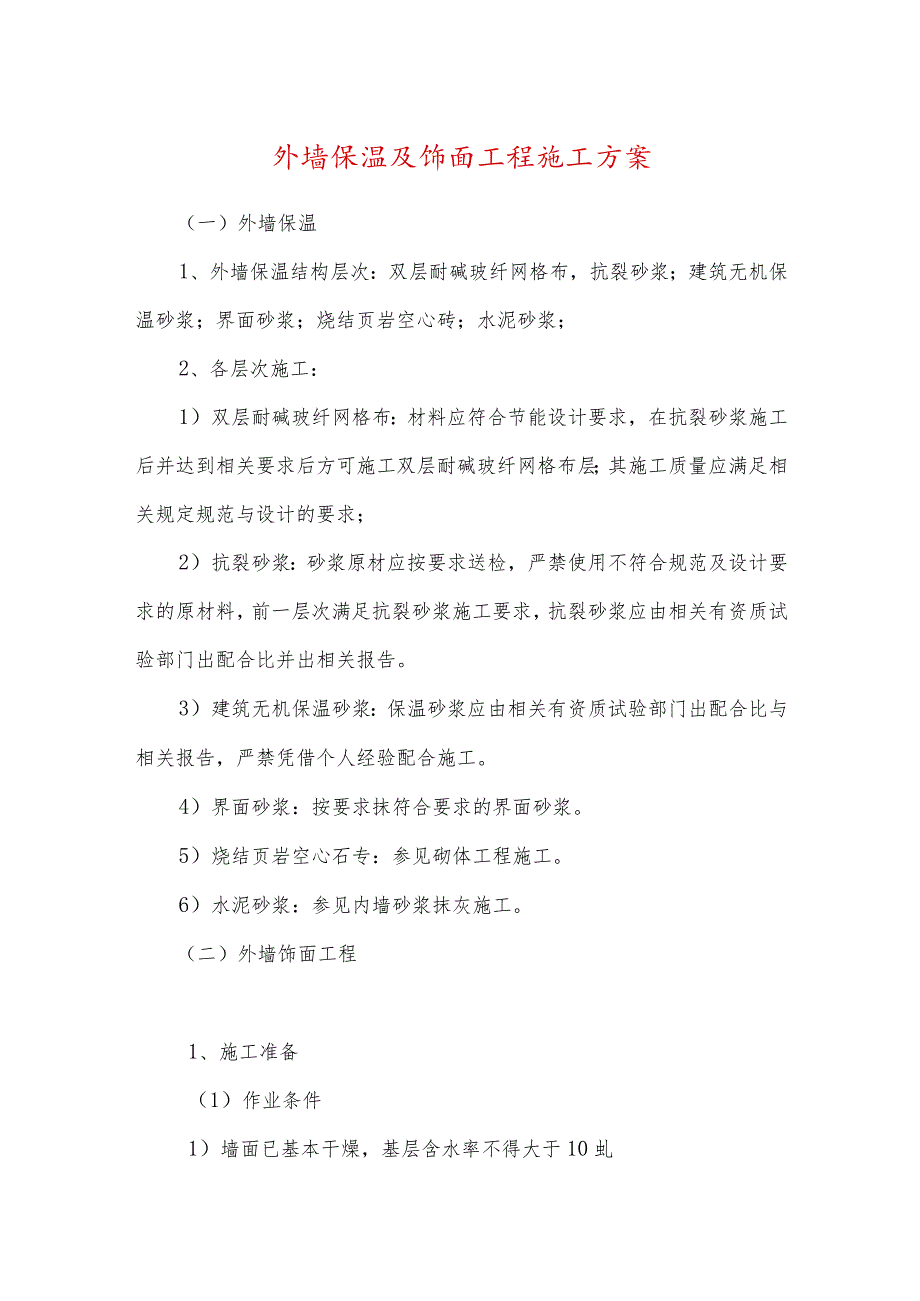

1、外墙保温及饰面工程施工方案(一)外墙保温1、外墙保温结构层次:双层耐碱玻纤网格布,抗裂砂浆;建筑无机保温砂浆;界面砂浆;烧结页岩空心砖;水泥砂浆;2、各层次施工:1)双层耐碱玻纤网格布:材料应符合节能设计要求,在抗裂砂浆施工后并达到相关要求后方可施工双层耐碱玻纤网格布层;其施工质量应满足相关规定规范与设计的要求;2)抗裂砂浆:砂浆原材应按要求送检,严禁使用不符合规范及设计要求的原材料,前一层次满足抗裂砂浆施工要求,抗裂砂浆应由相关有资质试验部门出配合比并出相关报告。3)建筑无机保温砂浆:保温砂浆应由相关有资质试验部门出配合比与相关报告,严禁凭借个人经验配合施工。4)界面砂浆:按要求抹符合要求的

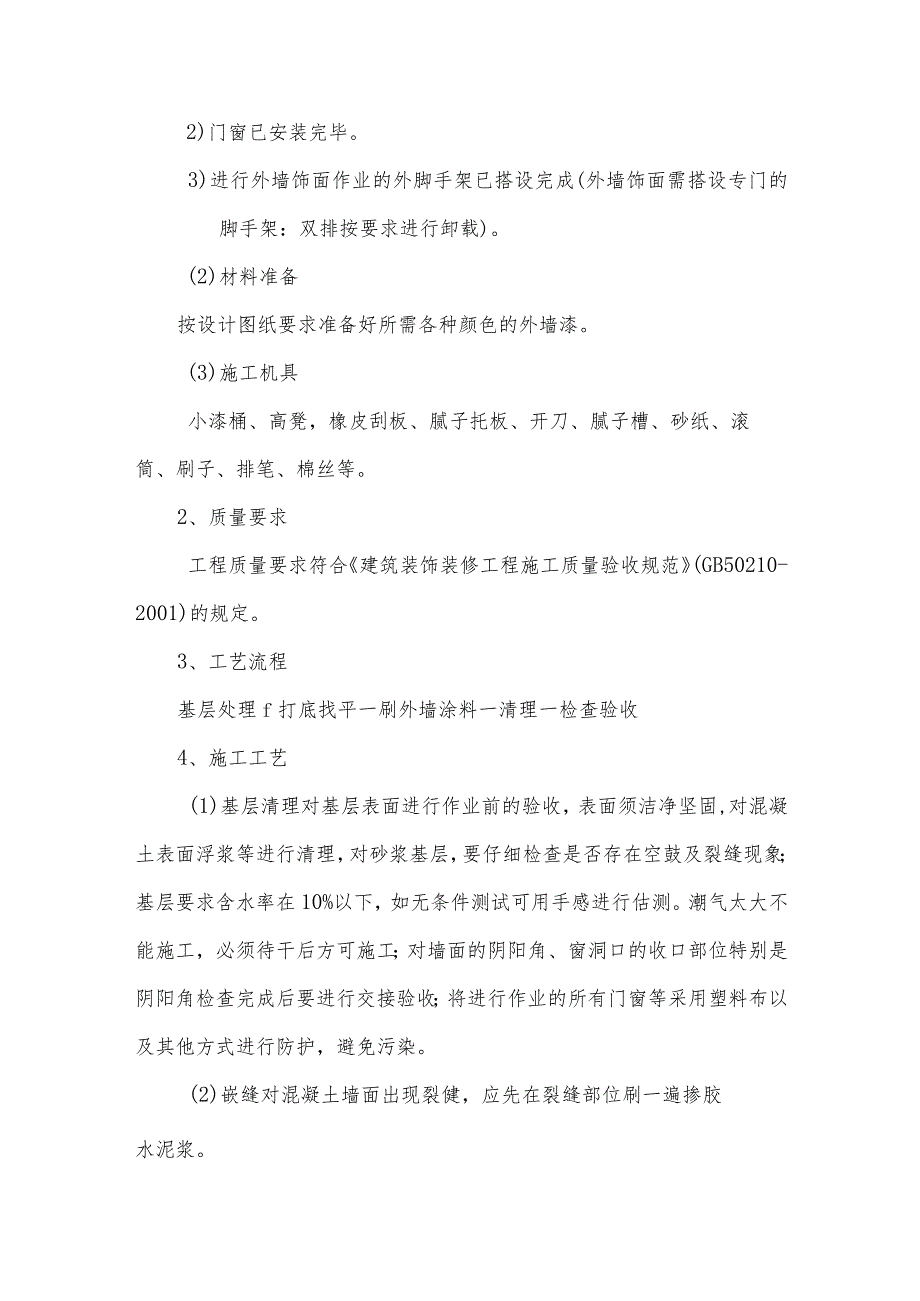

2、界面砂浆。5)烧结页岩空心石专:参见砌体工程施工。6)水泥砂浆:参见内墙砂浆抹灰施工。(二)外墙饰面工程1、施工准备(1)作业条件1)墙面已基本干燥,基层含水率不得大于10虬2)门窗已安装完毕。3)进行外墙饰面作业的外脚手架已搭设完成(外墙饰面需搭设专门的脚手架:双排按要求进行卸载)。(2)材料准备按设计图纸要求准备好所需各种颜色的外墙漆。(3)施工机具小漆桶、高凳,橡皮刮板、腻子托板、开刀、腻子槽、砂纸、滚筒、刷子、排笔、棉丝等。2、质量要求工程质量要求符合建筑装饰装修工程施工质量验收规范(GB50210-2001)的规定。3、工艺流程基层处理f打底找平一刷外墙涂料一清理一检查验收4、施工工

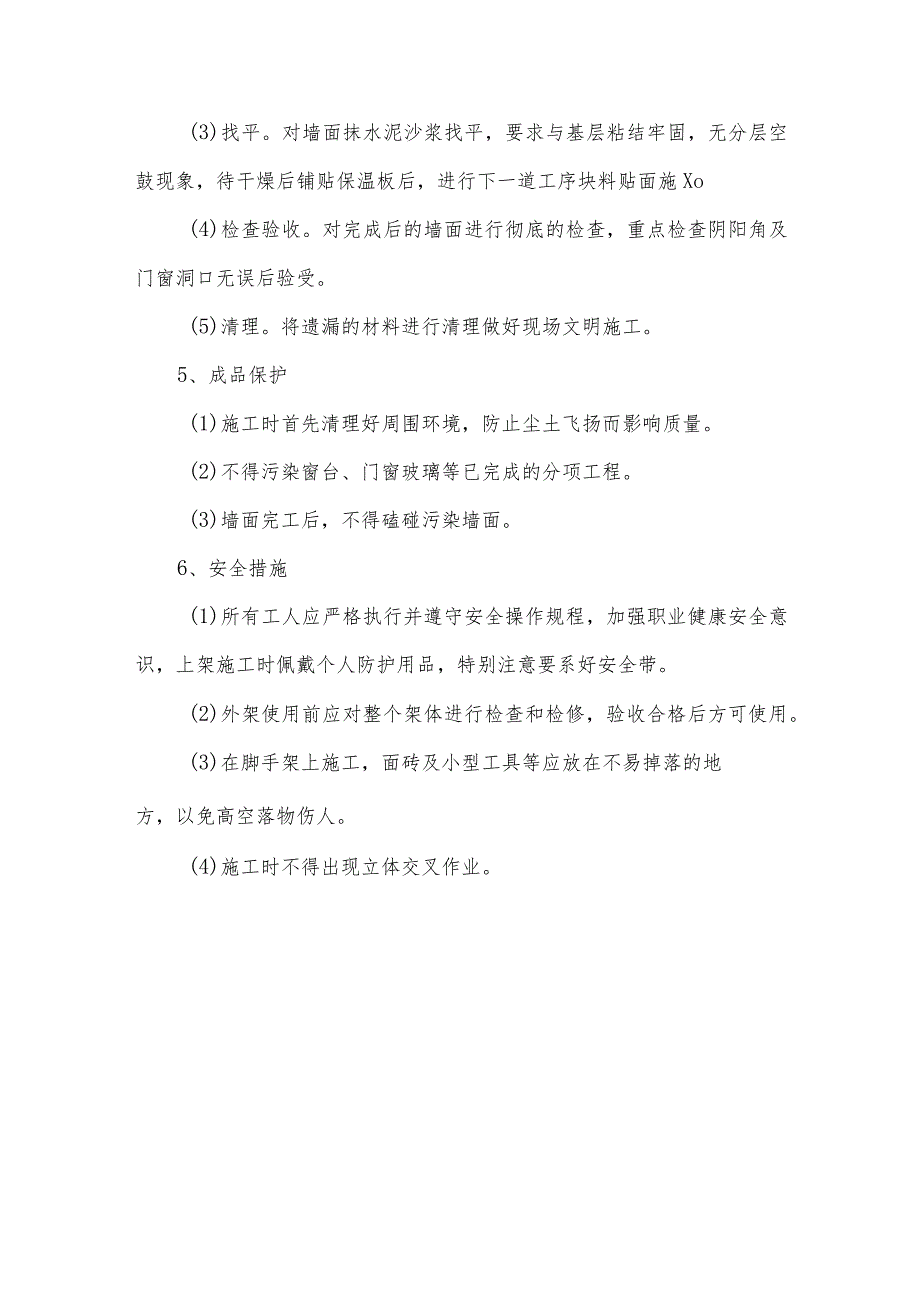

3、艺(1)基层清理对基层表面进行作业前的验收,表面须洁净坚固,对混凝土表面浮浆等进行清理,对砂浆基层,要仔细检查是否存在空鼓及裂缝现象;基层要求含水率在10%以下,如无条件测试可用手感进行估测。潮气太大不能施工,必须待干后方可施工;对墙面的阴阳角、窗洞口的收口部位特别是阴阳角检查完成后要进行交接验收;将进行作业的所有门窗等采用塑料布以及其他方式进行防护,避免污染。(2)嵌缝对混凝土墙面出现裂健,应先在裂缝部位刷一遍掺胶水泥浆。(3)找平。对墙面抹水泥沙浆找平,要求与基层粘结牢固,无分层空鼓现象,待干燥后铺贴保温板后,进行下一道工序块料贴面施Xo(4)检查验收。对完成后的墙面进行彻底的检查,重点检查阴阳角及门窗洞口无误后验受。(5)清理。将遗漏的材料进行清理做好现场文明施工。5、成品保护(1)施工时首先清理好周围环境,防止尘土飞扬而影响质量。(2)不得污染窗台、门窗玻璃等已完成的分项工程。(3)墙面完工后,不得磕碰污染墙面。6、安全措施(1)所有工人应严格执行并遵守安全操作规程,加强职业健康安全意识,上架施工时佩戴个人防护用品,特别注意要系好安全带。(2)外架使用前应对整个架体进行检查和检修,验收合格后方可使用。(3)在脚手架上施工,面砖及小型工具等应放在不易掉落的地方,以免高空落物伤人。(4)施工时不得出现立体交叉作业。
