《大型机械使用方案.docx》由会员分享,可在线阅读,更多相关《大型机械使用方案.docx(4页珍藏版)》请在第壹文秘上搜索。

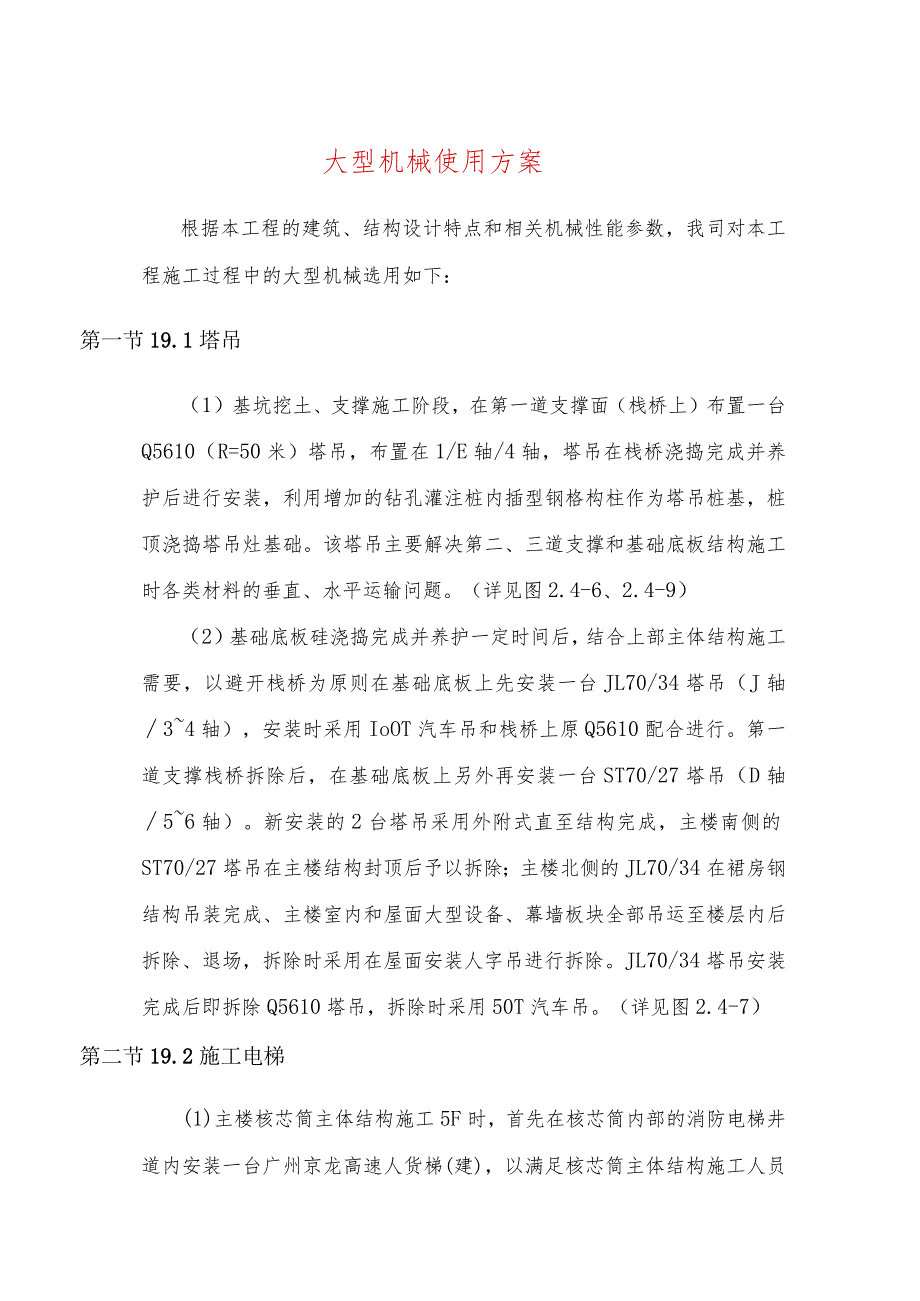

1、大型机械使用方案根据本工程的建筑、结构设计特点和相关机械性能参数,我司对本工程施工过程中的大型机械选用如下:第一节19.1塔吊(1)基坑挖土、支撑施工阶段,在第一道支撑面(栈桥上)布置一台Q5610(R=50米)塔吊,布置在1/E轴/4轴,塔吊在栈桥浇捣完成并养护后进行安装,利用增加的钻孔灌注桩内插型钢格构柱作为塔吊桩基,桩顶浇捣塔吊灶基础。该塔吊主要解决第二、三道支撑和基础底板结构施工时各类材料的垂直、水平运输问题。(详见图2.4-6、2.4-9)(2)基础底板硅浇捣完成并养护一定时间后,结合上部主体结构施工需要,以避开栈桥为原则在基础底板上先安装一台JL70/34塔吊(J轴34轴),安装时

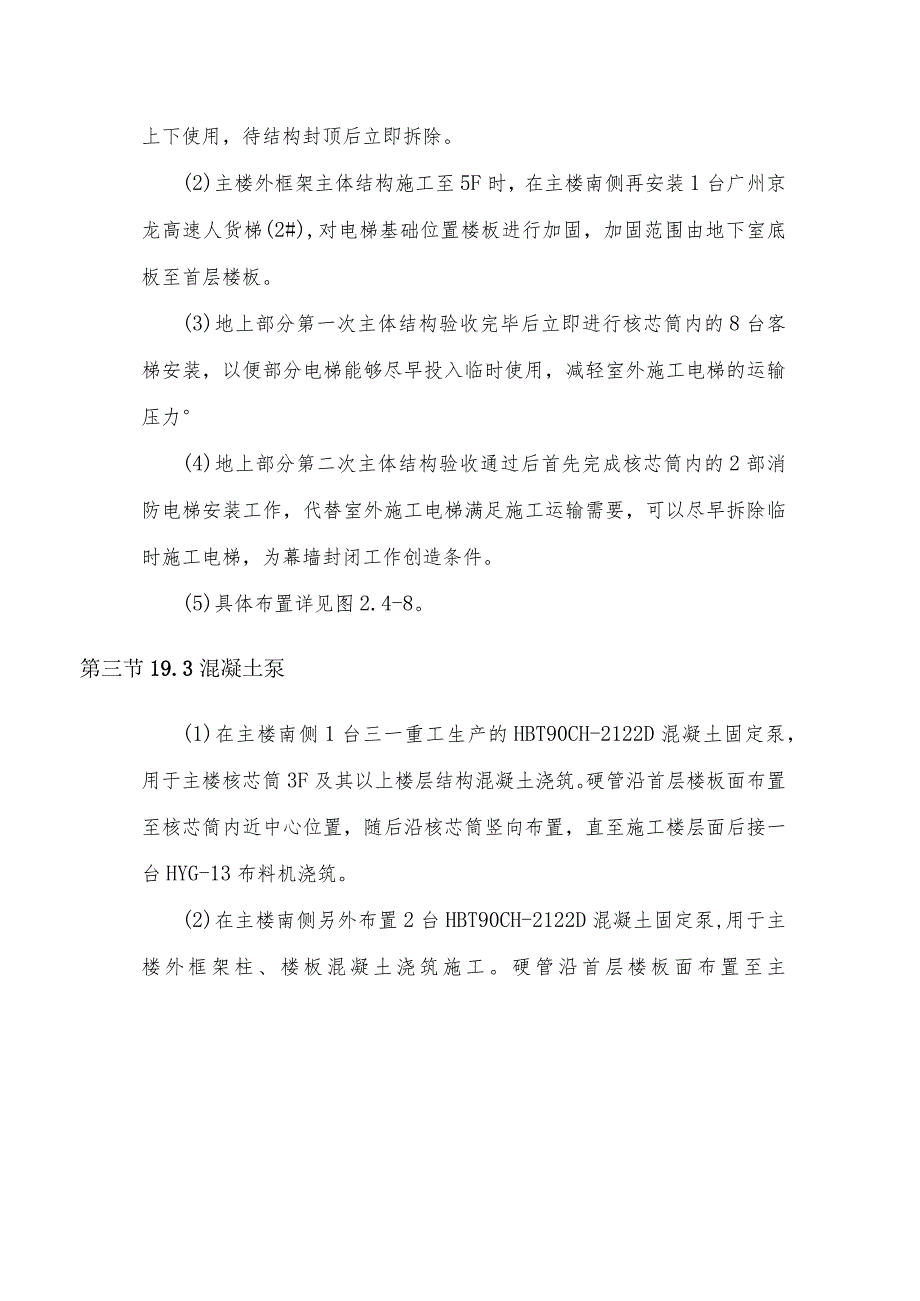

2、采用IoOT汽车吊和栈桥上原Q5610配合进行。第一道支撑栈桥拆除后,在基础底板上另外再安装一台ST70/27塔吊(D轴56轴)。新安装的2台塔吊采用外附式直至结构完成,主楼南侧的ST70/27塔吊在主楼结构封顶后予以拆除;主楼北侧的JL70/34在裙房钢结构吊装完成、主楼室内和屋面大型设备、幕墙板块全部吊运至楼层内后拆除、退场,拆除时采用在屋面安装人字吊进行拆除。JL70/34塔吊安装完成后即拆除Q5610塔吊,拆除时采用50T汽车吊。(详见图2.4-7)第二节19.2施工电梯(1)主楼核芯筒主体结构施工5F时,首先在核芯筒内部的消防电梯井道内安装一台广州京龙高速人货梯(建),以满足核芯筒主
3、体结构施工人员上下使用,待结构封顶后立即拆除。(2)主楼外框架主体结构施工至5F时,在主楼南侧再安装1台广州京龙高速人货梯(2#),对电梯基础位置楼板进行加固,加固范围由地下室底板至首层楼板。(3)地上部分第一次主体结构验收完毕后立即进行核芯筒内的8台客梯安装,以便部分电梯能够尽早投入临时使用,减轻室外施工电梯的运输压力(4)地上部分第二次主体结构验收通过后首先完成核芯筒内的2部消防电梯安装工作,代替室外施工电梯满足施工运输需要,可以尽早拆除临时施工电梯,为幕墙封闭工作创造条件。(5)具体布置详见图2.4-8。第三节19.3混凝土泵(1)在主楼南侧1台三一重工生产的HBT90CH-2122D混

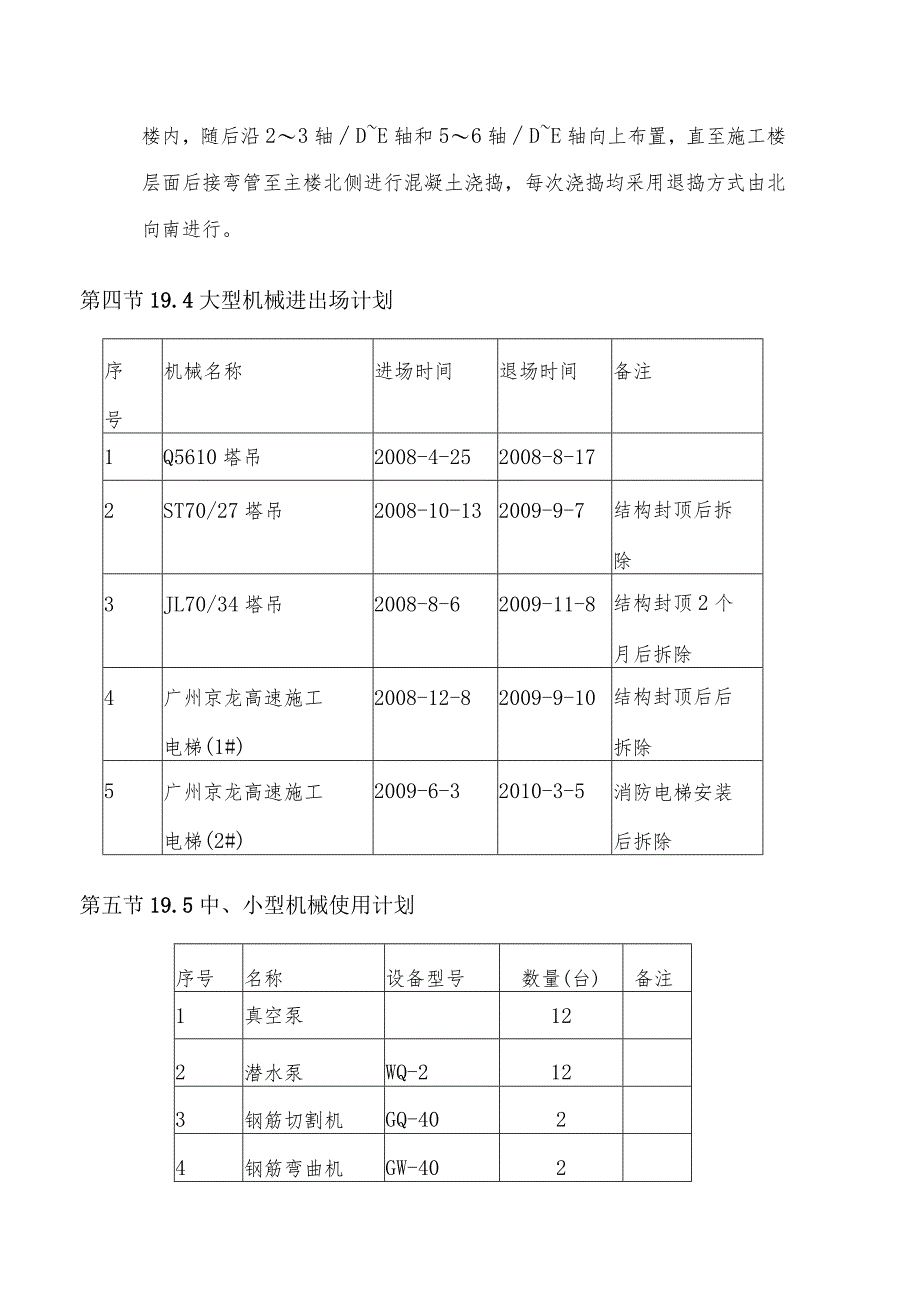

4、凝土固定泵,用于主楼核芯筒3F及其以上楼层结构混凝土浇筑。硬管沿首层楼板面布置至核芯筒内近中心位置,随后沿核芯筒竖向布置,直至施工楼层面后接一台HYG-13布料机浇筑。(2)在主楼南侧另外布置2台HBT90CH-2122D混凝土固定泵,用于主楼外框架柱、楼板混凝土浇筑施工。硬管沿首层楼板面布置至主楼内,随后沿23轴DE轴和56轴DE轴向上布置,直至施工楼层面后接弯管至主楼北侧进行混凝土浇捣,每次浇捣均采用退捣方式由北向南进行。第四节19.4大型机械进出场计划序号机械名称进场时间退场时间备注1Q5610塔吊2008-4-252008-8-172ST70/27塔吊2008-10-132009-9-
5、7结构封顶后拆除3JL70/34塔吊2008-8-62009-11-8结构封顶2个月后拆除4广州京龙高速施工电梯(1#)2008-12-82009-9-10结构封顶后后拆除5广州京龙高速施工电梯(2#)2009-6-32010-3-5消防电梯安装后拆除第五节19.5中、小型机械使用计划序号名称设备型号数量(台)备注1真空泵122潜水泵WQ-2123钢筋切割机GQ-4024钢筋弯曲机GW-4025木工圆锯MT-10426木工平刨MB50427硅振动器D30-D70158空压机0.6m37.59电焊机BX3-300-21210高压清洗机PX-58311大挖机现代200612小挖机住友100613抓斗式挖土机414伸缩臂挖土机WlOO415加长臂挖土机现代6
