工程质量通病防治.docx

上传人:p** 文档编号:605652 上传时间:2023-12-01 格式:DOCX 页数:9 大小:24.13KB
下载 相关 举报
工程质量通病防治.docx_第1页
第1页 / 共9页
工程质量通病防治.docx_第2页
第2页 / 共9页
工程质量通病防治.docx_第3页
第3页 / 共9页
工程质量通病防治.docx_第4页
第4页 / 共9页
工程质量通病防治.docx_第5页
第5页 / 共9页
工程质量通病防治.docx_第6页
第6页 / 共9页
工程质量通病防治.docx_第7页
第7页 / 共9页
工程质量通病防治.docx_第8页
第8页 / 共9页
工程质量通病防治.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程质量通病防治.docx》由会员分享,可在线阅读,更多相关《工程质量通病防治.docx(9页珍藏版)》请在第壹文秘上搜索。

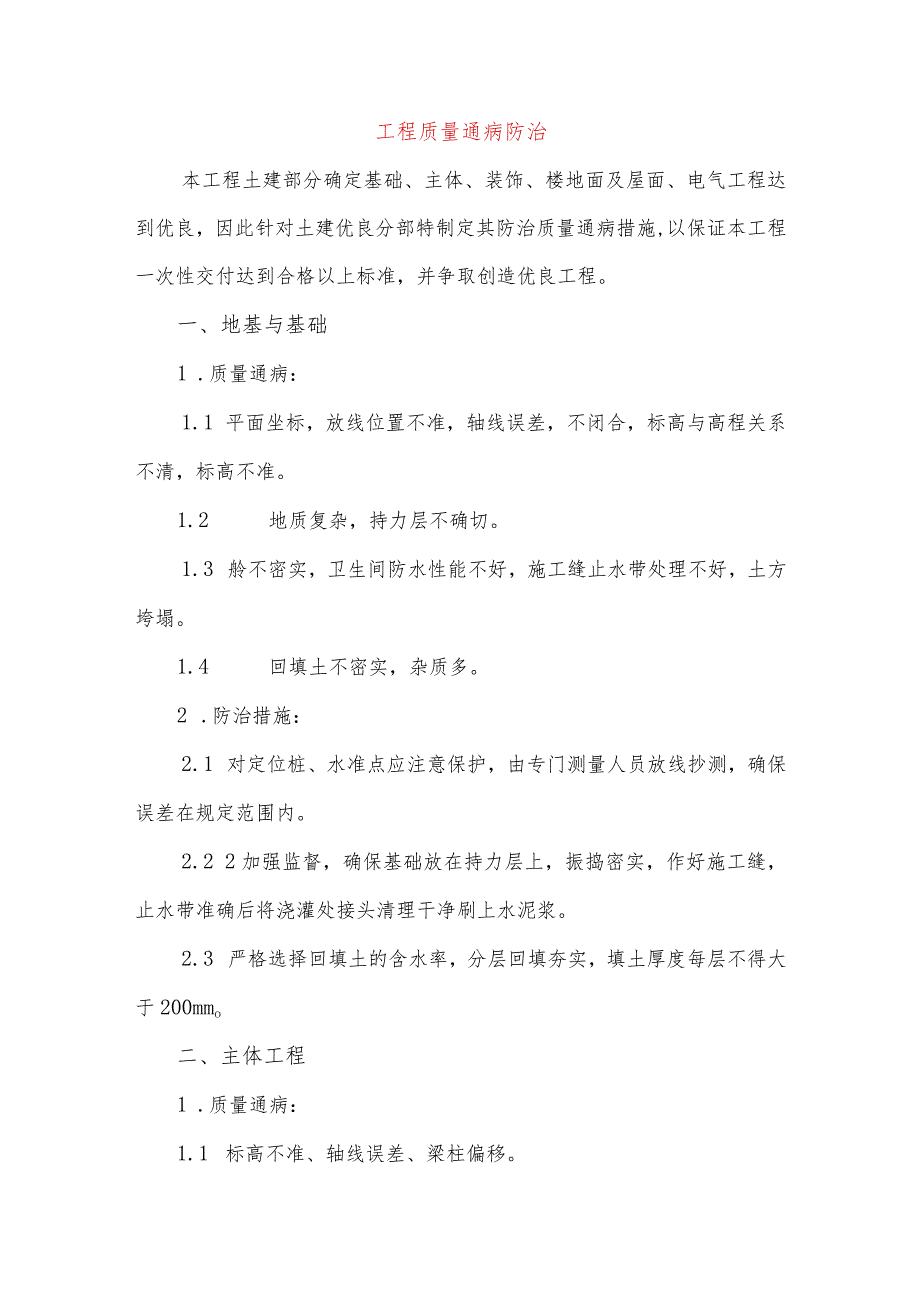

1、工程质量通病防治本工程土建部分确定基础、主体、装饰、楼地面及屋面、电气工程达到优良,因此针对土建优良分部特制定其防治质量通病措施,以保证本工程一次性交付达到合格以上标准,并争取创造优良工程。一、地基与基础1 .质量通病:1.1 平面坐标,放线位置不准,轴线误差,不闭合,标高与高程关系不清,标高不准。1.2 地质复杂,持力层不确切。1.3 舲不密实,卫生间防水性能不好,施工缝止水带处理不好,土方垮塌。1.4 回填土不密实,杂质多。2 .防治措施:2.1 对定位桩、水准点应注意保护,由专门测量人员放线抄测,确保误差在规定范围内。2.2 2加强监督,确保基础放在持力层上,振捣密实,作好施工缝,止水带

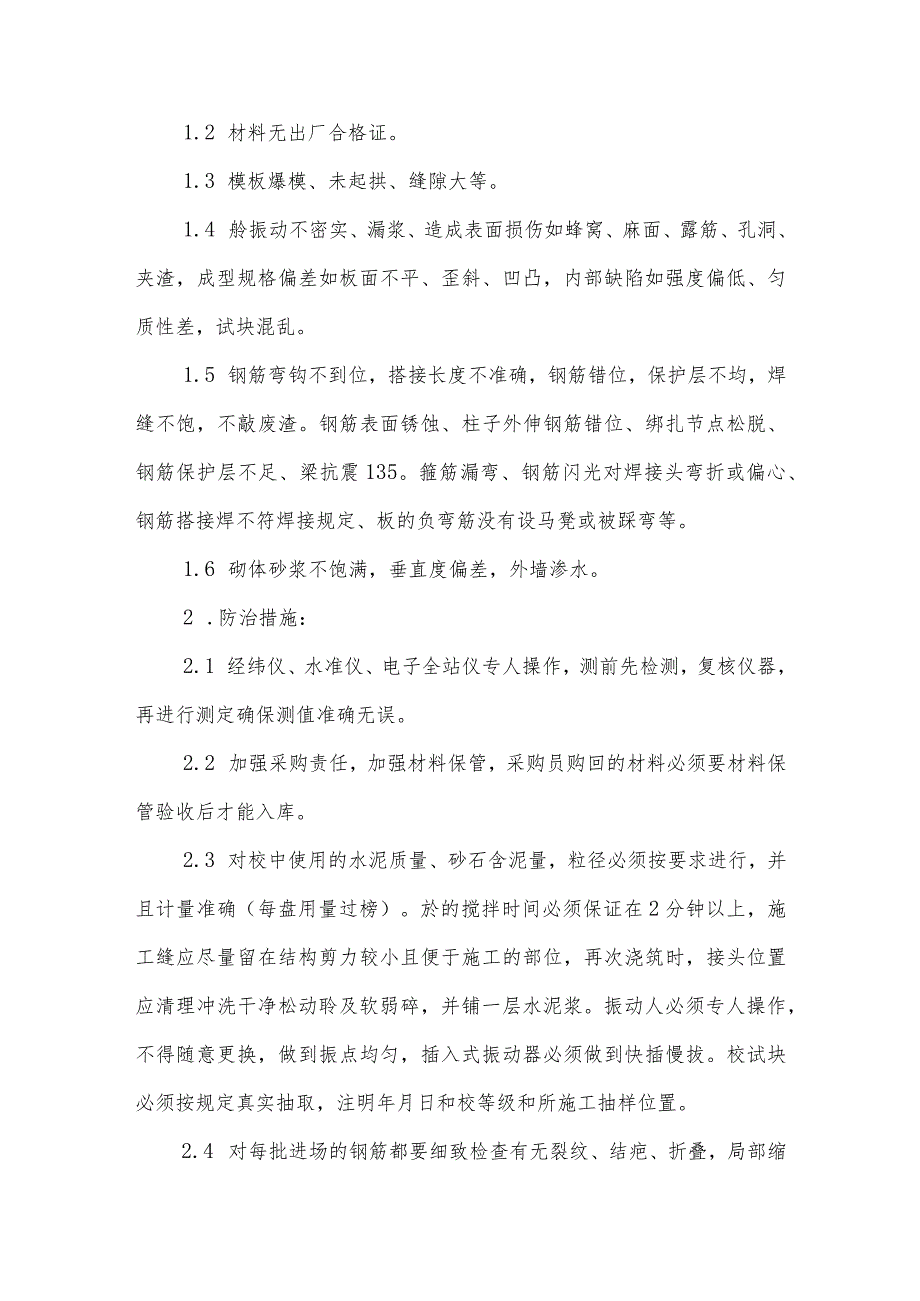

2、准确后将浇灌处接头清理干净刷上水泥浆。2.3 严格选择回填土的含水率,分层回填夯实,填土厚度每层不得大于200mmo二、主体工程1 .质量通病:1.1 标高不准、轴线误差、梁柱偏移。1.2 材料无出厂合格证。1.3 模板爆模、未起拱、缝隙大等。1.4 舲振动不密实、漏浆、造成表面损伤如蜂窝、麻面、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差,试块混乱。1.5 钢筋弯钩不到位,搭接长度不准确,钢筋错位,保护层不均,焊缝不饱,不敲废渣。钢筋表面锈蚀、柱子外伸钢筋错位、绑扎节点松脱、钢筋保护层不足、梁抗震135。箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不

3、符焊接规定、板的负弯筋没有设马凳或被踩弯等。1.6 砌体砂浆不饱满,垂直度偏差,外墙渗水。2 .防治措施:2.1 经纬仪、水准仪、电子全站仪专人操作,测前先检测,复核仪器,再进行测定确保测值准确无误。2.2 加强采购责任,加强材料保管,采购员购回的材料必须要材料保管验收后才能入库。2.3 对校中使用的水泥质量、砂石含泥量,粒径必须按要求进行,并且计量准确(每盘用量过榜)。於的搅拌时间必须保证在2分钟以上,施工缝应尽量留在结构剪力较小且便于施工的部位,再次浇筑时,接头位置应清理冲洗干净松动聆及软弱碎,并铺一层水泥浆。振动人必须专人操作,不得随意更换,做到振点均匀,插入式振动器必须做到快插慢拔。校

4、试块必须按规定真实抽取,注明年月日和校等级和所施工抽样位置。2.4 对每批进场的钢筋都要细致检查有无裂纹、结疤、折叠,局部缩径和机械员伤,检查无误后再抽样到试验室试拉、冷弯。不合格者立即还回,不得使用、箍筋端部弯钩必须弯成135。,平直长度不应小于箍筋直径的10倍,提前预制好砂浆垫块,按Im左右的间距放置绑扎到受力钢筋四周,垫块厚度必须满足於保护层厚度要求。焊工必须是具备专业合格证的合格焊工焊接件在现场随意抽取,如出现焊接不合格,必须更换焊工。2.5 砖砌体和砖块必须有生产厂提供的砖出厂合格证,并现场抽样检验合格后方可使用,欠火砖、酥砖、弯曲裂纹和弯形砖,不得使用。本工程只使用一个厂家生产的砖

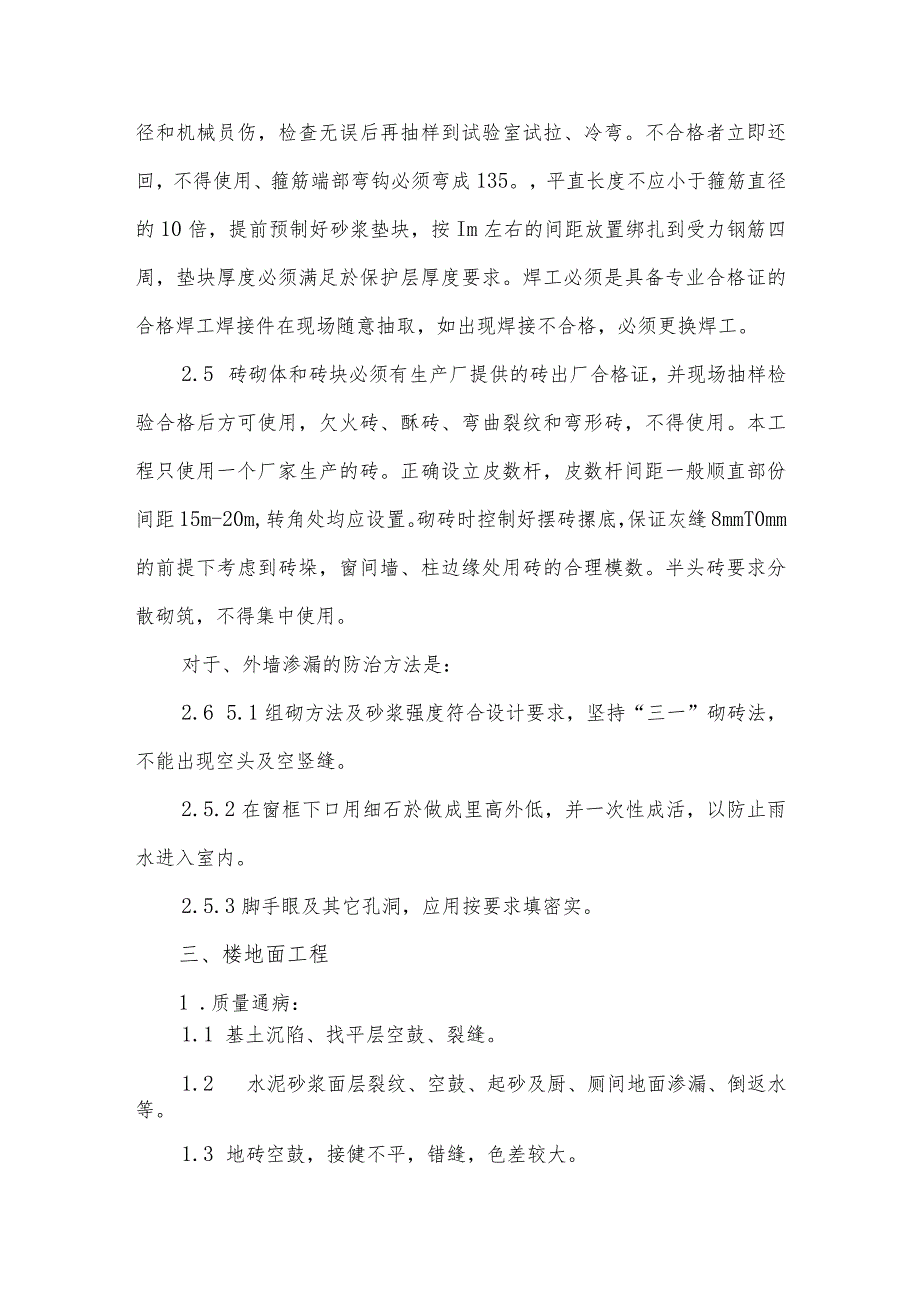

5、。正确设立皮数杆,皮数杆间距一般顺直部份间距15m-20m,转角处均应设置。砌砖时控制好摆砖摞底,保证灰缝8mmT0mm的前提下考虑到砖垛,窗间墙、柱边缘处用砖的合理模数。半头砖要求分散砌筑,不得集中使用。对于、外墙渗漏的防治方法是:2.6 5.1组砌方法及砂浆强度符合设计要求,坚持“三一”砌砖法,不能出现空头及空竖缝。2.5.2在窗框下口用细石於做成里高外低,并一次性成活,以防止雨水进入室内。2.5.3脚手眼及其它孔洞,应用按要求填密实。三、楼地面工程1 .质量通病:1.1 基土沉陷、找平层空鼓、裂缝。1.2 水泥砂浆面层裂纹、空鼓、起砂及厨、厕间地面渗漏、倒返水等。1.3 地砖空鼓,接健不

6、平,错缝,色差较大。2 .防治措施:2.1 1回填土前如室内有积水应排除,严禁水夯。回填时,应分层夯实,并按规定做好土壤密实度取样试验。室内四周应夯击到位,以防产生不均匀沉陷。2.2 铺筑找平层时,对其下一层表面必须清理干净并要求粗糙,如表面光滑应进行斩毛处理,确保找平层与基体粘结牢固。2.3 水泥砂浆面层抹面前,基层表面有积灰应清理干净,同时基层表面应适当湿润,刷素水泥浆后及时铺灰,水泥砂浆水灰比不能过大,面层压光不能过早,以免产生游离水,造成强度和抗磨性能降低,易起砂。2.4 4卫生间管道四周孔洞堵塞,应有专人负责,责任到人,操作者应认真,堵塞孔洞应分二次施工,孔洞堵塞完后要蓄水试水24小

7、时,察看有否渗漏,做好试水记录,并经甲方、监理单位认可,所作记录为内业资料之一而入档。2.5 卫生间应按设计图纸找坡,不得有积水和倒反水现象。2.6 水泥应采用425#安定性合格的水泥,不使用过期及受潮结块的水泥;砂、石含泥量均不得超过3%o严格配合比计量,水灰比为0.55,拌合时间为3min。2.7 地砖按计划一次性进料,贴前先选好砖,大尺寸与大尺寸安排在一间,小尺寸与小尺寸安排在一间,提前将房间分好线,将要切割的砖安排在不显眼的边角上,各房间缝子对齐。贴时将砖背面刮Imm厚素水泥浆,用木锤轻击,用铝合金纵横检查无误。贴好后24小时不能进人。2.8 严禁在面层碎强度未达要求时在其上面施工作业

8、,面层施工完毕后必须及时养护;面层压光24h后用锯末覆盖好,每日洒水三次进行养护,养护时间为7d。四、屋面工程1 .质量通病:1.1 屋面找坡不够,排水坡度较小,泛水高度较低,压光不够,造成屋面渗漏。1.2 出水口处理不好,造成外墙渗水。1.3 防水层的铺设不细致,起皱、剥离。1.4 防水材料种类多,质量不过关。2 .防止措施:2.1 1加强采购管理,防水材料必须是合格,要有出厂证明,技术资料。2.2 加强找平层质量控制,基层应完全干燥并清理干净后方可进行防水层施工,严禁雨天施工;每次刷的厚度应控制在InIm以内,在施工前应检查管根,地漏等处是否松动,并及时修补,在施工中,施工人员应加强对特殊

9、部位处理:平立面交接处、排汽道口、泛水、变形缝等均应增刷一次等加强措施。2.3 严格找平层砂浆配合比,水泥的强度和安定性,以及砂子的含泥量。调整砂浆的水灰比,确保找平层的强度,防止起砂。2.4 找平前应浇水湿润,并经蓄水48小时不渗漏,有记录资料。砂浆找平层留置纵、横间距小于6m的分格缝。2.5 基层与突出屋面结构的连接处以及转角处,均应做成半径为15Omm的圆弧形或钝角。2.6 刚性防水层於浇筑时气温为5Co-35Co,与女儿墙、山墙以及突出屋面结构的交接处应做柔性密封处理。2.7 刚性防水层中的钢筋网点,应放置在舲中上部。2.8 刚性防水层按要求设分格缝,每个分格板块的於应一次浇筑完成,不

10、得留施工缝;抹压时不得在表面洒水,加水泥浆或撒干水泥;於收水后进行二次压光。2.9 舲浇筑12hT4h后应进行养护,养护时间不少于14d,养护初期屋面不得上人。2. 10屋面雨水管,水落斗安装牢固,管箍固定方法正确,排水畅通,无渗漏。五、抹灰工程1 .墙面空鼓、裂纹、面层爆灰的防治:1.1 做好基层清理。1.2 砂浆和白灰膏的质量应按要求进行,砂浆的和易性、保水性应及时调整,灰膏必须严格控制熟化时间,通常不得小于15d,用于罩面的灰不得少于30do1.3 抹灰应在砂浆初凝后终凝前进行压光。2 .阴阳角不顺直的防治措施:2 .1阳角应根据灰饼的厚度分层抹灰。3 .2阴角处应设标筋,用靠尺垂吊找准

11、垂直度,再用角尺找准阴角使其方正。3 .聆板顶棚裂缝,空鼓的防治:3. 1将基层清理干净,做到无灰尘、杂物、油污和隔离剂。并保证抹灰时有一定温度。4. 2满刮素水泥浆一道(加入水重3%-5%的107胶)。5. 3用1:3:9的水泥混合砂浆打底,厚度控制在5mm以内,抹灰时应垂直板缝顺光方向涂抹。六、防渗漏措施1 .厨房、卫生间楼板及屋面渗漏:原因:管道处於不密实,防水层破损,屋面积水。防止措施:1.1 管边处舲采用二次震捣方式,且内掺防水材料,均匀搅拌,找平层施工前,先用掺防水材料的素水泥浆刷一遍,把碎楼板的毛细孔封闭。1.2 防水材料应先经试验合格后才能用于工程上,基层未完全干燥前不得进行防

12、水层施工。1.3 防水层施工时平立面交接处、排汽道口、泛水、变形缝等均应增铺附加层,同时防水材料应上反3050Cm高,防水层厚度必须达至U2mmo1.4 防水层施工时,第二遍应等第一遍完全干后才能进行施工,屋面防水层未干燥前不能进行试水。1.5 防水层应经验收后才能进行保护层施工,防水层与保护层之间应按规范要求进行隔离,保护层应按规范要求设置分格缝,防止因保护层开裂、空鼓破坏防水层。1.6 保护层施工时应控制好跑水坡度和方向,禁止出现倒水、积水现象。2 .外墙面渗水:原因:砌体砂浆不饱满,砌体与梁底末顶紧,门窗框与墙体塞缝不饱满,赶工造成墙体砂浆及粉刷面层水收缩不均。防治措施:2.1 框架结构

13、墙体与楼板交接处应用竖砖斜砌顶紧,门窗框与墙体应采用二次塞缝,使砂浆封堵严密,2.2 外墙粉刷前应对基层进行处理,予留孔洞应用水泥砂浆分层填塞密实,外墙打底应采用水泥砂浆并掺入适量的防水粉进行打底,同时外墙内侧打底也应尽量采用水泥砂浆,实行两侧封堵,提高外墙墙体的抗渗性。2.3 外墙粉刷层如有出现空鼓、裂缝现象,坚决返工,不得留下隐患。2.4 墙体粉刷完后,应保证足够的干燥时间,同时保持室内空气流通,未达到足够的干燥程度不进入下道工序的施工,以免干燥后收缩裂缝。为避免尚未达到强度的楼板产生弯曲效应,模板的上层支撑应对准下层支撑,上层楼板於浇注时,其下层的模板支撑不得拆除,再下层的支撑可拆除一部

14、分,但对于跨度为4m及4m以上的梁,所保留的支撑间距不得少于3mo模板的拆除时间应根据构件跨度、气温查表确定,并经监理工程师签字后才能拆除。七、楼板裂缝防治措施1 .支座处负弯矩筋应用马凳筋垫起,其垫起高度以下层筋满足设计高度为准,严禁踩踏负弯矩筋。2 .硅搅拌时严格按配合比对骨料车过磅,确保配合比准确。3 .於浇注时设置板厚控制点进行板厚控制,其间距为2m,施工中禁止舲运输车碾压钢筋和刚浇注的舲。4 .混凝土浇注完毕后,应在12h以内对混凝土加以覆盖和浇水,避免阳光直射,板底用加压水湿润,养护时间不得少于7昼夜。5 .水电管线应配合施工,严禁事后打凿,PVC管穿过楼板时,管外壁应距板上表面至

15、少1/3板厚,且不少于30mm,并在管上部增设钢筋网。6 .PVC管相交重叠时,至多允许两层重叠,且两重叠处间距大于20倍管径,并大于300mm,相交角度大于45。PVC管并排敷设净距应大于管径的3倍,且250mm。7 .楼梯间板等长短比较大的开间,沿短跨方向每隔40cm设一根中14的钢筋,避免因膨胀不均而产生裂缝。八、安装工程事后开槽打洞与的开裂补灰防治措施该工程多种预埋管线,需要墙面安装的开关,插座等很多,为避免出现此问题,应注意安装时与土建的配合。1 .结构与安装相互配合,在结构中应结合图纸,认真分析工程情况,制定安装工程的预埋预留,同时应尽早与建设单位选定各种安装器具,箱体,防止由于规格的变化重新开槽打洞的情况发生。2 .由于设计变更造成开槽打洞时,必须认真研究处理,补抹处作好整体衔接,当开槽打洞影响结构,还必须配合设计单位研究处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
