《建筑工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《建筑工程冬季施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

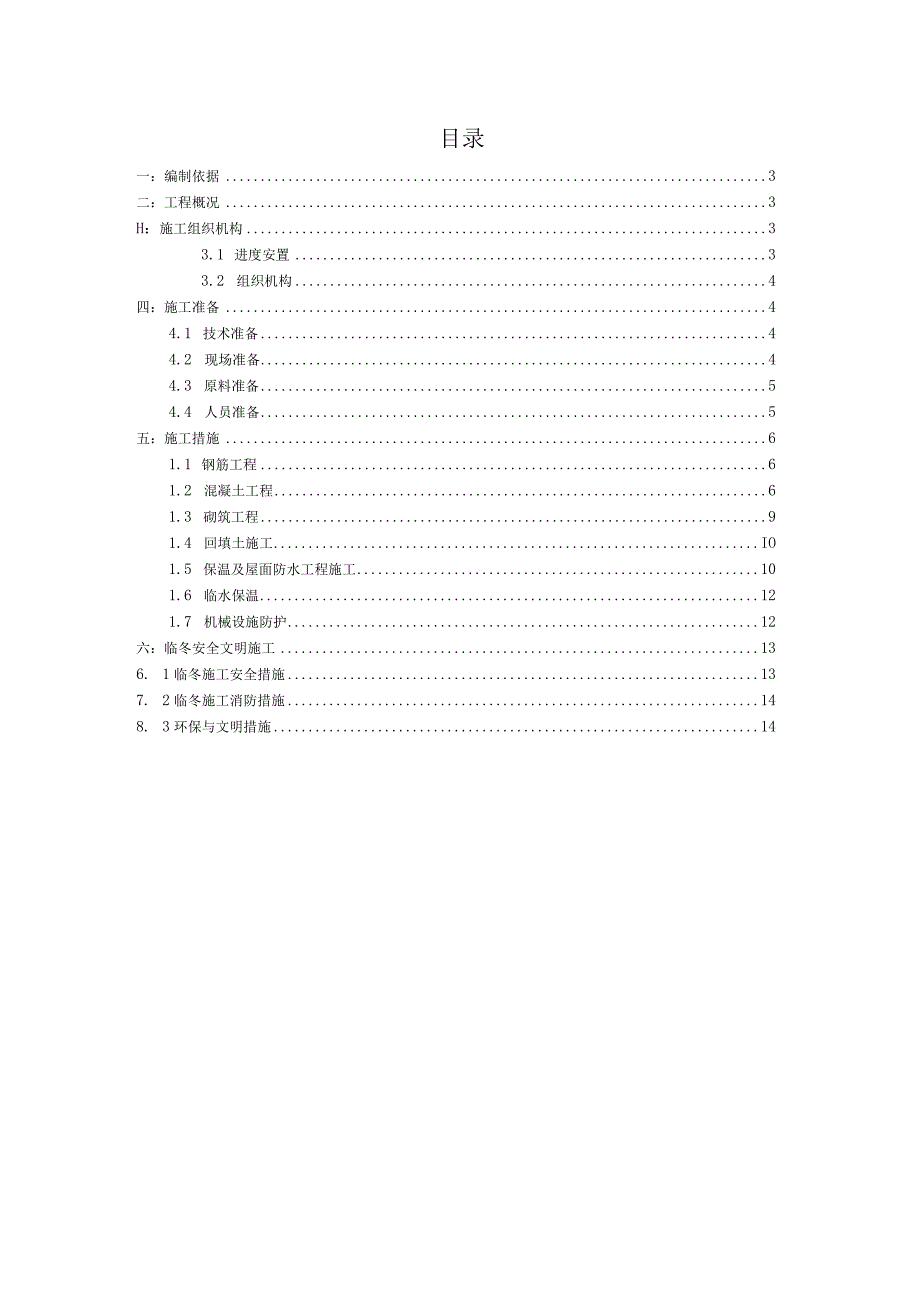

1、和谐、诚信、创新、超越营口绿洲二、三期工程临冬施工方案编制人:x后审核人:*R.F,审批人:XX三局集团有限公司CHINACONSTRUCTIONTHIRDENGINEERINGBUREAUCO,LTD二0一四年十月二十七日团结、开拓、务实、求精。目录一:编制依据3二:工程概况3H:施工组织机构33.1 进度安置33.2 组织机构4四:施工准备44.1 技术准备44.2 现场准备44.3 原料准备54.4 人员准备5五:施工措施61.1 钢筋工程61.2 混凝土工程61.3 砌筑工程91.4 回填土施工IO1.5 保温及屋面防水工程施工101.6 临水保温121.7 机械设施防护12六:临冬安

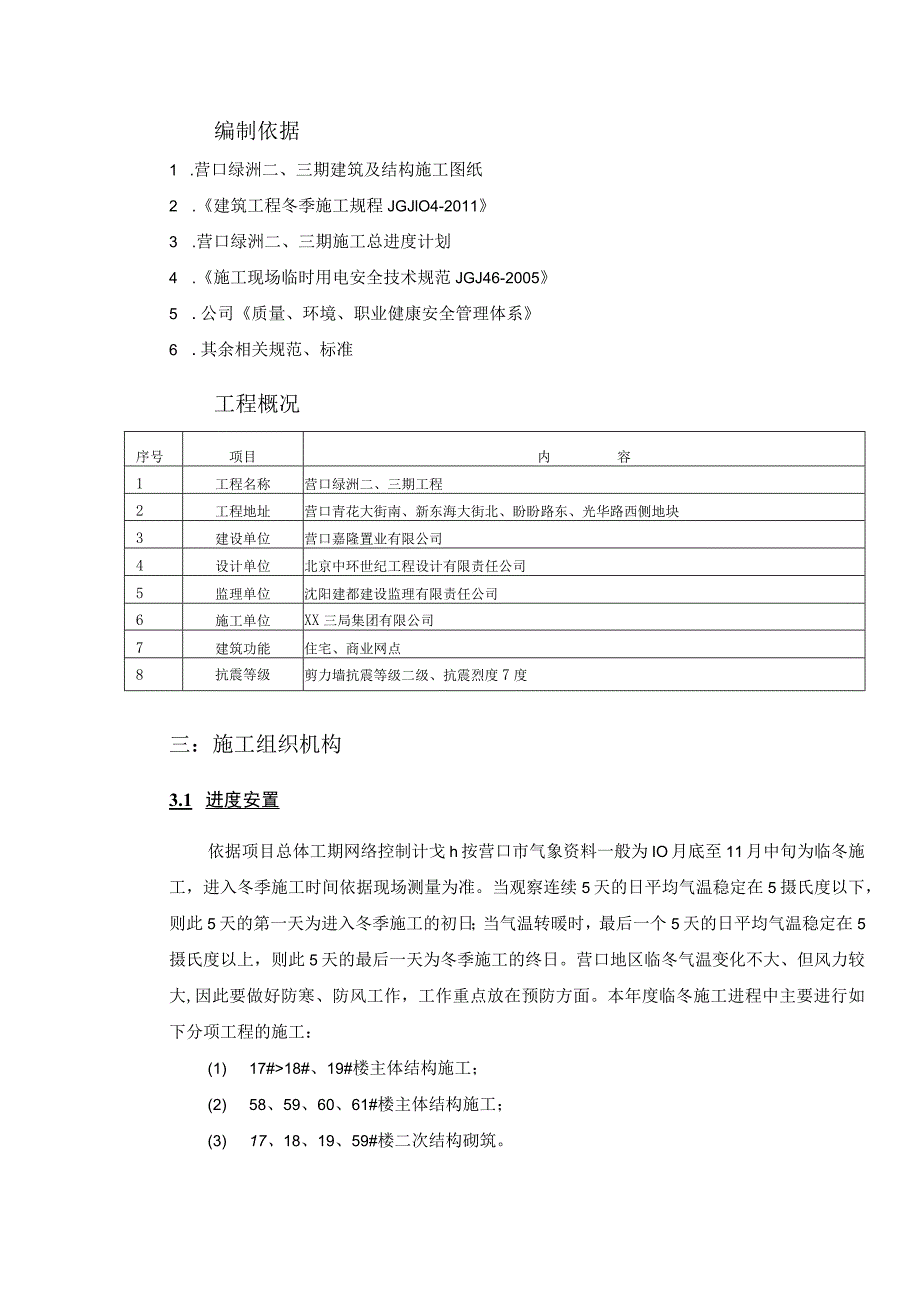

2、全文明施工136. 1临冬施工安全措施137. 2临冬施工消防措施148. 3环保与文明措施14编制依据1 .营口绿洲二、三期建筑及结构施工图纸2 .建筑工程冬季施工规程JGJlO4-20113 .营口绿洲二、三期施工总进度计划4 .施工现场临时用电安全技术规范JGJ46-20055 .公司质量、环境、职业健康安全管理体系6 .其余相关规范、标准工程概况序号项目内容1工程名称营口绿洲二、三期工程2工程地址营口青花大街南、新东海大街北、盼盼路东、光华路西侧地块3建设单位营口嘉隆置业有限公司4设计单位北京中环世纪工程设计有限责任公司5监理单位沈阳建都建设监理有限责任公司6施工单位XX三局集团有限公
3、司7建筑功能住宅、商业网点8抗震等级剪力墙抗震等级二级、抗震烈度7度三:施工组织机构3.1 进度安置依据项目总体工期网络控制计戈h按营口市气象资料一般为IO月底至11月中旬为临冬施工,进入冬季施工时间依据现场测量为准。当观察连续5天的日平均气温稳定在5摄氏度以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5摄氏度以上,则此5天的最后一天为冬季施工的终日。营口地区临冬气温变化不大、但风力较大,因此要做好防寒、防风工作,工作重点放在预防方面。本年度临冬施工进程中主要进行如下分项工程的施工:(1) 17#18#、19#楼主体结构施工;(2) 58、59、60、
4、61#楼主体结构施工;(3) 17、18、19、59#楼二次结构砌筑。3.2 组织机构为保证施工生产顺利进行,工程质量符合规范要求,确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。项目成立临冬施工领导小组,主管工程的临冬施工的准备、实行、落实、检查等工作,具体人员组成及分工如下表:临冬施工管理人员安置及岗位职责姓名职务责任王雪松项目经理,组长全面负责项目的临冬施工领导工作艾晓东项目总工,副组长负责项目冬施期间的技术保证王锐梅昆伦生产经理,副组长主管现场临冬施工的实行、落实、检查工作杨凤辉工程部全面负责安装临冬施工技术措施的落实万超质量负责全面检查冬施期间各分部分项工程的质量
5、情况汪鑫杰安全员全面负责项目临冬施工期间的安全、消防、防火及现场的文明施工付畅宋立东于亳辛旺杨文博责任工程师负责混凝土浇筑后的保温养护工作负责屋面及装修施工时的保温养护工作袁野王磊内业技术负责临冬施工方案的编制,有关技术问题的处置赵胜龙原料员负责临冬施工原料的采购、保管杨航实验负责每日测温以及施工中的取样送检工作四:施工准备4.1技术准备做好大气测温记载工作,及时掌握天气变化情况,确定进入临冬施工的精确日期。依据总体工期计划确定临冬施工期间所要进行的分项工程,编制好临冬施工方案。购买有关临冬施工的规范、规程等书籍,并组织施工作业队伍学习有关临冬施工的规定,并进行交底,以便有关人员及时掌握临冬施
6、工的有关要求。42现场准备(1)、依据实物工程量,提前组织有关机具和保温原料进场。(2)、作好临时用水的水管及消防管的保温防冻工作,管线暴露在室外的外包岩棉,并用防水丝布缠紧。如埋地的需埋入深度不小于1m。(3)、现场设天气告示牌,由实验部门测定大气温度,并记载天气预告,以便在寒流到来前作好各项保温防冻措施。(4)、冬施前,组织各部门有关人员对现场脚手架进行检查,察看脚手架各节点连接是否牢靠,支架部分是否稳定可靠。各种通道及上人坡道要钉好防滑条。(5)、对各种机械,如塔吊、物料提升机、钢筋加工设施等进行检查,察看运转是否正常,保温是否到位。(6)、做好现场的排水坡度,严厉控制临时用水量,避免地
7、面结冰。(7)、施工工作面下一楼层外墙洞口用彩条布及阻燃被封闭。(8)、施工迎风工作面用彩条布挡风,彩条布绑扎于外围脚手架上,随架子提升,并封严。43原料准备物资部门在进入临冬施工前做好所需各项原料的准备工作,原料进场后做好各项原料的验收、保管、发放工作。为了避免临冬施工时砂子、空心砌块供应货源少的问题,提前将砂子、砌块等原料运进现场。各项冬施原料需用情况如下表所示,现场施工中如遇其它所需原料,向原料部门提出计划后另行购置。临冬保温原料需用计划序号原料名称单位数量用途1塑料薄膜m212000覆盖保温2草帘m290覆盖保温3岩棉管延米100O水管保温4电子测温仪个24测温5彩色编织布m25000
8、封闭覆盖6阻燃被m26000覆盖保温4.4人员准备组织项目有关管理人员学习有关临冬施工的技术规范、规程和施工工艺标准。学习公司有关临冬施工的规定、主要施工方法及有关的技术措施。组织管理人员对一切施工图纸进行一次复核,查对其是否适应临冬施工的要求。由专业工长负责组织劳动作业队伍进行有关临冬施工方法及规定的学习;对各劳务队伍进行临冬施工安全、防火教育。五:施工措施5.1 钢筋工程一切钢筋由钢筋加工场区集中加工制作,制作后的半成品采用塑料布进行防护覆盖;钢筋加工前,钢筋机械要进行空负荷转动检查,确定机械运转正常时方可进行作业,使用后对加工机械进行临时覆盖,遮挡雨雪;雨雪天气前,绑扎成型的钢筋要用塑料
9、布遮盖严密,避免冰雪杂物落入模板内;钢筋在加工和运输进程中避免出现刻痕、碰伤、凹陷、焊接烧伤和咬肉等通病,避免由于缺陷发生应力集中而导致钢筋脆断;必须注意钢筋冷弯,温度不宜低于-20;低于-20,严禁对钢筋冷弯;在温度到达-20C之前,把所需钢筋加工完成,以免温渡过低时对钢筋加工造成影响。当环境温度低于-20。C时,不得进行直螺纹接头加工操作和冷弯。临冬在负温条件下焊接钢筋,应尽量安置在室内进行。如必须在室外焊接,其环境温度不宜低于-20。C,风力超越3级时应有挡风措施。焊后未冷却的接头,严禁碰到冰雪。每天正式生产前对加工机械进行检查、调试,并进行试加工。确保机械运转正常,保证加工质量。5.2
10、 混凝土工程5.2.1原原料选用本工程冬施混凝土均采用商品混凝土。最小水泥用量不少于280kgm3,选用无氯盐、无尿素、减水、早强、低碱型复合防冻剂;采用自来水加热进行搅拌。混凝土的塌落度有严厉要求,冬施期间,墙体塌落度:16018Omnb板混凝土坍落度140160mm。搅拌站按照要求塌落度进行搅拌,混凝土运输到工地后要对塌落度进行检验,发现塌落度不符合要求,混凝土拌合物离析、泌水,立刻予以退回。5.2.2混凝土的运输(1)保证混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失等现象,严禁使用有冻结现象的混凝土。(2)保证运输中混凝土降温速度不超越5Ch(在混凝土小票上写明出
11、机温度,到场后现场测温,温差除以运输时间)。(3)保证混凝土出罐温度不低于10,入模温度不低于5Co(4)罐车装上保温套,接料前用热水湿润后倒净余水,以减少混凝土的热损失。(保温效果不低于保温被效果)5.2.3混凝土的现场浇筑对浇筑混凝土作业层用彩条布对外架进行维护封闭;楼板上采用塑料薄膜及草帘进行覆盖,负温时依据天气情况再加盖一层阻燃被。(1)混凝土浇筑前检查模板支撑系统的稳定性,清除模板及钢筋上面冰雪和污垢,办理好浇筑前隐蔽记载及签证手续,浇筑时,作好混凝土入模温度的记载,严厉按操作规程进行施工。(2)混凝土浇筑完毕后由专职测温员定期测温。为混凝土的养护及拆模提供依据。(3)入模温度的控制
12、:泵车浇筑时每车测一次。用小桶在泵管出料口接碎测温。测定数据填入临冬碎入模温度统计表,要与车号对上。(4)浇注时混凝土的降温速度不得超越5Ch,采用电子测温仪进行实时监控。5.2.4混凝土的养护(1)采用综合蓄热法养护:掺防冻早强剂与蓄热保温相结合。(2)室外温度一5。C时(均为平均温度),措施为在混凝土中掺加-5复合型抗冻早强剂,同时在混凝土表面覆盖塑料薄膜,其上覆盖一层草帘保温。(3)5(-10C间(均为平均温度),措施为在混凝土中掺加T(TC复合型抗冻早强剂,碎表面覆盖塑料薄膜、草帘及阻燃保温被,使之形成封闭;同时用阻燃被包裹柱、梁、板的模板四周。并在外架四周采用彩条布进行围挡,并与脚手
13、架进行封堵严密。(4)当地气温低于一10C间(均为平均温度),措施为在混凝土中掺加高效复合型抗冻早强剂,同时用阻燃被包裹柱、梁、板的模板四周,使之形成封闭,同时碎表面覆盖塑料薄膜、草帘及阻燃被。并在外防护架四周覆盖彩条布进行封闭.(5)以上养护措施,视测温情况增减阻燃被。(6)保温完毕,值班工长要认真检查,遇有大风天气,要设专职值班人员检查保温覆盖情况,并负责修复被风吹坏的覆盖层。(7)养护时注意事项:测量放线必须掀开保温原料时(5以上),放完线要立刻覆盖。混凝土初期养护温度,不得低于15,不能满足该温度条件时,必须立刻增加覆盖草帘被保温。拆模后混凝土表面温度与外界温差大于25时,在混凝土表面
14、继续覆盖阻燃保温被;在边角等脆弱部位,必须加盖阻燃保温被并密封严实。养护时混凝土的降温速度不得超越5Ch(可通过测温查出),否则必须增加保温,层。(8)模板拆模混凝土冷却到5,且超越临界强度并满足常温混凝土拆模要求时方可拆模。混凝土温度通过温度计来测定;本工程通过3天同条件实验与4MPa比较来确定碎是否超越临界强度(4MPa)。当墙体碎强度达LOMPa时,墙体模板轻轻脱离碎,继续养护到拆模。冬施时由于拆模时间的限制。梁、板模板在混凝土强度到达设计强度的100%以后方可拆除,并且保温必须在混凝土冷却到5以后才干去掉,柱模板在混凝土浇筑完两日后方可拆除。拆模后混凝土表面温度与外界温差大于15时,在混凝土表面,必须继续覆盖两层阻燃保温被;在边角等脆弱部位,必须加盖阻燃保温被并密封严实。当如因进度需要拆模,而碎尚未达临界强度(但碎必须降温至5、强度21.2MPa),此时拆模要快速,并立刻挂两层阻燃保温被保温至到达临界强度,必须保证碎表面与大气温差不得超越15。临冬施工时实验员抽检混凝土出机温度和入模温度、待拆模后。(9)混凝土试块的制作与养护养护条件与现场混凝土养护条件相同。同条件试块养护钢筋笼子,并在笼子上设标签,标明同条件试块所处的分段号(部位)。在标养混凝土试块的基础上增设二组同条件试块。5. 3砌筑工程17#、18#、19#、59#楼
