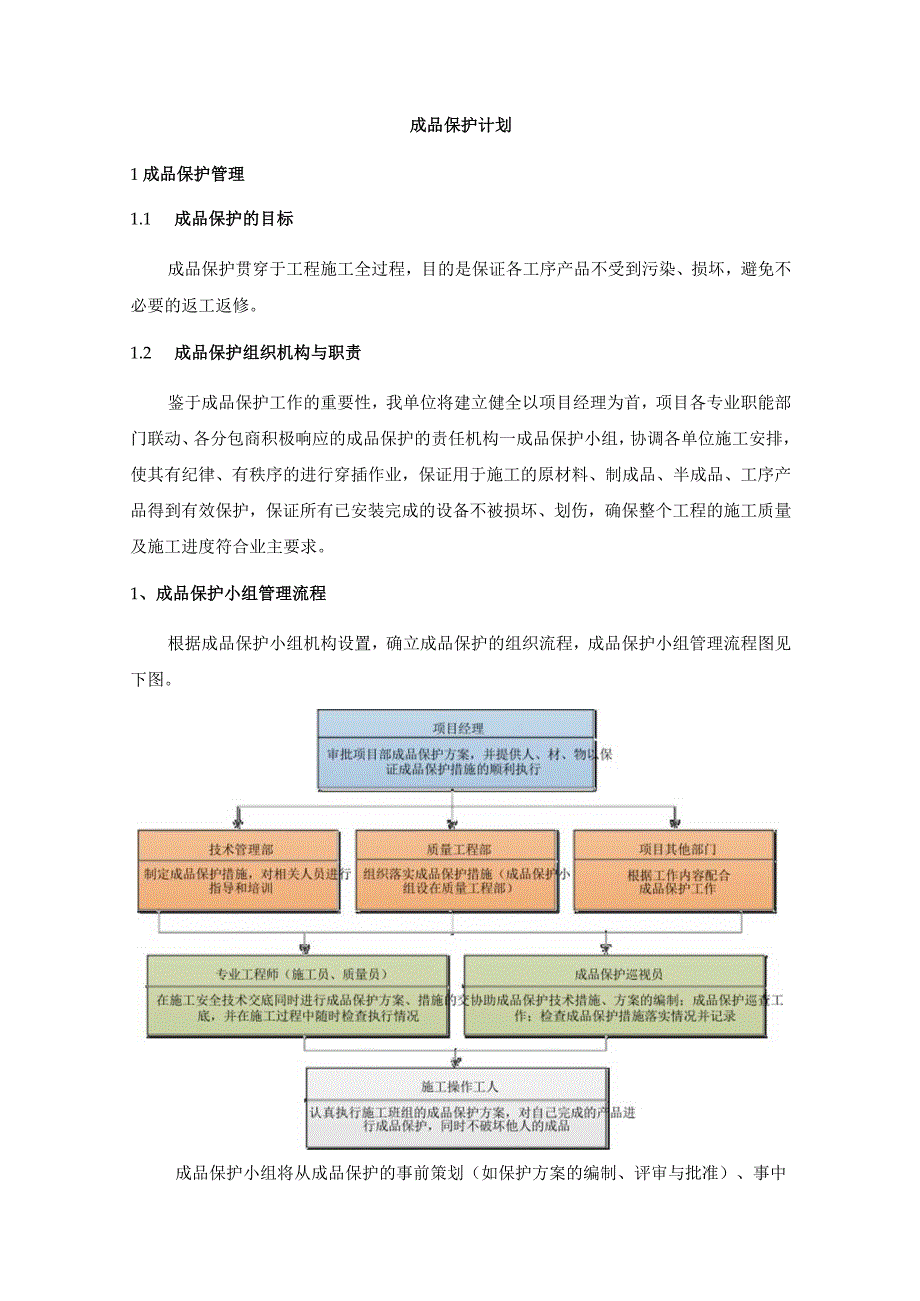

1、成品保护计划1成品保护管理1.1 成品保护的目标成品保护贯穿于工程施工全过程,目的是保证各工序产品不受到污染、损坏,避免不必要的返工返修。1.2 成品保护组织机构与职责鉴于成品保护工作的重要性,我单位将建立健全以项目经理为首,项目各专业职能部门联动、各分包商积极响应的成品保护的责任机构一成品保护小组,协调各单位施工安排,使其有纪律、有秩序的进行穿插作业,保证用于施工的原材料、制成品、半成品、工序产品得到有效保护,保证所有已安装完成的设备不被损坏、划伤,确保整个工程的施工质量及施工进度符合业主要求。1、成品保护小组管理流程根据成品保护小组机构设置,确立成品保护的组织流程,成品保护小组管理流程图见

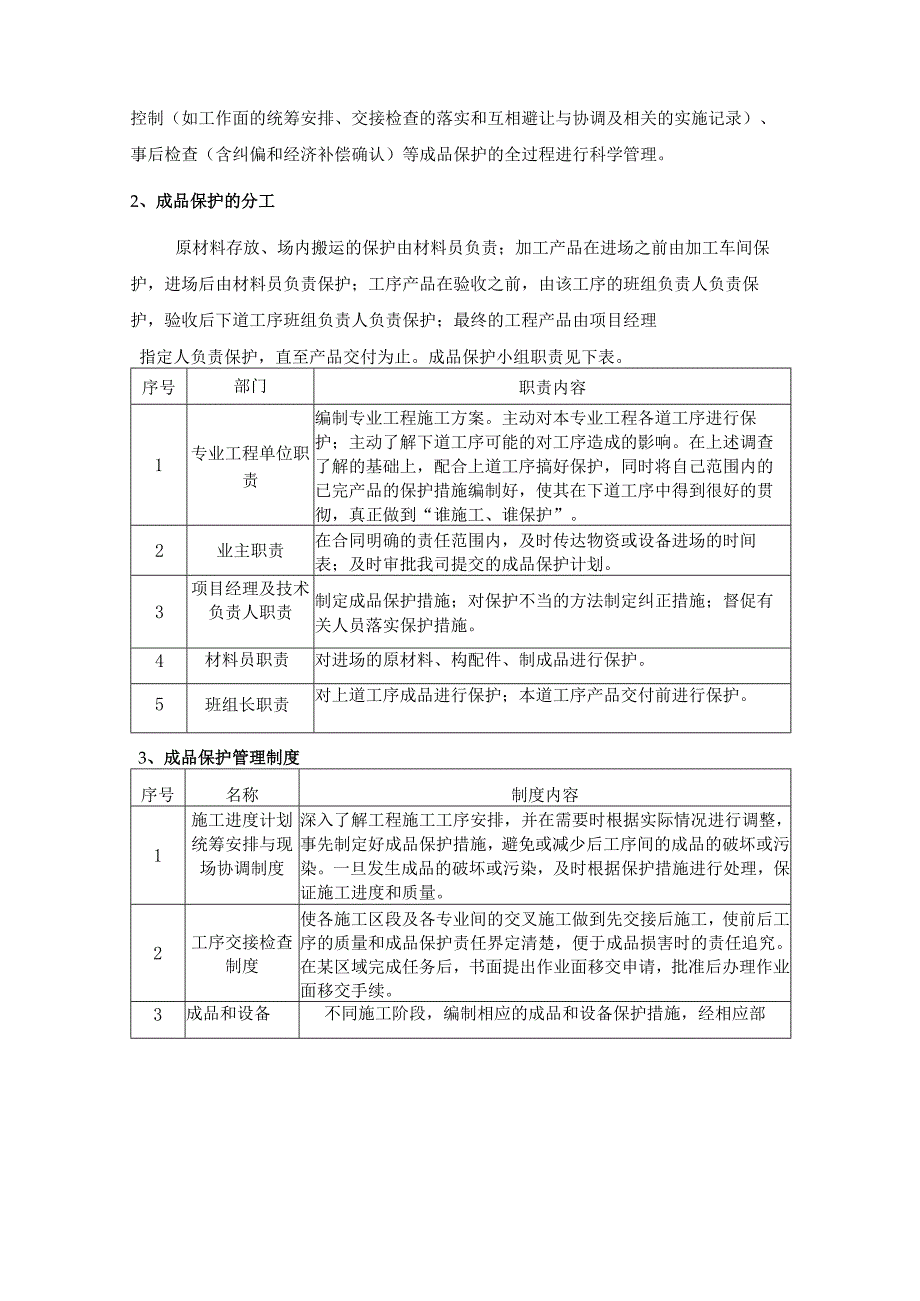

2、下图。成品保护小组将从成品保护的事前策划(如保护方案的编制、评审与批准)、事中控制(如工作面的统筹安排、交接检查的落实和互相避让与协调及相关的实施记录)、事后检查(含纠偏和经济补偿确认)等成品保护的全过程进行科学管理。2、成品保护的分工原材料存放、场内搬运的保护由材料员负责;加工产品在进场之前由加工车间保护,进场后由材料员负责保护;工序产品在验收之前,由该工序的班组负责人负责保护,验收后下道工序班组负责人负责保护;最终的工程产品由项目经理指定人负责保护,直至产品交付为止。成品保护小组职责见下表。序号部门职责内容1专业工程单位职责编制专业工程施工方案。主动对本专业工程各道工序进行保护;主动了解下

3、道工序可能的对工序造成的影响。在上述调查了解的基础上,配合上道工序搞好保护,同时将自己范围内的已完产品的保护措施编制好,使其在下道工序中得到很好的贯彻,真正做到“谁施工、谁保护”。2业主职责在合同明确的责任范围内,及时传达物资或设备进场的时间表;及时审批我司提交的成品保护计划。3项目经理及技术负责人职责制定成品保护措施;对保护不当的方法制定纠正措施;督促有关人员落实保护措施。4材料员职责对进场的原材料、构配件、制成品进行保护。5班组长职责对上道工序成品进行保护;本道工序产品交付前进行保护。3、成品保护管理制度序号名称制度内容1施工进度计划统筹安排与现场协调制度深入了解工程施工工序安排,并在需要

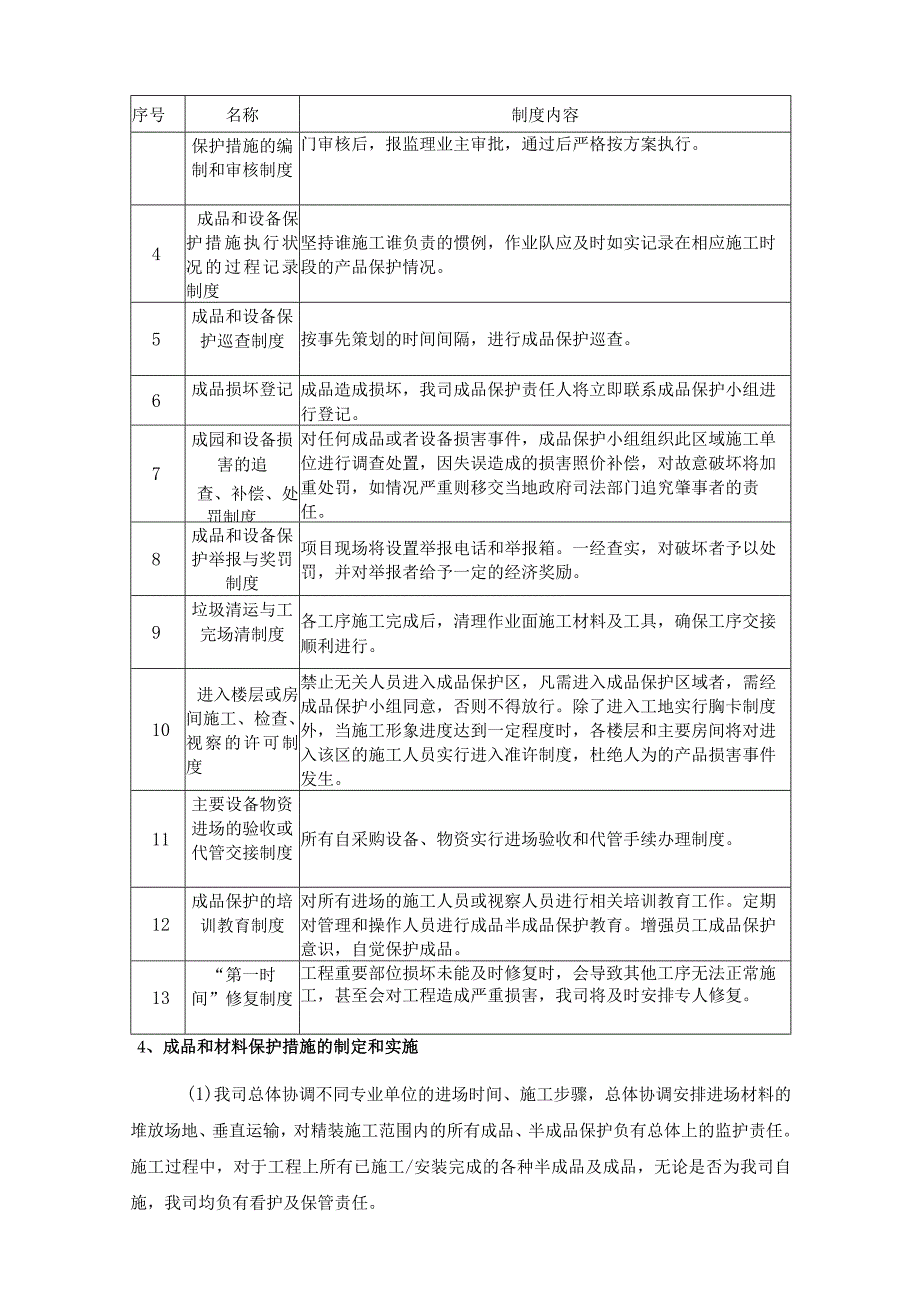

4、时根据实际情况进行调整,事先制定好成品保护措施,避免或减少后工序间的成品的破坏或污染。一旦发生成品的破坏或污染,及时根据保护措施进行处理,保证施工进度和质量。2工序交接检查制度使各施工区段及各专业间的交叉施工做到先交接后施工,使前后工序的质量和成品保护责任界定清楚,便于成品损害时的责任追究。在某区域完成任务后,书面提出作业面移交申请,批准后办理作业面移交手续。3成品和设备不同施工阶段,编制相应的成品和设备保护措施,经相应部序号名称制度内容保护措施的编制和审核制度门审核后,报监理业主审批,通过后严格按方案执行。4成品和设备保护措施执行状况的过程记录制度坚持谁施工谁负责的惯例,作业队应及时如实记录

5、在相应施工时段的产品保护情况。5成品和设备保护巡查制度按事先策划的时间间隔,进行成品保护巡查。6成品损坏登记成品造成损坏,我司成品保护责任人将立即联系成品保护小组进行登记。7成园和设备损害的追查、补偿、处罚制度对任何成品或者设备损害事件,成品保护小组组织此区域施工单位进行调查处置,因失误造成的损害照价补偿,对故意破坏将加重处罚,如情况严重则移交当地政府司法部门追究肇事者的责任。8成品和设备保护举报与奖罚制度项目现场将设置举报电话和举报箱。一经查实,对破坏者予以处罚,并对举报者给予一定的经济奖励。9垃圾清运与工完场清制度各工序施工完成后,清理作业面施工材料及工具,确保工序交接顺利进行。10进入楼

6、层或房间施工、检查、视察的许可制度禁止无关人员进入成品保护区,凡需进入成品保护区域者,需经成品保护小组同意,否则不得放行。除了进入工地实行胸卡制度外,当施工形象进度达到一定程度时,各楼层和主要房间将对进入该区的施工人员实行进入准许制度,杜绝人为的产品损害事件发生。11主要设备物资进场的验收或代管交接制度所有自采购设备、物资实行进场验收和代管手续办理制度。12成品保护的培训教育制度对所有进场的施工人员或视察人员进行相关培训教育工作。定期对管理和操作人员进行成品半成品保护教育。增强员工成品保护意识,自觉保护成品。13“第一时间”修复制度工程重要部位损坏未能及时修复时,会导致其他工序无法正常施工,甚

7、至会对工程造成严重损害,我司将及时安排专人修复。4、成品和材料保护措施的制定和实施(1)我司总体协调不同专业单位的进场时间、施工步骤,总体协调安排进场材料的堆放场地、垂直运输,对精装施工范围内的所有成品、半成品保护负有总体上的监护责任。施工过程中,对于工程上所有已施工/安装完成的各种半成品及成品,无论是否为我司自施,我司均负有看护及保管责任。(2)材料进场办理书面交接,施工过程中严格执行工作面交接制度,办理书面工序交接手续。(3)施工中所有施工成品、半成品必须悬挂醒目的成品保护标识、警句及安全标志。施工区域实行封闭式管理,采取谁作业谁负责的原则,并设立专人监督看护。(4)应加强易碎且价值较高材

8、料(如陶瓷洁具、玻璃镜面等)的监管工作,到场后必须确认管理责任人,以免材料损坏后责任不清,赔偿工作难以处理。(5)我司应采取切实措施以防止施工现场各种半成品及成品的破损及被盗。如对工人进行教育并制定严厉的处罚制度、加强门卫管理盘查、封闭主楼形成唯一出入口、严格夜间施工人员管理、安排24小时现场巡查等。如因我司保管不利造成其自施的任何半成品、成品丢失或破损,我司须及时自费进行补货及修复。(6)石材应在进场前对纹、排版、编号,在运输过程中应注意大理石阳角的保护,对容易出现磕碰的部位进行包边处理;严禁使用大块掉角的石材,不得在现场进行胶粘与打磨。(7)甲供材在签字验收并移交时即视为责任转嫁至接收单位

9、,接收单位对后期出现的一切问题(包括但不限于:丢失、破损、划痕、磕碰等,产品自身问题除外)负总体责任;此类材料在进场验收时,理应通知监理与招标人,后两者有否定并要求材料更换、退场的权利。成品保护方式见下表:序号名称措施内容1保护提前保护,以防止成品可能发生的损伤和污染。如在金属饰剧板表面贴塑料薄膜,在小推车车轴易碰撞的门口部位设置防护条等。2包裹1、成品包裹:防止成品被损伤或污染。如楼梯扶手易污染变色,油漆施工前需裹纸保护;门窗用塑料布包扎。2、采购物资的包装:防止物资在搬运、贮存至交付过程中受影响而导致质量下降。我司将在订货时向供应商明确物资包装要求。对装箱包装的物资,保持物资在箱内相对稳定

10、,有装箱单和相应的技术文件,包装外部必须有明显的产品标识及防护(如防雨、易碎、倾倒、放置方向等)标志。序号名称措施内容3覆盖对于楼地面成品主要采取覆盖措施,以防止成品损伤。如楼梯用木板、加气板等覆盖,以防操作人员踩踏和物体磕碰;高级地面用苫布或棉毡覆盖。其它需要防晒、保温养护的项目,也要采取适当的措施覆盖。4封闭楼梯地面工程施工后暂时封闭出入口,待达到上人强度并采取保护措施后再开放;室内墙面、天棚、地面等房间内的装饰工程完成后,立即锁门以进行保护。5巡逻看护对已完产品实行全天候的巡逻看护,并实行标色管理,规定进入各个施工区域的人员必须佩戴由成品保护小组颁发的不同颜色胸卡,防止无关人员进入重点、

11、危险区域和不法分子偷盗、破坏行为,确保工程产品的安全。6搬运1、保证物资在搬运过程中不被损坏,并保护产品的标识。搬运过程要考虑道路情况、搬运工具、搬运能力与天气情况等因素,保证成品在搬运过程中受到有限保护。2、对容易损坏、易燃、易爆、易变质和有毒的物资,以及业主有特殊要求的物资,物资的采购、使用及搬运必须由专业人员操作,并制定完善的搬运措施及应急预案。7贮存1、贮存物资要有明显标识,做到帐、卡、物相符。对有追溯要求的物资应做到批号、试验单号、使用部位等清晰可查。必要时应规定堆放高度等。2、对有环境(如温度、湿度、通风、清洁、采光、避光、防鼠、防虫等)要求的物资,仓储条件必须符合规定。2成品保护

12、措施2.1施工阶段成品保护措施序号保护部位保护措施1原结构成品1)墙、板如需开洞、开凿应事先同业主进行联系,业主同意后方可进行。严禁在砖墙板上随意开洞、开槽,未经许可不得擅自切割结构钢筋。2)砖墙及其它材质的墙体开洞、开槽应按图纸要求,先划线后再进行施工。开槽、开洞使用专用开槽机及开孔机。3)现场设置的施工设备应由木板或其它材料垫离地面,防止油污粘贴在地面上。4)在进行电、气焊作业时,应采取隔离措施,以防损坏己做好的地面和墙面。5)积极开展教育全体参建职工成品保护教育,严禁上建筑上乱涂乱画,如发现,将立即责令当事人出场。2装饰材料包装)部分材料表面除加保护膜外,另应使用专用包装纸捆扎。2)所有

13、材料及成品在包装时应注意规格,不同尺寸、品种的料及运输应避免包扎在一起。3)材料表面的保护纸不得任意撕毁,以免材料的装饰表面被硬物划破或被水泥砂浆污染。保护纸除去后留下的多余胶料用清洁剂清洗干净。4)提供书面材料,证明拟采用的清洁剂可用以工程铝材及涂胶等物料的清洁工作。3装饰原材料1)所作原辅材料经验收合格后,由仓库管理员负责材料入库,做好入库手续,并按规定标记清楚,严禁混合堆放。2)所有材料储存时均制定保护措施,存放时底部使用水平木材垫平,每层之间须以薄木条隔离,且材料堆放最高不且超过10层;玻璃须竖直存放在专用支架上,每块玻璃之间有隔离纸。3)在厂材料搬运中所需运输均应有防护措施,禁止铁件

14、、硬件等直接接触,以免损坏材料。4)材料加工平台须按规定铺垫毛毯,并注意不得有杂物,严禁在平台上拖动材料,所有材料移动须垂直抬放。5)加工完成的材料或成品,须将表面内腔的杂屑全部清除,并进行清洁及加贴保护膜。6)每道工序的完成人员均须将本人工号打在流程卡上,经自检合格后方可转入下道工序,并接受质管人员的随时抽检。7)当班质管员负责对加工完成的材料或成品按工艺标准进行检验,并检查流程卡填写情况,在流程卡上签名确认。8)只有检验合格的材料及成品才进入成品库。成品库管理员对入库材料须按流程卡上的合同号分类存放,并进行清楚标识。9)材料库及成品均须按规范进行管理,做好防尘、防霉、防火等工作,所用材料均

15、须进行覆盖,且登记造册。4吊顶成品1)吊J贝装饰板安装完毕后,不得随意剔凿,不得随便上人,如果需要安装设备,应用电钻打眼,严禁开大洞。如必须上人,应随带长板铺设于主龙骨上爬。2)石膏板不得受雨淋,并注意防潮。3)板面严禁撞击,防止损伤。4)吊顶内的水管、气管、电管,在未上板之前应验收完毕。5)安装灯具和通风罩等,不得损坏和污染吊顶。6)不得将吊杆吊在吊顶内的通风、水管等管道上,以防损坏暗管和共振。7)吊顶安装完后,后续工程作业时,应采取保护措施,以防污染。5装饰成品I)制定详细的成品保护方案,包括成品和半成品两类。其中包括半成品的加工、运输、装卸、保管等、成品的保护方案,根据成品所在的部位、材质、色别等不同而采用不同的保护措施。特别是对已安装好的设备进行必要的保护。2)制定成品保护等级,易碎易污染易损成品为重点保护等级,贵重成品的保护采取隔离保护措施。3)编制成品保护标牌,保护标牌根据保护等级及材种不同制定分类,标牌的规格、字体、色别应清晰鲜明,标牌用语应简洁明确。4)成品保护

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
