房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx

上传人:p** 文档编号:606210 上传时间:2023-12-01 格式:DOCX 页数:17 大小:30KB
下载 相关 举报
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第1页
第1页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第2页
第2页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第3页
第3页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第4页
第4页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第5页
第5页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第6页
第6页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第7页
第7页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第8页
第8页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第9页
第9页 / 共17页
房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx》由会员分享,可在线阅读,更多相关《房屋建筑工程 墙体(内墙)抹灰施工专项方案.docx(17页珍藏版)》请在第壹文秘上搜索。

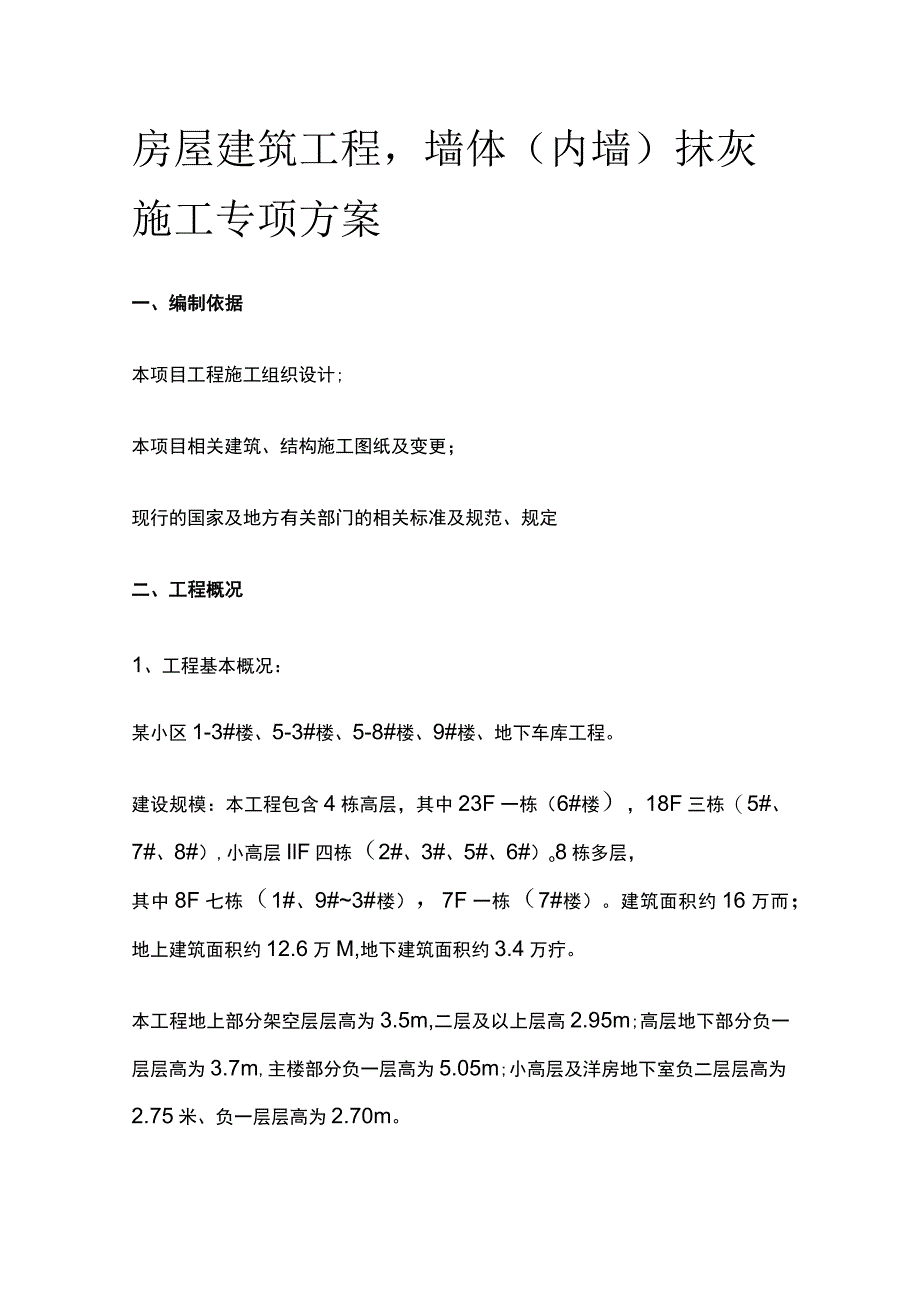

1、房屋建筑工程,墙体(内墙)抹灰施工专项方案一、编制依据本项目工程施工组织设计;本项目相关建筑、结构施工图纸及变更;现行的国家及地方有关部门的相关标准及规范、规定二、工程概况1、工程基本概况:某小区1-3#楼、5-3#楼、5-8#楼、9#楼、地下车库工程。建设规模:本工程包含4栋高层,其中23F一栋(6#楼),18F三栋(5#、7#、8#),小高层IlF四栋(2#、3#、5#、6#)o8栋多层,其中8F七栋(1#、9#3#楼),7F一栋(7#楼)。建筑面积约16万而;地上建筑面积约12.6万M,地下建筑面积约3.4万疔。本工程地上部分架空层层高为3.5m,二层及以上层高2.95m;高层地下部分负

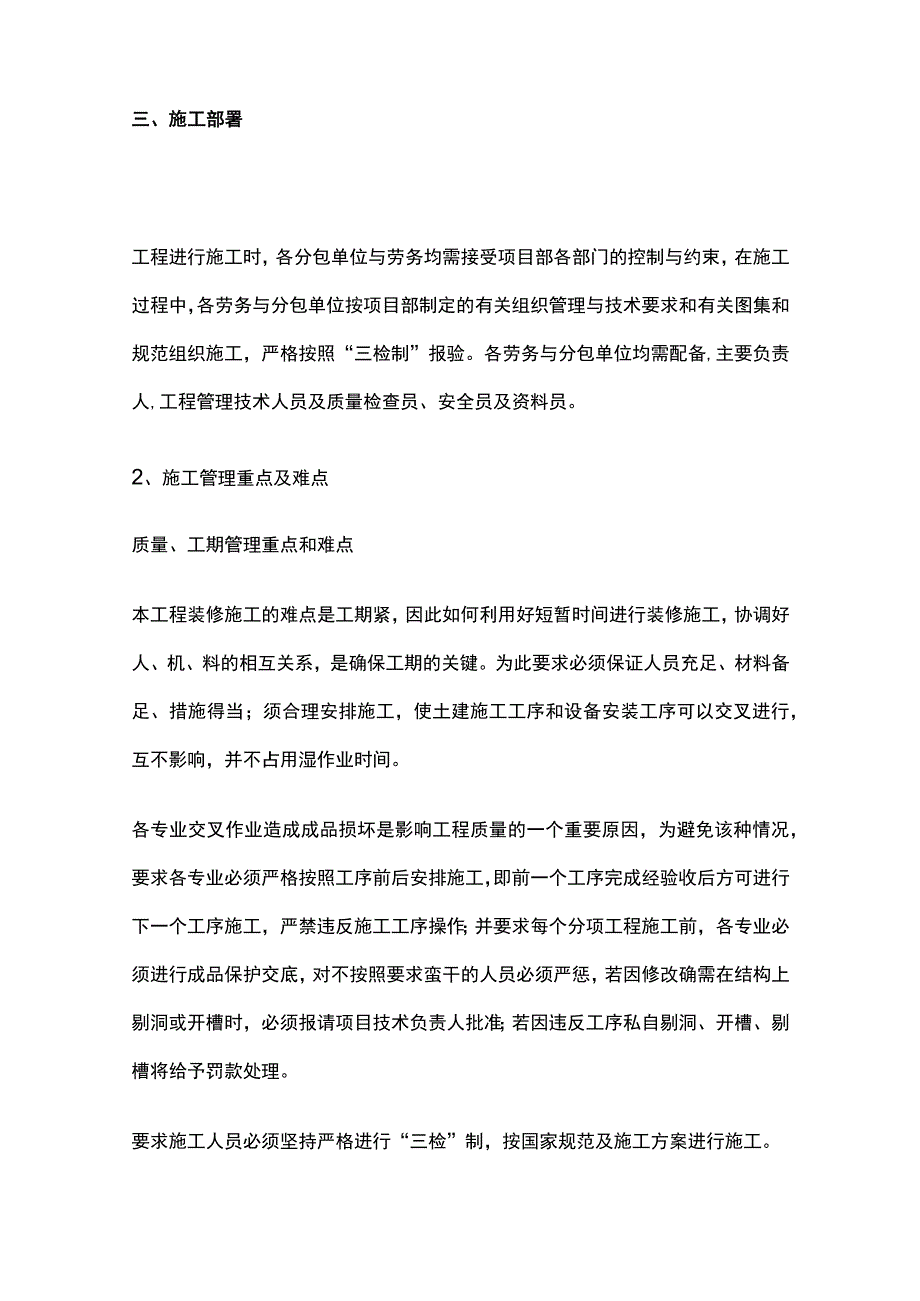

2、一层层高为3.7m,主楼部分负一层高为5.05m;小高层及洋房地下室负二层层高为2.75米、负一层层高为2.70m。三、施工部署工程进行施工时,各分包单位与劳务均需接受项目部各部门的控制与约束,在施工过程中,各劳务与分包单位按项目部制定的有关组织管理与技术要求和有关图集和规范组织施工,严格按照“三检制”报验。各劳务与分包单位均需配备,主要负责人,工程管理技术人员及质量检查员、安全员及资料员。2、施工管理重点及难点质量、工期管理重点和难点本工程装修施工的难点是工期紧,因此如何利用好短暂时间进行装修施工,协调好人、机、料的相互关系,是确保工期的关键。为此要求必须保证人员充足、材料备足、措施得当;须

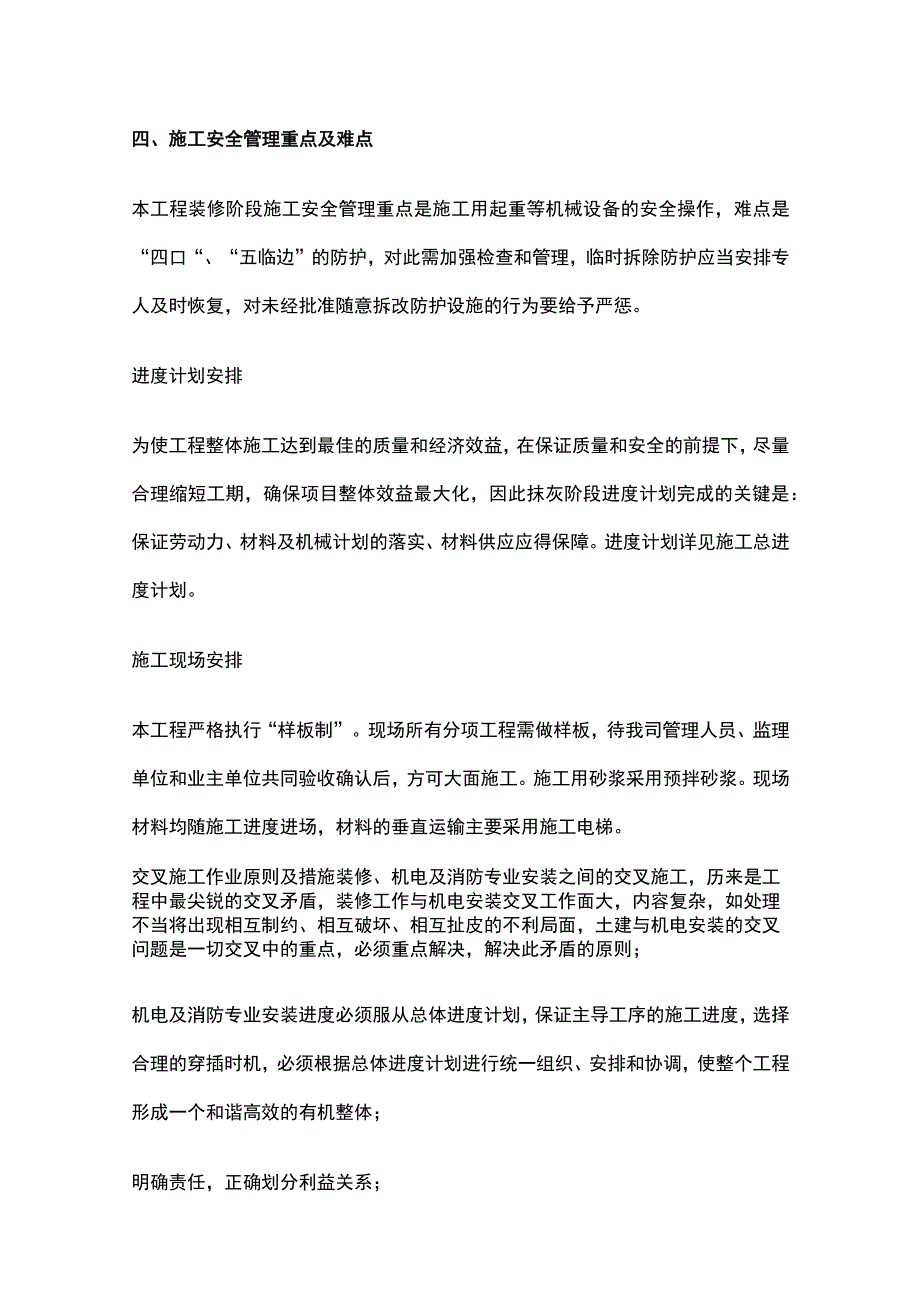

3、合理安排施工,使土建施工工序和设备安装工序可以交叉进行,互不影响,并不占用湿作业时间。各专业交叉作业造成成品损坏是影响工程质量的一个重要原因,为避免该种情况,要求各专业必须严格按照工序前后安排施工,即前一个工序完成经验收后方可进行下一个工序施工,严禁违反施工工序操作;并要求每个分项工程施工前,各专业必须进行成品保护交底,对不按照要求蛮干的人员必须严惩,若因修改确需在结构上剔洞或开槽时,必须报请项目技术负责人批准;若因违反工序私自剔洞、开槽、剔槽将给予罚款处理。要求施工人员必须坚持严格进行“三检”制,按国家规范及施工方案进行施工。四、施工安全管理重点及难点本工程装修阶段施工安全管理重点是施工用起

4、重等机械设备的安全操作,难点是“四口“、“五临边”的防护,对此需加强检查和管理,临时拆除防护应当安排专人及时恢复,对未经批准随意拆改防护设施的行为要给予严惩。进度计划安排为使工程整体施工达到最佳的质量和经济效益,在保证质量和安全的前提下,尽量合理缩短工期,确保项目整体效益最大化,因此抹灰阶段进度计划完成的关键是:保证劳动力、材料及机械计划的落实、材料供应应得保障。进度计划详见施工总进度计划。施工现场安排本工程严格执行“样板制”。现场所有分项工程需做样板,待我司管理人员、监理单位和业主单位共同验收确认后,方可大面施工。施工用砂浆采用预拌砂浆。现场材料均随施工进度进场,材料的垂直运输主要采用施工电

5、梯。交叉施工作业原则及措施装修、机电及消防专业安装之间的交叉施工,历来是工程中最尖锐的交叉矛盾,装修工作与机电安装交叉工作面大,内容复杂,如处理不当将出现相互制约、相互破坏、相互扯皮的不利局面,土建与机电安装的交叉问题是一切交叉中的重点,必须重点解决,解决此矛盾的原则;机电及消防专业安装进度必须服从总体进度计划,保证主导工序的施工进度,选择合理的穿插时机,必须根据总体进度计划进行统一组织、安排和协调,使整个工程形成一个和谐高效的有机整体;明确责任,正确划分利益关系;建立固定的协调制度;一切从工程全局出发,各承包商应在总包商的统一组织管理和协调下开展施工,互相帮助相互谅解,土建施工要为机电及消防

6、专业安装创造条件,机电及消防专业安装要注意对土建成品及半成品的保护。五.施工准备工作1、人员准备抹灰工、架子工、电工、普工。2、技术准备主体结构施工完毕,质量验收合格,认真熟悉建筑施工图纸,根据设计图纸要求和国家现行规范及工艺规程编制施工方案并向班组进行技术交底。每层楼面要弹出轴线、墙身线、门窗洞口位置线、管道预留洞位置及标高线,经复核符合设计图纸要求,并办理预检手续。根据业主要求,进行施工图深化设计并及时上报业主,组织各专业分包进行样板施工。材料进场后,应进行各材料的试验、检验,符合设计和相关要求后方可用于施工。3、主要机具准备灰槽、灰勺、刮杠(大2.5m,中L5m)、靠尺板(2m)、线坠、

7、钢卷尺(标、验)、方尺(标、验)、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺(标、验)、阴阳角抹子、长舌铁抹子、金属水平尺(标、验)、捋角器、软水管、长毛刷、鸡腿刷、钢丝刷、茅草帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板、探针、砂浆稠度仪、砂浆试模等。4、材料准备产品介绍抹灰石膏是以高纯度的半水石膏为主要胶凝材料,加入国内外先进的外加剂和各种无机重质或轻质集料,经高均匀度的混合搅拌而制成的成品干混类砂浆,目前一般为袋装。抹灰石膏可广泛取代传统的水泥砂浆找平,用于室内干燥区域的建筑内墙和楼板的抹灰找平。抹灰石膏根据产品容重不同分为轻质和重质两大类。由于石膏的颜色取决

8、于天然矿石本身,故每一批抹灰石膏的颜色可能会稍有不同,但对产品本身质量没有任何影响。本施工方案包括建筑的室内墙面的抹灰石膏及腻子。例如:磴墙面、砖墙面及加气混凝土砌块墙面、石膏板墙面、轻质隔墙条板的抹灰石膏和腻子饰面工程。厨房和卫生间等室内潮湿区域除外。抹灰石膏的常规厚度为Imm25mm,抹灰完成面的最小厚度为Imm,特殊用途须咨询专业厂家。抹灰石膏特点如下:a、拉伸粘接强度高,适用于多种基层,与各种轻质墙体材料匹配良好,收缩率低,施工后不易空鼓、开裂。b、正常施工环境下,墙面无需预先浇水。(施工环境得到明显改善)*施工省工省料,方便快捷,可机械化施工。同时产品的终凝时间短,养护时间也短,适用

9、于抢工期。d、容重轻(轻质类抹灰石膏重量仅为水泥砂浆的一半),减轻了工人的劳动强度,降低了建筑物的自重,提高了工程质量。e、墙面成品垂直度、平整度高,表观细腻,局部维修方便。f、因抹灰石膏自身的材料结构等特性,做好的成品墙可调节室内空气干湿度、同时可辅助室内保温隔热,提高了业主在室内的舒适度。5、材料要求a、抹灰石膏质量应符合国家产品现行标准抹灰石膏GB/T28627-2012的规定。b、腻子粉质量应符合国家产品现行标准JG/T298-2010的规定。J耐碱玻纤网格布。d、水采用洁净的自来水。6、设计选用要点a、根据抹灰砂浆技术规程JGJ/T220-2010第3.0.4条要求,抹灰砂浆强度不宜

10、比基体材料强度高出两个或以上强度等级,对于无粘贴饰面砖的内墙,底层抹灰砂浆宜比基体材料低一个强度等级。b、加气混凝土块本身强度较低,底层抹灰强度不宜过高,加气混凝土墙面宜采用石膏抹灰(室内)。c、抹灰层的平均厚度宜符合下列规定:、内墙:普通抹灰的平均厚度不宜大于20mm,高级抹灰的平均厚度不宜大于25mm。、蒸压加气混凝土砌块墙面,平均厚度不宜大于15mm。d、当抹灰层厚度大于35mm时,应采取加强措施。如增设一遍网格布或钢丝网。e、室内干燥区域踢脚板处做法应符合设计要求。设计无要求时,可抹灰石膏直接落地满墙施工,也可在踢脚处做IOCm高Q:2)水泥砂浆抹灰。六.作业条件a、主体结构必须经过有

11、关单位验收合格后方可进行抹灰工程。b、正式抹灰前,要样板先行,经检验达到要求并确定施工界面后方可全面正式施工。抹灰样板c、水电安装条件:抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。待检验合格(水电办理分项检查、资料交土建工程部T分),管线、盒边已修补完毕后方可进行抹灰工程。d、基层处理混凝土结构抹灰基层处理(1)将混凝土过梁、圈梁、压顶、混凝土柱、梁等表面凸出部分、胀模部位剔平;(2)对蜂窝、麻面、露筋、疏松部分剔到实处并有1:3水泥砂浆修补完成;(3)脚手眼和废弃的孔洞应堵实;(4)外露钢筋头、铅丝头及木头等要剔除;窗台砖补齐,在灰缝不饱满的墙体先用

12、粘结剂将灰缝塞密实;(5)抹灰前,混凝土墙、过梁、圈梁、压顶、混凝土柱、梁等混凝土表面洒水润湿后将1:1界面砂浆(加适量粘剂胶)均匀甩至光滑混凝土面上,初凝后用水养护,直至水泥砂浆疙瘩粘满混凝土表面并达到较高强度(手掰不掉)为止。8、砖砌体基层处理(1)管道穿越洞和楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;(2)砌体墙与混凝土柱、墙、梁结合处和加气混凝土砌块墙结合处钉耐碱玻纤网格布加强,耐碱玻纤网格布要求平整、固定牢固,加强网在基体接缝两侧每边宽度150mm。耐碱玻纤网格布与混凝土结构用射钉固定,与砌体结构用水泥钉或射钉固定。七、主要施工方法抹灰石膏施工做法a、作业条件(1)抹灰工程必

13、须在混凝土结构工程、砌体工程全部完成,并经有关部门验收合格后施工。(2)室内抹灰前,应宜先做好有防水要求的防水施工。(3)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。对连接件的缝隙应用轻质抹灰石膏分层嵌塞密实。铝合金门窗及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。(4)混凝土墙、填充墙表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。(5)抹灰墙面上的预埋设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。b、准备工作施工材料准备(1)轻质抹灰石膏(成品袋装材料):用于抹灰粉刷层;(2)干净水:用于拌制石膏砂浆;(3)网格

14、布:用于各结构缝、线管线槽及不同材料交接处等;(4)界面剂:用于剪力墙作界面处理。c、施工工具准备(1)红外仪、测距仪、角尺、塞尺、2m靠尺、吊线锤、空鼓锤;(2)刮刀、钢板抹子、阴阳角刨刀、平刨刀、托灰板、抹灰桶、搅拌器;(3)烤漆铝合金长尺(用于冲筋)、铝合金直尺(用于做护角)、铝合金刮尺(042.0m长用于刮墙);(4)铁锹、扫帚、水桶、水管;(5)挑板、木凳、短梯等。d、工艺流程基层清理一加网格布一打灰饼一冲筋一复筋、修筋T抹或机械喷涂轻质抹灰石膏一扁靠尺收平一修补一清理10、操作工艺a、抹灰施工(1)基层清理(2)粘贴网格布1)应对薄弱部位加强,门窗洞口、不同墙体材料连接处进行加强网

15、格布施工。2)网格布粘贴前须先检查基层,保证基层处理完成并符合要求。3 )耐碱玻纤网格布(网格20*20,直径Imm),采用AlO塑料锚栓双向500固定,锚固件进墙深度不得小于50mm,拧入或敲入锚固钉网格布搭接长度15Omm对剪力墙和砌体墙交接部位增挂300mm宽网格布,网格布应包裹门窗洞口。4 )窗洞口处四个角必须挂网,结构缝,不同墙体材料处也需全部挂网。(3)弹控制线根据总包测量员提供的楼层控制线,在每间房间地面及顶棚弹抹灰控制线。(4)打灰饼根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,灰饼宜用砂浆抹成50mm方形。1)垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+100Cm标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。2)套方:每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体30cm范围内弹出方正度控制线,并做明显标识和保护。3)抹灰饼、冲筋:房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角300mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
