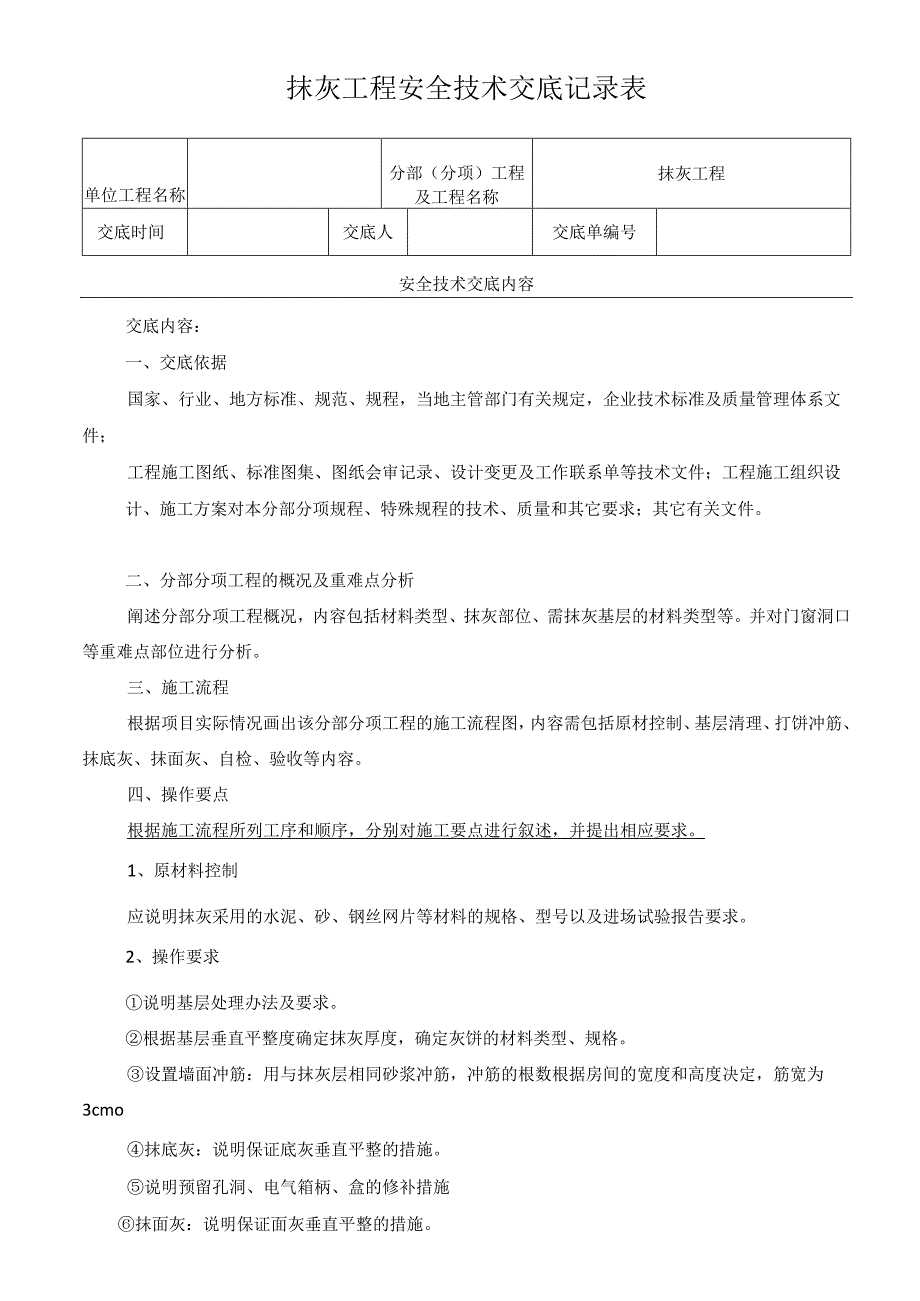

1、抹灰工程安全技术交底记录表单位工程名称分部(分项)工程及工程名称抹灰工程交底时间交底人交底单编号安全技术交底内容交底内容:一、交底依据国家、行业、地方标准、规范、规程,当地主管部门有关规定,企业技术标准及质量管理体系文件;工程施工图纸、标准图集、图纸会审记录、设计变更及工作联系单等技术文件;工程施工组织设计、施工方案对本分部分项规程、特殊规程的技术、质量和其它要求;其它有关文件。二、分部分项工程的概况及重难点分析阐述分部分项工程概况,内容包括材料类型、抹灰部位、需抹灰基层的材料类型等。并对门窗洞口等重难点部位进行分析。三、施工流程根据项目实际情况画出该分部分项工程的施工流程图,内容需包括原材控

2、制、基层清理、打饼冲筋、抹底灰、抹面灰、自检、验收等内容。四、操作要点根据施工流程所列工序和顺序,分别对施工要点进行叙述,并提出相应要求。1、原材料控制应说明抹灰采用的水泥、砂、钢丝网片等材料的规格、型号以及进场试验报告要求。2、操作要求说明基层处理办法及要求。根据基层垂直平整度确定抹灰厚度,确定灰饼的材料类型、规格。设置墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数根据房间的宽度和高度决定,筋宽为3cmo抹底灰:说明保证底灰垂直平整的措施。说明预留孔洞、电气箱柄、盒的修补措施抹面灰:说明保证面灰垂直平整的措施。3、质量标准及验收抹灰前基层表面的尘土、污垢、油渍等应清除干净,并洒水湿润。抹灰工程

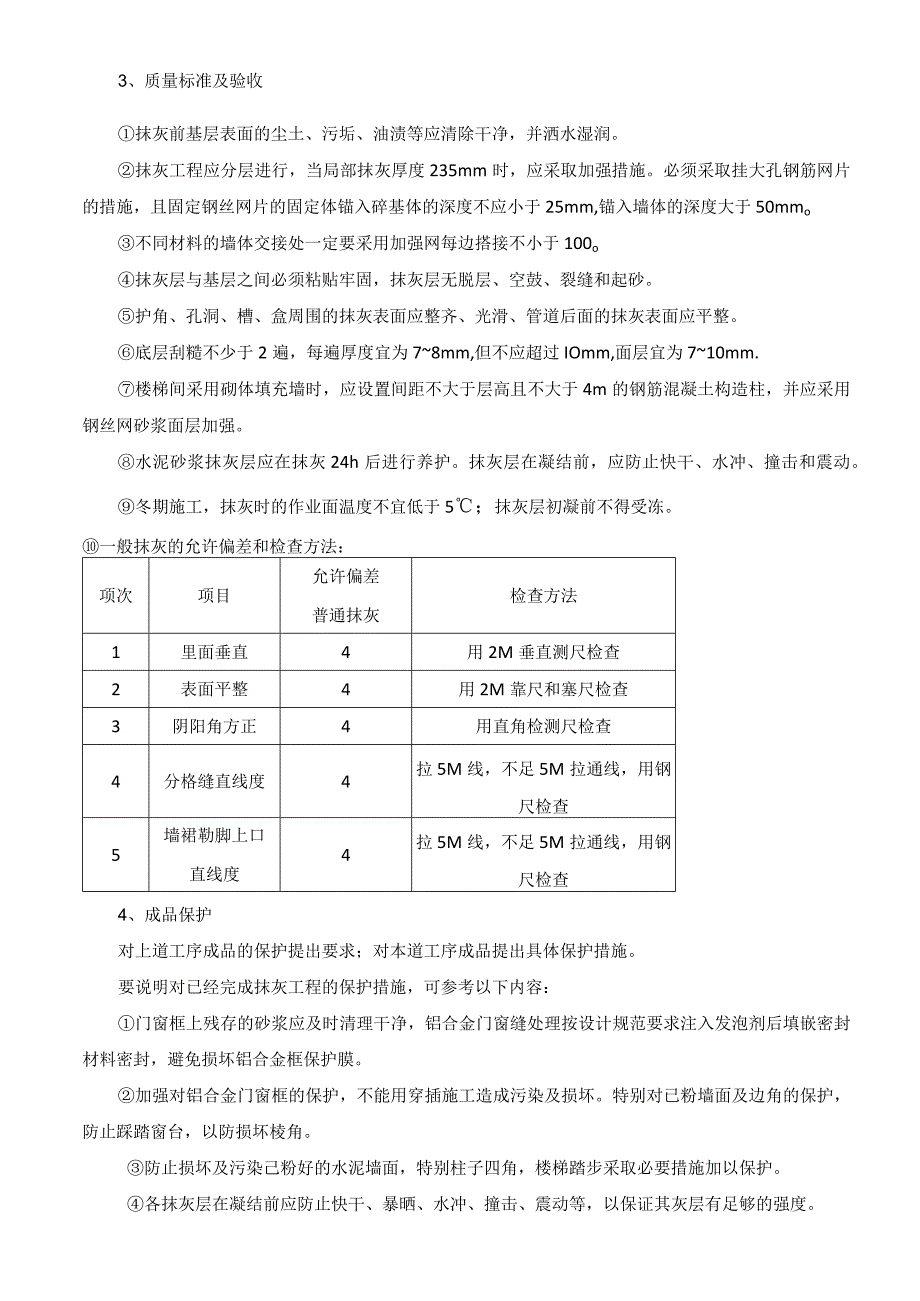

3、应分层进行,当局部抹灰厚度235mm时,应采取加强措施。必须采取挂大孔钢筋网片的措施,且固定钢丝网片的固定体锚入碎基体的深度不应小于25mm,锚入墙体的深度大于50mmo不同材料的墙体交接处一定要采用加强网每边搭接不小于100o抹灰层与基层之间必须粘贴牢固,抹灰层无脱层、空鼓、裂缝和起砂。护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑、管道后面的抹灰表面应平整。底层刮糙不少于2遍,每遍厚度宜为78mm,但不应超过IOmm,面层宜为710mm.楼梯间采用砌体填充墙时,应设置间距不大于层高且不大于4m的钢筋混凝土构造柱,并应采用钢丝网砂浆面层加强。水泥砂浆抹灰层应在抹灰24h后进行养护。抹灰层在凝结

4、前,应防止快干、水冲、撞击和震动。冬期施工,抹灰时的作业面温度不宜低于5;抹灰层初凝前不得受冻。一般抹灰的允许偏差和检查方法:项次项目允许偏差普通抹灰检查方法1里面垂直4用2M垂直测尺检查2表面平整4用2M靠尺和塞尺检查3阴阳角方正4用直角检测尺检查4分格缝直线度4拉5M线,不足5M拉通线,用钢尺检查5墙裙勒脚上口直线度4拉5M线,不足5M拉通线,用钢尺检查4、成品保护对上道工序成品的保护提出要求;对本道工序成品提出具体保护措施。要说明对已经完成抹灰工程的保护措施,可参考以下内容:门窗框上残存的砂浆应及时清理干净,铝合金门窗缝处理按设计规范要求注入发泡剂后填嵌密封材料密封,避免损坏铝合金框保护膜。加强对铝合金门窗框的保护,不能用穿插施工造成污染及损坏。特别对已粉墙面及边角的保护,防止踩踏窗台,以防损坏棱角。防止损坏及污染己粉好的水泥墙面,特别柱子四角,楼梯踏步采取必要措施加以保护。各抹灰层在凝结前应防止快干、暴晒、水冲、撞击、震动等,以保证其灰层有足够的强度。5、资料管理说明该分部分项工程相关的技术资料收集整理的标准。五、绿色施工技术措施结合工程实际情况对四节一环保+管理6块体内容进行针对性描述,例如预拌砂浆技术、控制预拌砂浆的进货速度,避免砂浆存放时间过长等。项目经理被交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
