施工平面布置和临时设施布置.docx

上传人:p** 文档编号:606341 上传时间:2023-12-01 格式:DOCX 页数:4 大小:17.41KB
下载 相关 举报
施工平面布置和临时设施布置.docx_第1页
第1页 / 共4页
施工平面布置和临时设施布置.docx_第2页
第2页 / 共4页
施工平面布置和临时设施布置.docx_第3页
第3页 / 共4页
施工平面布置和临时设施布置.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工平面布置和临时设施布置.docx》由会员分享,可在线阅读,更多相关《施工平面布置和临时设施布置.docx(4页珍藏版)》请在第壹文秘上搜索。

1、施工平面布置和临时设施布置一、总则根据施工场区实际情况,拟建建筑物前后均有正在使用的住院楼,相距仅为几米,因此在总平面布置时,充分考虑下面几个因素:1、总平面布置按照“有利生产、经济适用、安全防火和环境保护”的原则进行,在布置临时设施前充分征求建设单位意见,确保院内道路畅通和医疗工作的正常进行。2、充分利用施工空地,避开拟筑物、原有建筑物,尽量减少二次性临建费用。因此在征得建设单位许可的情况下,拟将现场临时办公室设在高压氧仓前的空地上,工人宿舍、食堂、临厕以及部分材料库设在煤场内(因为煤场夏季空闲,可以加以利用)。3、施工道路与总平面规划道路力求一致,拟利用原有院内道路,减少施工道路费用,并能

2、缩短总平面规划道路施工时间。4 .垂直运输布置见施工现场平面布置图;5 .预制构件堆放便于吊装,拟将钢筋制作堆放场地和木工场地设于原住院楼北面的空地上,其位于塔式起重机的有效施作范围内,避免二搬运。其余具体情况见施工平面布置图。二、垂直运输设备的布置布置2台QT4508塔式起重机,1台施工电梯,型号SCDlo0,见施工总平面。三、现场道路利用原有院内道路即可保证施工要求。四、现场办公室及工人宿舍布置具体情况详见临时用地表。五、临电、临水及场区排水平面布置根据业主提供的现场内的供水管、排水口、供电电源,确定现场内供水、供电、排水的走向。本施工方案暂布置内部水电系统走向,待入场后该系统与业主提供的

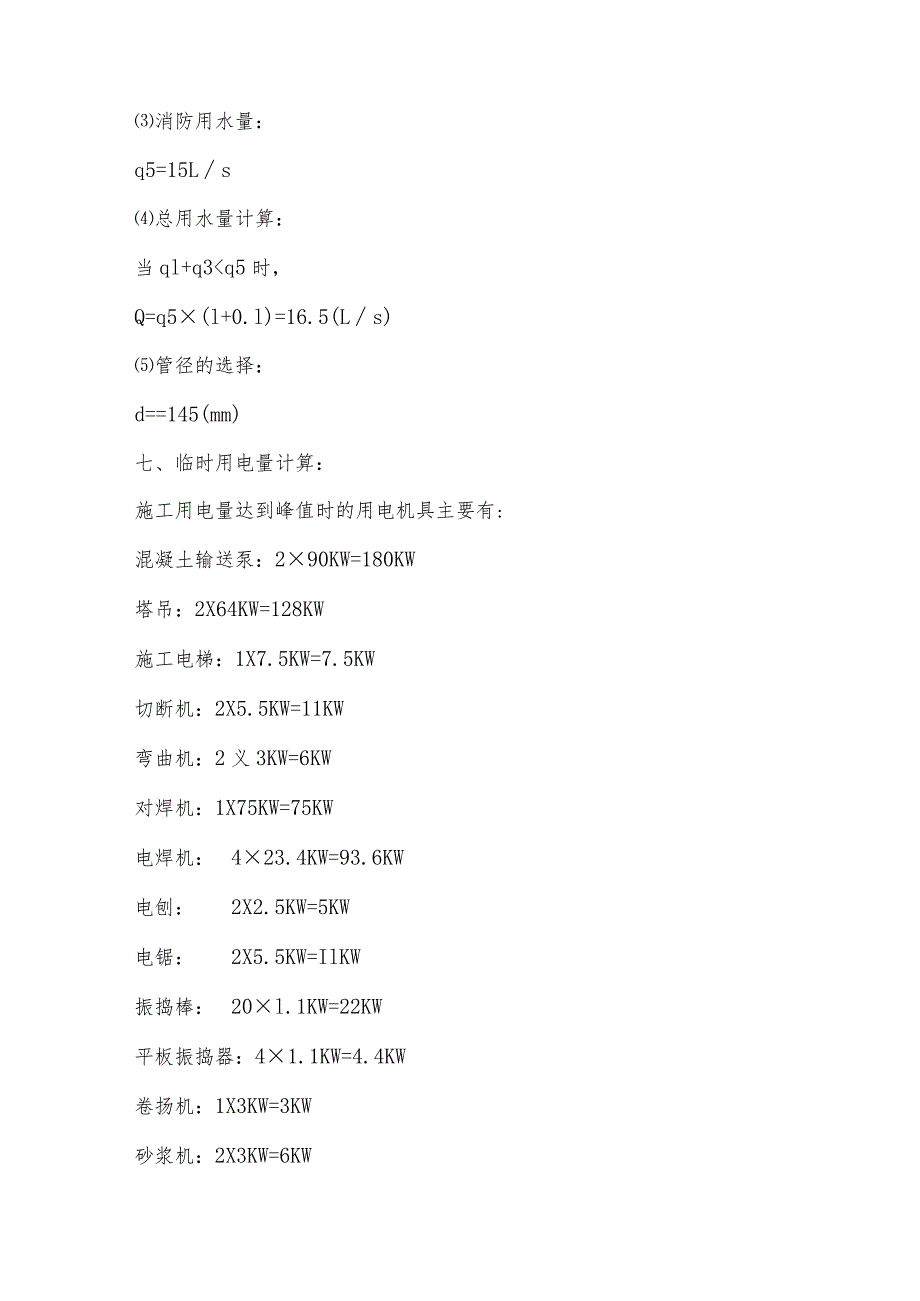

3、水电源相连接,详细布置见施工总平面图。六、临时用水计算可考虑用以下公式测算现场施工用水量:ql:施工用水量(L/s);K1:未预计的施工用水系数;Q1:年度工程量;N1:施工用水定额;T1:年度有效作业日;t:每天工作班数;K2:用水不均衡数。施工现场生活用水量:Q3二q3:施工现场生活用水量;pl:施工现场高峰昼夜人数;N3:施工现场生活用水定额;K4:施工现场用水不均衡系数;t:每天工作班数。消防用水量:q5=15Ls总用水量计算:当ql+q3q5时,Q=q5(l+0.l)=16.5(Ls)管径的选择:d=145(mm)七、临时用电量计算:施工用电量达到峰值时的用电机具主要有:混凝土输送泵

4、:290KW=180KW塔吊:2X64KW=128KW施工电梯:1X7.5KW=7.5KW切断机:2X5.5KW=11KW弯曲机:2义3KW=6KW对焊机:1X75KW=75KW电焊机:423.4KW=93.6KW电刨:2X2.5KW=5KW电锯:2X5.5KW=IlKW振捣棒:20l.1KW=22KW平板振捣器:41.1KW=4.4KW卷扬机:1X3KW=3KW砂浆机:2X3KW=6KW施工现场所用全部电动机为45台,设备总功率为219.4KW,需要系数Kl取0.6,电动机的平均功率因数cos取0.78;施工现场全部电焊机为5台,设备总功率为383.9KW,根据施工现场实际使用情况需要系数K20.6;生活照明用电按动力用电的10%考虑即可满足要求。p=l.1二LlX(0.6X383.9/0.78+0.6168.6+38.39)=478.34KWP:供电设备总需要容量;pl:电动机额定功率;P2:电焊机额定容量;P3:室内照明容量;P4:室外照明容量cos:电动机的平均功率因数。八、施工总平面图及临时用地表见附页。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
