机电预留预埋施工.docx

上传人:p** 文档编号:606598 上传时间:2023-12-01 格式:DOCX 页数:3 大小:17.95KB
下载 相关 举报
机电预留预埋施工.docx_第1页
第1页 / 共3页
机电预留预埋施工.docx_第2页
第2页 / 共3页
机电预留预埋施工.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《机电预留预埋施工.docx》由会员分享,可在线阅读,更多相关《机电预留预埋施工.docx(3页珍藏版)》请在第壹文秘上搜索。

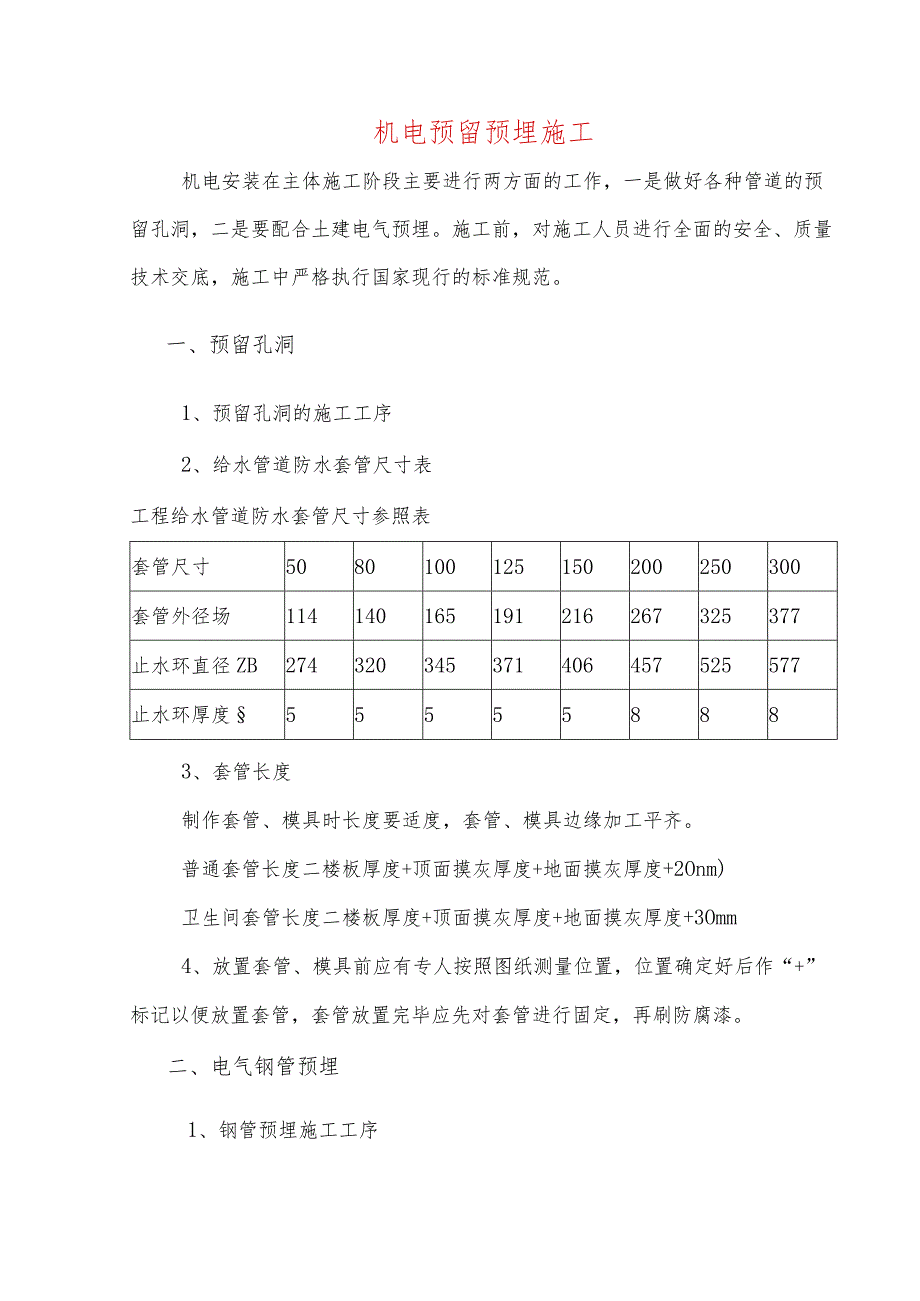

1、机电预留预埋施工机电安装在主体施工阶段主要进行两方面的工作,一是做好各种管道的预留孔洞,二是要配合土建电气预埋。施工前,对施工人员进行全面的安全、质量技术交底,施工中严格执行国家现行的标准规范。一、预留孔洞1、预留孔洞的施工工序2、给水管道防水套管尺寸表工程给水管道防水套管尺寸参照表套管尺寸5080100125150200250300套管外径场114140165191216267325377止水环直径ZB274320345371406457525577止水环厚度555558883、套管长度制作套管、模具时长度要适度,套管、模具边缘加工平齐。普通套管长度二楼板厚度+顶面摸灰厚度+地面摸灰厚度+2

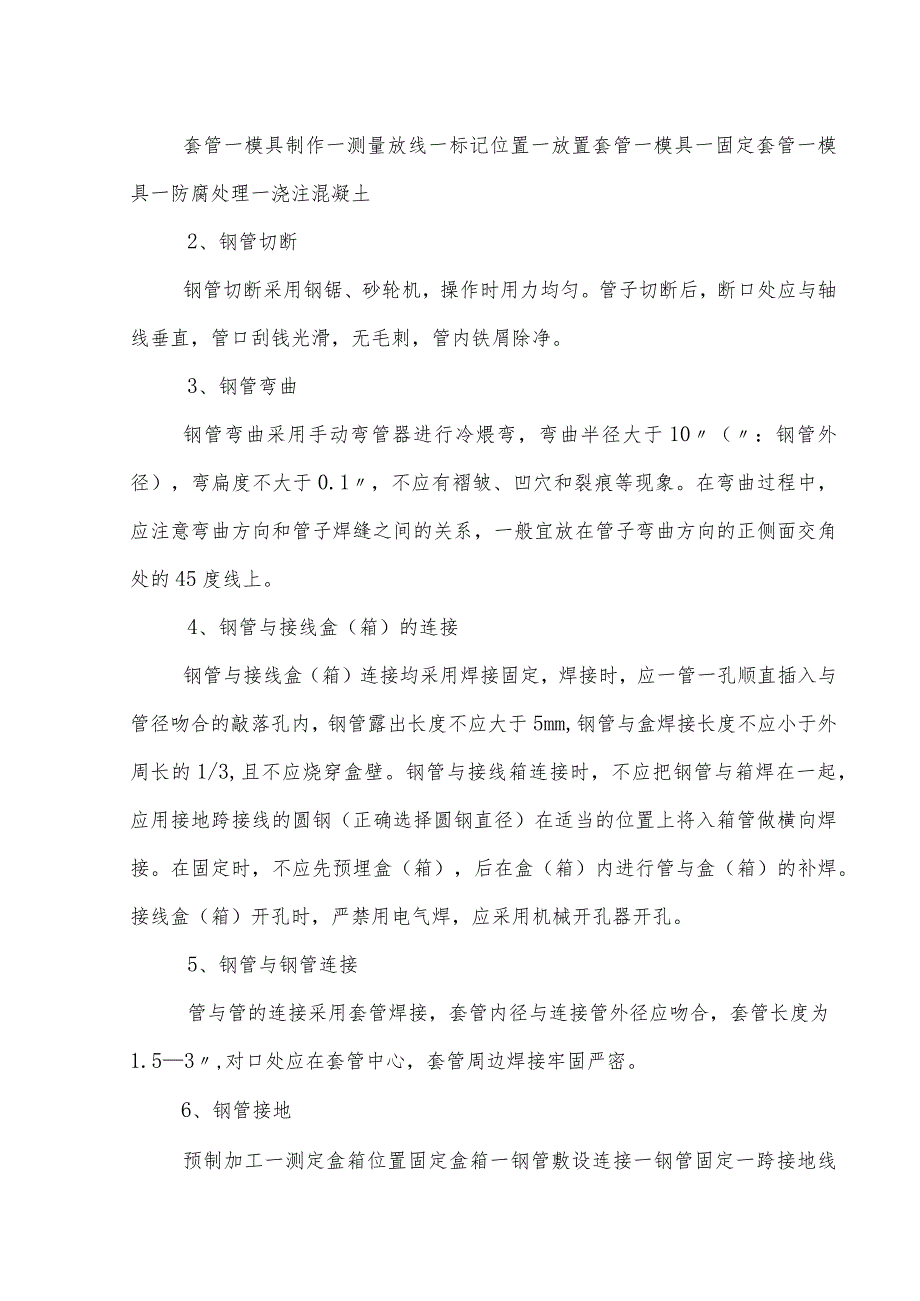

2、Onm)卫生间套管长度二楼板厚度+顶面摸灰厚度+地面摸灰厚度+3Omm4、放置套管、模具前应有专人按照图纸测量位置,位置确定好后作“+”标记以便放置套管,套管放置完毕应先对套管进行固定,再刷防腐漆。二、电气钢管预埋1、钢管预埋施工工序套管一模具制作一测量放线一标记位置一放置套管一模具一固定套管一模具一防腐处理一浇注混凝土2、钢管切断钢管切断采用钢锯、砂轮机,操作时用力均匀。管子切断后,断口处应与轴线垂直,管口刮钱光滑,无毛刺,管内铁屑除净。3、钢管弯曲钢管弯曲采用手动弯管器进行冷煨弯,弯曲半径大于10(:钢管外径),弯扁度不大于0.1,不应有褶皱、凹穴和裂痕等现象。在弯曲过程中,应注意弯曲方向

3、和管子焊缝之间的关系,一般宜放在管子弯曲方向的正侧面交角处的45度线上。4、钢管与接线盒(箱)的连接钢管与接线盒(箱)连接均采用焊接固定,焊接时,应一管一孔顺直插入与管径吻合的敲落孔内,钢管露出长度不应大于5mm,钢管与盒焊接长度不应小于外周长的1/3,且不应烧穿盒壁。钢管与接线箱连接时,不应把钢管与箱焊在一起,应用接地跨接线的圆钢(正确选择圆钢直径)在适当的位置上将入箱管做横向焊接。在固定时,不应先预埋盒(箱),后在盒(箱)内进行管与盒(箱)的补焊。接线盒(箱)开孔时,严禁用电气焊,应采用机械开孔器开孔。5、钢管与钢管连接管与管的连接采用套管焊接,套管内径与连接管外径应吻合,套管长度为1.5

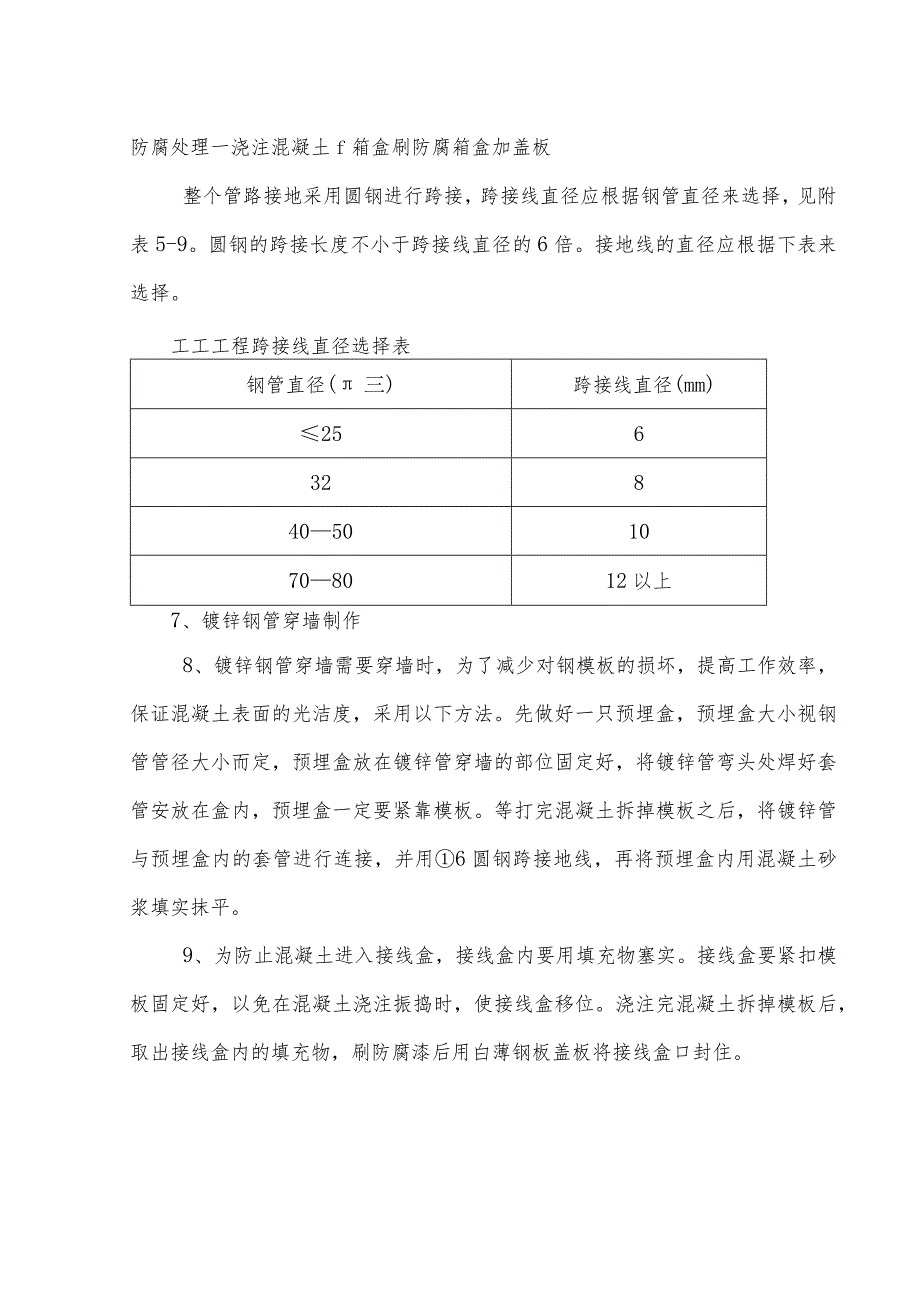

4、3,对口处应在套管中心,套管周边焊接牢固严密。6、钢管接地预制加工一测定盒箱位置固定盒箱一钢管敷设连接一钢管固定一跨接地线防腐处理一浇注混凝土f箱盒刷防腐箱盒加盖板整个管路接地采用圆钢进行跨接,跨接线直径应根据钢管直径来选择,见附表5-9。圆钢的跨接长度不小于跨接线直径的6倍。接地线的直径应根据下表来选择。工工工程跨接线直径选择表钢管直径(三)跨接线直径(mm)256328405010708012以上7、镀锌钢管穿墙制作8、镀锌钢管穿墙需要穿墙时,为了减少对钢模板的损坏,提高工作效率,保证混凝土表面的光洁度,采用以下方法。先做好一只预埋盒,预埋盒大小视钢管管径大小而定,预埋盒放在镀锌管穿墙的部位固定好,将镀锌管弯头处焊好套管安放在盒内,预埋盒一定要紧靠模板。等打完混凝土拆掉模板之后,将镀锌管与预埋盒内的套管进行连接,并用6圆钢跨接地线,再将预埋盒内用混凝土砂浆填实抹平。9、为防止混凝土进入接线盒,接线盒内要用填充物塞实。接线盒要紧扣模板固定好,以免在混凝土浇注振捣时,使接线盒移位。浇注完混凝土拆掉模板后,取出接线盒内的填充物,刷防腐漆后用白薄钢板盖板将接线盒口封住。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
