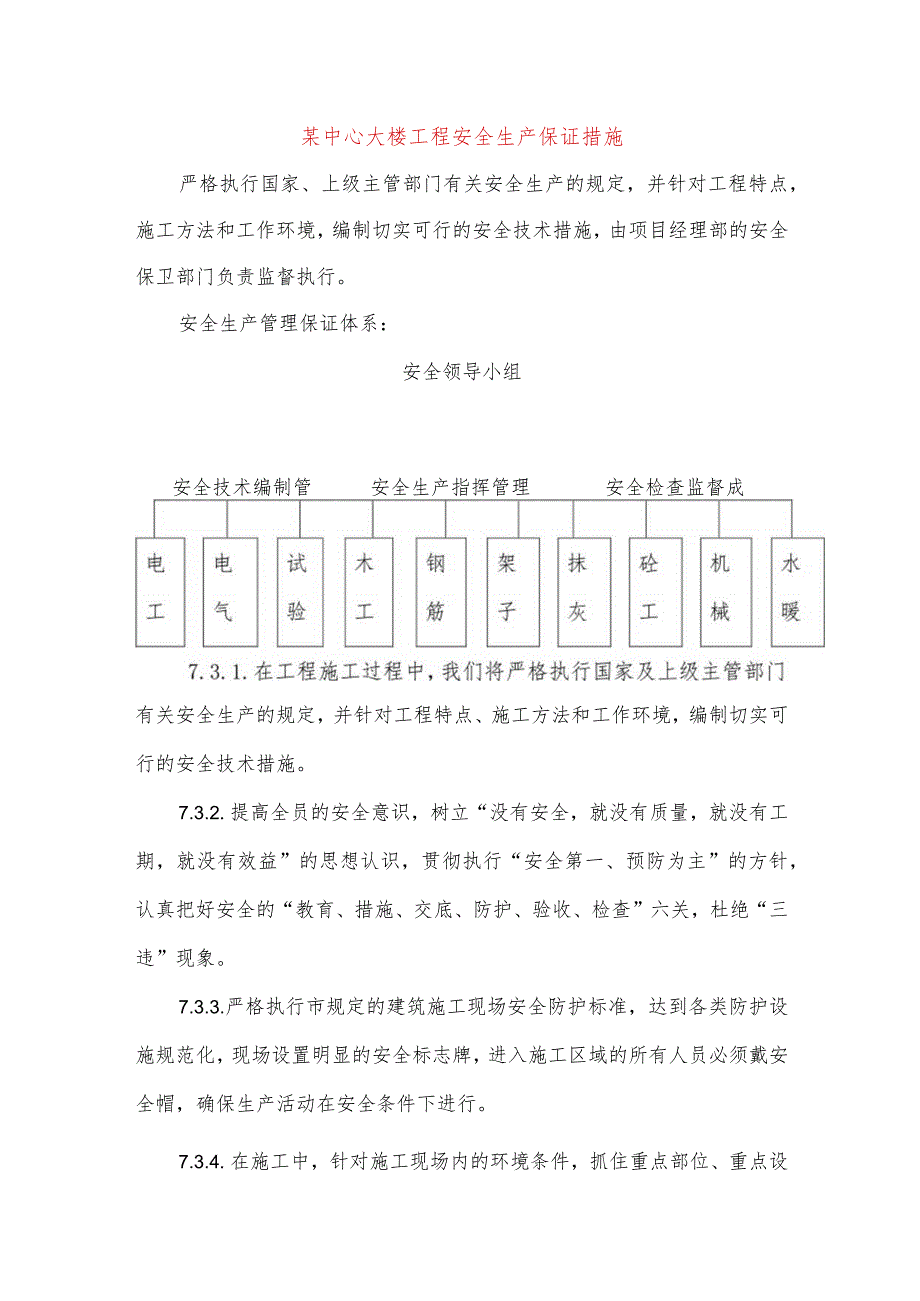

1、某中心大楼工程安全生产保证措施严格执行国家、上级主管部门有关安全生产的规定,并针对工程特点,施工方法和工作环境,编制切实可行的安全技术措施,由项目经理部的安全保卫部门负责监督执行。安全生产管理保证体系:安全领导小组安全技术编制管安全生产指挥管理安全检查监督成有关安全生产的规定,并针对工程特点、施工方法和工作环境,编制切实可行的安全技术措施。7.3.2.提高全员的安全意识,树立“没有安全,就没有质量,就没有工期,就没有效益”的思想认识,贯彻执行“安全第一、预防为主”的方针,认真把好安全的“教育、措施、交底、防护、验收、检查”六关,杜绝“三违”现象。7.3.3.严格执行市规定的建筑施工现场安全防护

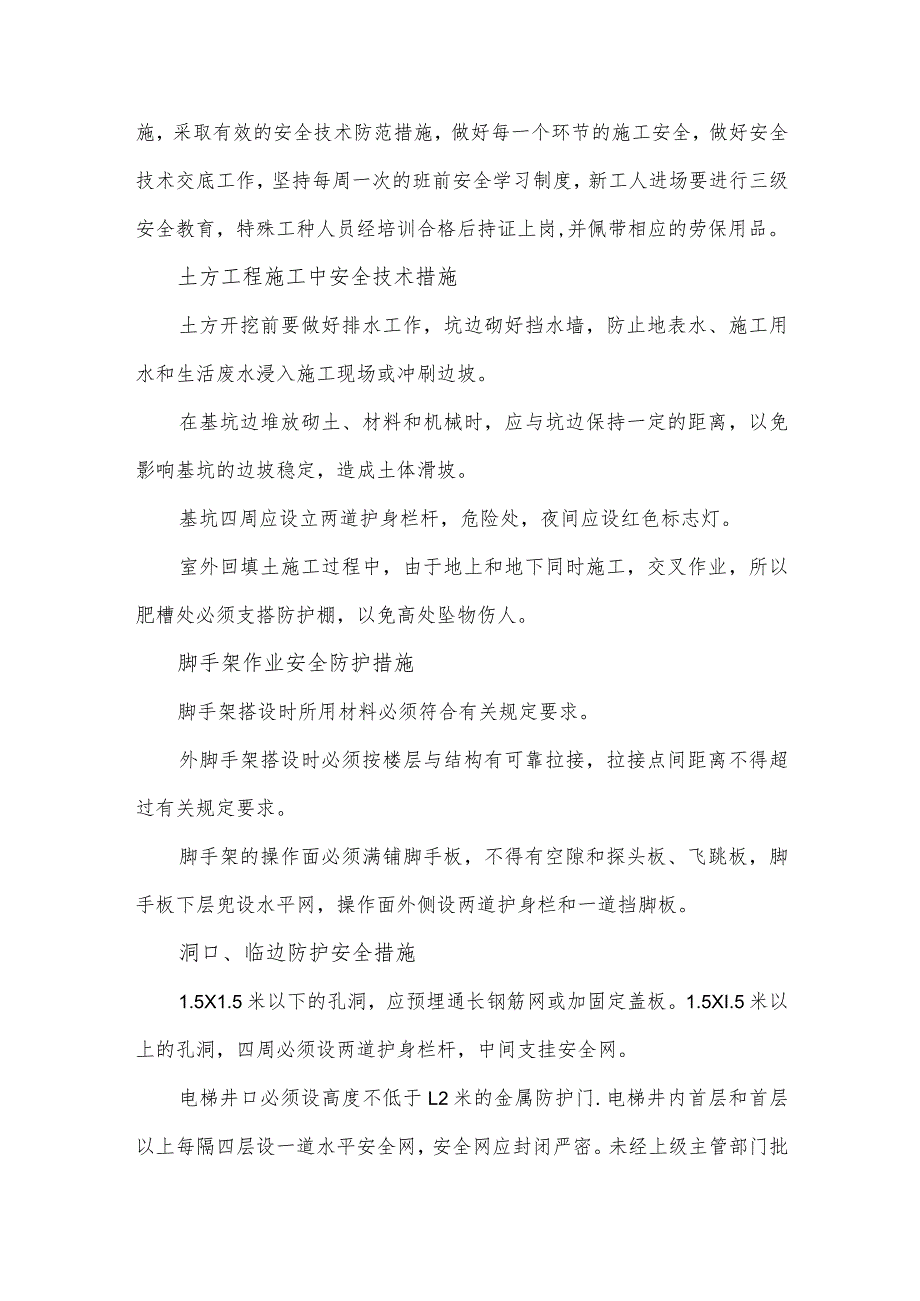

2、标准,达到各类防护设施规范化,现场设置明显的安全标志牌,进入施工区域的所有人员必须戴安全帽,确保生产活动在安全条件下进行。7.3.4.在施工中,针对施工现场内的环境条件,抓住重点部位、重点设施,采取有效的安全技术防范措施,做好每一个环节的施工安全,做好安全技术交底工作,坚持每周一次的班前安全学习制度,新工人进场要进行三级安全教育,特殊工种人员经培训合格后持证上岗,并佩带相应的劳保用品。土方工程施工中安全技术措施土方开挖前要做好排水工作,坑边砌好挡水墙,防止地表水、施工用水和生活废水浸入施工现场或冲刷边坡。在基坑边堆放砌土、材料和机械时,应与坑边保持一定的距离,以免影响基坑的边坡稳定,造成土体滑

3、坡。基坑四周应设立两道护身栏杆,危险处,夜间应设红色标志灯。室外回填土施工过程中,由于地上和地下同时施工,交叉作业,所以肥槽处必须支搭防护棚,以免高处坠物伤人。脚手架作业安全防护措施脚手架搭设时所用材料必须符合有关规定要求。外脚手架搭设时必须按楼层与结构有可靠拉接,拉接点间距离不得超过有关规定要求。脚手架的操作面必须满铺脚手板,不得有空隙和探头板、飞跳板,脚手板下层兜设水平网,操作面外侧设两道护身栏和一道挡脚板。洞口、临边防护安全措施1.5X1.5米以下的孔洞,应预埋通长钢筋网或加固定盖板。1.5XI.5米以上的孔洞,四周必须设两道护身栏杆,中间支挂安全网。电梯井口必须设高度不低于L2米的金属

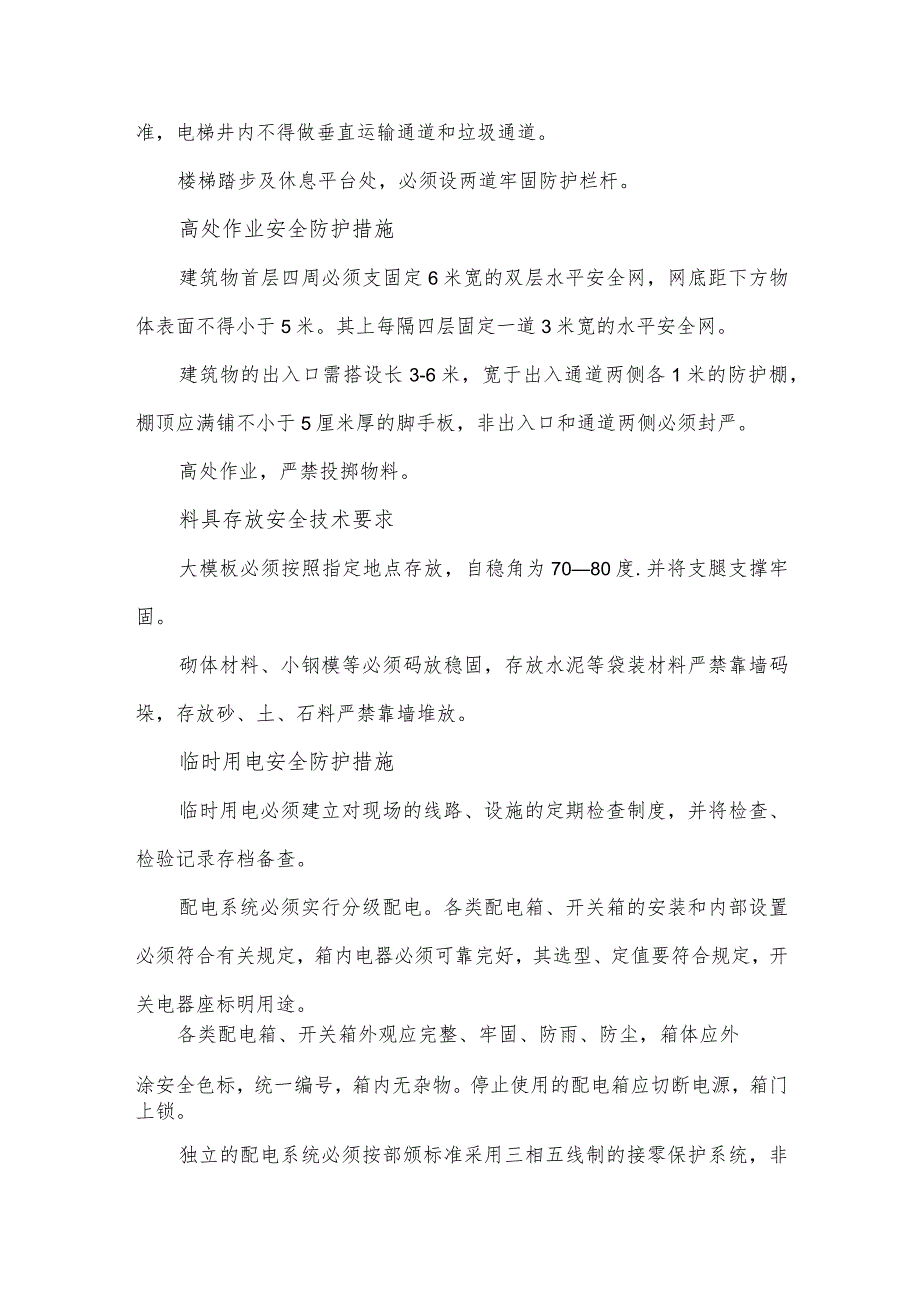

4、防护门.电梯井内首层和首层以上每隔四层设一道水平安全网,安全网应封闭严密。未经上级主管部门批准,电梯井内不得做垂直运输通道和垃圾通道。楼梯踏步及休息平台处,必须设两道牢固防护栏杆。高处作业安全防护措施建筑物首层四周必须支固定6米宽的双层水平安全网,网底距下方物体表面不得小于5米。其上每隔四层固定一道3米宽的水平安全网。建筑物的出入口需搭设长3-6米,宽于出入通道两侧各1米的防护棚,棚顶应满铺不小于5厘米厚的脚手板,非出入口和通道两侧必须封严。高处作业,严禁投掷物料。料具存放安全技术要求大模板必须按照指定地点存放,自稳角为7080度.并将支腿支撑牢固。砌体材料、小钢模等必须码放稳固,存放水泥等袋

5、装材料严禁靠墙码垛,存放砂、土、石料严禁靠墙堆放。临时用电安全防护措施临时用电必须建立对现场的线路、设施的定期检查制度,并将检查、检验记录存档备查。配电系统必须实行分级配电。各类配电箱、开关箱的安装和内部设置必须符合有关规定,箱内电器必须可靠完好,其选型、定值要符合规定,开关电器座标明用途。各类配电箱、开关箱外观应完整、牢固、防雨、防尘,箱体应外涂安全色标,统一编号,箱内无杂物。停止使用的配电箱应切断电源,箱门上锁。独立的配电系统必须按部颁标准采用三相五线制的接零保护系统,非独立系统可根据现场实际情况采取相应的接零或接地保护方式。各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定采

6、取可靠的接零或接地保护。在采用接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统。漏电保护装置的选择应符合规定。手持电动工具的使用,应符合国家标准的有关规定。工具的电源线、插头和插座应完好。电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。电焊机应单独设开关。电焊机外壳应做接零或接地保护。一次线长度应小于5米,二次线长度应小于30米,两侧接线应压接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线无破损;绝缘良好。电焊机设置地点应防潮、防雨、防砸。施工机械安全防护措施施工现场应有施工机

7、械安装、使用、检测、自检记录。塔式起重机的路基和轨道的铺设及起重机的安装必须符合国家标准及原厂使用规定,并办理验收手续,经检验合格后,方可使用。使用中,定期进行检测。塔式起重机的安全装置(四限位,两保险)必须齐全、灵敏、可靠。施工电梯的地基、安装和使用须符合原厂使用规定,并办理验收手续,经检验合格后,方可使用。使用中,定期进行检测。施工电梯的安全装置必须齐全、灵敏、可靠。卷扬机必须搭设防砸、防雨的专用操作棚。固定机身必须设牢固地锚。传动部分必须安装防护罩,导向滑轮不得用开口拉板式滑轮。操作人员离开卷扬机或作业中停电时,应切断电源,将吊笼降至地面。机动翻斗车时速不超过5公里,方向机构、制动器、灯

8、光等应灵敏有效。行车中严禁带人。往槽、坑、沟卸料时,应保持安全距离并设挡墩。蛙式打夯机必须两人操作,操作人员必须戴绝缘手套和穿绝缘胶鞋。操作手柄应采取绝缘措施。夯机用后应切断电源,严禁在夯机运转时清除积土。氧气瓶不得曝晒、倒置、平使,禁止沾油。氧气瓶和乙焕瓶(罐)工作间距不小于5米,两瓶同焊炬间的距离不得小于10米。施工现场内严禁使用浮桶式乙烘发生器。圆锯的锯盘及传动部位应安装防护罩,并应设置保险挡、分料器。凡长度小于50厘米,厚度大于锯盘半径的木料,严禁使用圆锯。破料锯与横截锚不得混用。砂轮机应使用单向开关。砂轮必须装设不小于180度的防护罩和牢固的工件托架。严禁使用不圆、有裂纹和磨损剩余部

9、分不足25毫米的砂轮。平面刨(手压刨)安全防护装置必须齐全有效。吊索具必须使用合格产品。(1) .钢丝绳应根据用途保证足够的安全系数。凡表面磨损、腐蚀、断丝超过标准的,打死弯、断股、油芯外露的不得使用。(2) .吊钩除正确使用外,应有防止脱钩的保险装置。(3) .卡环在使用时,应使销轴和环底受力.吊运大模板、大灰斗、混凝土斗和预制墙板等大件时,必须用卡环。大模板施工安全措施作业前应做好安全交底和安全教育,检查绳索、卡具及每块模板上的吊环是否完整可靠。设专人指挥,统一信号。大模板存放在楼层上时,必须安全可靠,不得沿外墙放置。模板存放要严格保证自稳角并顺风向,支腿放下并不得悬空。在大模板拆、装区域

10、设置围栏,并挂明显的标志牌,非作业人员不得入内。安装时“先内后外”,即从第二间内模板开始组装。拆模时”先外后内”,拆外模时应先挂好吊钩,绷紧吊索后方能拆除螺杆。吊钩应垂直模板或略向拆模方向,待微动确定无误后慢速起吊,要防止碰撞相邻模板、墙板或脚手架。对筒模吊装要先调整好重心,后起吊。严禁操作人员随模板起落,要站在可靠的地方操作。双面模板就位后,用拉杆和螺栓固定,未固定前不得摘除吊钩。风力六级以上时应停止吊模作业。现场建立安全、保卫、消防领导小组,由项目经理负责全面的安全工作,工地实行安全值班制度。提高全员的安全意识,树立安全第一、预防为主”的指导思想,坚持每周一次班前学习安全制度,工人入场要进行三级安全教育。全体职工树立“没有安全,就没有质量、没有工期”的思想,把好“教育、措施、交底、防护、验收、检查”六关。严格执行市规定的建筑施工现场安全防护标准,现场有明显的安全标志牌。对于地下施工,交叉作业,特种施工,雨季施工,吊装作业,用电作业和搭拆架子等重要安全部分,要进行定时、定量、定人的检查,实现安全防护标准化。现场所有机电设备,应由专人操作、维护、保管,他人不得随意使用,对电工、焊工等工种,必须持证上岗,临电设防要做到“六有”,现场的电气设备必须设置漏电保护装置,现场供电有专人管理,闸箱要上锁。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
