《某中心大楼工程钢筋施工方案.docx》由会员分享,可在线阅读,更多相关《某中心大楼工程钢筋施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

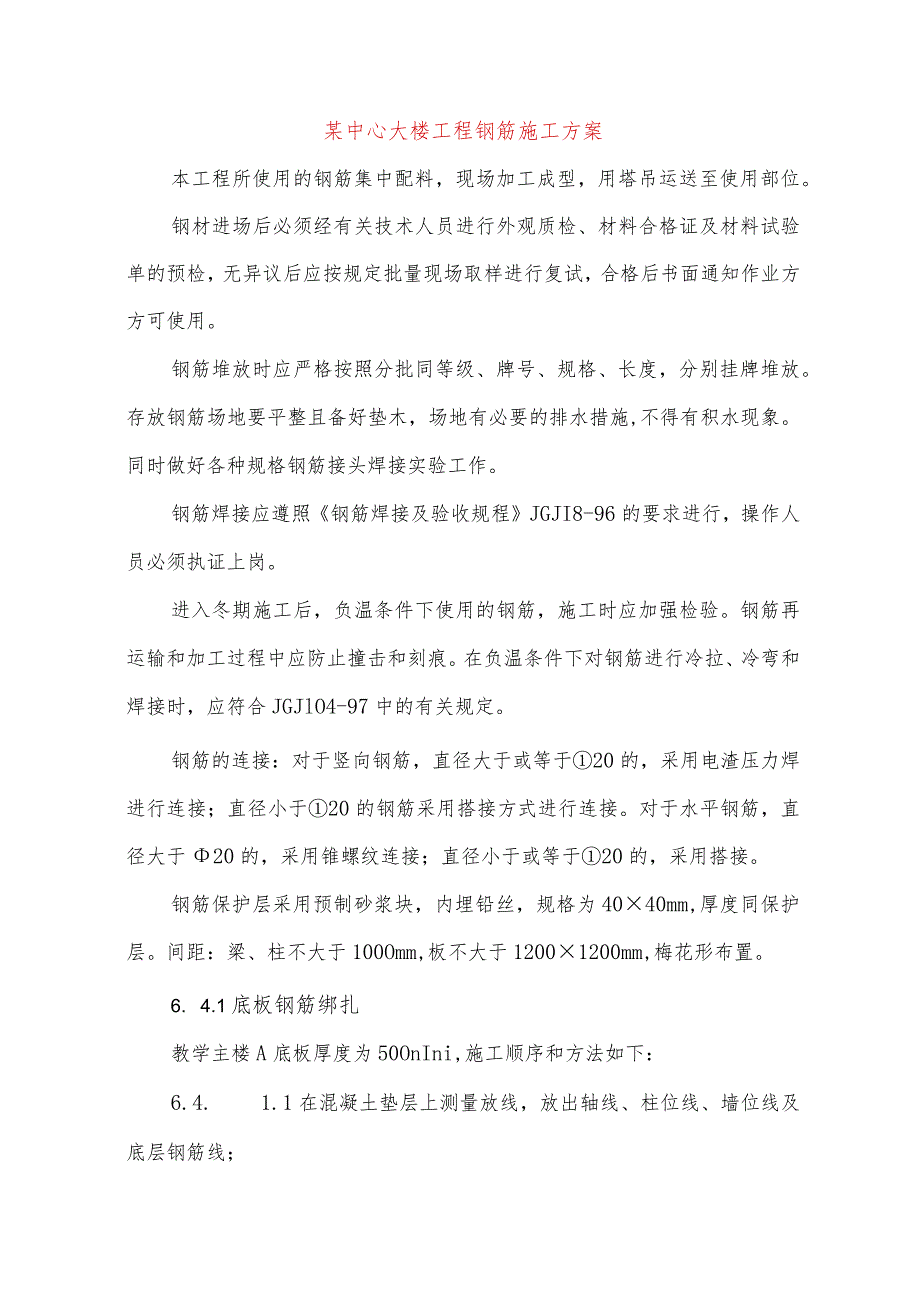

1、某中心大楼工程钢筋施工方案本工程所使用的钢筋集中配料,现场加工成型,用塔吊运送至使用部位。钢材进场后必须经有关技术人员进行外观质检、材料合格证及材料试验单的预检,无异议后应按规定批量现场取样进行复试,合格后书面通知作业方方可使用。钢筋堆放时应严格按照分批同等级、牌号、规格、长度,分别挂牌堆放。存放钢筋场地要平整且备好垫木,场地有必要的排水措施,不得有积水现象。同时做好各种规格钢筋接头焊接实验工作。钢筋焊接应遵照钢筋焊接及验收规程JGJI8-96的要求进行,操作人员必须执证上岗。进入冬期施工后,负温条件下使用的钢筋,施工时应加强检验。钢筋再运输和加工过程中应防止撞击和刻痕。在负温条件下对钢筋进行

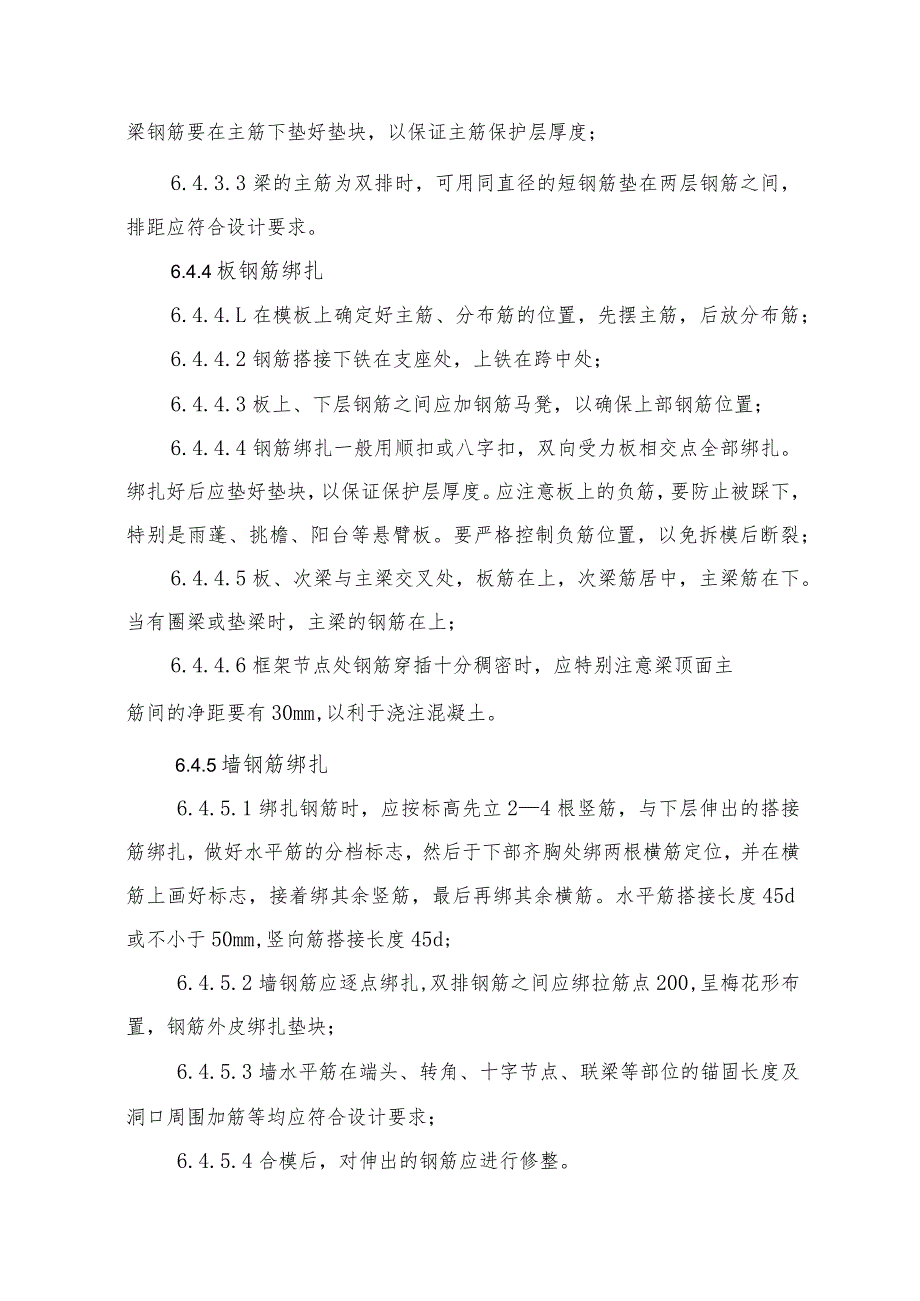

2、冷拉、冷弯和焊接时,应符合JGJlO4-97中的有关规定。钢筋的连接:对于竖向钢筋,直径大于或等于20的,采用电渣压力焊进行连接;直径小于20的钢筋采用搭接方式进行连接。对于水平钢筋,直径大于20的,采用锥螺纹连接;直径小于或等于20的,采用搭接。钢筋保护层采用预制砂浆块,内埋铅丝,规格为4040mm,厚度同保护层。间距:梁、柱不大于100Omm,板不大于12001200mm,梅花形布置。6. 4.1底板钢筋绑扎教学主楼A底板厚度为50OnIni,施工顺序和方法如下:6.4. 1.1在混凝土垫层上测量放线,放出轴线、柱位线、墙位线及底层钢筋线;6.5. 1.2铺底部下层钢筋,并进行联结和绑扎;

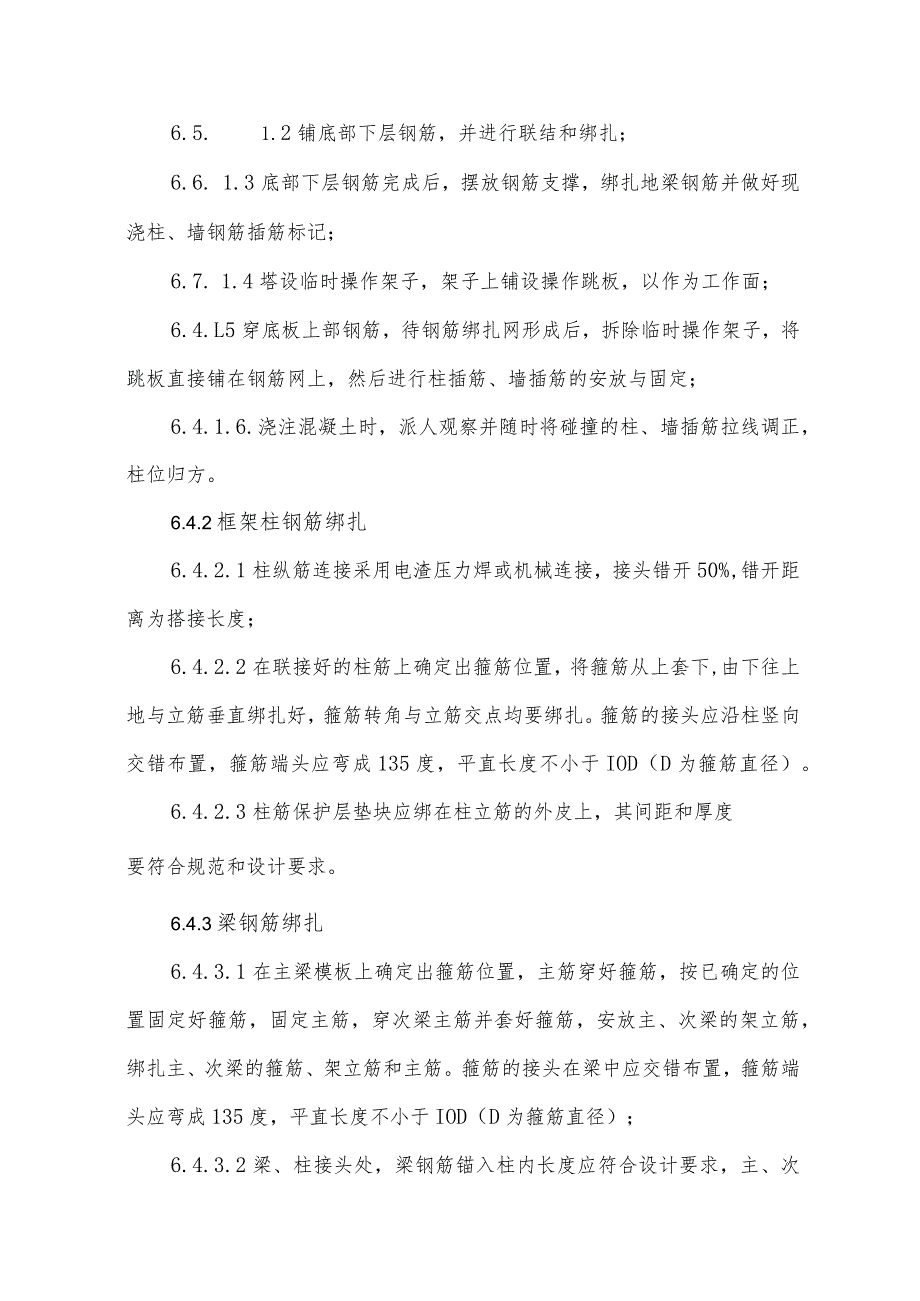

3、6.6. 1.3底部下层钢筋完成后,摆放钢筋支撑,绑扎地梁钢筋并做好现浇柱、墙钢筋插筋标记;6.7. 1.4塔设临时操作架子,架子上铺设操作跳板,以作为工作面;6.4.L5穿底板上部钢筋,待钢筋绑扎网形成后,拆除临时操作架子,将跳板直接铺在钢筋网上,然后进行柱插筋、墙插筋的安放与固定;6.4.1.6.浇注混凝土时,派人观察并随时将碰撞的柱、墙插筋拉线调正,柱位归方。6.4.2框架柱钢筋绑扎6.4.2.1柱纵筋连接采用电渣压力焊或机械连接,接头错开50%,错开距离为搭接长度;6.4.2.2在联接好的柱筋上确定出箍筋位置,将箍筋从上套下,由下往上地与立筋垂直绑扎好,箍筋转角与立筋交点均要绑扎。箍筋
4、的接头应沿柱竖向交错布置,箍筋端头应弯成135度,平直长度不小于IOD(D为箍筋直径)。6.4.2.3柱筋保护层垫块应绑在柱立筋的外皮上,其间距和厚度要符合规范和设计要求。6.4.3梁钢筋绑扎6.4.3.1在主梁模板上确定出箍筋位置,主筋穿好箍筋,按已确定的位置固定好箍筋,固定主筋,穿次梁主筋并套好箍筋,安放主、次梁的架立筋,绑扎主、次梁的箍筋、架立筋和主筋。箍筋的接头在梁中应交错布置,箍筋端头应弯成135度,平直长度不小于IOD(D为箍筋直径);6.4.3.2梁、柱接头处,梁钢筋锚入柱内长度应符合设计要求,主、次梁钢筋要在主筋下垫好垫块,以保证主筋保护层厚度;6.4.3.3梁的主筋为双排时,
5、可用同直径的短钢筋垫在两层钢筋之间,排距应符合设计要求。6.4.4板钢筋绑扎6.4.4.L在模板上确定好主筋、分布筋的位置,先摆主筋,后放分布筋;6.4.4.2钢筋搭接下铁在支座处,上铁在跨中处;6.4.4.3板上、下层钢筋之间应加钢筋马凳,以确保上部钢筋位置;6.4.4.4钢筋绑扎一般用顺扣或八字扣,双向受力板相交点全部绑扎。绑扎好后应垫好垫块,以保证保护层厚度。应注意板上的负筋,要防止被踩下,特别是雨蓬、挑檐、阳台等悬臂板。要严格控制负筋位置,以免拆模后断裂;6.4.4.5板、次梁与主梁交叉处,板筋在上,次梁筋居中,主梁筋在下。当有圈梁或垫梁时,主梁的钢筋在上;6.4.4.6框架节点处钢筋
6、穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30mm,以利于浇注混凝土。6.4.5墙钢筋绑扎6.4.5.1绑扎钢筋时,应按标高先立24根竖筋,与下层伸出的搭接筋绑扎,做好水平筋的分档标志,然后于下部齐胸处绑两根横筋定位,并在横筋上画好标志,接着绑其余竖筋,最后再绑其余横筋。水平筋搭接长度45d或不小于50mm,竖向筋搭接长度45d;6.4.5.2墙钢筋应逐点绑扎,双排钢筋之间应绑拉筋点200,呈梅花形布置,钢筋外皮绑扎垫块;6.4.5.3墙水平筋在端头、转角、十字节点、联梁等部位的锚固长度及洞口周围加筋等均应符合设计要求;6.4.5.4合模后,对伸出的钢筋应进行修整。6.4.6楼梯钢筋绑扎
7、6.4.6.1在楼梯底模上确定主筋和分布筋位置,按图放主筋和分布筋,绑扎时先主筋,后分布筋,每个交点均绑扎。如果有楼梯梁时,先绑梁筋后绑板筋,且板筋要锚固到梁内;6.4.6.2板底筋绑完后,应按规定垫好保护层垫块,主筋接头数量和位置要符合设计和规范要求。6.4.7圈梁、构造柱钢筋绑扎圈梁或通长过梁需与框架柱或构造柱连接。当构造柱主筋直径大于或等于12mm时,连接处的柱子上应预留插筋,插筋内外长度235d;当构造柱主筋直径小于12mm时,可在柱子连接处预埋铁件,与圈梁、过梁钢筋焊接。在浇注梁板时,当构造柱主筋直径大于或等于12mm时,构造柱上方的梁板应预留插筋;当构造柱主筋直径小于12mm时,可
8、在梁板处预埋铁件,与构造柱钢筋焊接。框架柱与填充墙连接可以采用在柱上留置“8500的钢筋箍,箍的尺寸同柱截面,与拉结筋焊接。6.4.8钢筋安装质量检查6.4.8.1根据设计图纸检查钢号、直径、根数、间距等是否正确,特别是要注意检查负筋位置;6.4.8.2检查钢筋接头的位置及搭接长度是否符合规定;6.4.8.3检查混凝土保护层是否符合要求;6.4.8.4检查钢筋绑扎是否符合要求;6.4.8.5钢筋表面不允许有油渍、漆污和颗粒状(片状)铁锈;6.4.8.6安装钢筋时的允许偏差,不得大于下表规定:项次项目允许偏差(mm)检查方法1网的长度、宽度10尺量检查2箍筋、构造筋间距20尺量连续三档取其最大值3绑扎网眼尺寸4骨架宽度、高度5尺量检查5骨架长度106受力主筋间距10量两端中间各一点取最大值排距57钢筋弯起点20尺量检查8受力筋保护层基础+10梁、柱5墙、板39焊接预埋件中心位置5平整度3钢筋工程属于隐蔽工程,在浇注混凝土之前应对钢筋及预埋件进行验收,并做好隐检工程记录。
