某办公楼工程门窗工程.docx

上传人:p** 文档编号:606667 上传时间:2023-12-01 格式:DOCX 页数:10 大小:31.11KB
下载 相关 举报
某办公楼工程门窗工程.docx_第1页
第1页 / 共10页
某办公楼工程门窗工程.docx_第2页
第2页 / 共10页
某办公楼工程门窗工程.docx_第3页
第3页 / 共10页
某办公楼工程门窗工程.docx_第4页
第4页 / 共10页
某办公楼工程门窗工程.docx_第5页
第5页 / 共10页
某办公楼工程门窗工程.docx_第6页
第6页 / 共10页
某办公楼工程门窗工程.docx_第7页
第7页 / 共10页
某办公楼工程门窗工程.docx_第8页
第8页 / 共10页
某办公楼工程门窗工程.docx_第9页
第9页 / 共10页
某办公楼工程门窗工程.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《某办公楼工程门窗工程.docx》由会员分享,可在线阅读,更多相关《某办公楼工程门窗工程.docx(10页珍藏版)》请在第壹文秘上搜索。

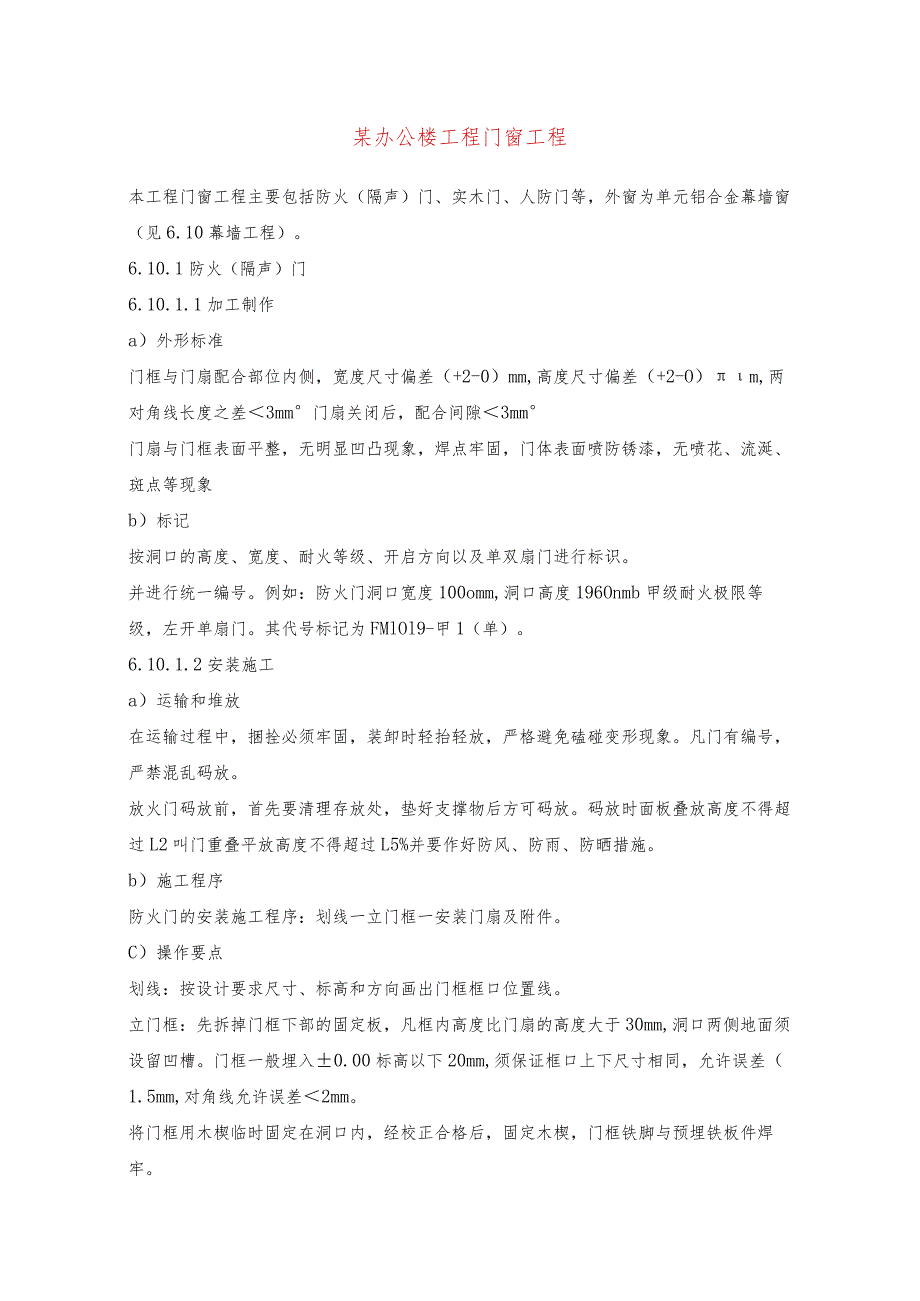

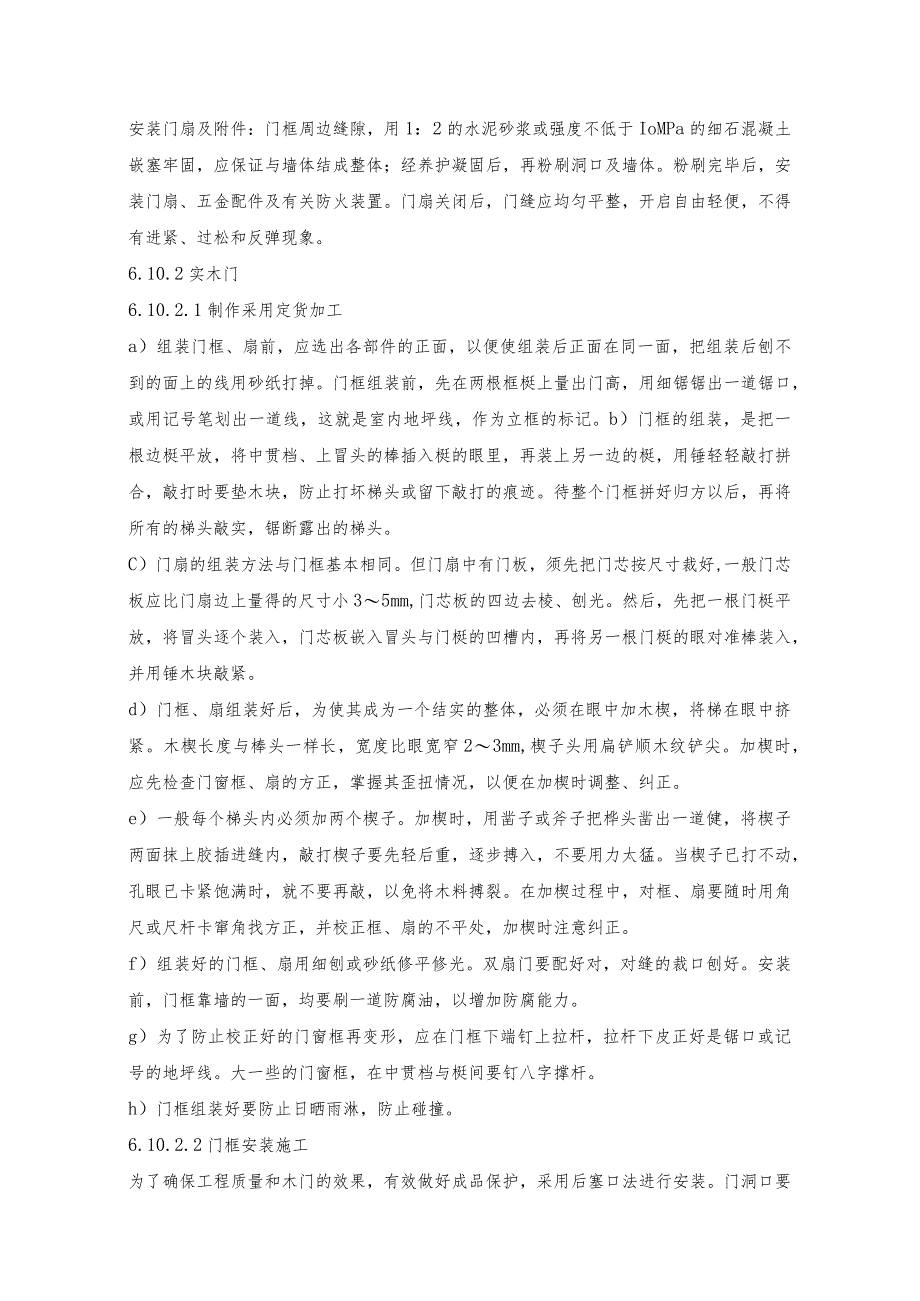

1、某办公楼工程门窗工程本工程门窗工程主要包括防火(隔声)门、实木门、人防门等,外窗为单元铝合金幕墙窗(见6.10幕墙工程)。6.10.1防火(隔声)门6.10.1.1加工制作a)外形标准门框与门扇配合部位内侧,宽度尺寸偏差(+2-0)mm,高度尺寸偏差(+2-O)m,两对角线长度之差3mm门扇关闭后,配合间隙3mm门扇与门框表面平整,无明显凹凸现象,焊点牢固,门体表面喷防锈漆,无喷花、流涎、斑点等现象b)标记按洞口的高度、宽度、耐火等级、开启方向以及单双扇门进行标识。并进行统一编号。例如:防火门洞口宽度100omm,洞口高度196Onmb甲级耐火极限等级,左开单扇门。其代号标记为FMlOl9-甲

2、1(单)。6.10.1.2安装施工a)运输和堆放在运输过程中,捆拴必须牢固,装卸时轻抬轻放,严格避免磕碰变形现象。凡门有编号,严禁混乱码放。放火门码放前,首先要清理存放处,垫好支撑物后方可码放。码放时面板叠放高度不得超过L2叫门重叠平放高度不得超过L5%并要作好防风、防雨、防晒措施。b)施工程序防火门的安装施工程序:划线一立门框一安装门扇及附件。C)操作要点划线:按设计要求尺寸、标高和方向画出门框框口位置线。立门框:先拆掉门框下部的固定板,凡框内高度比门扇的高度大于30mm,洞口两侧地面须设留凹槽。门框一般埋入0.00标高以下20mm,须保证框口上下尺寸相同,允许误差(1.5mm,对角线允许误

3、差2mm。将门框用木楔临时固定在洞口内,经校正合格后,固定木楔,门框铁脚与预埋铁板件焊牢。安装门扇及附件:门框周边缝隙,用1:2的水泥砂浆或强度不低于IoMPa的细石混凝土嵌塞牢固,应保证与墙体结成整体;经养护凝固后,再粉刷洞口及墙体。粉刷完毕后,安装门扇、五金配件及有关防火装置。门扇关闭后,门缝应均匀平整,开启自由轻便,不得有进紧、过松和反弹现象。6.10.2实木门6.10.2.1制作采用定货加工a)组装门框、扇前,应选出各部件的正面,以便使组装后正面在同一面,把组装后刨不到的面上的线用砂纸打掉。门框组装前,先在两根框梃上量出门高,用细锯锯出一道锯口,或用记号笔划出一道线,这就是室内地坪线,

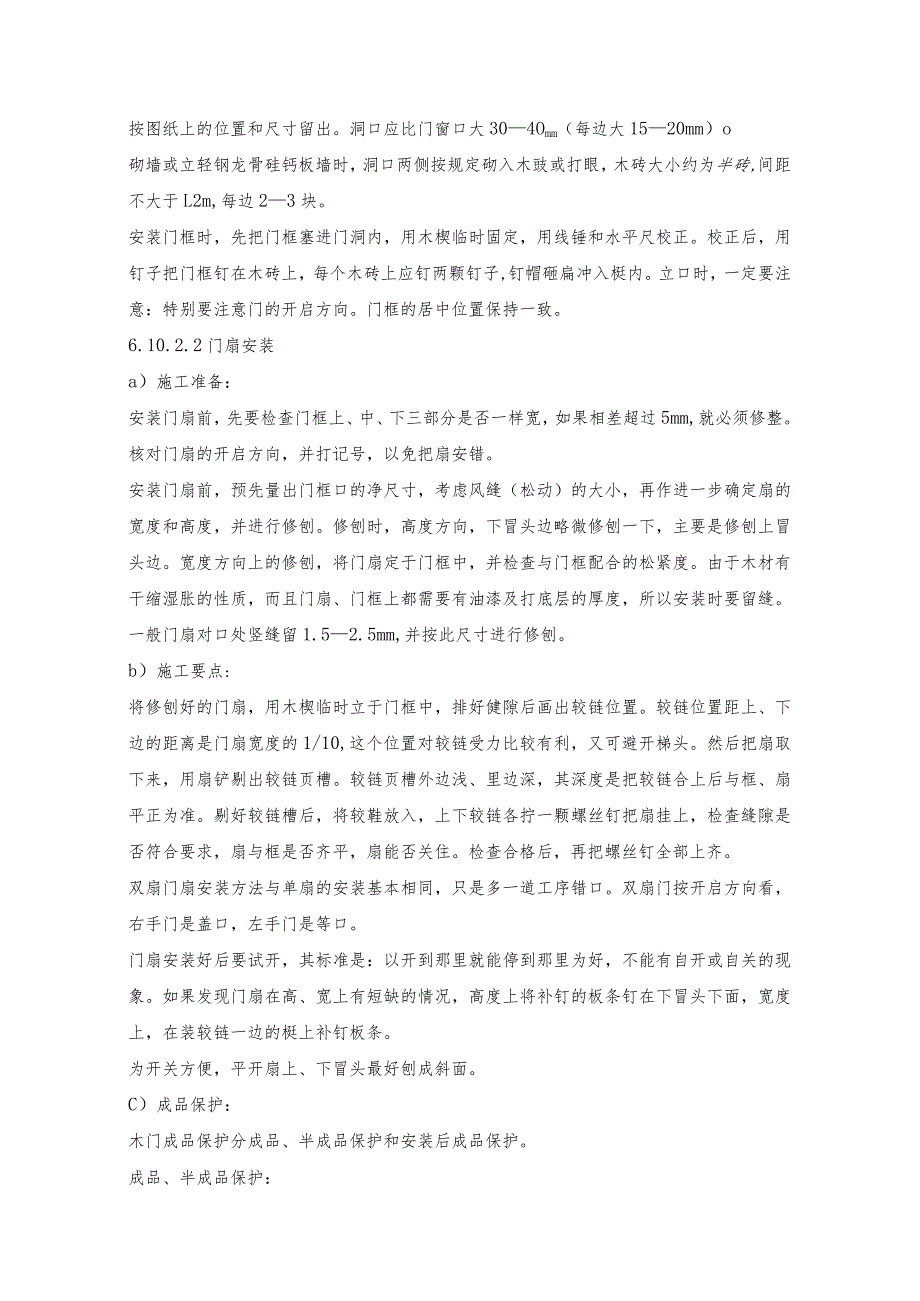

4、作为立框的标记。b)门框的组装,是把一根边梃平放,将中贯档、上冒头的棒插入梃的眼里,再装上另一边的梃,用锤轻轻敲打拼合,敲打时要垫木块,防止打坏梯头或留下敲打的痕迹。待整个门框拼好归方以后,再将所有的梯头敲实,锯断露出的梯头。C)门扇的组装方法与门框基本相同。但门扇中有门板,须先把门芯按尺寸裁好,一般门芯板应比门扇边上量得的尺寸小35mm,门芯板的四边去棱、刨光。然后,先把一根门梃平放,将冒头逐个装入,门芯板嵌入冒头与门梃的凹槽内,再将另一根门梃的眼对准棒装入,并用锤木块敲紧。d)门框、扇组装好后,为使其成为一个结实的整体,必须在眼中加木楔,将梯在眼中挤紧。木楔长度与棒头一样长,宽度比眼宽窄2

5、3mm,楔子头用扁铲顺木纹铲尖。加楔时,应先检查门窗框、扇的方正,掌握其歪扭情况,以便在加楔时调整、纠正。e)一般每个梯头内必须加两个楔子。加楔时,用凿子或斧子把桦头凿出一道健,将楔子两面抹上胶插进缝内,敲打楔子要先轻后重,逐步搏入,不要用力太猛。当楔子已打不动,孔眼已卡紧饱满时,就不要再敲,以免将木料搏裂。在加楔过程中,对框、扇要随时用角尺或尺杆卡窜角找方正,并校正框、扇的不平处,加楔时注意纠正。f)组装好的门框、扇用细刨或砂纸修平修光。双扇门要配好对,对缝的裁口刨好。安装前,门框靠墙的一面,均要刷一道防腐油,以增加防腐能力。g)为了防止校正好的门窗框再变形,应在门框下端钉上拉杆,拉杆下皮正

6、好是锯口或记号的地坪线。大一些的门窗框,在中贯档与梃间要钉八字撑杆。h)门框组装好要防止日晒雨淋,防止碰撞。6.10.2.2门框安装施工为了确保工程质量和木门的效果,有效做好成品保护,采用后塞口法进行安装。门洞口要按图纸上的位置和尺寸留出。洞口应比门窗口大304Omm(每边大1520mm)o砌墙或立轻钢龙骨硅钙板墙时,洞口两侧按规定砌入木豉或打眼,木砖大小约为半砖,间距不大于L2m,每边23块。安装门框时,先把门框塞进门洞内,用木楔临时固定,用线锤和水平尺校正。校正后,用钉子把门框钉在木砖上,每个木砖上应钉两颗钉子,钉帽砸扁冲入梃内。立口时,一定要注意:特别要注意门的开启方向。门框的居中位置保

7、持一致。6.10.2.2门扇安装a)施工准备:安装门扇前,先要检查门框上、中、下三部分是否一样宽,如果相差超过5mm,就必须修整。核对门扇的开启方向,并打记号,以免把扇安错。安装门扇前,预先量出门框口的净尺寸,考虑风缝(松动)的大小,再作进一步确定扇的宽度和高度,并进行修刨。修刨时,高度方向,下冒头边略微修刨一下,主要是修刨上冒头边。宽度方向上的修刨,将门扇定于门框中,并检查与门框配合的松紧度。由于木材有干缩湿胀的性质,而且门扇、门框上都需要有油漆及打底层的厚度,所以安装时要留缝。一般门扇对口处竖缝留1.52.5mm,并按此尺寸进行修刨。b)施工要点:将修刨好的门扇,用木楔临时立于门框中,排好

8、健隙后画出较链位置。较链位置距上、下边的距离是门扇宽度的1/10,这个位置对较链受力比较有利,又可避开梯头。然后把扇取下来,用扇铲剔出较链页槽。较链页槽外边浅、里边深,其深度是把较链合上后与框、扇平正为准。剔好较链槽后,将较鞋放入,上下较链各拧一颗螺丝钉把扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关住。检查合格后,再把螺丝钉全部上齐。双扇门扇安装方法与单扇的安装基本相同,只是多一道工序错口。双扇门按开启方向看,右手门是盖口,左手门是等口。门扇安装好后要试开,其标准是:以开到那里就能停到那里为好,不能有自开或自关的现象。如果发现门扇在高、宽上有短缺的情况,高度上将补钉的板条钉在下冒头下

9、面,宽度上,在装较链一边的梃上补钉板条。为开关方便,平开扇上、下冒头最好刨成斜面。C)成品保护:木门成品保护分成品、半成品保护和安装后成品保护。成品、半成品保护:门窗及门窗五金从生产厂运到工地,应选择洁净、无污染源的车船或工具运输;产品应有包装,装卸应安全可靠。存放门窗的库房应通风、干燥,无热源或腐蚀性介质侵袭。库房场地应平整,地面上垫枕木,枕木顶面离地应不少于200mm。门窗框扇应按型号、规格分类编号,捆扎后竖放,两端支撑撑牢。型号、规格挂牌标明。五金配件应分类装箱,配套存放。门窗出厂验收时,应检查产品防锈红丹无漏涂、薄刷现象,不合质量要求者应补刷。安装后成品保护:门采用预留洞口方式。门框安

10、装安排在地面、墙面湿作业完成之后。无保护胶带的门框,抹门套水泥砂浆时,门窗框上贴纸或用塑料薄膜遮盖保护,以防框子被水泥浆污染。亦可采取先粉刷门套后安装门框等措施。外墙面涂刷和室内顶棚、墙面喷涂时,应用塑料薄膜封严门。门框铁脚与预埋铁件焊接,不得在门上打火烧伤门框。利用门洞作料具进出口时,门边框用木板钉保护框,以防碰伤框边。搭、拆、转运脚手杆和跳板,其材料不得在门框扇上拖拽。安装管线及设备,应防止物料撞坏门。不得在门上锤击、钉钉子或刻划。清洁门,不得用刀刮或硬物擦磨。d)技术安全措施:基本要求:装饰木门安装必须遵守国家颁发的建筑工人安全技术操作规程和本企业制定的有关各项安全施工的规定,以确保操作

11、安全。具体要求:木门安装前检查脚手架是否牢固、平稳,每档脚手板至少应有两块,不得有探头板,保护栏杆和悬挂的安全网应齐全。凡不符合安全要求的应及时整修加固,经检查合格才能使用。人字架梯的腿底应钉橡皮防滑垫,使用时必须拉好防滑绳。电动工具应做好接地保护,设置漏电掉闸装置。电动工具应有专人负责管理。操作和维修人员,应经过培训,熟知电动工具的性能、故障排除方法和维修保养技术。操作时,应随时检查机具运转、部件紧固和电压变化等情况。发现异常,应及时断电查找原因,排除故障。电动工具操作人员,应按规定使用劳动保护用品。注意穿绝缘胶鞋,戴绝缘手套和防护眼镜。移动电动工具,必须先断电后撤移。临时施工照明,必须使用

12、安全电压,导线应绝缘良好。射钉弹只能由持有操作证的人领用。使用射钉时,钉弹不得放在焊区下方;也不得搁置在热炉和炽热焊接件等高温物体上。已装弹的射钉枪不得随意解除保险。当射击发生故障时,必须先退弹后修理。e)工程验收安装质量要求:条件具备时,将门扇与框装配成套,装好全部小五金,然后成套安装。在一般情况下,则先安装门框,后安装门扇。安装门框或成套门,符合下列规定:门框安装前校正规方,钉好斜拉条(不得少于两根),无下坎的门框加钉水平拉条,防止在运输和安装过程中变形。门框(或成套门)按设计要求的水平标高和平面位置在砌墙的过程中进行安装。当需要先砌墙后安装门框(或成套门)时,在预留门洞口同时,留出门框走

13、头(门框上、下坎两端伸出口外部分)的缺口,在门框调就位后,封砌缺口。当门框的一面需镶贴脸板时,则门框应凸出墙面,凸出的厚度应等于抹灰层的厚度。门框与外墙砌体间的空隙,填塞保温材料。木门安装的留缝宽度见表如下:木门安装留缝宽度门窗小五金的安装,符合下列规定:小五金安装齐全,位置适宜,固定可靠。较链距门上、下端宜取立梃高度的1/10,并避开上、下冒头。安装后,应开关灵活。小五金均用木螺丝钉固定,不得用钉子代替。先用锤打入1/3深度,然后拧入,严禁打入全部深度。采用硬木时,先钻2/3深度的孔,孔径为木螺钉直径的0.9倍。不在中冒头与立梃的结合处安装门锁。门拉手位于门高度中点以下,门拉手距地面以0.9

14、1.05m为宜。验收标准:木门制作验收标准见表如下:项次检查项目构件名称允许偏差(mm)1翘曲框3扇22对角线长度框、扇23胶合板、纤维板门lm2内平整度扇24高、宽框+0-2扇+2-05裁口、线条和结合处框、扇16冒头或根子对水平线扇2安装验收:装饰木门安装验收标准见表如下:项次检查项目允许偏差(DInI)I级11级In级1框的正、侧面垂直度3332框对角线长度差2333框与扇接触面平整度2226.10.3人防门本工程的人防门包括两种:钢制活门槛密闭门和钢制活门槛防护密闭门,其中钢制活门槛密闭门是用以防止毒剂细菌等侵入防空地下室,只具有隔绝作用,不承受冲击波压力,密闭门有较高的密闭性能,由门

15、扇、门框、闭锁和较页等部分组成,门框或门扇的内侧也缘镶贴密闭胶条、靠闭锁或其他压紧装置使门框与门扇之间的密闭材料受到挤压而起到密闭作用;钢制活门槛防护密闭门是既防止冲击波,又对毒剂等起隔绝作用,为达到密闭,主要是在防护门扇与门框搭接处加设密封条,由门扇、门框墙、闭锁和较页及密封条组成。6.10.3.1安装施工a)安装前检查检查方法:应以人防工程施工及验收规范为依据,对照门体实物进行检查,采用肉眼观察和尺量检查方法。检查项目:防护密闭门、密闭门的钢门框表面不得扭曲,不平度应小于1毫米;钢门扇的强度必须符合设计要求;钢材的品种和质量,焊条、焊剂的牌号、性能均必须符合设计要求和有关专业标准的规定;门扇、门框的预埋件均无锈蚀并涂油,零部件不得缺少、遗失。b)门框与门框墙浇注门框与门框墙须整体浇注。浇注前,门框必须固定牢靠,以防在浇注时产生位移;门框与门框墙之间须有足够的连接强度并捣固密实,保证其相互连成整体。门扇与门框的制作允许偏差和检验方法项次项目允许偏差(mm)检验方法1门扇尺寸长度,宽度5尺量检查厚度

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
