某办公楼工程砌体工程施工.docx

上传人:p** 文档编号:606699 上传时间:2023-12-01 格式:DOCX 页数:5 大小:70.64KB
下载 相关 举报
某办公楼工程砌体工程施工.docx_第1页
第1页 / 共5页
某办公楼工程砌体工程施工.docx_第2页
第2页 / 共5页
某办公楼工程砌体工程施工.docx_第3页
第3页 / 共5页
某办公楼工程砌体工程施工.docx_第4页
第4页 / 共5页
某办公楼工程砌体工程施工.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《某办公楼工程砌体工程施工.docx》由会员分享,可在线阅读,更多相关《某办公楼工程砌体工程施工.docx(5页珍藏版)》请在第壹文秘上搜索。

1、某办公楼工程砌体工程施工本工程砌筑工程主要采用陶粒混凝土空心砌块,砌筑完毕后须双面抹灰,墙厚为200三o砌筑期间需要与其它专业进行配合,留出相应的设备洞口。6.7.1施工准备6.7.1.1主要材料砌块:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。水泥:品种及标号应根据砌体部位及所处环境条件选择,一般采用32.5普通硅酸盐水泥。砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。其它材料:墙体拉结筋及预埋件、木砖刷防腐剂等。6.7.1.2主要机具:备有大铲、刨锌、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆

2、、小水桶、砖子、扫帚等。6.7.2作业条件结构验收合格砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。6.7.3操作工艺6.7.3.1工艺流程:浆逾扑、加.;!浇水逾1*1*一引调七#底f%iit的筑f砌块浇水:必须在砌筑前一天浇水湿润,一般以水浸入四边1.5CIn为宜,含水率为10%15%,常温施工不得用干砌块上墙,雨季不得使用含水率达饱和状态的砌块砌墙;冬期浇水有困难,必须适当增大砂浆稠度。砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、控制在5%以内。用机械搅拌,搅拌时间不少于L5min6.7.3.2砌墙:排砖摞底(干摆):根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,

3、其长度是否符合排砖模楼,如不符合模数时,可将门窗口位置左右移动。选砌块:选择棱角整齐,无裂纹,规格基本一致的砌块。盘角:砌筑前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。挂线:长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砌块都采用外手挂线,照顾豉墙两面平整,为下道工序控制抹灰厚度奠定基础。砌筑:砌筑前要先在楼地面上砌筑三皮页岩实心砖或蒸压灰砂砖,墙体砌筑顶部时采用实心豉斜砌挤紧,用砂浆堵塞严密。砌筑时砌块要放平

4、,砌筑一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为12mm,但不小于IOmn1,也不应大于15mm,随砌随将舌头灰刮尽。留槎:外墙转角处要同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺,分段位置在变形缝或门窗口角处。配筋与构造柱:空心砖墙按照土建结构设计总说明中的有关执行,即在门洞上方加设钢筋混凝土带及过梁,与混凝土墙相接部位的砌筑隔墙内每500设钢筋拉接两道钢筋,钢筋长度不小于IOoo,构造柱除在门洞边加设外,一般不大于5m加设一根构造柱。空心砖墙上的预留孔洞及预埋件:按图纸及设计要求的标高、位置、尺寸准确预留,避免

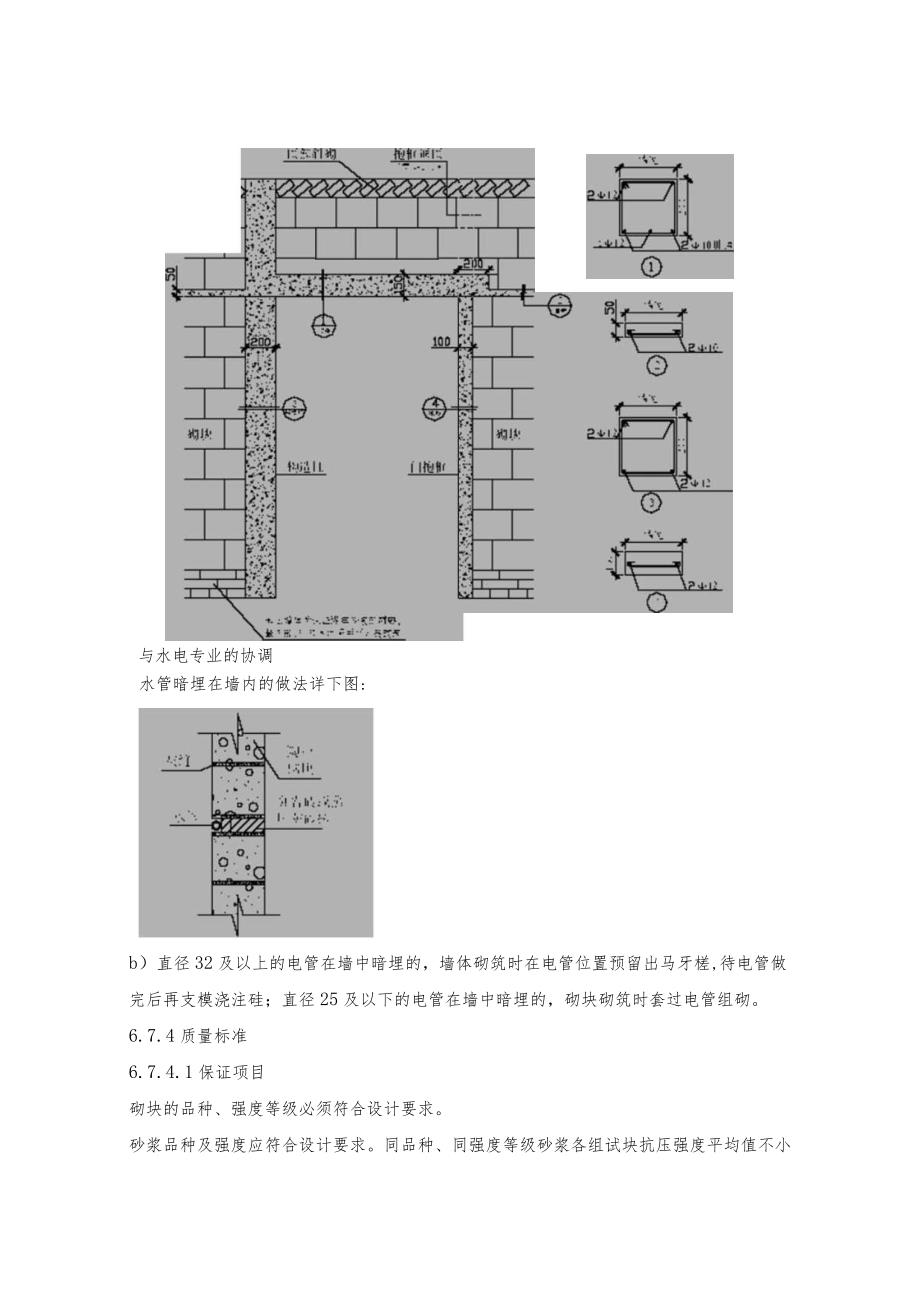

5、以后再进行剔凿开洞。当洞口大于宽度大于50Omm时应按规定加设过梁。过梁的加设可以参照结构图中的有关门洞过梁配筋及高度的要求。门窗洞口按规定预埋木砖或预埋件。木豉预留孔洞和墙体拉结筋:木砖预埋时小头在外,大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块;高1.22m,每边放3块;高23m,每边放4块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。钢门窗安装的预留孔,硬架支模、暖卫管道,均按设计要求预留,不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。构造要求详下图:与水电专业的协调水管暗埋在墙内的做法详下图:b

6、)直径32及以上的电管在墙中暗埋的,墙体砌筑时在电管位置预留出马牙槎,待电管做完后再支模浇注硅;直径25及以下的电管在墙中暗埋的,砌块砌筑时套过电管组砌。6.7.4质量标准6.7.4.1保证项目砌块的品种、强度等级必须符合设计要求。砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%.砌体砂浆必须密实饱满,实心砌体水平灰缝的砂浆饱满度不小于80%.外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。6.7.4.2基本项目砌体上下错缝,砖砌体接槎处灰浆密实,缝平直,每处接槎部位水平灰缝厚度小于5mm或透亮的

7、缺陷不超过5个。预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。构造柱留置正确,大马槎先退后进、上下顺直;残留砂浆清理干净。6.7.4.3偏差项目项次项目允许偏差(mm)检验方法1轴线位置偏移10用经纬仪或拉线和尺量检查2基础和墙砌体顶面标高15用水准仪和尺量检查3垂直度每层5用2m托线板检查全高IOm1010m204表面平整度清水墙、柱5用经纬仪或吊线和尺量检查混水墙、柱85水平灰缝平直清水墙7拉萨市OnI线和尺量检查混水墙106水泥、灰缝厚度8与皮数杆比较尺量检查7清水墙游丁走缝20吊线和尺量检查,以底层第一皮砖为准8Il窗洞口(后口)宽度5尺量检查门口高度+

8、15(-5)9预留构造柱(宽度、深度)10尺量检查10外墙上、下窗口偏移20用经纬仪或吊线检查,以底层窗口为准6.7.5成品保护墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件,暖收、电气管线等,均应注意保护,不得任意拆改或损坏。浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。在吊放平台脚手架或安装大模板时,指挥人员和吊车司机要认真指挥和操作,防止碰撞已砌好的砖墙。在高车架进料口周围,用塑料薄膜或木板等遮盖,保持墙面洁净。尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,采取临时支撑等措施,以保证施工中墙体的稳定性。6.7.6注意的质量问题灰健大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。墙面粗糙:舌头灰未刮尽,半截砌块集中使用,造成通缝;墙背面偏差较大;错层造成螺丝墙。半截砌块分散使用在墙体较大的面上。首层或楼层的第一皮砌块要查对皮数杆的标高及层高,防止到顶砌成螺比墙。构造柱处砌筑不符合要求:构造柱砖墙应砌成大马槎,设置好拉结筋,从柱脚开始两侧都应先退后进,当凿深12Cm时,上口一皮进6cm,再上一皮进12Cnb以保证混凝土浇筑时上角密实构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
