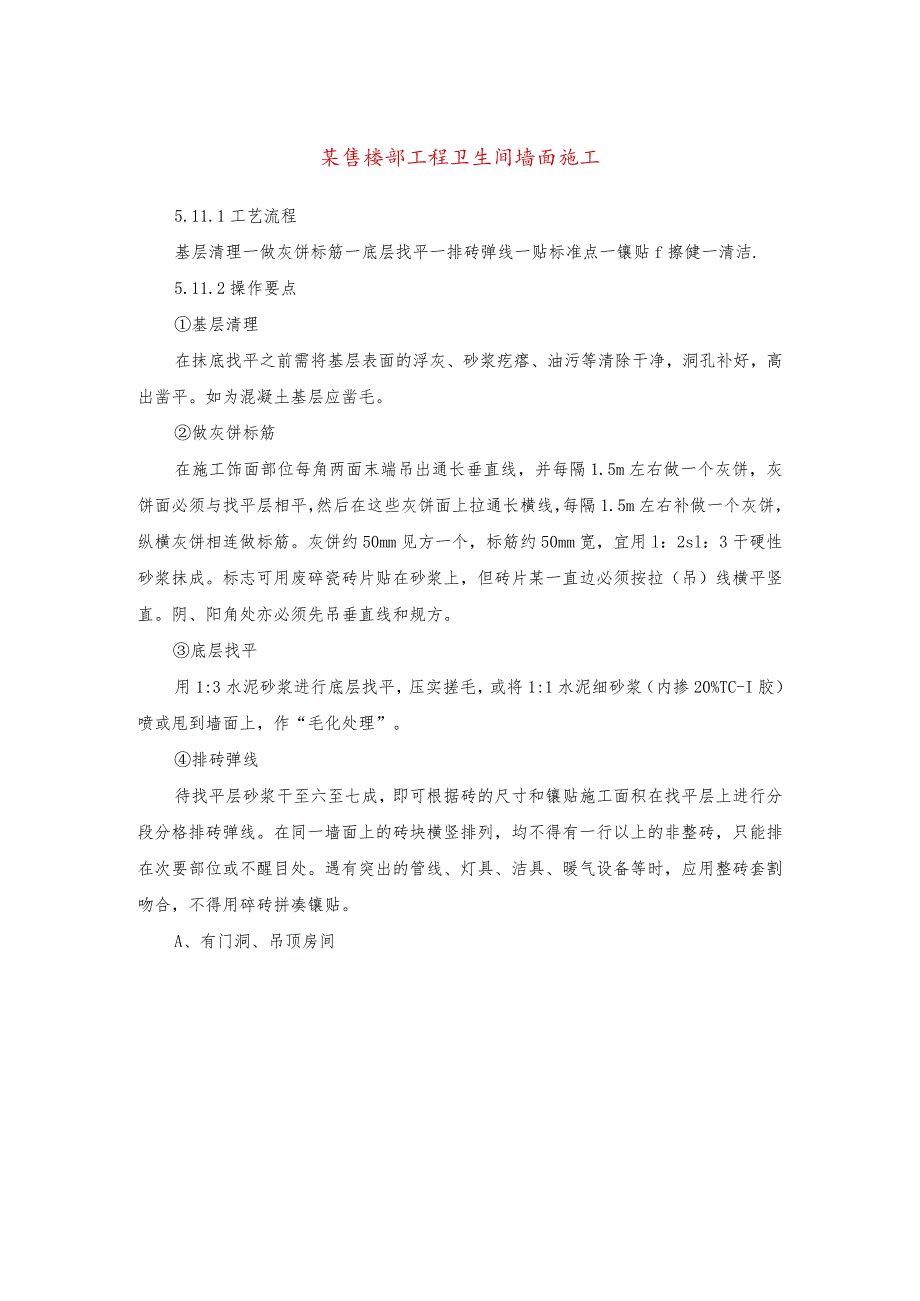

《某售楼部工程卫生间墙面施工.docx》由会员分享,可在线阅读,更多相关《某售楼部工程卫生间墙面施工.docx(4页珍藏版)》请在第壹文秘上搜索。
1、某售楼部工程卫生间墙面施工5.11.1工艺流程基层清理一做灰饼标筋一底层找平一排砖弹线一贴标准点一镶贴f擦健一清洁.5.11.2操作要点基层清理在抹底找平之前需将基层表面的浮灰、砂浆疙瘩、油污等清除干净,洞孔补好,高出凿平。如为混凝土基层应凿毛。做灰饼标筋在施工饰面部位每角两面末端吊出通长垂直线,并每隔1.5m左右做一个灰饼,灰饼面必须与找平层相平,然后在这些灰饼面上拉通长横线,每隔1.5m左右补做一个灰饼,纵横灰饼相连做标筋。灰饼约50mm见方一个,标筋约50mm宽,宜用l:2sl:3干硬性砂浆抹成。标志可用废碎瓷砖片贴在砂浆上,但砖片某一直边必须按拉(吊)线横平竖直。阴、阳角处亦必须先吊垂

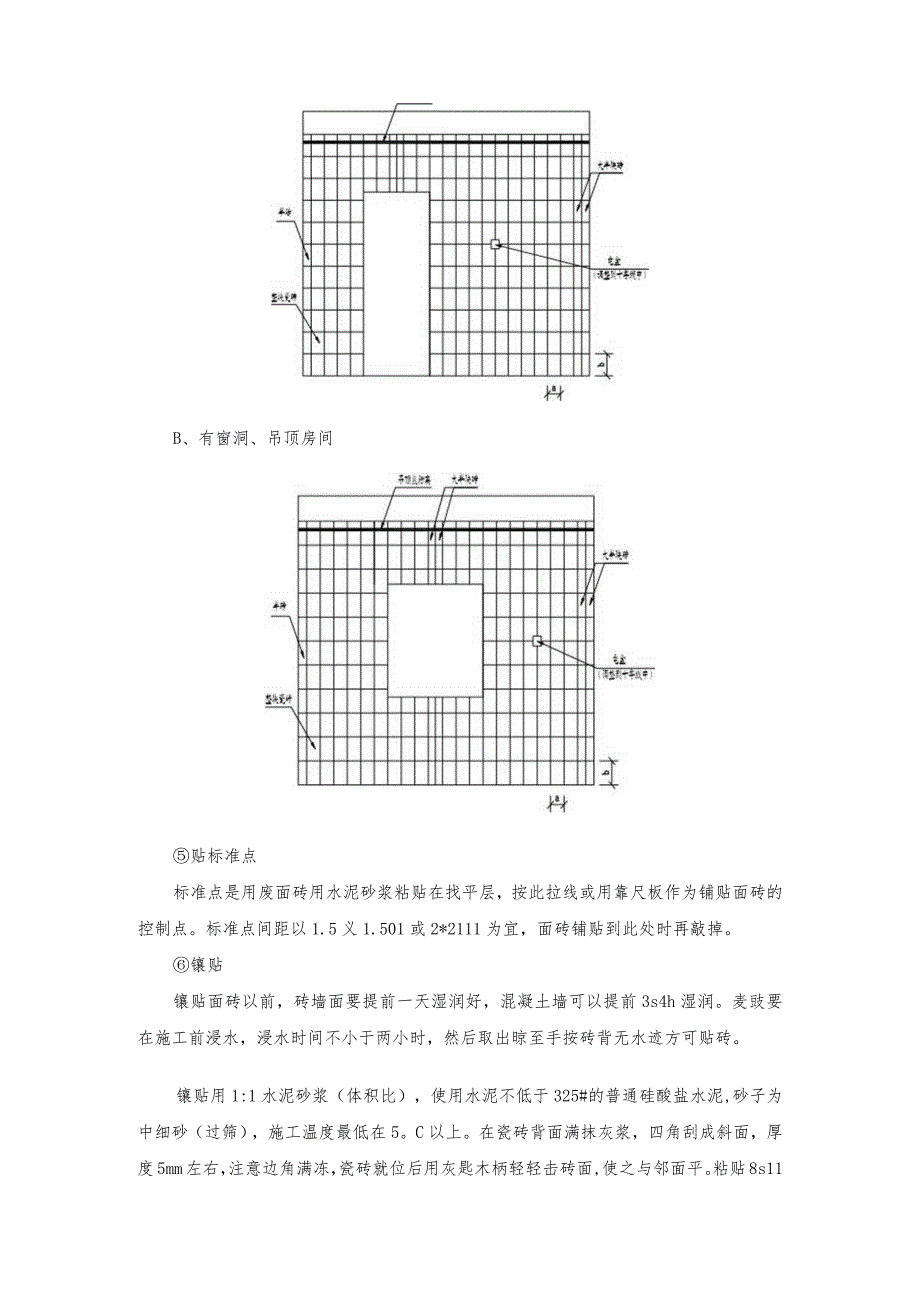

2、直线和规方。底层找平用1:3水泥砂浆进行底层找平,压实搓毛,或将1:1水泥细砂浆(内掺20%TC-I胶)喷或甩到墙面上,作“毛化处理”。排砖弹线待找平层砂浆干至六至七成,即可根据砖的尺寸和镶贴施工面积在找平层上进行分段分格排砖弹线。在同一墙面上的砖块横竖排列,均不得有一行以上的非整砖,只能排在次要部位或不醒目处。遇有突出的管线、灯具、洁具、暖气设备等时,应用整砖套割吻合,不得用碎砖拼凑镶贴。A、有门洞、吊顶房间B、有窗洞、吊顶房间贴标准点标准点是用废面砖用水泥砂浆粘贴在找平层,按此拉线或用靠尺板作为铺贴面砖的控制点。标准点间距以1.5义1.501或2*2111为宜,面砖铺贴到此处时再敲掉。镶贴

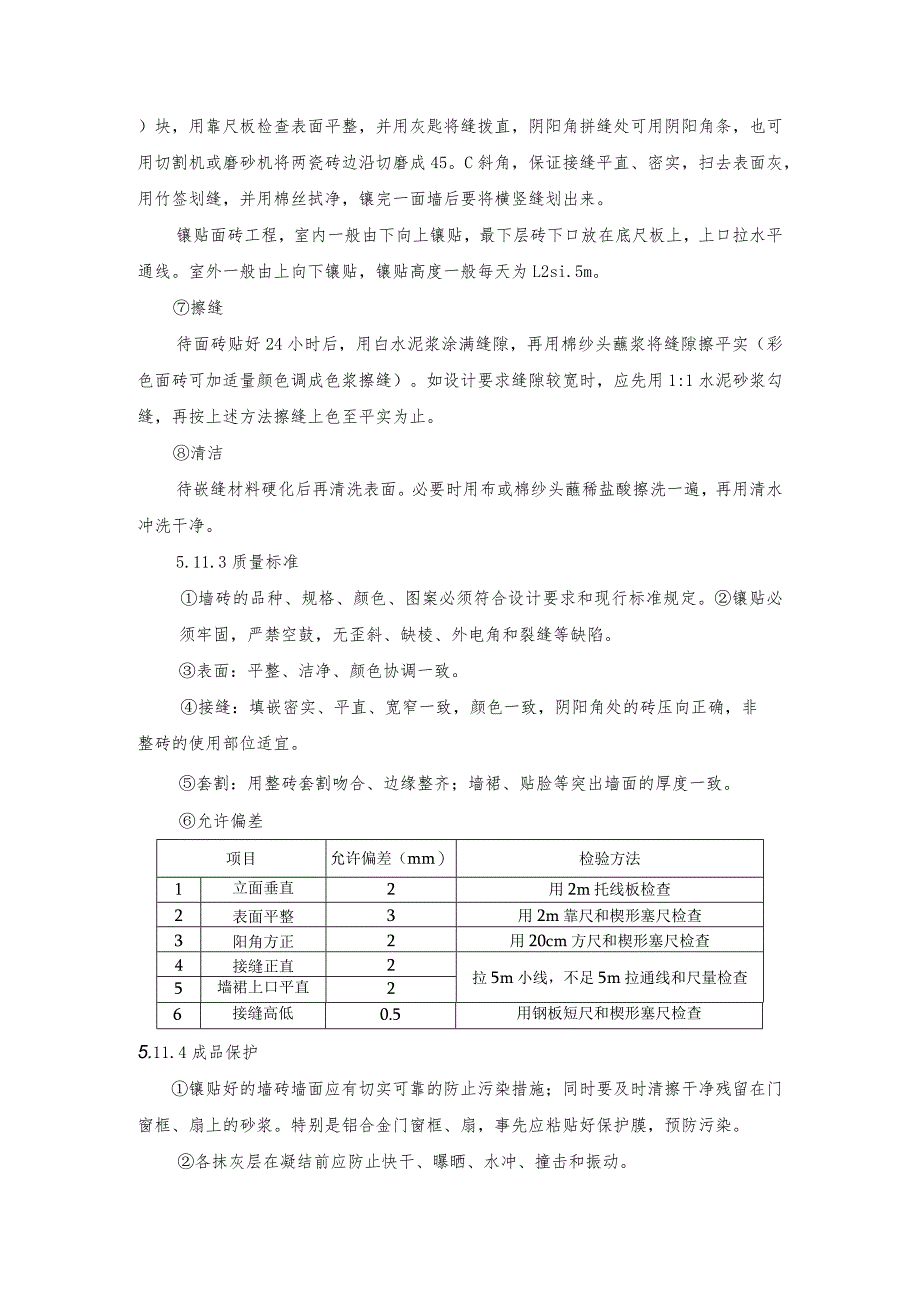

3、镶贴面砖以前,砖墙面要提前一天湿润好,混凝土墙可以提前3s4h湿润。麦豉要在施工前浸水,浸水时间不小于两小时,然后取出晾至手按砖背无水迹方可贴砖。镶贴用1:1水泥砂浆(体积比),使用水泥不低于325#的普通硅酸盐水泥,砂子为中细砂(过筛),施工温度最低在5。C以上。在瓷砖背面满抹灰浆,四角刮成斜面,厚度5mm左右,注意边角满冻,瓷砖就位后用灰匙木柄轻轻击砖面,使之与邻面平。粘贴8s11)块,用靠尺板检查表面平整,并用灰匙将缝拨直,阴阳角拼缝处可用阴阳角条,也可用切割机或磨砂机将两瓷砖边沿切磨成45。C斜角,保证接缝平直、密实,扫去表面灰,用竹签划缝,并用棉丝拭净,镶完一面墙后要将横竖缝划出来。
4、镶贴面砖工程,室内一般由下向上镶贴,最下层砖下口放在底尺板上,上口拉水平通线。室外一般由上向下镶贴,镶贴高度一般每天为L2si.5m。擦缝待面砖贴好24小时后,用白水泥浆涂满缝隙,再用棉纱头蘸浆将缝隙擦平实(彩色面砖可加适量颜色调成色浆擦缝)。如设计要求缝隙较宽时,应先用1:1水泥砂浆勾缝,再按上述方法擦缝上色至平实为止。清洁待嵌缝材料硬化后再清洗表面。必要时用布或棉纱头蘸稀盐酸擦洗一遍,再用清水冲洗干净。5.11.3质量标准墙砖的品种、规格、颜色、图案必须符合设计要求和现行标准规定。镶贴必须牢固,严禁空鼓,无歪斜、缺棱、外电角和裂缝等缺陷。表面:平整、洁净、颜色协调一致。接缝:填嵌密实、平直
5、、宽窄一致,颜色一致,阴阳角处的砖压向正确,非整砖的使用部位适宜。套割:用整砖套割吻合、边缘整齐;墙裙、贴脸等突出墙面的厚度一致。允许偏差项目允许偏差(mm)检验方法1立面垂直2用2m托线板检查2表面平整3用2m靠尺和楔形塞尺检查3阳角方正2用20cm方尺和楔形塞尺检查4接缝正直2拉5m小线,不足5m拉通线和尺量检查5墙裙上口平直26接缝高低0.5用钢板短尺和楔形塞尺检查5.11.4成品保护镶贴好的墙砖墙面应有切实可靠的防止污染措施;同时要及时清擦干净残留在门窗框、扇上的砂浆。特别是铝合金门窗框、扇,事先应粘贴好保护膜,预防污染。各抹灰层在凝结前应防止快干、曝晒、水冲、撞击和振动。水电、通风、设备安装应在墙砖镶贴之前完成,防止损坏面砖。
