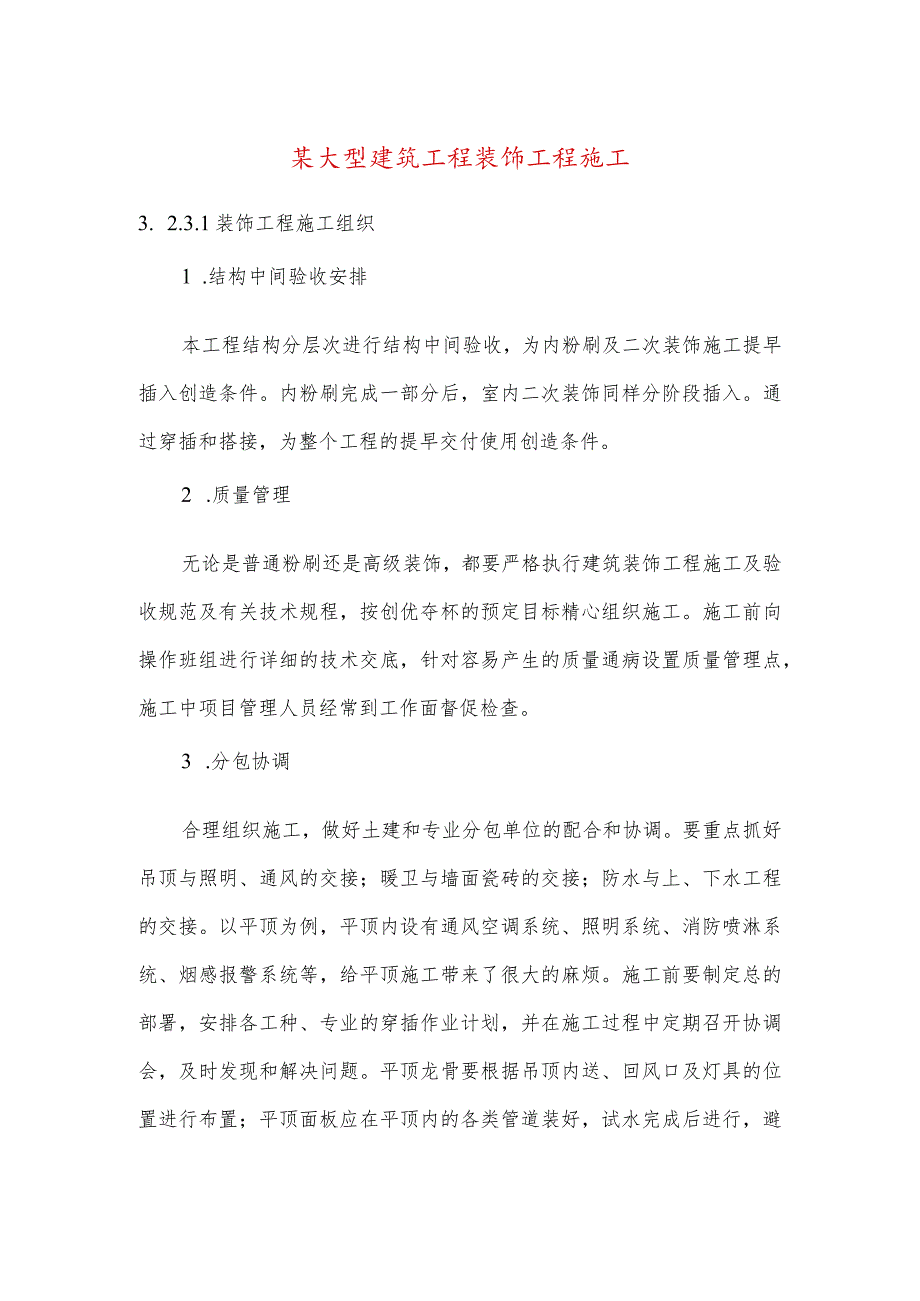

1、某大型建筑工程装饰工程施工3. 2.3.1装饰工程施工组织1 .结构中间验收安排本工程结构分层次进行结构中间验收,为内粉刷及二次装饰施工提早插入创造条件。内粉刷完成一部分后,室内二次装饰同样分阶段插入。通过穿插和搭接,为整个工程的提早交付使用创造条件。2 .质量管理无论是普通粉刷还是高级装饰,都要严格执行建筑装饰工程施工及验收规范及有关技术规程,按创优夺杯的预定目标精心组织施工。施工前向操作班组进行详细的技术交底,针对容易产生的质量通病设置质量管理点,施工中项目管理人员经常到工作面督促检查。3 .分包协调合理组织施工,做好土建和专业分包单位的配合和协调。要重点抓好吊顶与照明、通风的交接;暖卫与

2、墙面瓷砖的交接;防水与上、下水工程的交接。以平顶为例,平顶内设有通风空调系统、照明系统、消防喷淋系统、烟感报警系统等,给平顶施工带来了很大的麻烦。施工前要制定总的部署,安排各工种、专业的穿插作业计划,并在施工过程中定期召开协调会,及时发现和解决问题。平顶龙骨要根据吊顶内送、回风口及灯具的位置进行布置;平顶面板应在平顶内的各类管道装好,试水完成后进行,避免返工造成不必要的损失。4 .产品保护采取有效措施,认真做好产品保护工作。加强对土建及各专业分包单位施工人员的教育。花岗石地面施工完毕后,应指定行人通道的位置,其它部位用围栏围起来,通道上铺设木板。花岗石、大理石墙面在易于被撞部位,采用软质材料加

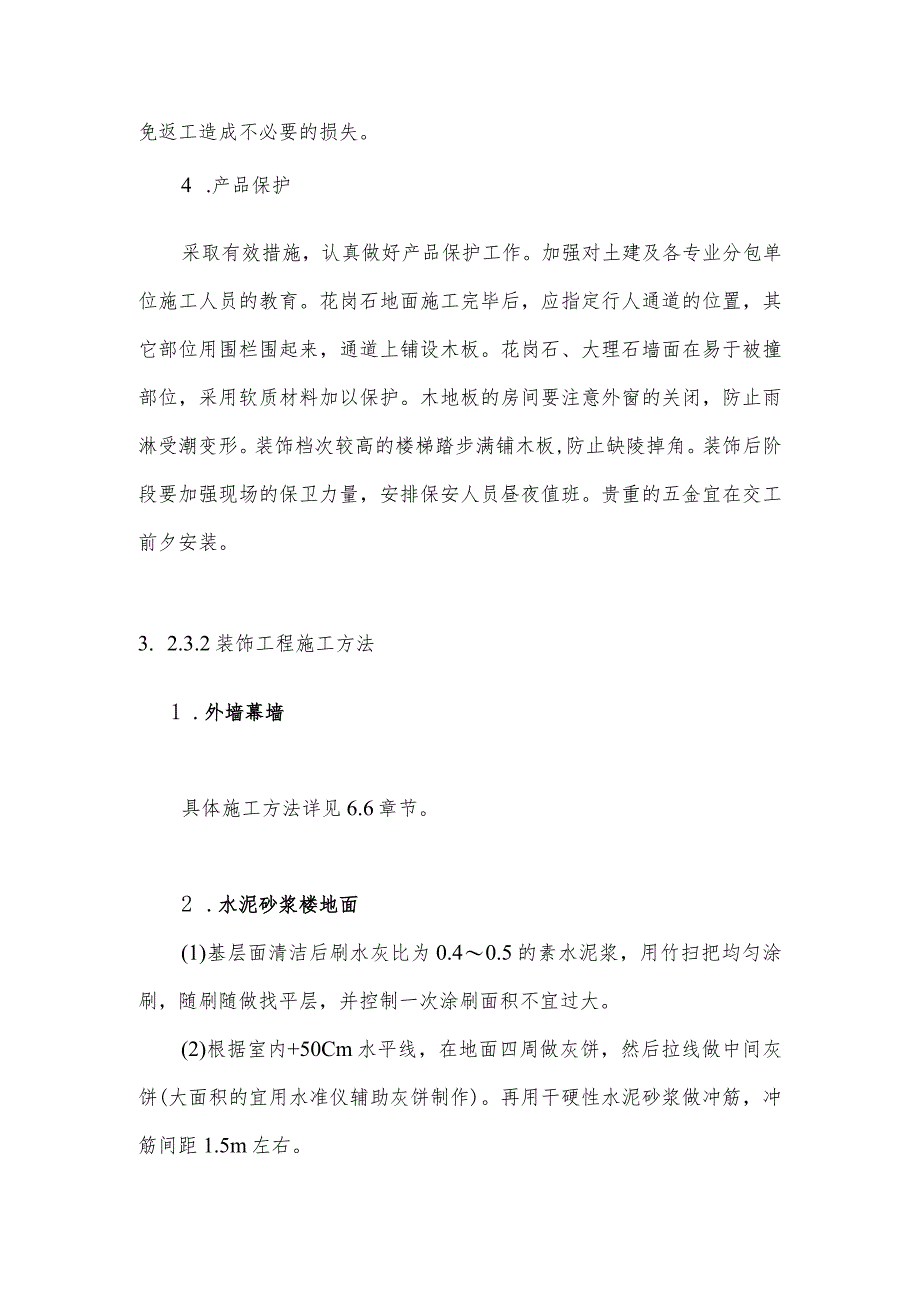

3、以保护。木地板的房间要注意外窗的关闭,防止雨淋受潮变形。装饰档次较高的楼梯踏步满铺木板,防止缺陵掉角。装饰后阶段要加强现场的保卫力量,安排保安人员昼夜值班。贵重的五金宜在交工前夕安装。3. 2.3.2装饰工程施工方法1 .外墙幕墙具体施工方法详见6.6章节。2 .水泥砂浆楼地面(1)基层面清洁后刷水灰比为0.40.5的素水泥浆,用竹扫把均匀涂刷,随刷随做找平层,并控制一次涂刷面积不宜过大。(2)根据室内+50Cm水平线,在地面四周做灰饼,然后拉线做中间灰饼(大面积的宜用水准仪辅助灰饼制作)。再用干硬性水泥砂浆做冲筋,冲筋间距1.5m左右。(3)对混凝土基层采用干硬性水泥砂浆,砂浆外表湿润松散,

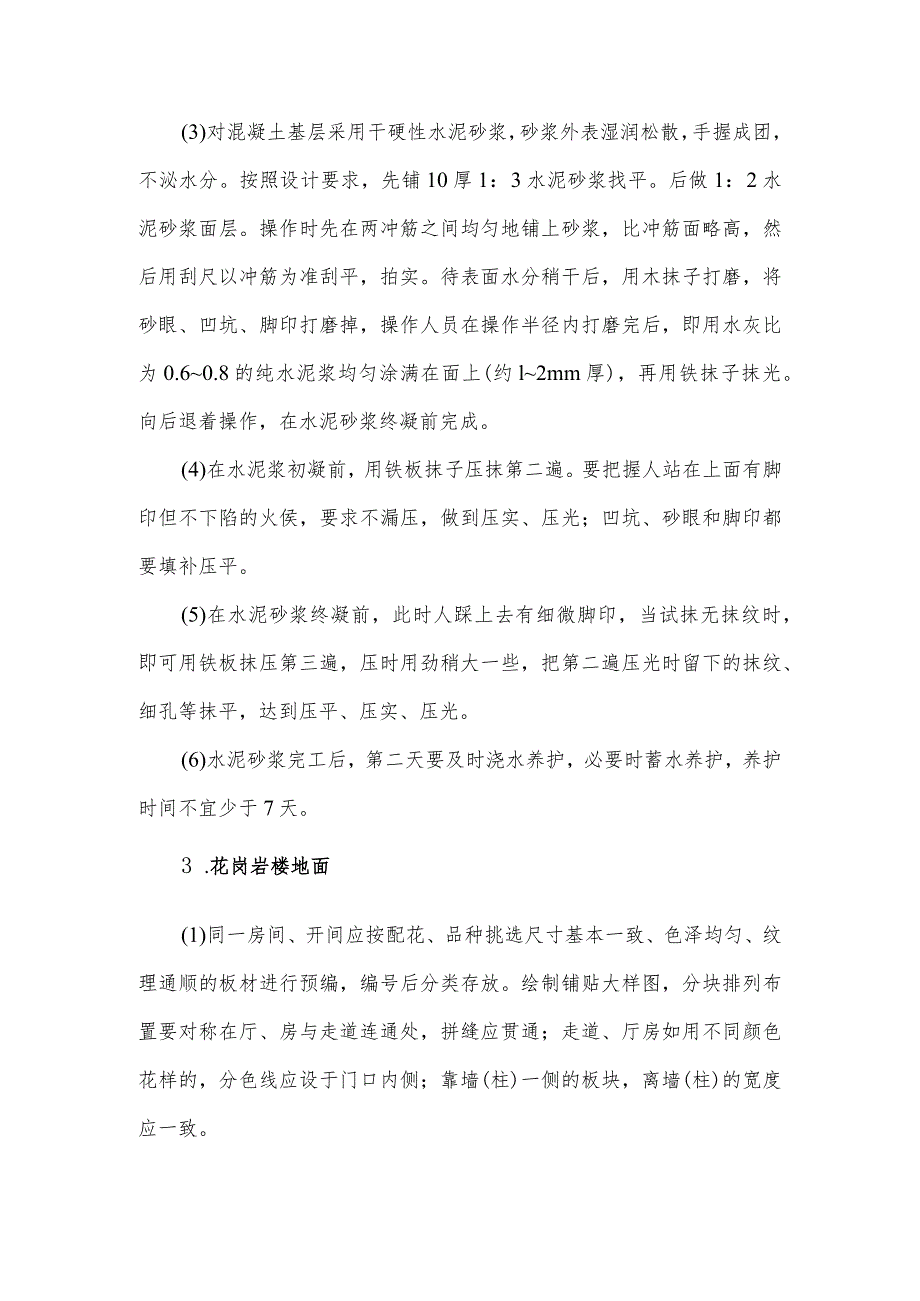

4、手握成团,不泌水分。按照设计要求,先铺10厚1:3水泥砂浆找平。后做1:2水泥砂浆面层。操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平,拍实。待表面水分稍干后,用木抹子打磨,将砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用水灰比为0.60.8的纯水泥浆均匀涂满在面上(约l2mm厚),再用铁抹子抹光。向后退着操作,在水泥砂浆终凝前完成。(4)在水泥浆初凝前,用铁板抹子压抹第二遍。要把握人站在上面有脚印但不下陷的火侯,要求不漏压,做到压实、压光;凹坑、砂眼和脚印都要填补压平。(5)在水泥砂浆终凝前,此时人踩上去有细微脚印,当试抹无抹纹时,即可用铁板抹压第三遍

5、,压时用劲稍大一些,把第二遍压光时留下的抹纹、细孔等抹平,达到压平、压实、压光。(6)水泥砂浆完工后,第二天要及时浇水养护,必要时蓄水养护,养护时间不宜少于7天。3 .花岗岩楼地面(1)同一房间、开间应按配花、品种挑选尺寸基本一致、色泽均匀、纹理通顺的板材进行预编,编号后分类存放。绘制铺贴大样图,分块排列布置要对称在厅、房与走道连通处,拼缝应贯通;走道、厅房如用不同颜色花样的,分色线应设于门口内侧;靠墙(柱)一侧的板块,离墙(柱)的宽度应一致。(2)在四周墙身+50Cnl处弹好水平墨线、各开间中心线及花样品种分格线。按预排编号铺好每开间及走廊左右两侧标准行后,再进行拉线铺贴。(3)铺贴前先将基

6、层浇水湿润,刷水灰比为0.5左右素水泥浆,水泥浆随刷随铺砂浆,不得有风干现象。(4)采用1:3干硬性水泥砂浆,以湿润松散、手握成团,不泌水为准。虚铺厚度以3334左右,用铁板拍实抹平,然后进行板块预铺。对准纵横缝,用木锤着力敲击板中部,振实砂浆至铺设高度,将板块掀起检查砂浆表面与石板底相吻合后,在砂浆表面先用喷壶适量洒水,再均匀撒一层水泥粉,把板块对准铺贴。如砂浆表面与板块底有空虚处应用砂浆填补。铺贴时四角要同时着落,再用木锤着力敲击至平正。铺贴顺序应由内向外逐行挂线铺贴。(5)铺贴板块24h后,检查板块表面有无断裂、空鼓,合格后用稀水泥掺与板材相同颜色刷缝填饱满,随即用干软布擦拭至无残灰污迹

7、为止。铺好的石板在至少两天内不得行人堆放物品。4 .防滑地砖楼面(1)铺贴前弹出+50Cnl标高水平墨线,各开间中心十字线及花样品种分格线。(2)地砖在进行铺贴的前一天应浸透、晾干备用。(3)根据水平线制作灰饼,用靠尺推出冲筋。(4)地基浇水湿润后,刷水灰比为0.5的素水泥浆。(5)根据冲筋的厚度,用1:3干硬性水泥砂浆抹铺结合层,水泥砂浆以手握成团,不泌水为准。结合层用靠尺及木蟹压平打实。抹铺结合层应在基层保持湿润且已刷水泥浆未风干时。(6)对照中心十字线在结合层面上弹出地砖控制线,靠墙的一行应与墙距离一致,控制线间距一般为每5块地砖一条。(7)根据控制线先铺贴左右靠边基准行的地砖,以后根据

8、基准行由内而外挂线逐行铺贴。用4厚水泥胶结合层涂满地砖背面,对准挂线及缝子,将地砖铺贴上,用小木锤着力敲击至平正。水泥胶结合层按水泥:107胶:水二1:0.1:0.2的重量比配制。挤出的水泥胶要及时清干净。(8)在粘贴地砖的水泥胶凝固后,用白水泥掺颜料调制成地砖色嵌缝,最后用锯末和棉丝将表面擦净。(9)在弹地砖控制线时尽量避免出现小半块乃至小于5cm的小镶条,凡有坡水要求的必须做好泛水找坡,不得产生积水现象。应使地漏位于地砖缝上,并在地漏周边呈米字形幅射切割地砖,消灭坐水等质量通病。在穿楼板的管道处,做300高以上锥体,防止楼板渗漏。(10)卫生间等穿楼板管道安装完毕,必须补洞且经验收无渗漏后

9、才可铺贴地砖。采用下部支撑或上部吊挂方式支模,凿毛洞口断面混凝土,清理套浆后分两次浇筑细石混凝土至比楼面低23cm0待混凝土初凝后,进行24h蓄水试验,无渗漏现象并经建设方验收合格方可进入下一道工序。5 .室内涂料墙面(1)基层表面的灰砂,污垢和油渍等,必须清除干净,脚手眼洞,门窗框与墙体之间的缝隙,应先用水泥砂浆堵实补好,混凝土基层应剔除凸出部分,光面要凿毛,用钢丝刷满刷一遍,或者洒水湿润后用水泥浆加107胶水扫毛,增加粉刷粘结力。(2)基层处理后,应检查基层表面的平整度和垂直度,挂垂线拉水平通线,用与底层刮糙相同的砂浆做灰饼、出标筋,用长靠尺检查标筋是否标准。刮糙必须分层抹平,要求至少分两

10、遍成活。局部超厚的应分层打底,用刮尺和木抹子按标筋抹平,并随手划毛。表面要求平整、垂直、粗糙。对阴阳角和门窗头角要求方正、垂直、通顺。凡外墙遇砖与混凝土交界处,用防水砂浆打底后,铺一层钢板网再粉刷,防止裂缝的产生。(3)凡墙体阳角均做隐护墙角。采用15厚1:2.5水泥砂浆,每侧宽度不小于50,通顶高。做法为根据灰饼厚度抹灰,粘好八字靠尺,并且找方吊直,用1:2.5水泥砂浆分层抹平;待砂浆稍干后,用捋角器和水泥浆捋出小圆角。(4)凡是卫生间墙体临房间墙面均采用防水砂浆粉刷。所有粉刷面均要求阴阳角通角垂直,面层平整光滑,无明显接搓。(5)油漆要严格按照施工工艺要求进行施工。砂皮要打透,墙面做好后要

11、求达到明亮、平整、无透底、无漏刷现象发生。6 .瓷砖墙面(1)在清理干净的基层表面浇水湿透,抹底灰。抹底灰要吊垂直、找规矩、贴灰饼、冲筋,力求整体完美。(2)在洁净的底灰上,依照室内标准水平线,找出地面标高,按贴砖的面积,计算纵横的皮数,用水平尺找平,并弹出瓷砖的水平和垂直控制线。(3)铺贴瓷砖时,应先贴若干块废瓷砖标志块,上下用托线板挂直,作为粘贴厚度的依据,横向每隔1.5m左右做一个标志块,用拉线或靠尺校正平整度。(4)按地面水平线嵌上一根靠尺,并用水平尺校正,做为第一行瓷砖铺贴依据。铺贴时,瓷砖下口坐在靠尺上,防止滑移并确保横平竖直。(5)贴瓷砖宜从阴阳角处开始,由下而上铺贴。铺贴要严格

12、根据标志块控制其平整度。低于标志块的,应取下重新抹满刀灰再铺,不得在砖上处塞灰,否则会产生空鼓现象。在铺贴中,如有瓷砖规格尺寸或几何形状不等时应随时调整,墙裙最上口应成一条直线。(6)瓷砖铺贴排放应尽量保持镶边整块,否则也应在预排时计算好尺寸,尽量避免小半块或35CnI镶小条的情况。(7)铺贴瓷砖应先贴大面,后贴阴阳角,凹槽等费工多、难度大的部位。(8)铺贴完工后进行质量检查,用清水将瓷砖面擦洗净。接缝处用与瓷砖颜色相同的白水泥擦嵌密实。7 .轻钢龙骨吊顶(1)吊杆下端螺丝与吊钩相连,在吊钩连接孔的上下各用一只螺帽拧牢,待龙骨标高和平整度校正正确后,将螺帽拧紧,使吊杆下端螺丝杆伸出连接孔20m

13、m左右,防止平顶使用中螺帽受振脱落。(2)吊杆的直径,间距和固定方法按设计图规定取直径10吊筋,中距1200预埋入楼板内。进行龙骨安装前将吊杆找出,调直。(3)主龙骨按设计要求采用的龙骨系列,将主龙骨压入吊钩内,其背面和开口面要间隔,与吊钩内侧面贴紧。主龙骨连接靠专用接插件,相邻大龙骨的接头要错开50Omnl以上。间距IlO0。(4)根据设在墙柱上的平顶标高控制墨线,在整间平顶范围内拉统长细钢丝,垂直于主龙骨每35m一根来检查主龙骨的标高和起拱度。然后,通过调整吊钩高度来确保平顶主龙骨标高、起拱度和平整度的正确性。并用拉统长麻线的方法,来检查和调整每根主龙骨的顺直程序,要做到每根主龙骨顺直。(

14、5)安装次龙骨,次龙骨间距600X600,从中央向两边用次龙骨挂件吊挂在主龙骨上,次龙骨的接头采用专用接插件连接。次龙骨安装完毕也要采用拉统长麻线的方法检查和调正至顺直。(6)各种外露的铁件(吊杆、吊钩)必须做防锈处理;吊顶内的空调、消防、用电及电讯管道必须独立架设;焊接件必须焊缝饱满,吊钩、挂件必须拧夹牢固。(7)安装微孔纸面石膏板。将石膏板托起就位,向已铺好的石膏板推紧,经仔细检查,认真调整,使拼缝横平竖直和紧密且板面平整后,用自攻螺丝枪将自攻螺丝钉拧送入石膏板和轻钢龙骨。螺钉钉帽端面与石膏板面平。(8)油漆:先用油性腻子对自攻螺丝钉帽帽孔进行批嵌,待第一道腻子硬化后,用砂纸磨平,修嵌第二道腻子,待腻子硬化后,再用砂纸磨平。然后用喷枪喷涂两度白色无光油漆。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
