某大学教学楼工程模板施工方案.docx

上传人:p** 文档编号:606765 上传时间:2023-12-01 格式:DOCX 页数:5 大小:280.52KB
下载 相关 举报
某大学教学楼工程模板施工方案.docx_第1页
第1页 / 共5页
某大学教学楼工程模板施工方案.docx_第2页
第2页 / 共5页
某大学教学楼工程模板施工方案.docx_第3页
第3页 / 共5页
某大学教学楼工程模板施工方案.docx_第4页
第4页 / 共5页
某大学教学楼工程模板施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《某大学教学楼工程模板施工方案.docx》由会员分享,可在线阅读,更多相关《某大学教学楼工程模板施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

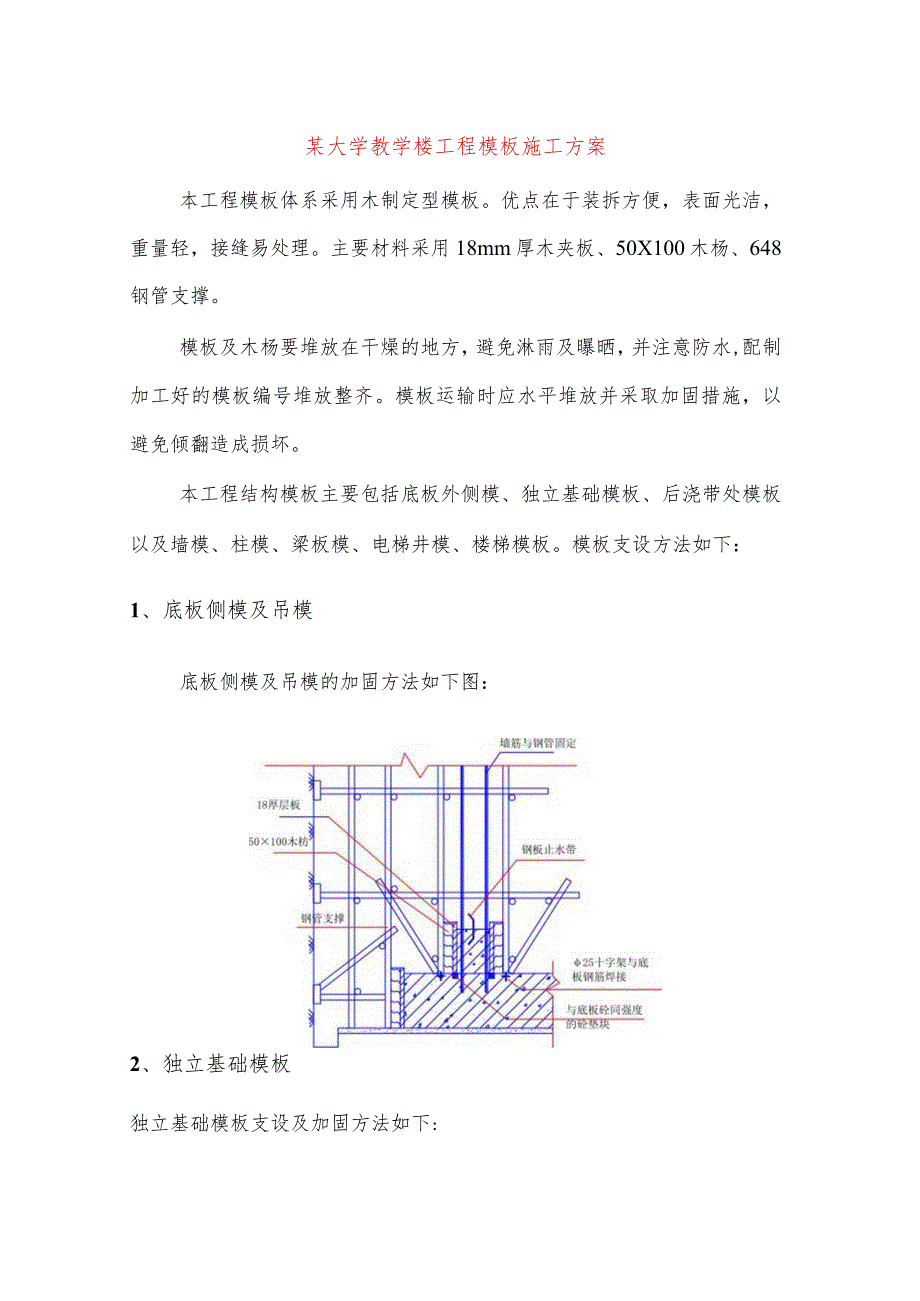

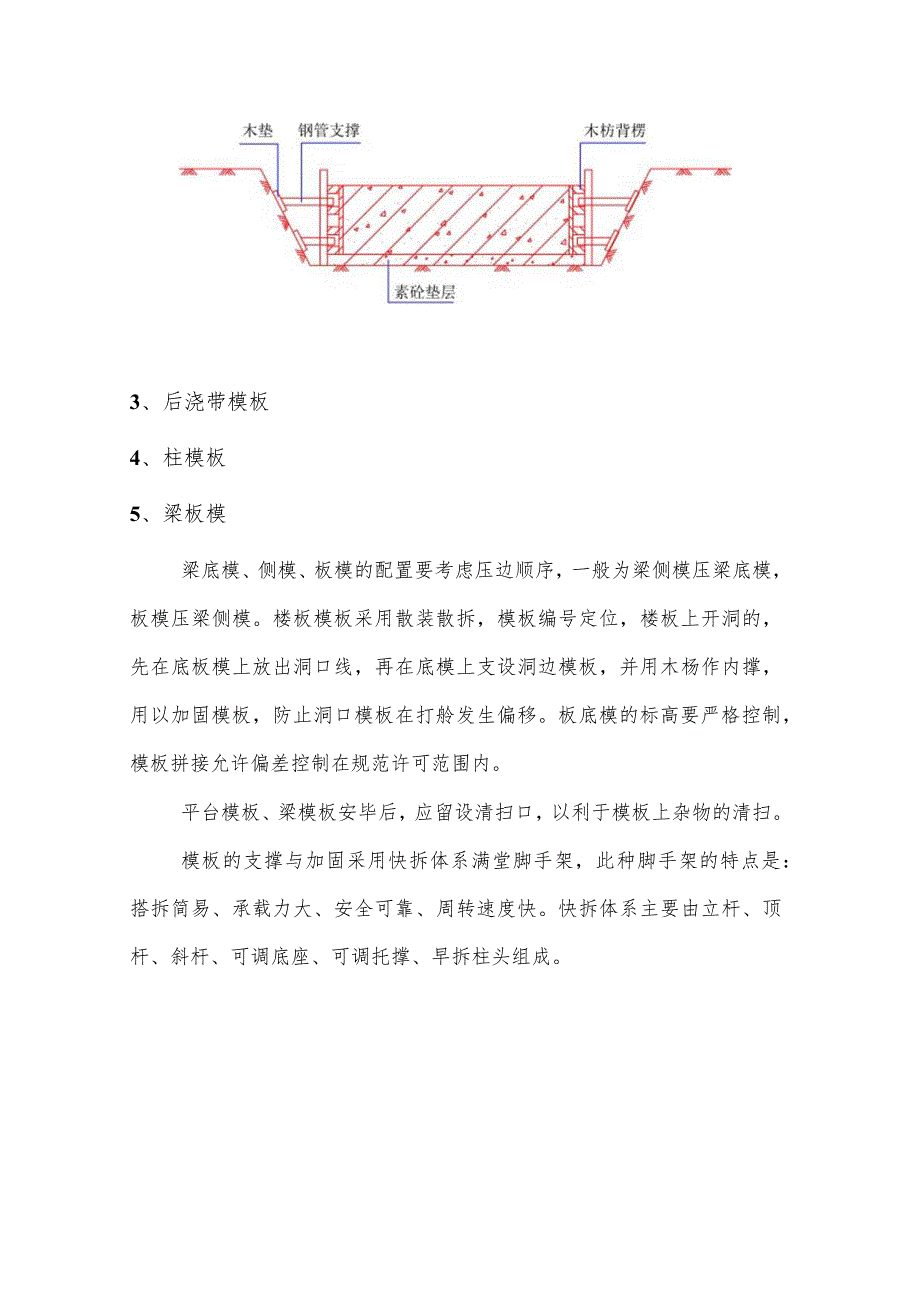

1、某大学教学楼工程模板施工方案本工程模板体系采用木制定型模板。优点在于装拆方便,表面光洁,重量轻,接缝易处理。主要材料采用18mm厚木夹板、50X100木杨、648钢管支撑。模板及木杨要堆放在干燥的地方,避免淋雨及曝晒,并注意防水,配制加工好的模板编号堆放整齐。模板运输时应水平堆放并采取加固措施,以避免倾翻造成损坏。本工程结构模板主要包括底板外侧模、独立基础模板、后浇带处模板以及墙模、柱模、梁板模、电梯井模、楼梯模板。模板支设方法如下:1、底板侧模及吊模底板侧模及吊模的加固方法如下图:2、独立基础模板独立基础模板支设及加固方法如下:3、后浇带模板4、柱模板5、梁板模梁底模、侧模、板模的配置要考虑

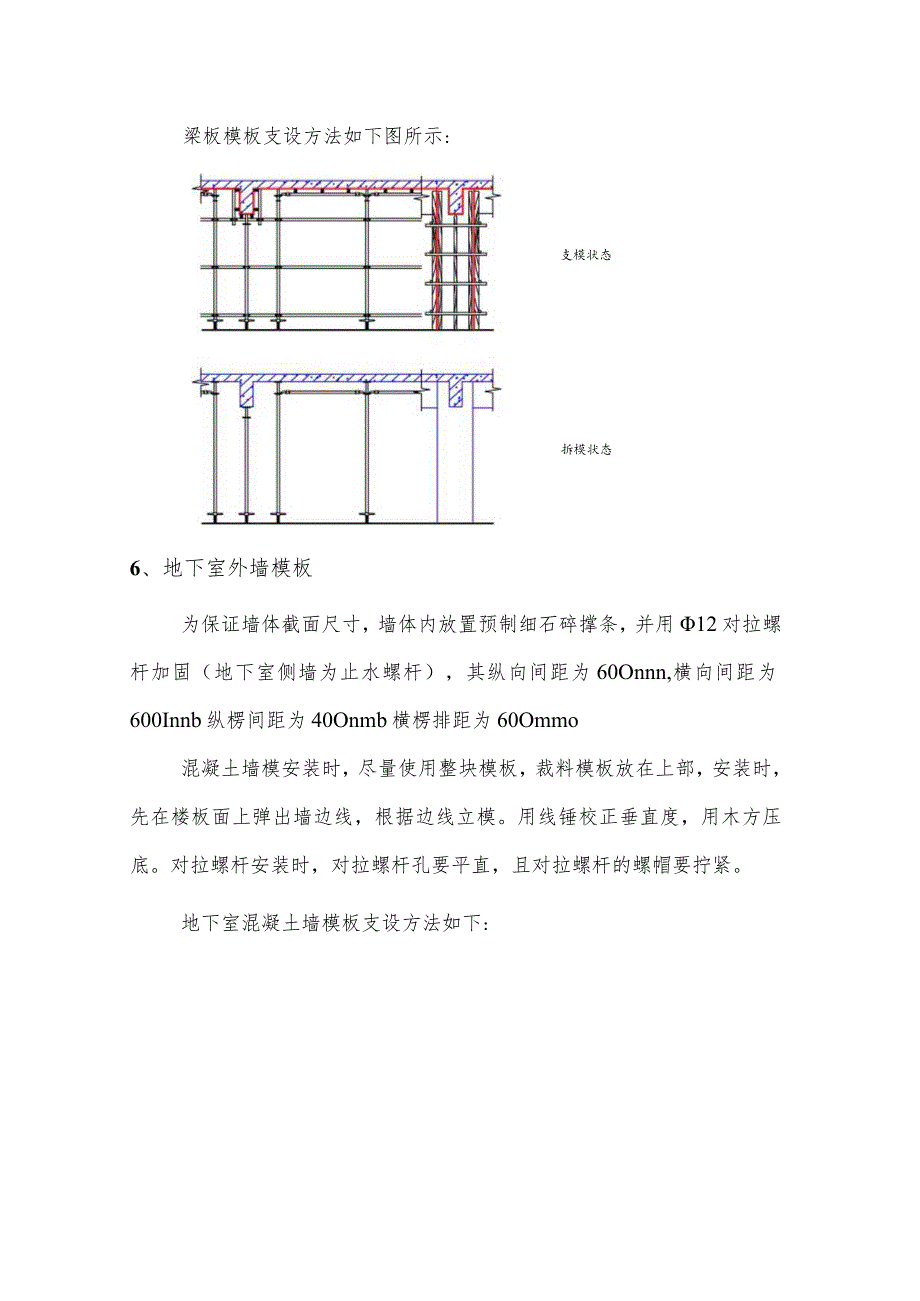

2、压边顺序,一般为梁侧模压梁底模,板模压梁侧模。楼板模板采用散装散拆,模板编号定位,楼板上开洞的,先在底板模上放出洞口线,再在底模上支设洞边模板,并用木杨作内撑,用以加固模板,防止洞口模板在打舲发生偏移。板底模的标高要严格控制,模板拼接允许偏差控制在规范许可范围内。平台模板、梁模板安毕后,应留设清扫口,以利于模板上杂物的清扫。模板的支撑与加固采用快拆体系满堂脚手架,此种脚手架的特点是:搭拆简易、承载力大、安全可靠、周转速度快。快拆体系主要由立杆、顶杆、斜杆、可调底座、可调托撑、早拆柱头组成。梁板模板支设方法如下图所示:支模状态拆模状态6、地下室外墙模板为保证墙体截面尺寸,墙体内放置预制细石碎撑条

3、,并用12对拉螺杆加固(地下室侧墙为止水螺杆),其纵向间距为60Onnn,横向间距为600Innb纵楞间距为40Onmb横楞排距为60Ommo混凝土墙模安装时,尽量使用整块模板,裁料模板放在上部,安装时,先在楼板面上弹出墙边线,根据边线立模。用线锤校正垂直度,用木方压底。对拉螺杆安装时,对拉螺杆孔要平直,且对拉螺杆的螺帽要拧紧。地下室混凝土墙模板支设方法如下:7、电梯井模板电梯井侧模板采用钢框竹胶合板体系,井筒内用钢框竹胶合板、工具式型钢支撑组成的三较筒子模作内模与移动式操作平台配套使用,电梯井筒模按我局9409号电梯井筒单向较整体提升施工工法的规范施工。示意见下图。248x3. 5mm钢管18厚层板50 X IOO木材钢管脚手架支撑8、楼梯模板采用全封闭式支设楼梯模板,见下图所示:12对拉螺杆,间隔步设置一道,横向设置两遍

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
