《某寓乐中心工程垂直及水平运输方案.docx》由会员分享,可在线阅读,更多相关《某寓乐中心工程垂直及水平运输方案.docx(1页珍藏版)》请在第壹文秘上搜索。

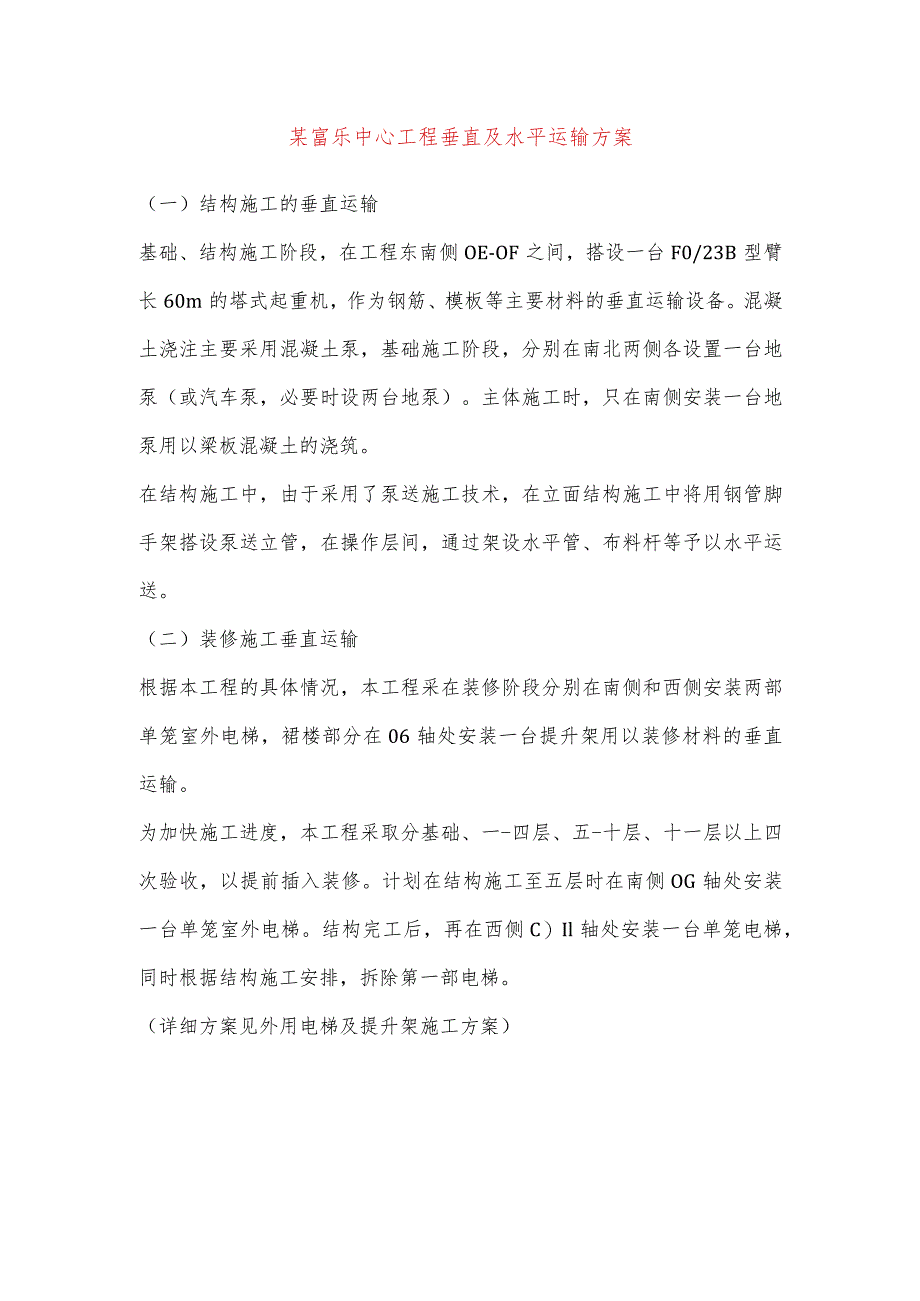

某富乐中心工程垂直及水平运输方案(一)结构施工的垂直运输基础、结构施工阶段,在工程东南侧OE-OF之间,搭设一台F0/23B型臂长60m的塔式起重机,作为钢筋、模板等主要材料的垂直运输设备。混凝土浇注主要采用混凝土泵,基础施工阶段,分别在南北两侧各设置一台地泵(或汽车泵,必要时设两台地泵)。主体施工时,只在南侧安装一台地泵用以梁板混凝土的浇筑。在结构施工中,由于采用了泵送施工技术,在立面结构施工中将用钢管脚手架搭设泵送立管,在操作层间,通过架设水平管、布料杆等予以水平运送。(二)装修施工垂直运输根据本工程的具体情况,本工程采在装修阶段分别在南侧和西侧安装两部单笼室外电梯,裙楼部分在06轴处安装一台提升架用以装修材料的垂直运输。为加快施工进度,本工程采取分基础、一-四层、五-十层、十一层以上四次验收,以提前插入装修。计划在结构施工至五层时在南侧OG轴处安装一台单笼室外电梯。结构完工后,再在西侧C)Il轴处安装一台单笼电梯,同时根据结构施工安排,拆除第一部电梯。(详细方案见外用电梯及提升架施工方案)
