《某项目大体积混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《某项目大体积混凝土施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

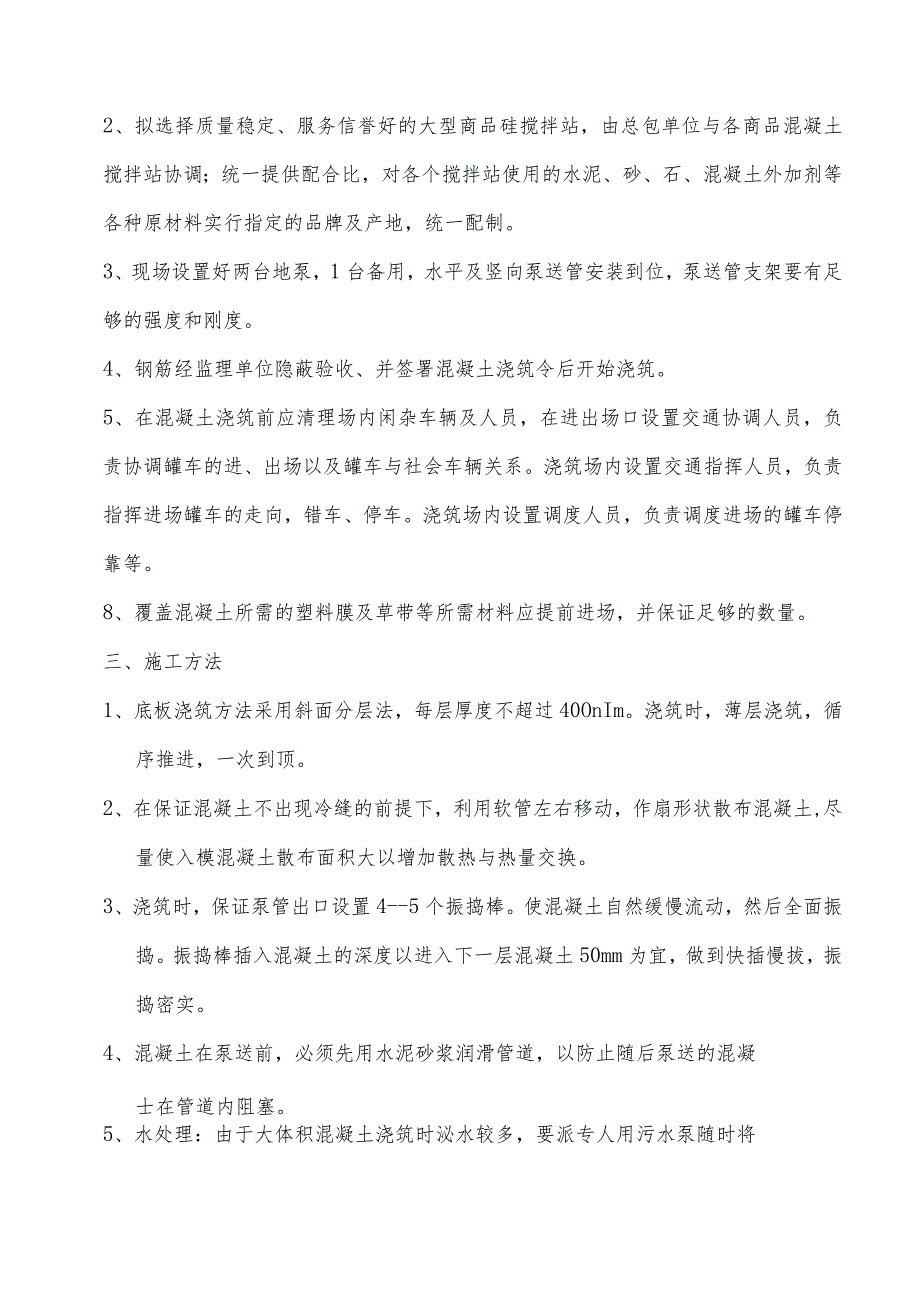

1、某项目大体积混凝土施工方案一、工程概况二、施工准备1、组织所有的混凝土施工人员和操作工进行书面的技术质量安全等交底。序项目内容1工程名称2建设单位3设计单位4监理单位5施工单位6工程地址7建筑面积41916.04m28工程造价8568.23万元8结构形式框架、剪力墙结构2、拟选择质量稳定、服务信誉好的大型商品硅搅拌站,由总包单位与各商品混凝土搅拌站协调;统一提供配合比,对各个搅拌站使用的水泥、砂、石、混凝土外加剂等各种原材料实行指定的品牌及产地,统一配制。3、现场设置好两台地泵,1台备用,水平及竖向泵送管安装到位,泵送管支架要有足够的强度和刚度。4、钢筋经监理单位隐蔽验收、并签署混凝土浇筑令后
2、开始浇筑。5、在混凝土浇筑前应清理场内闲杂车辆及人员,在进出场口设置交通协调人员,负责协调罐车的进、出场以及罐车与社会车辆关系。浇筑场内设置交通指挥人员,负责指挥进场罐车的走向,错车、停车。浇筑场内设置调度人员,负责调度进场的罐车停靠等。8、覆盖混凝土所需的塑料膜及草带等所需材料应提前进场,并保证足够的数量。三、施工方法1、底板浇筑方法采用斜面分层法,每层厚度不超过40OnIm。浇筑时,薄层浇筑,循序推进,一次到顶。2、在保证混凝土不出现冷缝的前提下,利用软管左右移动,作扇形状散布混凝土,尽量使入模混凝土散布面积大以增加散热与热量交换。3、浇筑时,保证泵管出口设置4-5个振捣棒。使混凝土自然缓

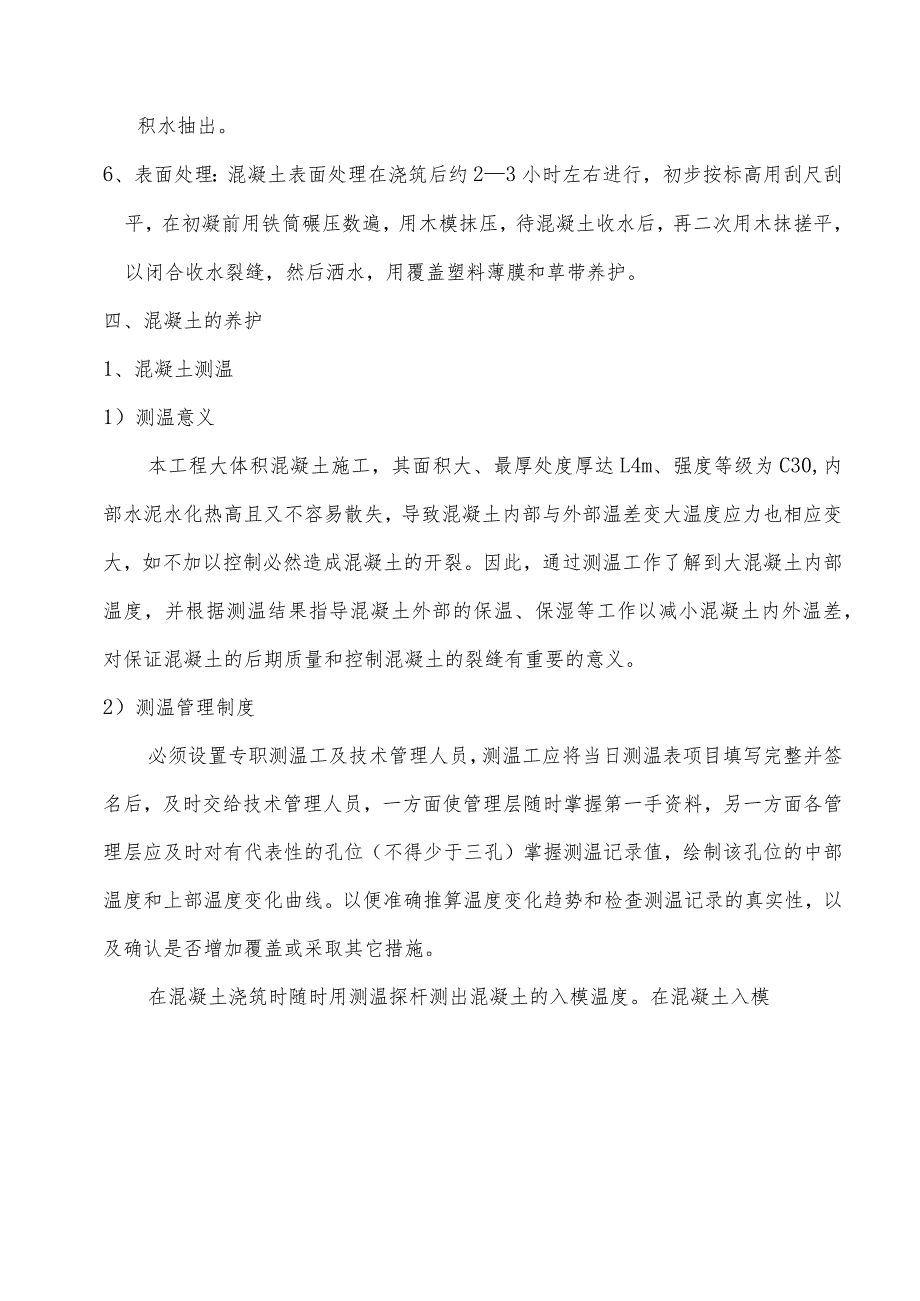

3、慢流动,然后全面振捣。振捣棒插入混凝土的深度以进入下一层混凝土50mm为宜,做到快插慢拔,振捣密实。4、混凝土在泵送前,必须先用水泥砂浆润滑管道,以防止随后泵送的混凝士在管道内阻塞。5、水处理:由于大体积混凝土浇筑时泌水较多,要派专人用污水泵随时将积水抽出。6、表面处理:混凝土表面处理在浇筑后约23小时左右进行,初步按标高用刮尺刮平,在初凝前用铁筒碾压数遍,用木模抹压,待混凝土收水后,再二次用木抹搓平,以闭合收水裂缝,然后洒水,用覆盖塑料薄膜和草带养护。四、混凝土的养护1、混凝土测温1)测温意义本工程大体积混凝土施工,其面积大、最厚处度厚达L4m、强度等级为C30,内部水泥水化热高且又不容易散
4、失,导致混凝土内部与外部温差变大温度应力也相应变大,如不加以控制必然造成混凝土的开裂。因此,通过测温工作了解到大混凝土内部温度,并根据测温结果指导混凝土外部的保温、保湿等工作以减小混凝土内外温差,对保证混凝土的后期质量和控制混凝土的裂缝有重要的意义。2)测温管理制度必须设置专职测温工及技术管理人员,测温工应将当日测温表项目填写完整并签名后,及时交给技术管理人员,一方面使管理层随时掌握第一手资料,另一方面各管理层应及时对有代表性的孔位(不得少于三孔)掌握测温记录值,绘制该孔位的中部温度和上部温度变化曲线。以便准确推算温度变化趋势和检查测温记录的真实性,以及确认是否增加覆盖或采取其它措施。在混凝土
5、浇筑时随时用测温探杆测出混凝土的入模温度。在混凝土入模IMP时后,开始对预埋的测温探头进行测试读数。测温要求如下:1-2天每2小时测温一次3-7天每4小时测温一次测试结果按不同浇筑区填写,每天早上9:00和下午5:00将测试结果交技术人员签阅。oololnlT快板R封SCU测温管布置图采用2层薄膜,中层麻袋控制内外温差,防止温差过大造成混凝土开裂。底板混凝土浇筑完后及时进行浇水盖塑料薄膜或草袋养护。混凝土的内外温差不得超过25t,温度陡降不得超过1(C养护时间不得少于14天。3)测温点的布置为保证测温点的代表性和可比性,本工程中底板混凝土测温孔,平面按ISO#/孔的原则布置,转角、截面变化较大
6、处需布置测温点。4)测温注意事项在浇筑混凝土前应检查支撑钢筋的红色油漆线标高是否正确,并将钢筋顶部测温线插头用塑料包严,防止插头被污染。使用探头测温时,应将探头插入被测物约一分钟左右后读数,每次使用完毕应将头擦试干净。六、大体积混凝土热功计算本工程底板采用杜的强度等级为C30。从本工程工期来看,底板大体积舲施工日期大约在2011年7月,天气平均温度约29C,於出罐温度及入模温度预计大于20。校内部绝热温升:根据底板C30P6抗渗硅配合比设计经验,每立方米硅水泥用量约为370Kg(取我司泵送硅配合比用量,42.5级水泥),舲比热C=O.97(J/KgK),校密实度2400Kgm3,525#水泥每
7、千克水化热Q=461KJ/Kg,根据资料表明,舲最大绝热温升一般在浇筑后三天左右达到峰值。WQT=(l-emt)取t=3查表得:1一ef=0.688cPT=3704610.688/(0.972400)=50.41舲浇筑三天后内部最高温度:Tmax=Tr+TTTr=20oCT=50.41底板厚度按1500计算查表得=0.425Tmax=20+50.410.425=41.42碎表面温度:浇筑后用一层塑料薄膜、一层草帘,4Cm厚度4T表=T气+h(H-h)T(t)H2h=K11=8.70110.01+0.04351Bq0.14h,=0.6662.338.70=0.178m硅计算厚度:H=2.2+0.
8、1782=2.556mT(t)=TmaxT气=41.42-20=21.42T表=20HO.178(2.556-0.178)41.42=28.172.5562计算值判断:为防止大体积舲承台板产生温差裂缝,应尽量降低硅内部绝热温升与硅表面的温差。根据校结构工程施工及验收规范(GB50204-92)规定:大体积舲水化热引起的硅内、外部最大温差不宜超过25七。根据以上计算,本工程承台大体积舲在浇筑三天以后内部最高温度可达41.42oC,覆盖一层塑料薄膜和一层草袋,其表面温度可达到28.17七;大体积硅内外温差为:41.42-28.17=23.3425oC硅表面温度与大气温度之差为:28.2720=8.
9、17V25。C大体积硅温差均小于25(,满足承台大体积舲的抗温度裂缝要求六、混凝土强度试验1、混凝土试块留置原则因底板施工为大体积混凝土,且24小时连续浇筑,混凝土强度试块留置原则按每200血,取一组,均以28天标养试块强度为依据。2、大体积混凝土技术质量控制措施1)配合比设计选用425#抗硫硅酸盐水泥,用量控制在330-350kg113以内。粗骨料选用碎石,最大颗粒不大于30mm,含泥量控制在1%以内。细骨料选用中粗砂,细度模数大于2.4,含泥量在2%以内。考虑掺加优质磨细粉煤灰等活性掺合料,减少水泥用量,降低水化热引起的温升。使用高效缓凝剂,延长初凝时间,延缓水泥水化,降低放热峰值,避免在
10、混凝土浇筑早期出现过高温度。采用加纤维舲,减少混凝土早期塑性收缩。3)混凝土坍落度控制在18cm,误差在2cm以内。七、大体积柱产生裂缝的原因及防止措施:大体积校浇筑完毕,只是大体积校施工的初步成功,如何防止浇筑后的校在养护期间发生裂缝,尤其是深层裂缝,是大体积硅施工一个极为关键的问题。1、板裂缝有两种:一种是在板上表面出现,分布不规则,成龟裂形式;还有在板钢筋上方,沿钢筋方向裂健;形成原因:.塑性及干缩引起裂缝;配合比不当,到现场的聆坍落度达20Cm,舲坍落度大加快失水;由于碎坍落度大,舲在振捣时表面积聚大量浮浆,施工人员未清除,致使徒成型后表面强度不够;楼板较厚,振捣不实造成沉降裂缝;一次
11、浇筑面积较大;浇筑速度较快,收面过早;局部保护层过薄;养护不到位。.一种裂缝为贯通裂缝,形成原因是:聆在未达到预定强度前过早受载,且施工荷载较大;保温不好,造成於收缩和温度裂缝。2、控制措施:(1).严禁出现板贯通缝,在於强度未达到1.2MPa时不准上人施工。严禁在板上大量集中堆载,规定堆不超过2KN/M2。.调整於配合比,砂率控制在41%,泵送坍落度控制在160180MMo(3) .板采用平板振捣器振捣密实,无气泡为止(梁采用振捣棒),若出现局部过振须将表面浮浆刮去。(4) .合理选择配合比,降低水化热温度,施工中缺乏低热水泥使用较高强度等级普通水泥,水化温度高。为此使用大粒径粗骨料严格控制
12、砂,石级配和含泥量,在混凝土中掺加粉煤灰等,优选混凝土配合比,以减少水泥用量,降低水化热温升。(5) .严格控制板钢筋不超高,在浇筑於时为保证板厚,除拉线控制外,采用同板厚尺寸的“十”字撑点插点控制。粒的浇筑时间,风大的天气不浇筑,气温高的时段不浇筑。(6) .采用蓄热法养护,在校表面覆盖一层塑料薄膜,具体按计算及测温结果随时调整。在校浇筑后的13天,由于水泥水化热作用,碎是处在升温阶段。因此如施工期间气温较高,则可适当推迟覆盖时间。因为过早的保温不利于热量的散发,只会提高校内部的最高温度,增加地基对基础的约束力,对防止深层裂缝不利。所以如在气温较高的季节施工,在开始可仅采用适当覆盖遮阳,浇水
13、润湿,以免发生龟裂。如校浇筑时气温较低,则必须及时覆盖养护。.根据舲测温信息以及天气气温变化情况调整养护条件。气温较高时,在白天,可减少覆盖厚度,甚至短时间掀开草袋。当到晚上,要及时覆盖好草袋。为尽快进行后续工序的施工,因此必须认真协调好养护与后续工序施工的关系。我们的做法是:上部放线工作抢在保温养护之前完成,即利用开始聆处于升温阶段的有利时机,迅速完成放线工作;在当校强度达到规范规定的强度时即开始后续工序的施工,在施工前对操作人员进行详细的技术交底,要求的施工中,做到材料轻拿轻放,不随意掀开保护草袋与塑料薄膜,对于必须掀开的地方,做到掀开一块,施工一块,再覆盖一块,尽量缩短翻开的时间;同时组
14、织专门人员负责舲的养护工作,在施工中专门监督,发现未及时覆盖的及时予以覆盖。3、安全措施(1)、混凝土浇筑时,应先检查基坑、边坡,堆放材料应离开坑边1米以上,基坑上下设梯子。(2)、操纵振捣器的作业人员,必须穿胶鞋,接电要安全可靠,并设专门保护性接地导线,避免跑电发生危险。如出现故障,应立即切断电源修理。(3)、施工人员应戴安全帽、穿软底鞋;工具应放入工具袋内。(4)、现场机械设备及电动工具应设置漏电保护器,每机应单独设置,不得共用,以保证用电安全;夜间施工,装设足够的照明。八、应急措施:混凝土施工过程中,停电、停水以及混凝土运输力量不足等其他意外事件的应急措施:1、如有停电,我方已准备一台35OkW的柴油发电机进行发电保证施工照明和振捣工作。2、我方将准备好一辆水车并已加满水在工地准备待用,如有停水情况出现马上启动,保证施工用水。同时已和甲方协商以准备好第二条供水管道。管理人员和测温人员值班表:何金平总值班包少华安全值班陈金友施工值班疏良才质量和测温李芳测温丁岸路项I目部2011-6-2
