模板工程施工方案.docx

上传人:p** 文档编号:607056 上传时间:2023-12-01 格式:DOCX 页数:4 大小:100.05KB
下载 相关 举报
模板工程施工方案.docx_第1页
第1页 / 共4页
模板工程施工方案.docx_第2页
第2页 / 共4页
模板工程施工方案.docx_第3页
第3页 / 共4页
模板工程施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《模板工程施工方案.docx》由会员分享,可在线阅读,更多相关《模板工程施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

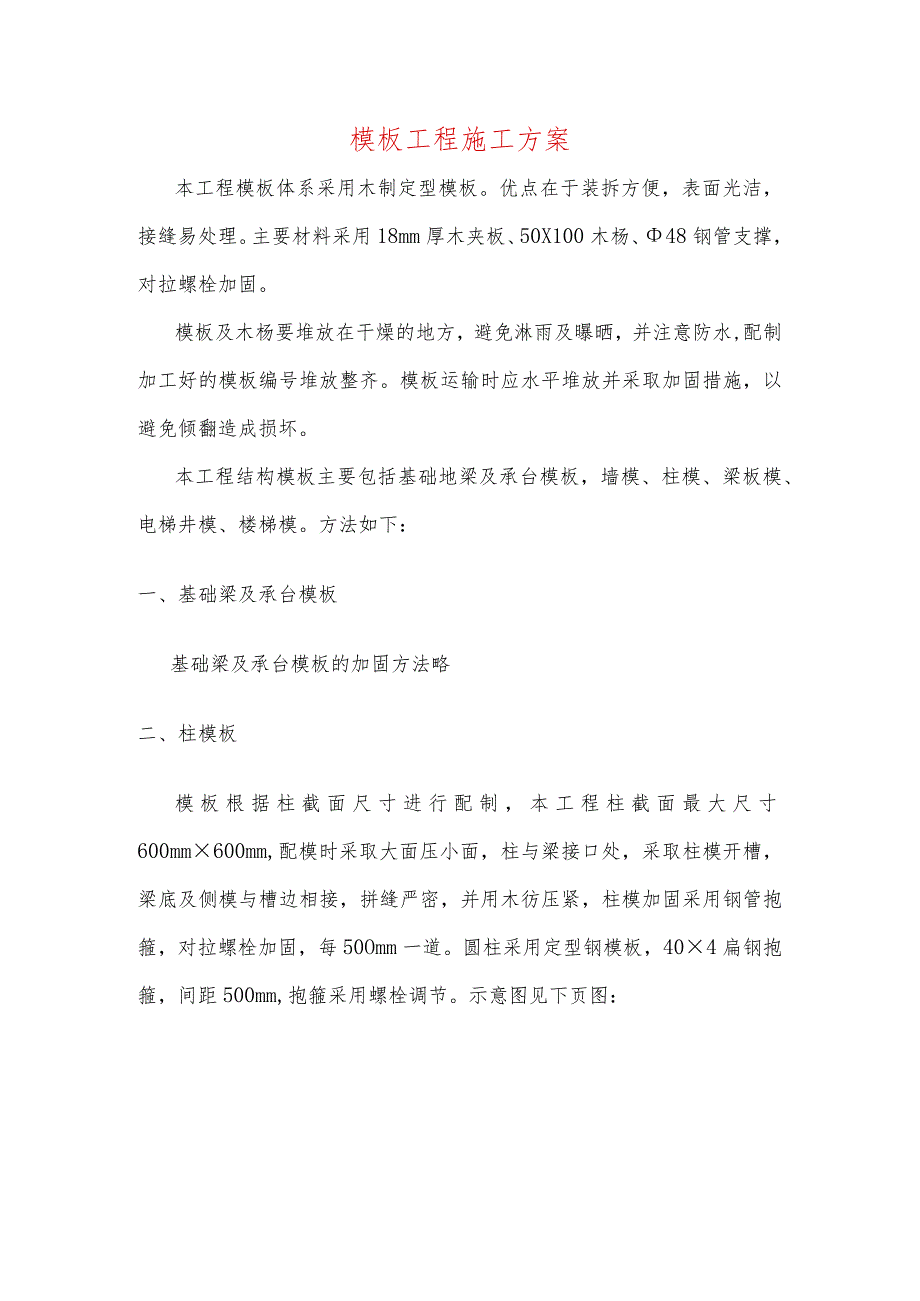

1、模板工程施工方案本工程模板体系采用木制定型模板。优点在于装拆方便,表面光洁,接缝易处理。主要材料采用18mm厚木夹板、50X100木杨、48钢管支撑,对拉螺栓加固。模板及木杨要堆放在干燥的地方,避免淋雨及曝晒,并注意防水,配制加工好的模板编号堆放整齐。模板运输时应水平堆放并采取加固措施,以避免倾翻造成损坏。本工程结构模板主要包括基础地梁及承台模板,墙模、柱模、梁板模、电梯井模、楼梯模。方法如下:一、基础梁及承台模板基础梁及承台模板的加固方法略二、柱模板模板根据柱截面尺寸进行配制,本工程柱截面最大尺寸600mm600mm,配模时采取大面压小面,柱与梁接口处,采取柱模开槽,梁底及侧模与槽边相接,拼

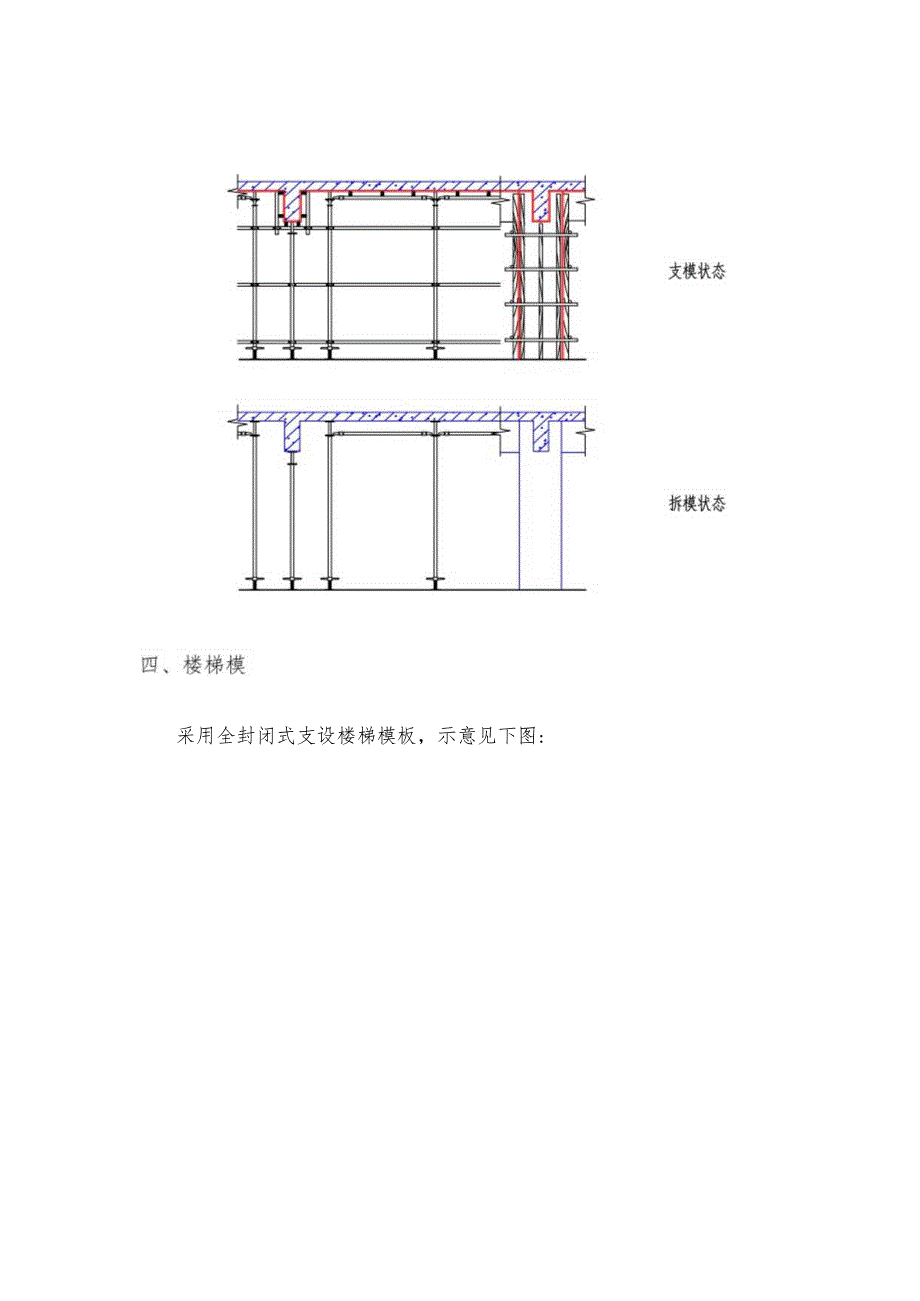

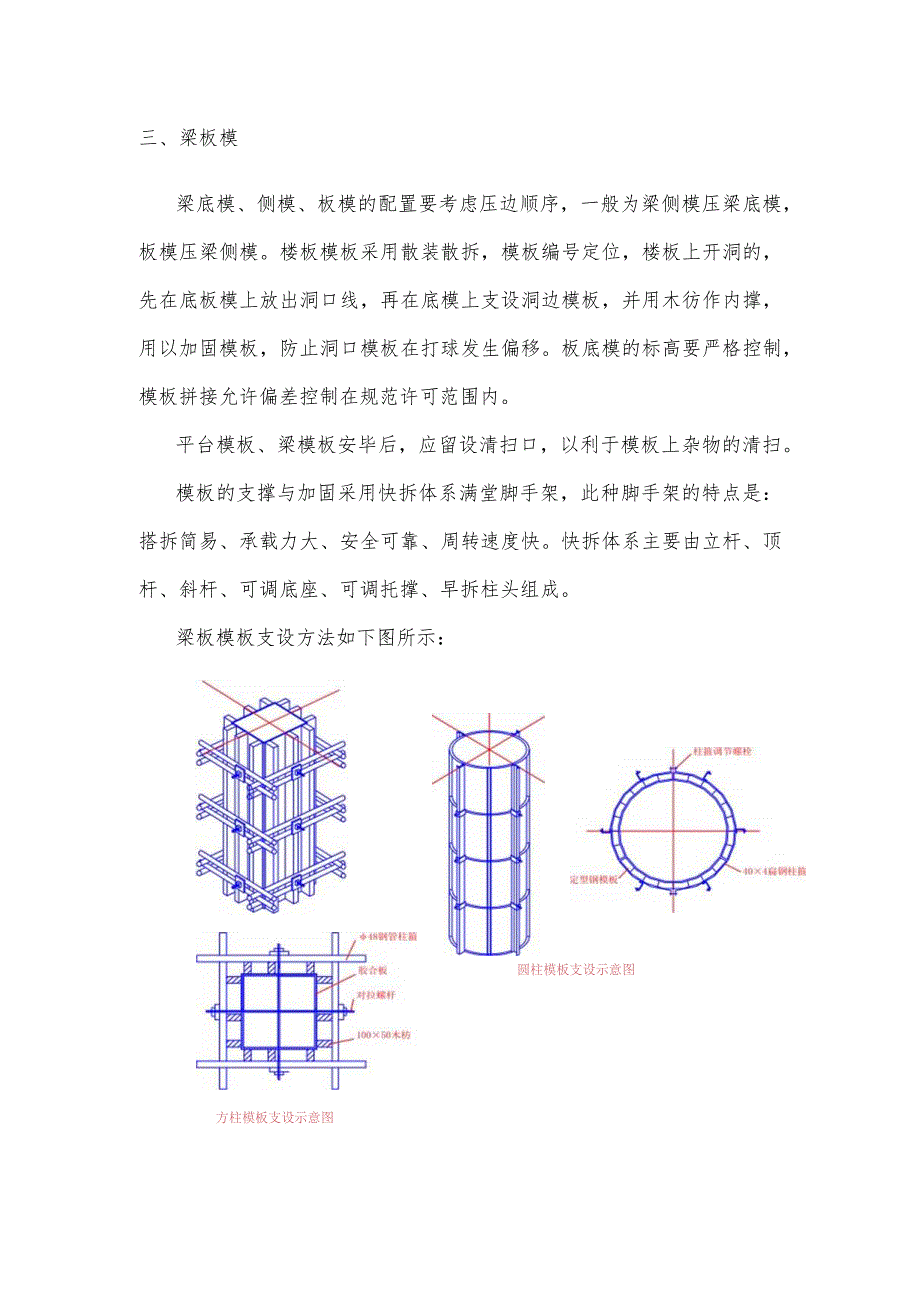

2、缝严密,并用木彷压紧,柱模加固采用钢管抱箍,对拉螺栓加固,每50Omm一道。圆柱采用定型钢模板,404扁钢抱箍,间距500mm,抱箍采用螺栓调节。示意图见下页图:三、梁板模梁底模、侧模、板模的配置要考虑压边顺序,一般为梁侧模压梁底模,板模压梁侧模。楼板模板采用散装散拆,模板编号定位,楼板上开洞的,先在底板模上放出洞口线,再在底模上支设洞边模板,并用木彷作内撑,用以加固模板,防止洞口模板在打球发生偏移。板底模的标高要严格控制,模板拼接允许偏差控制在规范许可范围内。平台模板、梁模板安毕后,应留设清扫口,以利于模板上杂物的清扫。模板的支撑与加固采用快拆体系满堂脚手架,此种脚手架的特点是:搭拆简易、承载力大、安全可靠、周转速度快。快拆体系主要由立杆、顶杆、斜杆、可调底座、可调托撑、早拆柱头组成。梁板模板支设方法如下图所示:方柱模板支设示意图圆柱模板支设示意图采用全封闭式支设楼梯模板,示意见下图:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
