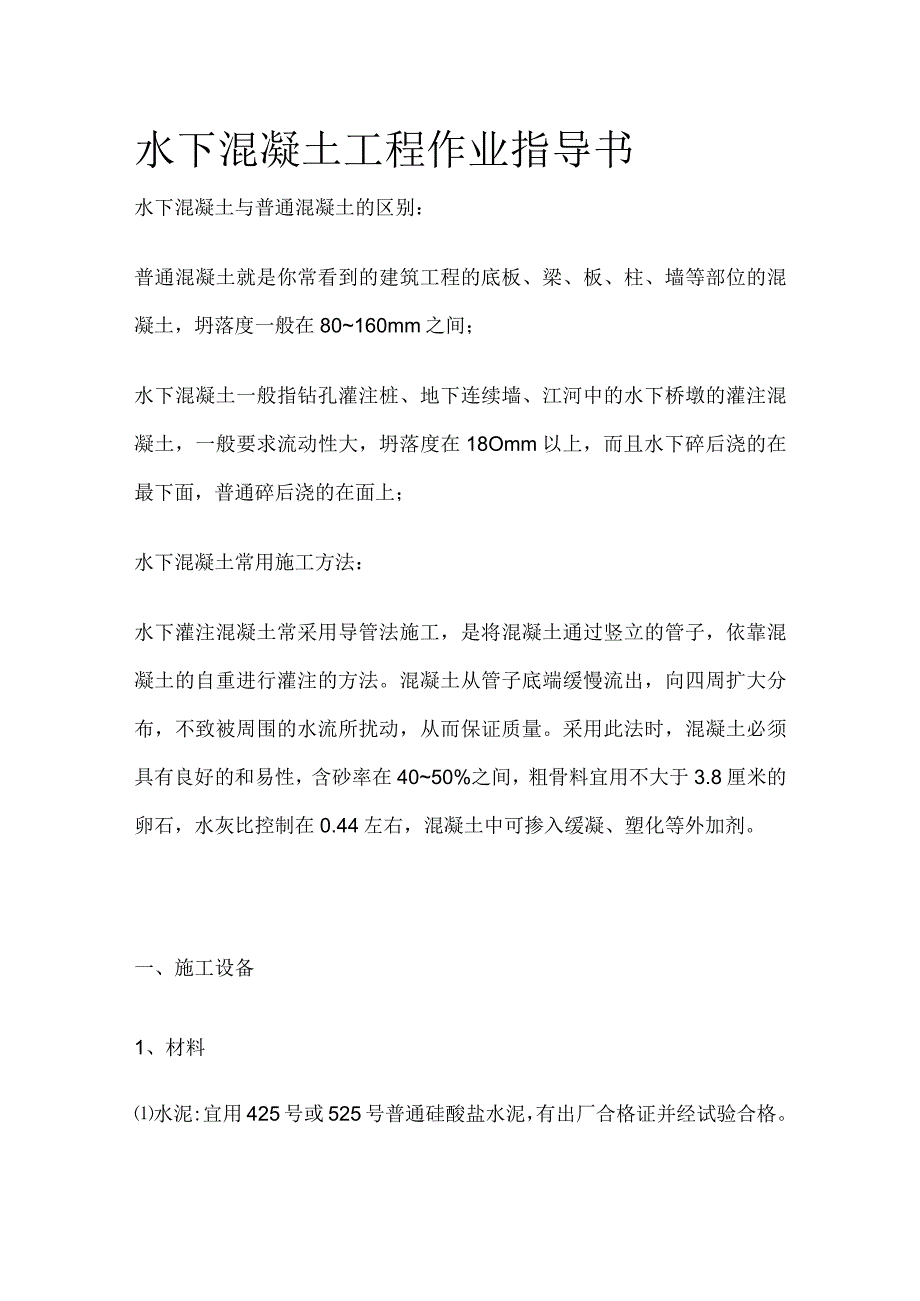

《水下混凝土工程作业指导书.docx》由会员分享,可在线阅读,更多相关《水下混凝土工程作业指导书.docx(6页珍藏版)》请在第壹文秘上搜索。

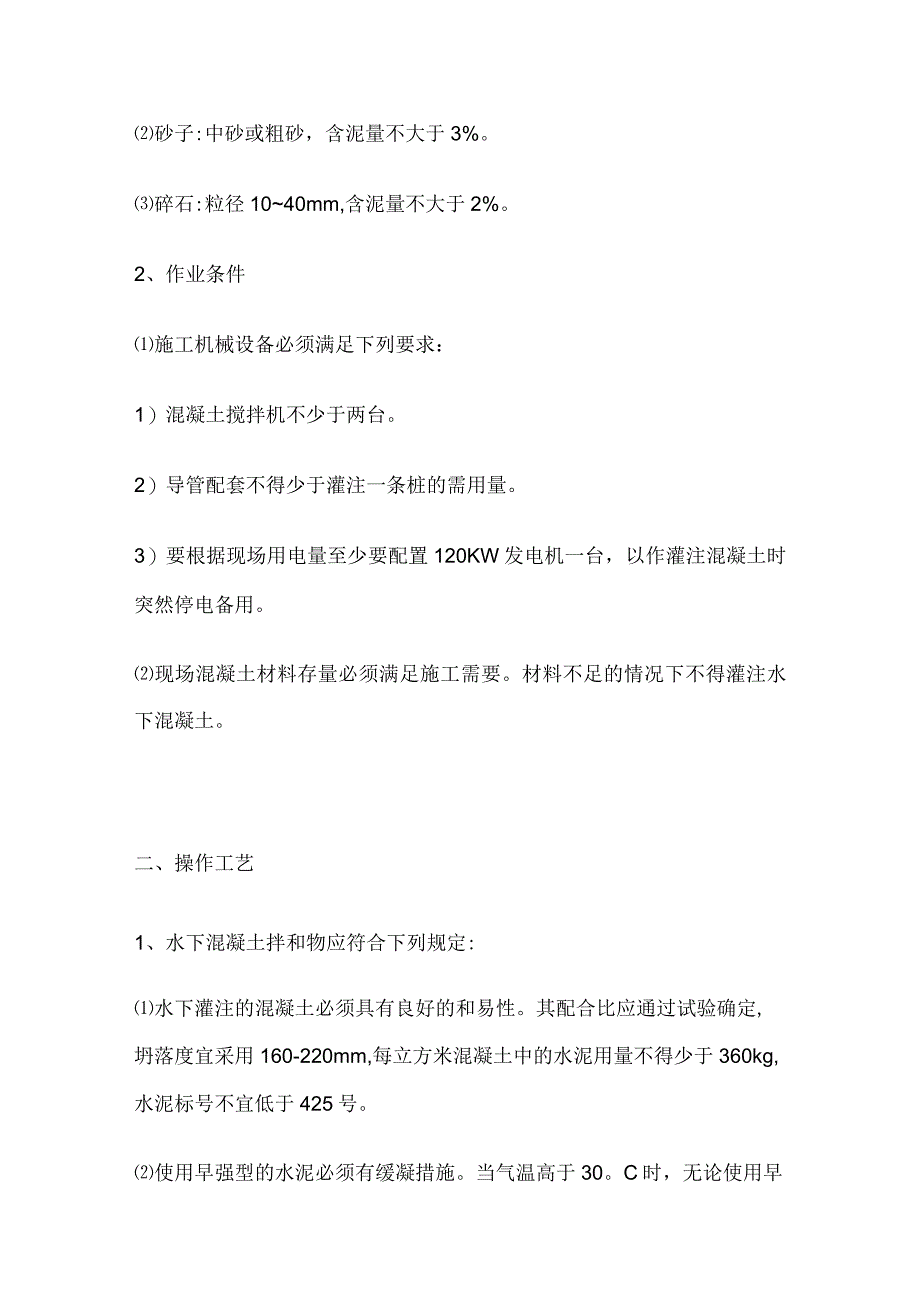

1、水下混凝土工程作业指导书水下混凝土与普通混凝土的区别:普通混凝土就是你常看到的建筑工程的底板、梁、板、柱、墙等部位的混凝土,坍落度一般在80160mm之间;水下混凝土一般指钻孔灌注桩、地下连续墙、江河中的水下桥墩的灌注混凝土,一般要求流动性大,坍落度在18Omm以上,而且水下碎后浇的在最下面,普通碎后浇的在面上;水下混凝土常用施工方法:水下灌注混凝土常采用导管法施工,是将混凝土通过竖立的管子,依靠混凝土的自重进行灌注的方法。混凝土从管子底端缓慢流出,向四周扩大分布,不致被周围的水流所扰动,从而保证质量。采用此法时,混凝土必须具有良好的和易性,含砂率在4050%之间,粗骨料宜用不大于3.8厘米的

2、卵石,水灰比控制在0.44左右,混凝土中可掺入缓凝、塑化等外加剂。一、施工设备1、材料水泥:宜用425号或525号普通硅酸盐水泥,有出厂合格证并经试验合格。砂子:中砂或粗砂,含泥量不大于3%。碎石:粒径1040mm,含泥量不大于2%。2、作业条件施工机械设备必须满足下列要求:1)混凝土搅拌机不少于两台。2)导管配套不得少于灌注一条桩的需用量。3)要根据现场用电量至少要配置120KW发电机一台,以作灌注混凝土时突然停电备用。现场混凝土材料存量必须满足施工需要。材料不足的情况下不得灌注水下混凝土。二、操作工艺1、水下混凝土拌和物应符合下列规定:水下灌注的混凝土必须具有良好的和易性。其配合比应通过试
3、验确定,坍落度宜采用160-220mm,每立方米混凝土中的水泥用量不得少于360kg,水泥标号不宜低于425号。使用早强型的水泥必须有缓凝措施。当气温高于30。C时,无论使用早强型或非早强型水泥,都必须根据具体情况对混凝土采取缓凝措施。细骨料宜选用级配良好的中至粗砂,砂率一般控制在40%50%粗骨料宜选用卵石或碎石,其粒径不得大于40mm,有条件时可采用二级配;2、导管的结构和使用符合下列要求:导管壁厚不宜小于3mm,直径宜为200250mm,直径制作偏差不得超过2mm,宜采用无缝钢管制作。导管的分节长度一般为24m,底管长度不宜小于4m,底部应焊设加强箍,两管之间可用法兰或丝扣连接。为避免提
4、升导管时法兰挂住钢筋笼,可设置锥形护罩,或采用加焊三角形加劲板等有效措施。导管使用前应试拼试压,试压压力一般为0.6lMPa,并要试验混凝土隔水球塞是否能通过。使用丝扣连续的导管,应注意使用、运输和堆放中不得碰撞导管连接口的螺纹或压坏管口。导管在每次灌注混凝土使用完毕后,应立即冲冼干争,及时在导管连接口的螺纹涂油防绣。3、灌注水下混凝土应遵守下列规定:开始灌注时,预制混凝土隔水球塞吊放的位置应临近水面,导管底端到孔底的距离应为0.5m,排塞后不得将导管插回孔底。开灌前储料斗内必须有足以将导管的底端一次性埋入水下混凝土中0.8m以上深度的混凝土储存量。(3)随着混凝土的上升,要适当提升和拆卸导管
5、,导管底端埋入混凝土面以下一般宜保持24m,不宜大于6m和不得小于1m,严禁把导管底端提出混凝土面。在水下混凝土灌注过程中,应有专人测量导管埋深,填写好水下混凝土灌注记录表。水下混凝土灌注应连续进行,不得中断。因此灌注前应有严密的施工组织设计及辅助设施,一旦发生机具故障或停电、停水及发生导管堵塞、进水等事故,应立即采取有效措施进行处理,并同时做好记录。提升导管时应避免碰挂钢筋笼。当混凝土面接近钢筋笼底时,应严格控制导管的埋管不要过深,当混凝土面上升到钢筋笼内34m再提升导管,使导管底高于钢筋笼底端,以防钢筋笼上浮。4、应控制最后一次混凝土的灌注量,不使桩顶超高或偏低过多,一般应控制在设计桩顶标
6、高以上约0.8m。5、灌注桩身混凝土时,每条桩的留置试块不得少于一组(三件)。三、质量标准1、保证项目水下混凝土工程所用的水泥、水、骨料、外加剂、混凝土抗压强度必须符合设计要求和施工规范的规定。水下混凝土的配合比、原材料计量、搅拌必须符合施工规范的规定。清孔后,孔底泥浆比重和沉渣厚度必须符合施工规范规定。2、允许偏差除设计规定浮浆高度外,灌注标高允许偏差+200mm。四、施工注意事项1、避免工程质量通病隔水球塞按规定尺寸严格制作。每次设置隔水球塞时,必须试验一下是否能顺利通过导管。不合格的隔水球塞不得使用。灌注过程中拆卸下来的导管要及时冲清内壁,以防导管内壁残留的水泥砂浆凝结后,会妨碍隔水球塞
7、顺利通过。(3)要切实保证第一次灌注时足以将导管的底端一次性埋入水下混凝土中0.8m以上的深度。储料斗中的混凝土储量必须保证足够。第一次灌注时需多少混凝土量,要认真计算。以免出现差错。灌注时要随时测量混凝土上升情况。拆卸导管前,要仔细测量导管埋入混凝土中的深度,认真计算需拆卸多少节导管,严防导管拆卸过多,把导管端提出混凝土面。每灌注一斗混凝土,宜把导管提动一下,并按规定适时拆卸导管,以防导管埋入混凝土时间过长和埋入深度超过规定,造成埋管事故。当导管堵塞而混凝土尚未初凝时,应按下列方法处理:1)用钻机的起重设备,吊起一节钢轨或其它重物在导管内冲击,把堵塞的混凝土冲开,或迅速提出导管,用高压水冲通导管,重新下隔水球塞灌注。2)灌注时,当隔水球塞冲出导管后,应将导管继续下降,直至导管不能再插入时,然后再少许提升导管,继续灌注混凝土,这样,新灌注的混凝土能与原灌注的混凝土结合良好。2、主要安全技术措施吊机司机起吊混凝土及其它重物时要注意安全,听从指挥,严格遵守有关操作规程。高空操作人员要衣着灵便。佩戴安全带,严禁穿带钉易滑的鞋在高空操作。(3)夜间施工要有足够的照明,现场电线、电缆不能乱拉乱搭,并且要架空2m以上
