《某寓乐中心工程施工准备.docx》由会员分享,可在线阅读,更多相关《某寓乐中心工程施工准备.docx(8页珍藏版)》请在第壹文秘上搜索。

1、某寓乐中心工程施工准备第一节技术准备(一)技术管理系统在集团总工程师、公司总工程师和公司技术发展部的领导下,任命薛鹏为本项目总工程师,下设副总工程师李振威,技术科长沈晓辉对本项目负技术责任。见图4-1。公司总工项目总工盾科科长片术科科长段技术负责人H段技术负员人辆筋技术负责人二次结构负费人装修技术负货人技术资料负人测量负责人试验负 A测量定位,楼 层放线原材料试验, 施工试验施工方案,技术交底,工中检查,验收检查,技术资料收集、整理图4-1技术系统管理流程图(二)技术管理方案1 .建立健全技术管理责任制,做好内部分工,明确职责,责任到人。2 .进场后即组织技术人员认真熟悉图纸,尽量减少技术失误

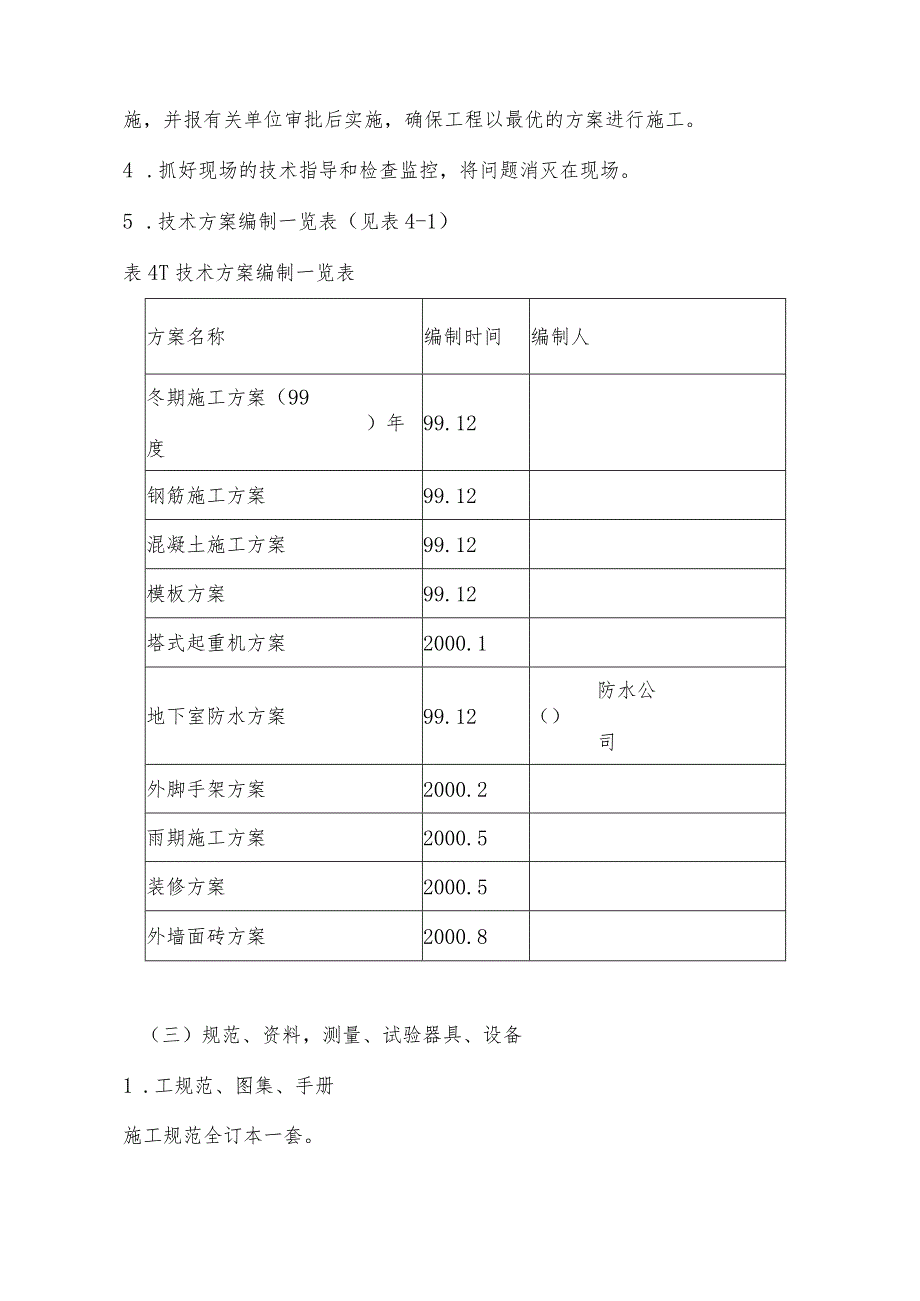

2、。3 .每项工程施工前由栋号技术负责人编制切实可行的施工方案、措施,并报有关单位审批后实施,确保工程以最优的方案进行施工。4 .抓好现场的技术指导和检查监控,将问题消灭在现场。5 .技术方案编制一览表(见表4-1)表4T技术方案编制一览表方案名称编制时间编制人冬期施工方案(99)年度99.12钢筋施工方案99.12混凝土施工方案99.12模板方案99.12塔式起重机方案2000.1地下室防水方案99.12防水公()司外脚手架方案2000.2雨期施工方案2000.5装修方案2000.5外墙面砖方案2000.8(三)规范、资料,测量、试验器具、设备1 .工规范、图集、手册施工规范全订本一套。88J
3、X建筑构造通用图集一套。施工手册一套。及其他国家有关建筑设计和施工技术规范、规程等。GBJ50204-92混凝土结构工程施工及验收规范和96G101混凝土结构施工图平面整体表示法制图规则和构造详图技术质量每人配备一本。GBJ300-88建筑安装工程质量检验评定统一标准2 .测量工用具:经纬仪一台。全站仪一台。水准仪一台。3m、5m塔尺各一把。30m、50m钢尺各2把。无线对讲机四套(其中二套用于指挥塔式起重机和现场)其他测量工具。3 .试验器具标准养护室一间。标准混凝土、砂浆试模。混凝土振动台一台。其他试验设备。(四)样板间施工计划公寓部分计划在五层做三套样板间,时间2000年6份。第一节现场
4、准备(一)劳动力组织结构和粗装修劳动力主要来源,主要从我集团长期配合的*三建和*公司作为主要劳务分包,针对施工中的各专业项目强的施工项目,由我集团内部下属的各配套专业分公司承担。精装施工和专业分包施工,由建设单位、监理和总包共同选定施工队伍。专业施工队伍人员要持证上岗。根据概算定额,预计现场平均作业人数约550700人,高峰期现场上劳人数为800人左右,劳动力计划见表4-2o表4-2结构施工主要劳动力使用计划表序号工种人数备注序号工种人数1钢筋工200钢筋加工30人5瓦工1202木工3006抹灰工1503混凝土工1007特种工154架子工408其他15本计划为施工高峰计划,每月的劳动力计划,以
5、工程进度情况及时编制上报。(二)机械设备配备本工程所投入的主要机械,全部由我集团下属的机械分公司提供,在集团统筹安排下,由项目经理部统一指挥、使用,其中阶段性及加工性机械随工程进度情况逐步进出场。依据施工进度计划、工程量及机械台班量确定主要机械投入情况见表4-3o表4-3主要施工机械设备表序号机械设备名称规格单位数量来源使用时间备注1蛙式打夯机HW-C-20台4自有2000/3-42塔式起重机FO/23BA1自有2000/1-8臂长60m3钢筋切断机GJ5-40台3自有99/12-2000/8主要用于钢筋加工与施工4钢筋弯曲机WJ5-40台3自有99/12-2000/85钢筋调直机GT4-14
6、A3自有99/12-2000/86钢筋焊接机BX1-300台15自有2000/1-127预应力张拉设备套15分包方2000/48钢筋冷挤压设备套15家99/12-2000/79电锯(大圆盘)MJ3212台2自有99/12-2000/7主要用于木材加工10电刨(手压式)MB503A台2自有99/12-2000/711混凝土输送泵HB80台2混凝土家99/12-2000/712混凝土振捣器插入式30型台10自有99/12-2000/10用于结构混凝土施工13混凝土振捣器平板式台2自有2000/1-1014砂浆机HJ200B台2自有2000/3-1115外用施工电梯SCD200/200台1自有200
7、0/5-11双笼16水泵个8自有2000/4-11塔式起重机、室外电梯待安装前编制相应的施工方案。(三)主要材料准备为满足施工及现场堆放材料的需要,一方面在组织供应上采取系统化管理措施,紧随工程进度提供物资;另一方面对进入现场堆放的物资严格管理,加强标识,规范收发领料制度。钢筋的加工设于场外,钢筋加工成半成品后,运至现场工作面进行最后的组合、连接成型。木材加工:根据现有条件,木材加工、半成品堆放设于场内,考虑环保需要,木材加工场加设防噪声污染的全封闭措施。本工程使用商品混凝土,采用塔式起重机及泵送相结合的方式运至作业面。混凝土浇筑配合小步流水,每次浇筑时间在6h以内,方便施工操作,确保了施工质
8、量,又减少施工对周围环境的影响。装修施工阶段现场建立砂浆搅拌站,现场拌制,满足砌筑、抹灰施工的需要;装修材料根据安排进场,存放在指定位置。(四)现场水、电准备1 .现场施工及消防用水:建设单位在本工程的东侧提供一个直径为80mm水源的接口,以此接口分别向南北两端引出两个消防井;并在东侧安装一套施工及消防用水自动控制系统,用于楼上施工用水和消防用水。2 .现场施工用电建设单位提供施工电源两个,一个350KVA,位于现场西北角,直接引入现场西北角的1号总配电箱,主要用于现场办公及裙楼施工用电。另一个500KVA,位于酒店地下配电室内,由建设单位提供两台配电柜,安装在现场的东南角;主要用于塔式起重机,消防泵,钢筋、木工加工及楼层用电。其他详见本工程临时用电施工组织设计。
