油漆工程施工技术交底.docx

上传人:p** 文档编号:607234 上传时间:2023-12-01 格式:DOCX 页数:2 大小:15.64KB
下载 相关 举报
油漆工程施工技术交底.docx_第1页
第1页 / 共2页
油漆工程施工技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《油漆工程施工技术交底.docx》由会员分享,可在线阅读,更多相关《油漆工程施工技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

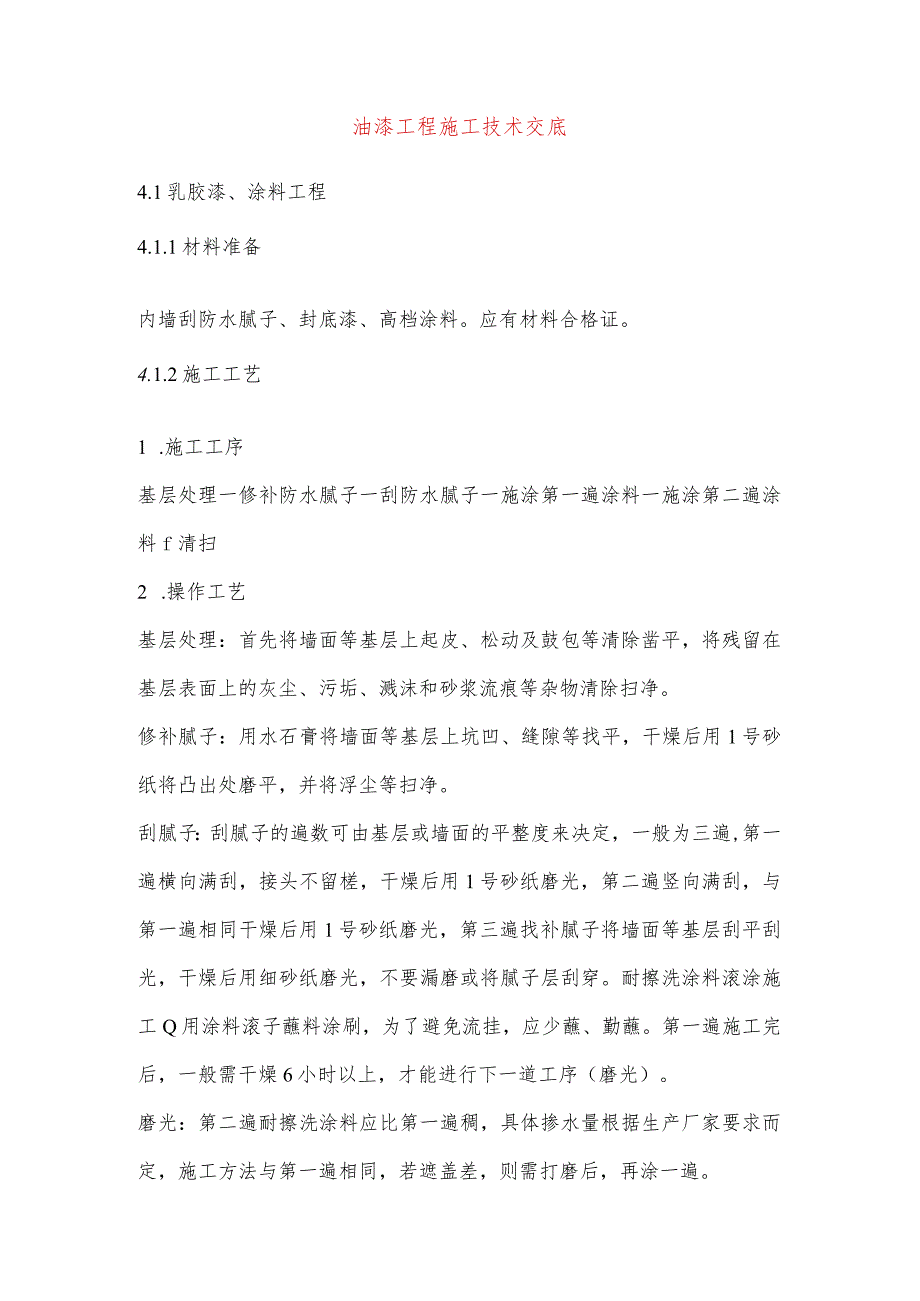

1、油漆工程施工技术交底4.1乳胶漆、涂料工程4.1.1材料准备内墙刮防水腻子、封底漆、高档涂料。应有材料合格证。4.1.2施工工艺1 .施工工序基层处理一修补防水腻子一刮防水腻子一施涂第一遍涂料一施涂第二遍涂料f清扫2 .操作工艺基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。修补腻子:用水石膏将墙面等基层上坑凹、缝隙等找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。刮腻子:刮腻子的遍数可由基层或墙面的平整度来决定,一般为三遍,第一遍横向满刮,接头不留槎,干燥后用1号砂纸磨光,第二遍竖向满刮,与第一遍相同干燥后用1号砂纸磨

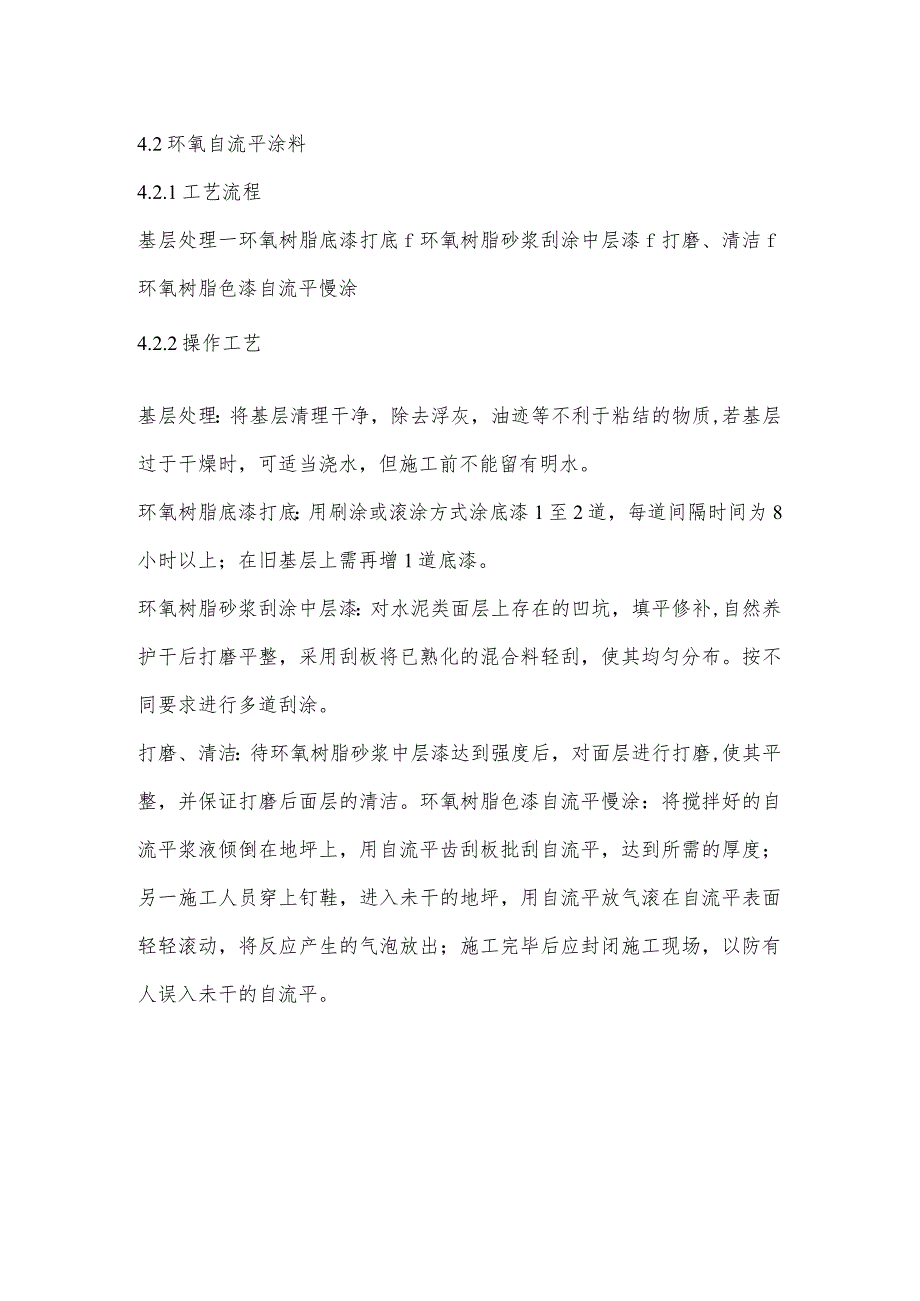

2、光,第三遍找补腻子将墙面等基层刮平刮光,干燥后用细砂纸磨光,不要漏磨或将腻子层刮穿。耐擦洗涂料滚涂施工Q用涂料滚子蘸料涂刷,为了避免流挂,应少蘸、勤蘸。第一遍施工完后,一般需干燥6小时以上,才能进行下一道工序(磨光)。磨光:第二遍耐擦洗涂料应比第一遍稠,具体掺水量根据生产厂家要求而定,施工方法与第一遍相同,若遮盖差,则需打磨后,再涂一遍。4.2环氧自流平涂料4.2.1工艺流程基层处理一环氧树脂底漆打底f环氧树脂砂浆刮涂中层漆f打磨、清洁f环氧树脂色漆自流平慢涂4.2.2操作工艺基层处理:将基层清理干净,除去浮灰,油迹等不利于粘结的物质,若基层过于干燥时,可适当浇水,但施工前不能留有明水。环氧树脂底漆打底:用刷涂或滚涂方式涂底漆1至2道,每道间隔时间为8小时以上;在旧基层上需再增1道底漆。环氧树脂砂浆刮涂中层漆:对水泥类面层上存在的凹坑,填平修补,自然养护干后打磨平整,采用刮板将已熟化的混合料轻刮,使其均匀分布。按不同要求进行多道刮涂。打磨、清洁:待环氧树脂砂浆中层漆达到强度后,对面层进行打磨,使其平整,并保证打磨后面层的清洁。环氧树脂色漆自流平慢涂:将搅拌好的自流平浆液倾倒在地坪上,用自流平齿刮板批刮自流平,达到所需的厚度;另一施工人员穿上钉鞋,进入未干的地坪,用自流平放气滚在自流平表面轻轻滚动,将反应产生的气泡放出;施工完毕后应封闭施工现场,以防有人误入未干的自流平。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
