《监理工地会议纪要样表.docx》由会员分享,可在线阅读,更多相关《监理工地会议纪要样表.docx(4页珍藏版)》请在第壹文秘上搜索。

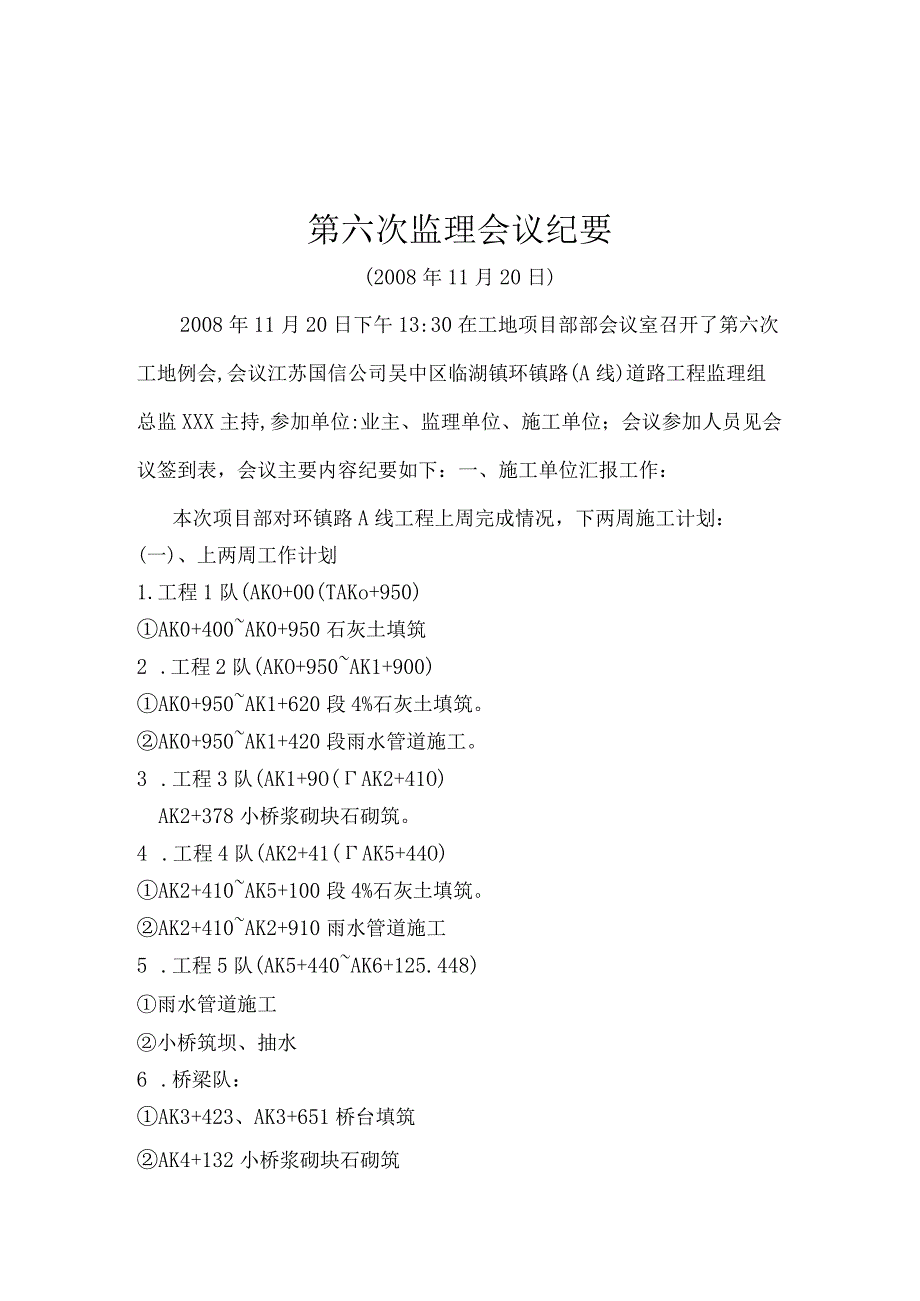

1、第六次监理会议纪要(2008年11月20日)2008年11月20日下午13:30在工地项目部部会议室召开了第六次工地例会,会议江苏国信公司吴中区临湖镇环镇路(A线)道路工程监理组总监XXX主持,参加单位:业主、监理单位、施工单位;会议参加人员见会议签到表,会议主要内容纪要如下:一、施工单位汇报工作:本次项目部对环镇路A线工程上周完成情况,下两周施工计划:(一)、上两周工作计划1.工程1队(AKO+00(TAKo+950)AK0+400AK0+950石灰土填筑2 .工程2队(AKO+950AK1+900)AK0+950AK1+620段4%石灰土填筑。AK0+950AK1+420段雨水管道施工。3

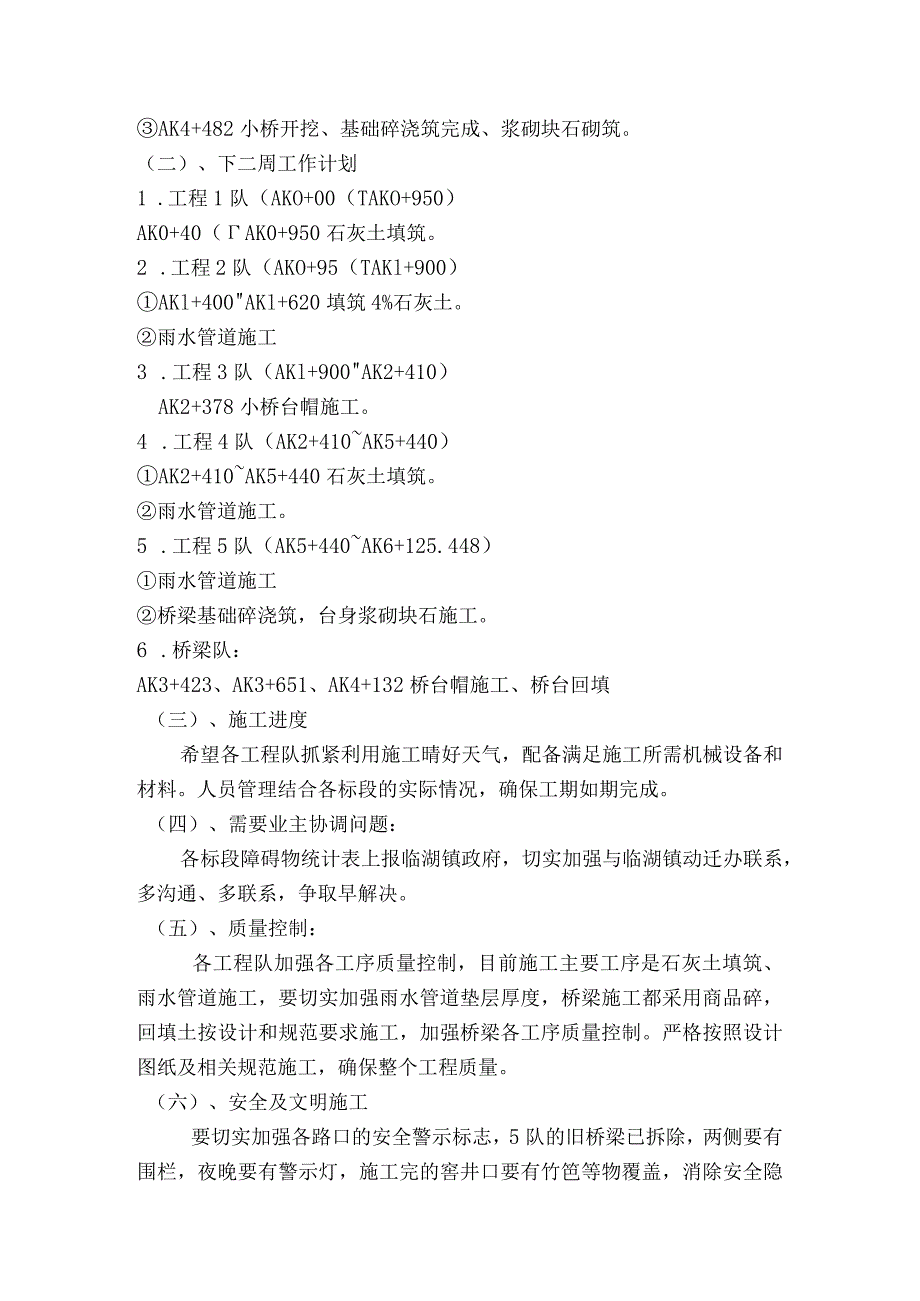

2、 .工程3队(AK1+9O(AK2+41O)AK2+378小桥浆砌块石砌筑。4 .工程4队(AK2+41(AK5+44O)AK2+410AK5+100段4%石灰土填筑。AK2+410AK2+910雨水管道施工5 .工程5队(AK5+440AK6+125.448)雨水管道施工小桥筑坝、抽水6 .桥梁队:AK3+423、AK3+651桥台填筑AK4+132小桥浆砌块石砌筑AK4+482小桥开挖、基础碎浇筑完成、浆砌块石砌筑。(二)、下二周工作计划1 .工程1队(AKO+00(TAKO+950)AK0+40(AK0+950石灰土填筑。2 .工程2队(AKO+95(TAKl+900)AKl+400AK
3、l+620填筑4%石灰土。雨水管道施工3 .工程3队(AKl+900AK2+410)AK2+378小桥台帽施工。4 .工程4队(AK2+410AK5+440)AK2+410AK5+440石灰土填筑。雨水管道施工。5 .工程5队(AK5+440AK6+125.448)雨水管道施工桥梁基础碎浇筑,台身浆砌块石施工。6 .桥梁队:AK3+423、AK3+651、AK4+132桥台帽施工、桥台回填(三)、施工进度希望各工程队抓紧利用施工晴好天气,配备满足施工所需机械设备和材料。人员管理结合各标段的实际情况,确保工期如期完成。(四)、需要业主协调问题:各标段障碍物统计表上报临湖镇政府,切实加强与临湖镇动

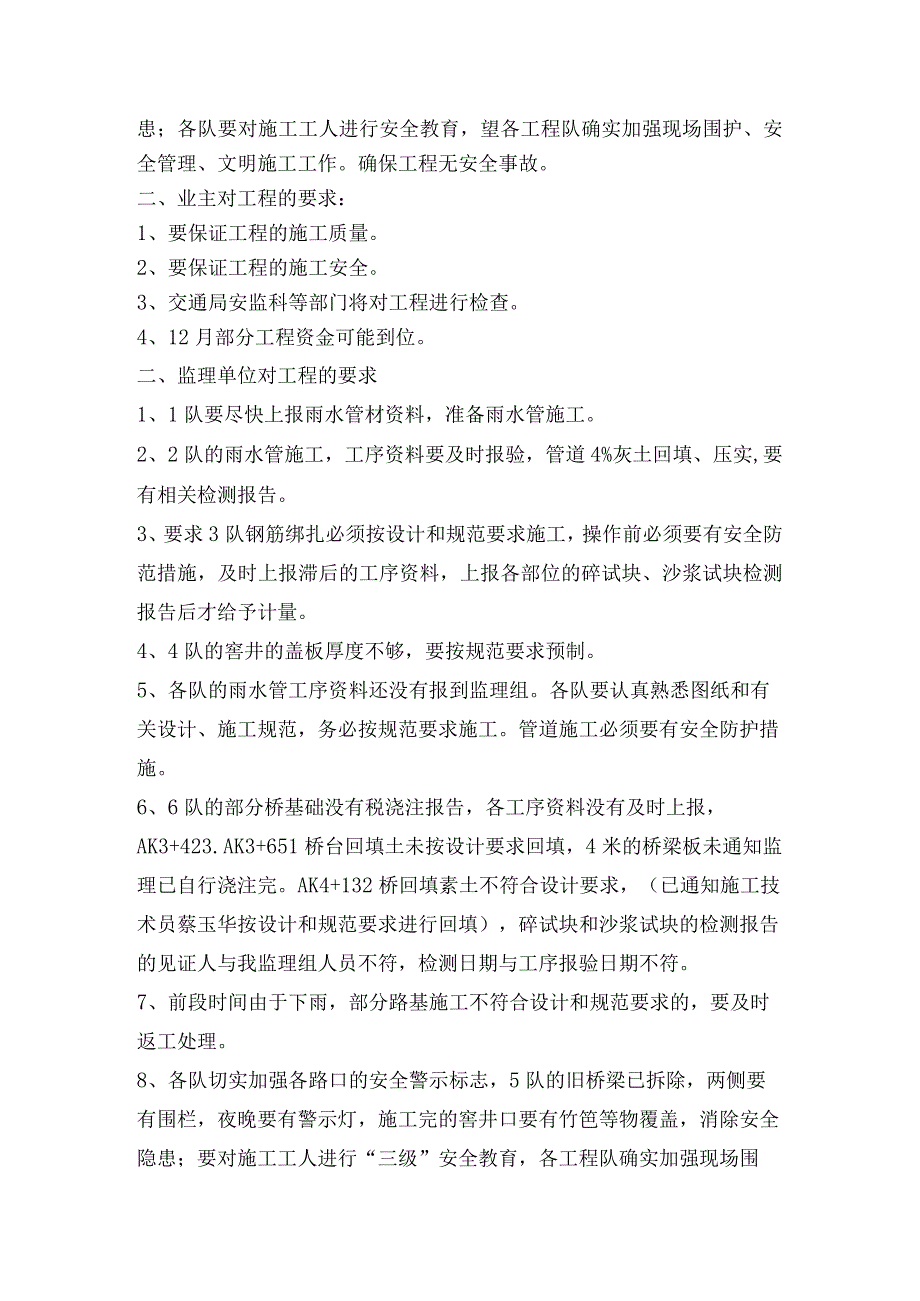

4、迁办联系,多沟通、多联系,争取早解决。(五)、质量控制:各工程队加强各工序质量控制,目前施工主要工序是石灰土填筑、雨水管道施工,要切实加强雨水管道垫层厚度,桥梁施工都采用商品碎,回填土按设计和规范要求施工,加强桥梁各工序质量控制。严格按照设计图纸及相关规范施工,确保整个工程质量。(六)、安全及文明施工要切实加强各路口的安全警示标志,5队的旧桥梁已拆除,两侧要有围栏,夜晚要有警示灯,施工完的窖井口要有竹笆等物覆盖,消除安全隐患;各队要对施工工人进行安全教育,望各工程队确实加强现场围护、安全管理、文明施工工作。确保工程无安全事故。二、业主对工程的要求:1、要保证工程的施工质量。2、要保证工程的施工
5、安全。3、交通局安监科等部门将对工程进行检查。4、12月部分工程资金可能到位。二、监理单位对工程的要求1、1队要尽快上报雨水管材资料,准备雨水管施工。2、2队的雨水管施工,工序资料要及时报验,管道4%灰土回填、压实,要有相关检测报告。3、要求3队钢筋绑扎必须按设计和规范要求施工,操作前必须要有安全防范措施,及时上报滞后的工序资料,上报各部位的碎试块、沙浆试块检测报告后才给予计量。4、4队的窖井的盖板厚度不够,要按规范要求预制。5、各队的雨水管工序资料还没有报到监理组。各队要认真熟悉图纸和有关设计、施工规范,务必按规范要求施工。管道施工必须要有安全防护措施。6、6队的部分桥基础没有税浇注报告,各
6、工序资料没有及时上报,AK3+423.AK3+651桥台回填土未按设计要求回填,4米的桥梁板未通知监理已自行浇注完。AK4+132桥回填素土不符合设计要求,(已通知施工技术员蔡玉华按设计和规范要求进行回填),碎试块和沙浆试块的检测报告的见证人与我监理组人员不符,检测日期与工序报验日期不符。7、前段时间由于下雨,部分路基施工不符合设计和规范要求的,要及时返工处理。8、各队切实加强各路口的安全警示标志,5队的旧桥梁已拆除,两侧要有围栏,夜晚要有警示灯,施工完的窖井口要有竹笆等物覆盖,消除安全隐患;要对施工工人进行“三级”安全教育,各工程队确实加强现场围护、安全管理、文明施工工作。确保工程无安全事故。9、各工程队抓紧利用施工晴好天气,配备满足施工所需机械设备和材料。人员管理结合各标段的实际情况,确保工期如期完成。10、5队、6队监理工程师通知单未回复,各相关人员按要求整改完毕及时回复。江苏国信工程咨询监理有限公司吴中区临湖镇环镇路(八)道路工程监理组2008年11月20日本次会议纪要由记录人整理,如对纪要有异议的请在接到纪要24小时内以书面形式向监理组提出
