《絮凝沉淀系统调试.docx》由会员分享,可在线阅读,更多相关《絮凝沉淀系统调试.docx(3页珍藏版)》请在第壹文秘上搜索。

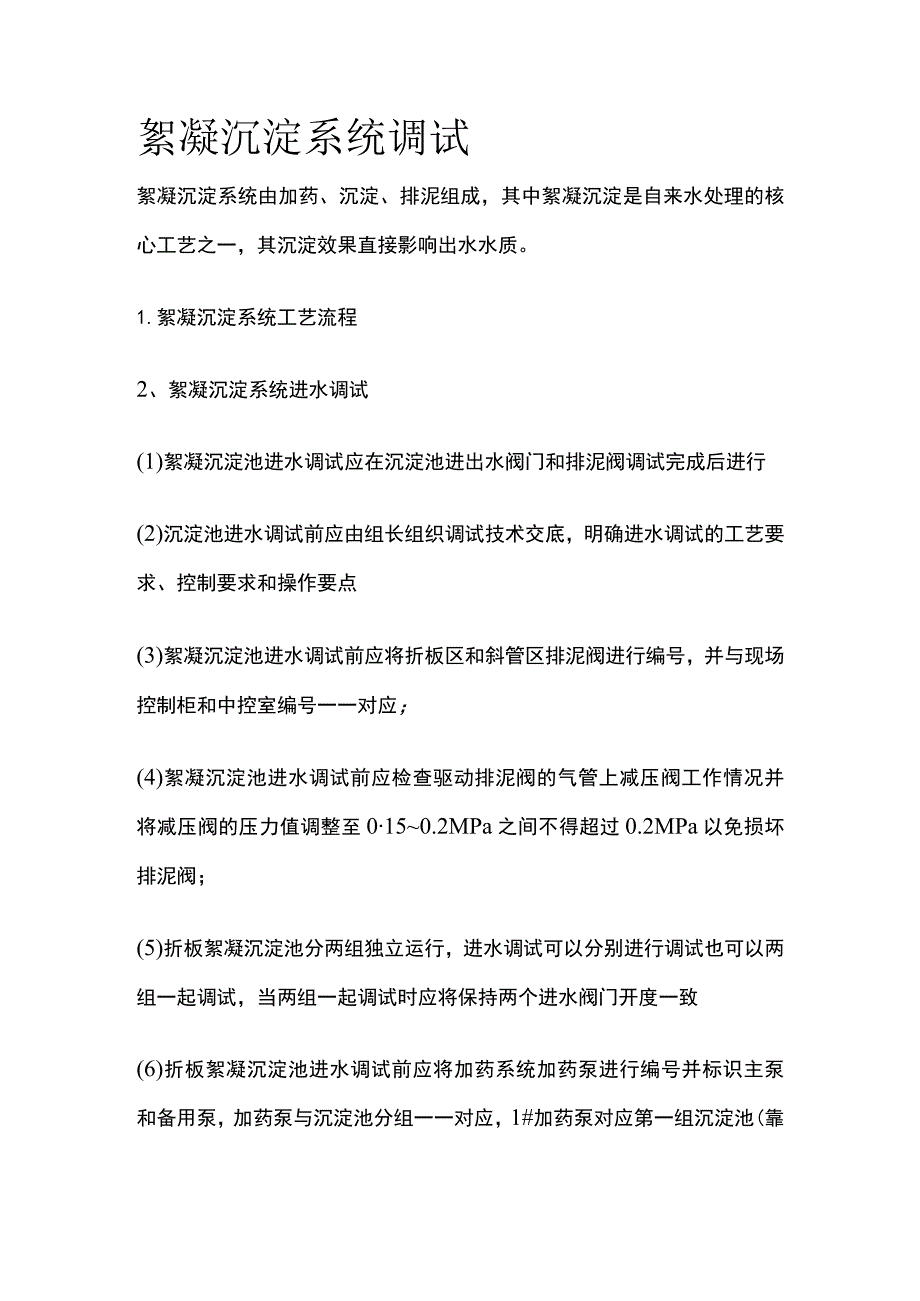

1、絮凝沉淀系统调试絮凝沉淀系统由加药、沉淀、排泥组成,其中絮凝沉淀是自来水处理的核心工艺之一,其沉淀效果直接影响出水水质。1.絮凝沉淀系统工艺流程2、絮凝沉淀系统进水调试(1)絮凝沉淀池进水调试应在沉淀池进出水阀门和排泥阀调试完成后进行(2)沉淀池进水调试前应由组长组织调试技术交底,明确进水调试的工艺要求、控制要求和操作要点(3)絮凝沉淀池进水调试前应将折板区和斜管区排泥阀进行编号,并与现场控制柜和中控室编号一一对应;(4)絮凝沉淀池进水调试前应检查驱动排泥阀的气管上减压阀工作情况并将减压阀的压力值调整至0150.2MPa之间不得超过0.2MPa以免损坏排泥阀;(5)折板絮凝沉淀池分两组独立运行
2、,进水调试可以分别进行调试也可以两组一起调试,当两组一起调试时应将保持两个进水阀门开度一致(6)折板絮凝沉淀池进水调试前应将加药系统加药泵进行编号并标识主泵和备用泵,加药泵与沉淀池分组一一对应,1#加药泵对应第一组沉淀池(靠综合楼一边),2#加药泵对应第二组沉淀池(靠V型滤池一边),3#加药泵为备用泵,可分别辅助1#和2#加药泵加药;(7)折板絮凝沉淀池进水调试时应控制进水流量,待沉淀池开始出水或水位接近运行水位时再逐步增大流量,严禁在初次进水时大流量、高流速注水造成折板快速升压变形或渗漏;(8)沉淀池进水调试时应检查折板和斜管在初次进水时的运行情况,发现问题及时停水处理(9)沉淀池进水调试时
3、应在进水过程中按照监测的原水浊度加药,沉淀池刚开始进水时数字计量泵频率给定应控制在小值,待沉淀池开始出水或接近运行水位时在根据进水量和原水浊度逐步增大或调整加药量(10)为获得最优的沉淀池试运行调试效果和最快的调试速度,溶药池PAC浓度应保持在5%,调试过程中根据进水量和原水浊度调整加药泵给定频率或增加开启备用泵来调整加药量。(11沉淀池进水调试过程中应检查折板、斜管和出水集水槽运行效果,出现问题及时停水处理(12)当沉淀池需要放空进行处理时,折板区可采用排泥阀分隔放空或完全放空,斜管区可采用排泥阀进行放空,但同一排泥阀的开启应间隔10分钟以上,每次开启时间尽量不超过1分钟,不同排泥阀应间隔开
4、启,不得同时开启或顺序开启,当一次开启时间不能完全放空时应采用多次开启放空方式,严禁排泥阀长时间开启。(13)沉淀池进水调试时应对在线监测仪表进行校对,泥位计应能准确监测底部沉淀泥位,浊度仪应测量精确,准确反映监测数值以指导工艺调试(14)沉淀池在极端进水或恶劣天气下调试,如原水浊度高于100NTU以上,水温低于0等,应根据出水浊度按设计要求增大PAC投加量或提高PAC配制浓度,并增投PAMo(15)沉淀池调试过程中排泥阀自动设置应按编号间隔定时开启,并与泥位计设置联动程序,根据池底泥位情况来排泥以获得更优的运行效果(16)沉淀池进水调试过程中应随时观察排泥池进泥情况和浓缩池的污泥浓缩情况,为沉淀池调试提供依据(17)沉淀池进水调试如因特殊情况较长时间中断时,应在中断的第二天或第三天间隔开启排泥阀将池底沉泥排净,以免造成排泥管堵塞(18)沉淀池斜管区无论何种原因均不得长时间放空池体或让斜管裸露于阳光下,以免造成斜管加速老化
