《脚手架工程施工方案-.docx》由会员分享,可在线阅读,更多相关《脚手架工程施工方案-.docx(5页珍藏版)》请在第壹文秘上搜索。

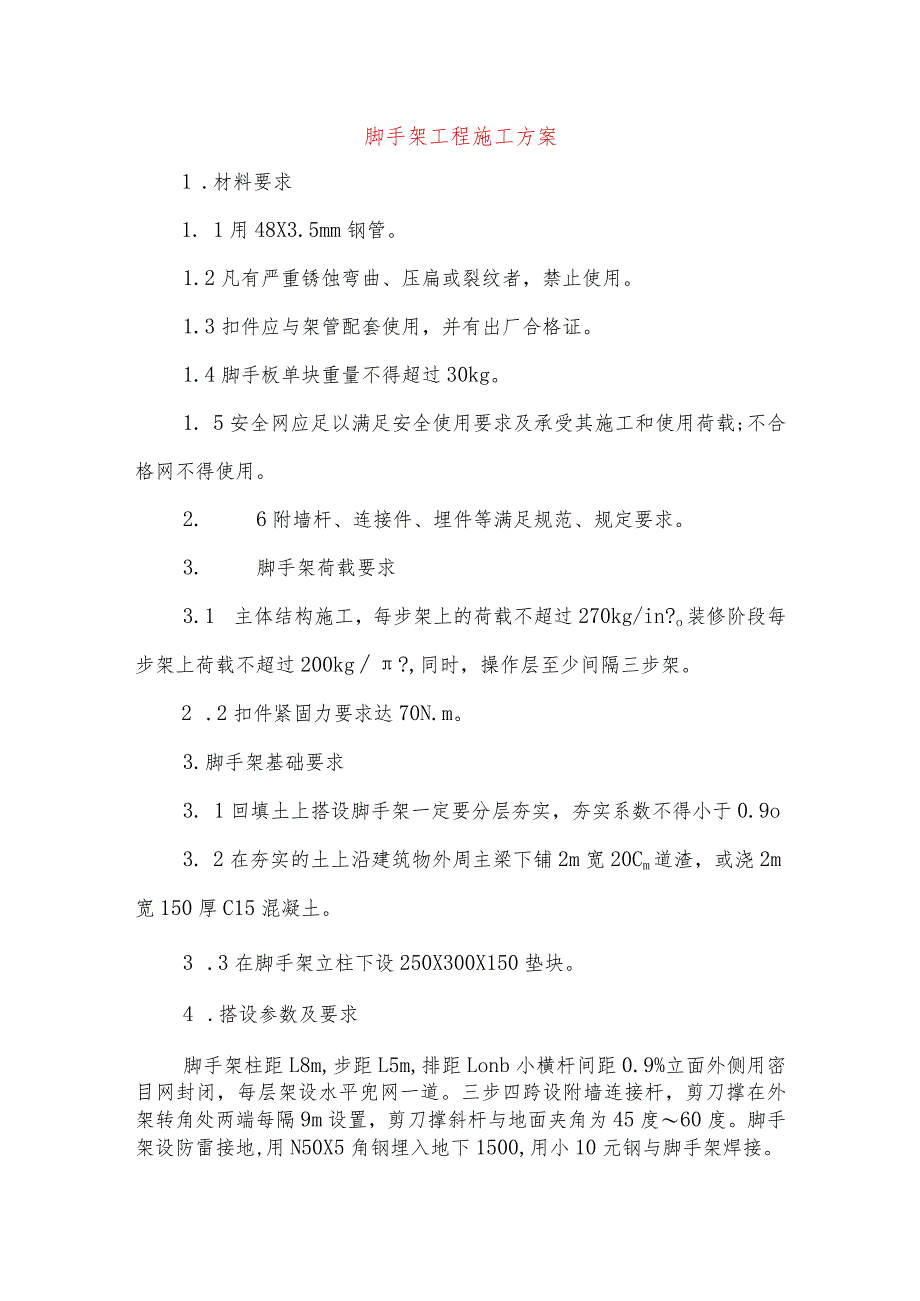

1、脚手架工程施工方案1 .材料要求1. 1用48X3.5mm钢管。1.2凡有严重锈蚀弯曲、压扁或裂纹者,禁止使用。1.3扣件应与架管配套使用,并有出厂合格证。1.4脚手板单块重量不得超过30kg。1. 5安全网应足以满足安全使用要求及承受其施工和使用荷载;不合格网不得使用。2. 6附墙杆、连接件、埋件等满足规范、规定要求。3. 脚手架荷载要求3.1 主体结构施工,每步架上的荷载不超过270kg/in?o装修阶段每步架上荷载不超过200kg?,同时,操作层至少间隔三步架。2 .2扣件紧固力要求达70N.m。3.脚手架基础要求3. 1回填土上搭设脚手架一定要分层夯实,夯实系数不得小于0.9o3. 2
2、在夯实的土上沿建筑物外周主梁下铺2m宽20Cm道渣,或浇2m宽150厚C15混凝土。3 .3在脚手架立柱下设250X300X150垫块。4 .搭设参数及要求脚手架柱距L8m,步距L5m,排距Lonb小横杆间距0.9%立面外侧用密目网封闭,每层架设水平兜网一道。三步四跨设附墙连接杆,剪刀撑在外架转角处两端每隔9m设置,剪刀撑斜杆与地面夹角为45度60度。脚手架设防雷接地,用N50X5角钢埋入地下1500,用小10元钢与脚手架焊接。5 .脚手架搭设、使用和拆除的规定和要求5.1脚手架钢管端部切口平整,禁止使用已有严重变形,裂缝和严重锈蚀的钢管,脚手架配件符合产品规范要求。5.2脚手架搭设前,必须对
3、进场的钢管和配件进行严格检查,禁止使用规格和质量不合格的架杆配件。5.3脚手架搭设作业,必须在统一指挥下,严格按现行施工规范和方案设计要求进行,如有更改,必须在征得相关技术负责人的同意,保证脚手架结构安全的前提下进行。5.4脚手架剪刀撑采用三步三跨搭设。装设连墙拉杆时注意松紧程度,避免引起杆件和整体失稳。5.5工人在架上进行搭设作业时,作业面上宜铺一定数量的脚手板,并要临时固定。工人必须戴安全帽,挂好安全绳,不得单人进行较重杆件和其他易发生失稳、脱手、碰撞、滑跌等作业。5.6脚手架使用施工荷载不得超过2.7KNm2,不得交叉作业,不得与承料平台相连。5.7在作业中,禁止随意拆除脚手架基本构件,

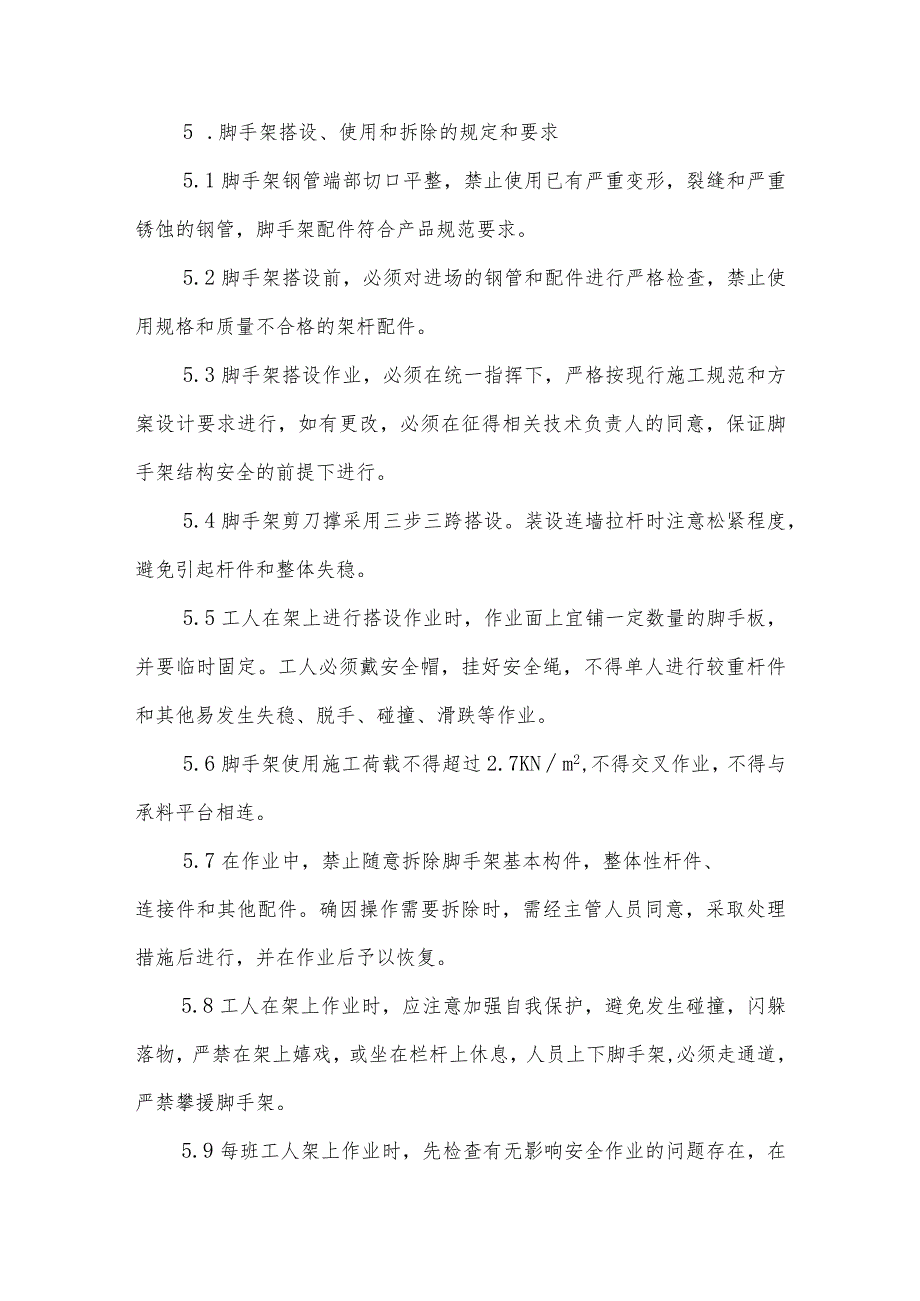

4、整体性杆件、连接件和其他配件。确因操作需要拆除时,需经主管人员同意,采取处理措施后进行,并在作业后予以恢复。5.8工人在架上作业时,应注意加强自我保护,避免发生碰撞,闪躲落物,严禁在架上嬉戏,或坐在栏杆上休息,人员上下脚手架,必须走通道,严禁攀援脚手架。5.9每班工人架上作业时,先检查有无影响安全作业的问题存在,在排除和解决后方可开始作业,在作业过程中发现不对现象,应立即停止进行检查,解决后才能恢复正常作业,发现异常危险后,立即通知架上作业人员。5.10在每步架完成作业后,必须将剩余的架料和物品转移至上或下部架或室内,每日收工前清理架面,将架面上易附物收到安全处,作业期间定时清理水平防护的垃圾
5、杂物,在任何情况下,严禁从架上向下抛掷物品、垃圾等。5 .11脚手架拆除按预先确定顺序拆除,在拆除过程中,凡已松开的杆件及时拆除运走,避免误扶、误靠已松脱的连接杆,拆下的架料以安全方式运走。在拆除过程中,应做好配合协调工作。6 .脚手架的检查和验收工作及使用管理6.1检查工作阶段6.1.1 每搭设一个楼层高度;6.1.2 遇有大风、大雨、大雪等异常天气后;6.L3停工超过1个月后;6.1.4使用过程中发现异常后;6.2检查内容6.2.1检查是否按施工组织设计和规范要求搭设;6.2.2检查全部节点是否扭紧,扭距达4060KN.m;6.2.3拉杆及安全防护等是否达到设计要求;6.2.4钢管连接接头
6、是否正确;6.2.5检查垂直是否满足要求;6.2.6检查是否超载。6.3脚手架验收由项目工长、质安、专职工长、班组自检后,由公司每月组织检查。6.4使用管理脚手架搭好后,经验收合格后方可投入使用,在使用过程中,设专人负责管理,并设安全督查人员,确保脚手架搭设和使用符合设计和有关规范规定要求,保障施工顺利进行。同时必须贯彻:“健全管理制度,加强管理,保障安全,减小损耗,提高效益”的脚手架管理制度,责任落实到专人,具体由架工班管理,做到确保施工需要,用毕即时归库、清理及维护保养,提高使用速度,加速周转,降低成本。7.搭设说明根据该工程设计及该工程地理环境等情况,主体、装饰、装修期间外架采用双排钢管
7、脚手架。内架,主体施工时为早拆体系支撑架,装饰、装修期间为工具式移动架。在主体一层完成后,应按规定搭设水平安全网,二层以上搭设全封闭外架,封闭脚手架的起点楼层应在板混凝土浇筑时,预埋中22的钢筋环,用以固定本层的水平架。水平杆外端部的斜撑底脚应支承在本层的下层楼板上,双排外架宽1.2m,立杆间距L5m,水平杆间距根据层高确定为1.5m,外架在每一楼层柱的位置用2根钢管和已浇筑的混凝土柱连结一次,双排外架每一层设一水平安全网,外面用尼龙网全部封闭,施工操作架应满铺跳板,设置防护栏杆。防护栏杆的搭设必须在每层楼施工之前,以确保安全。外脚手架外侧每隔9m必须设一道剪刀撑,钢管与地面的夹角应控制在4560度之间,自上而下连续设置。大横杆之间应等距设置两根格栅;底笆应满铺,不得留空隙,底笆与大横杆的绑扎点不得少于四个。每个点必须用18#铅丝双股扎牢。外脚手架每隔四层悬挑一次。详见脚手架专项方案。楼层柱梁、板的支撑采用钢管扣件式脚手架,其支撑系统详见模板工程。
