装饰工程施工方案.docx

上传人:p** 文档编号:608253 上传时间:2023-12-01 格式:DOCX 页数:5 大小:18.31KB
下载 相关 举报
装饰工程施工方案.docx_第1页
第1页 / 共5页
装饰工程施工方案.docx_第2页
第2页 / 共5页
装饰工程施工方案.docx_第3页
第3页 / 共5页
装饰工程施工方案.docx_第4页
第4页 / 共5页
装饰工程施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《装饰工程施工方案.docx》由会员分享,可在线阅读,更多相关《装饰工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

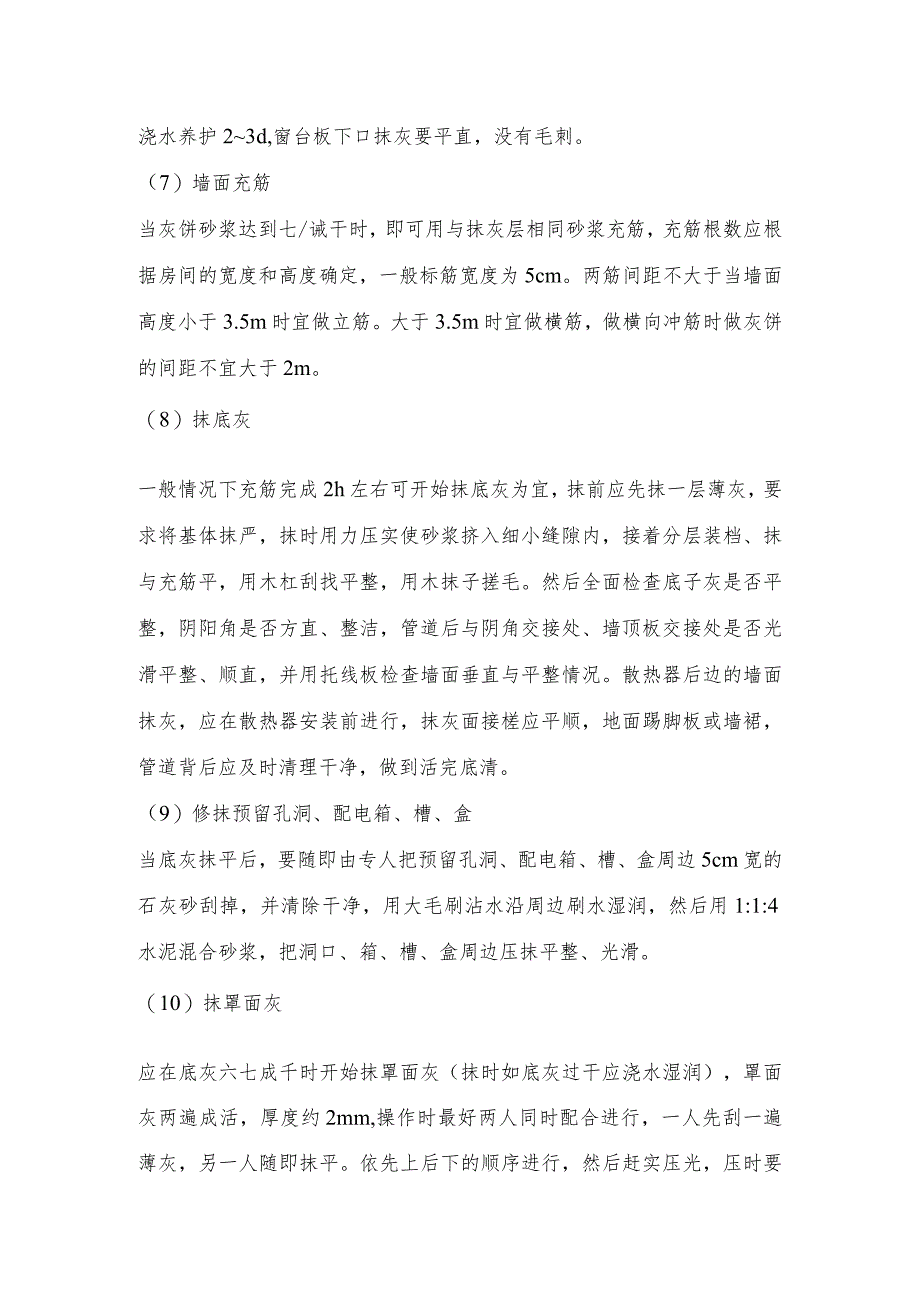

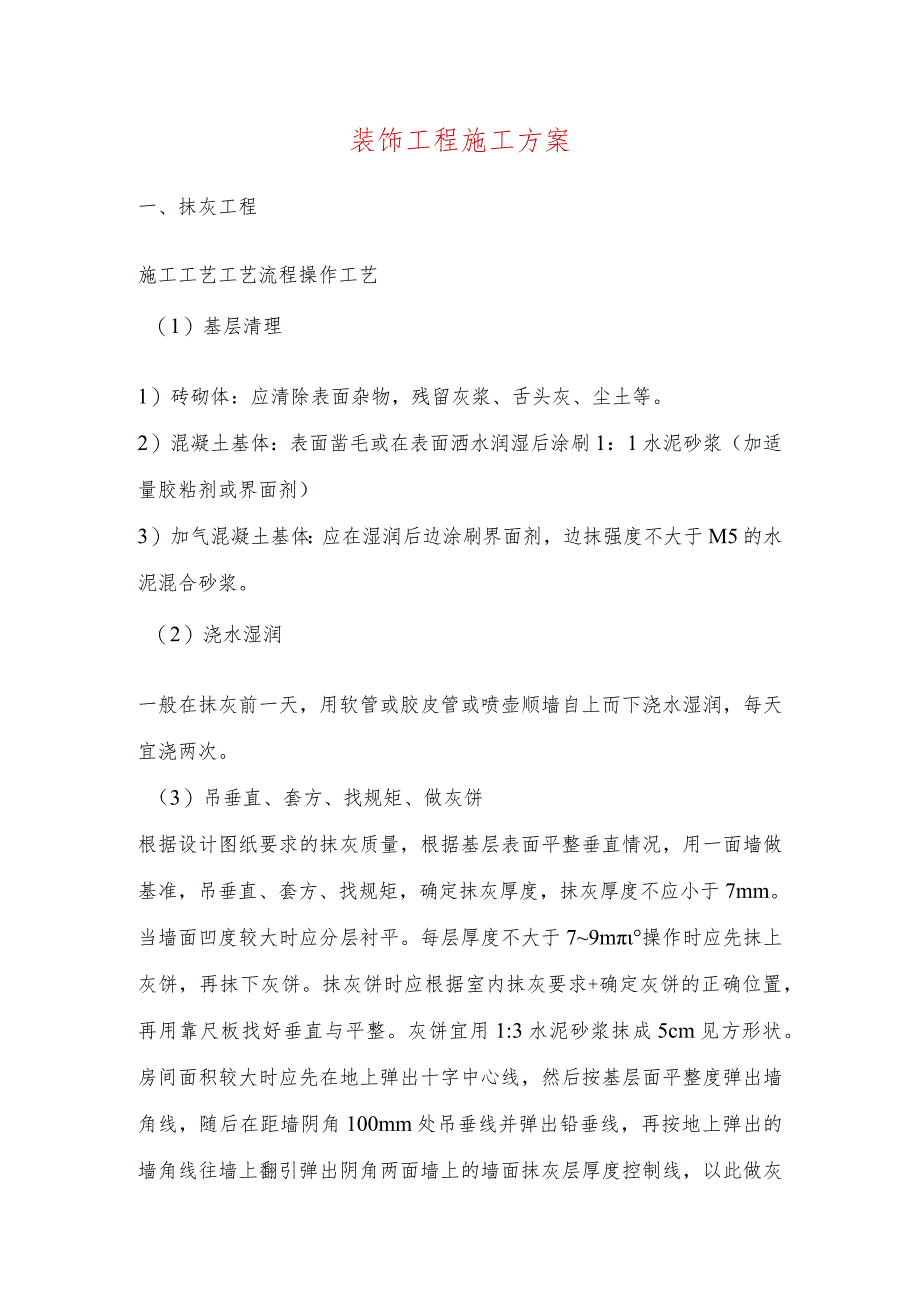

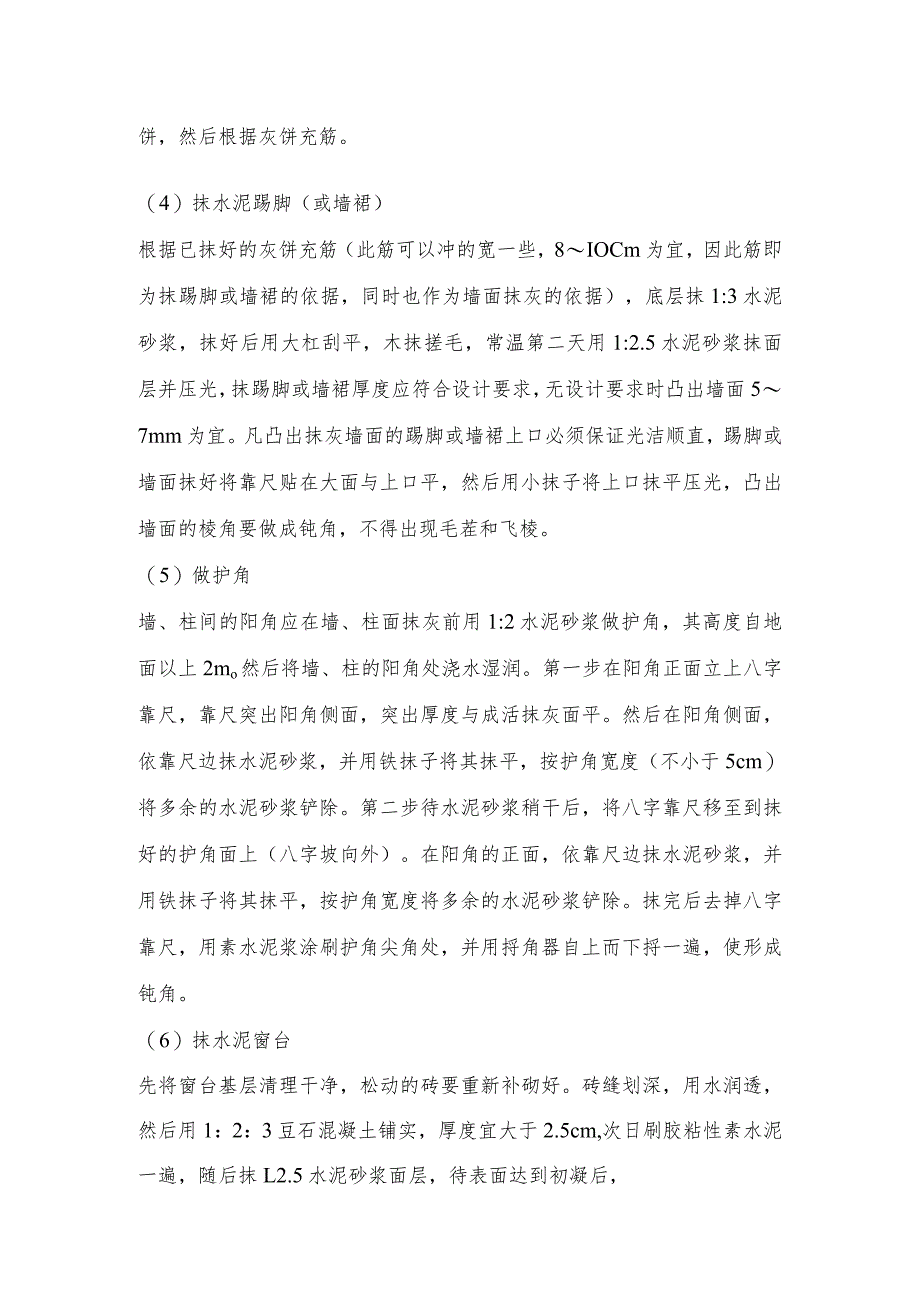

1、装饰工程施工方案一、抹灰工程施工工艺工艺流程操作工艺(1)基层清理1)砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。2)混凝土基体:表面凿毛或在表面洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂或界面剂)3)加气混凝土基体:应在湿润后边涂刷界面剂,边抹强度不大于M5的水泥混合砂浆。(2)浇水湿润一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。(3)吊垂直、套方、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。当墙面凹度较大时应分层衬平。每层厚度不大于79m操作时应先抹上灰饼

2、,再抹下灰饼。抹灰饼时应根据室内抹灰要求+确定灰饼的正确位置,再用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂浆抹成5cm见方形状。房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。(4)抹水泥踢脚(或墙裙)根据已抹好的灰饼充筋(此筋可以冲的宽一些,8IOCm为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹灰的依据),底层抹1:3水泥砂浆,抹好后用大杠刮平,木抹搓毛,常温第二天用1:2.5水泥砂浆抹面层并压光,抹踢脚或墙裙厚度应

3、符合设计要求,无设计要求时凸出墙面57mm为宜。凡凸出抹灰墙面的踢脚或墙裙上口必须保证光洁顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上口抹平压光,凸出墙面的棱角要做成钝角,不得出现毛茬和飞棱。(5)做护角墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2mo然后将墙、柱的阳角处浇水湿润。第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除。第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。在阳角的正面,依靠尺边抹水

4、泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。(6)抹水泥窗台先将窗台基层清理干净,松动的砖要重新补砌好。砖缝划深,用水润透,然后用1:2:3豆石混凝土铺实,厚度宜大于2.5cm,次日刷胶粘性素水泥一遍,随后抹L2.5水泥砂浆面层,待表面达到初凝后,浇水养护23d,窗台板下口抹灰要平直,没有毛刺。(7)墙面充筋当灰饼砂浆达到七/诫干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。两筋间距不大于当墙面高度小于3.5m时宜做立筋。大于3.5m时宜做横筋,做横向

5、冲筋时做灰饼的间距不宜大于2m。(8)抹底灰一般情况下充筋完成2h左右可开始抹底灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑平整、顺直,并用托线板检查墙面垂直与平整情况。散热器后边的墙面抹灰,应在散热器安装前进行,抹灰面接槎应平顺,地面踢脚板或墙裙,管道背后应及时清理干净,做到活完底清。(9)修抹预留孔洞、配电箱、槽、盒当底灰抹平后,要随即由专人把预留孔洞、配电箱、槽、盒周边5cm宽的石灰砂刮掉,并清除干净,用大毛刷

6、沾水沿周边刷水湿润,然后用1:1:4水泥混合砂浆,把洞口、箱、槽、盒周边压抹平整、光滑。(10)抹罩面灰应在底灰六七成千时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。依先上后下的顺序进行,然后赶实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。施工时整面墙不宜甩破活,如遇有预留施工洞时,可甩下整面墙待为宜。二、外墙漆施工工艺工艺流程操作工艺(1)基层处理:将墙面上的灰渣等杂物清理干净,用苕帚将墙面将浮土等扫净。(2)修补腻子:用石膏腻子将墙面、门窗口角等磕碰破

7、损处、麻面、风裂、接槎缝隙等分别找平补好,干燥后用砂纸将凸出处磨平。(3)第一遍满刮腻子满刮遍腻子干燥后,用砂纸将腻子残渣、斑迹等打磨平、磨光,然后将墙面清扫干净,子配合比为聚醋酸乙烯乳液(即白乳胶):滑石粉或大白粉:2%峻甲基纤维素溶液二1:5:35(重量比)。以上为适用于室内的腻子;如厨房、厕所、浴室等应采用室外工程的乳胶防水腻子,这种腻子耐水性能较好。其配合比为聚醋酸乙烯乳液(即白乳胶):水泥:水=1:5:1(重量比)。(4)第二遍腻子涂刷高级涂料要满刮第二遍腻子。腻子配合比和操作方法同第一遍腻子。待腻子干透后个别地方再复补腻子,个别大的孔洞可复补腻子,彻底干透后,用1号砂纸打磨平整,清

8、扫干净。(5)弹分色线如墙面设有分色线,应在涂刷前弹线,先涂刷浅色涂料,后涂刷深色涂料。(6)涂刷第一遍油漆涂料第一遍可涂刷铅油,它是遮盖力较强的涂料,是罩面涂料基层的底漆。铅油的稠度以盖底、不流淌、不显刷痕为宜,涂饰每面墙面的顺序应从上而下,从左到右,不得乱涂刷,以防漏涂或涂刷过厚,涂刷不均匀等。第一遍涂料干燥后个别缺陷或漏刮腻子处要复补,待腻子干透后打磨砂纸,把小疙瘩、腻子渣、斑迹等磨平、磨光、并清扫干净。(7)涂刷第二遍涂料涂刷操作方法同第一遍涂料.(如墙面为中级涂料,此遍可涂铅油;如墙面为高级涂料,此遍可涂调和漆),待涂料干燥后,可用较细的砂纸把墙面打磨光滑,清扫干净,同时用潮布将墙面擦抹一遍。(8)涂刷第三遍涂料用调和漆涂刷,如墙面为中级涂料,此道工序可作罩面,即最后一遍涂料,其涂刷顺序同上。由于调和漆粘度较大,涂刷时应多刷多理,以达到涂膜饱满、厚薄均匀一致、不流不坠。(9)涂刷第四遍涂料用醇酸磁漆涂料,如墙面为高级涂料,此道涂料为罩面涂料,即最后一遍涂料。如最后一遍涂料改为无光调和漆时,可将第二遍铅油改为有光调和漆,其余做法相同。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
