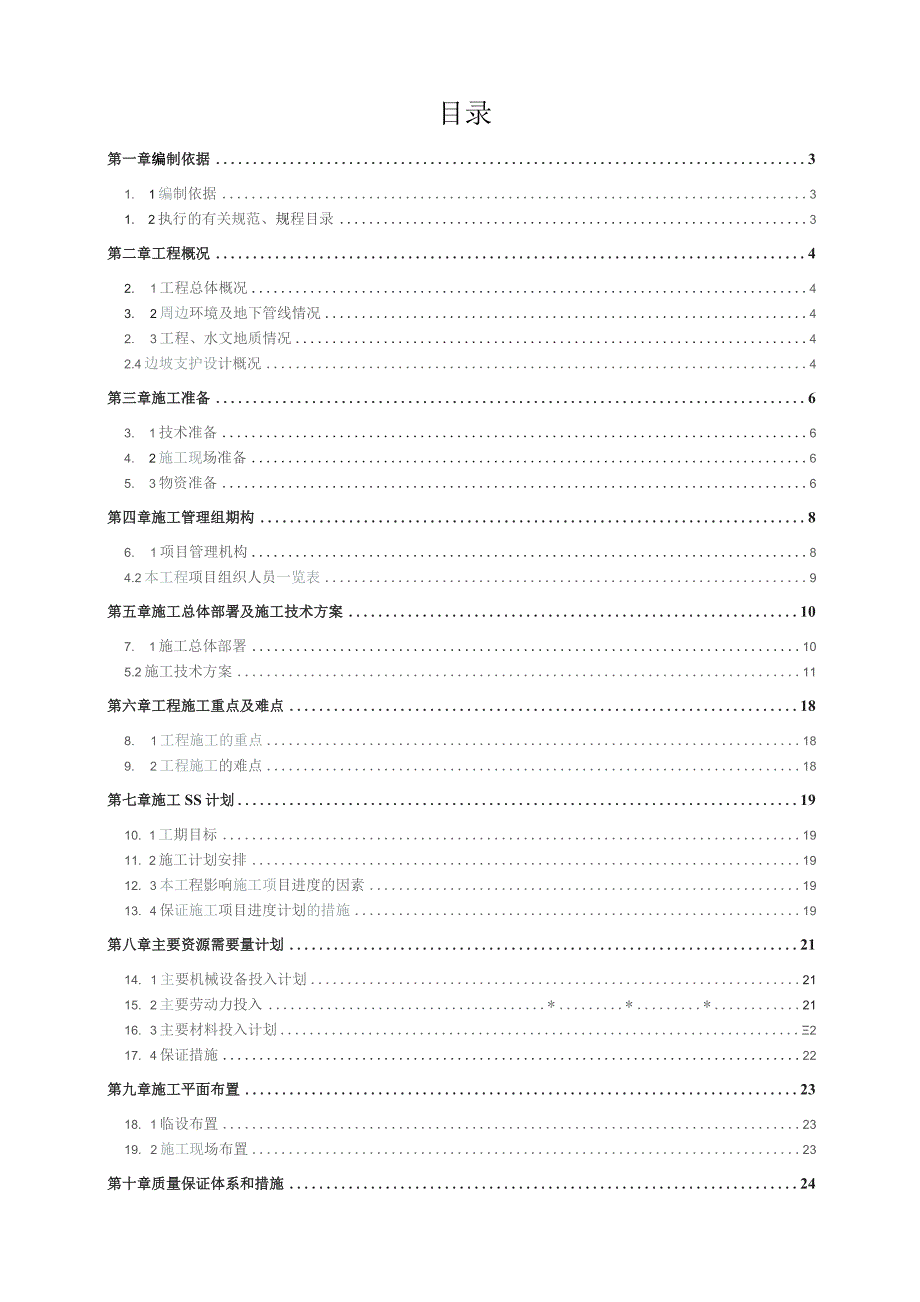

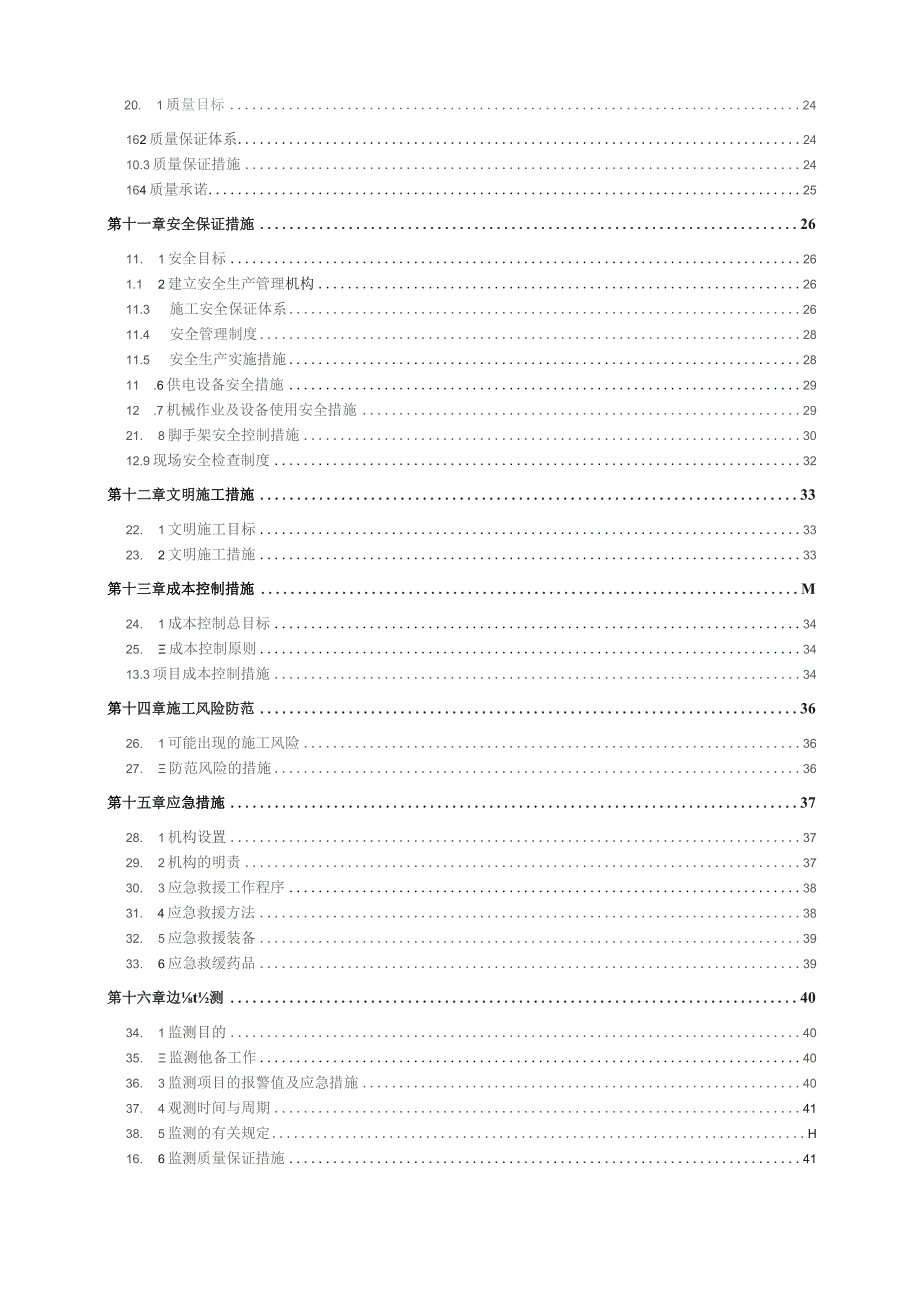

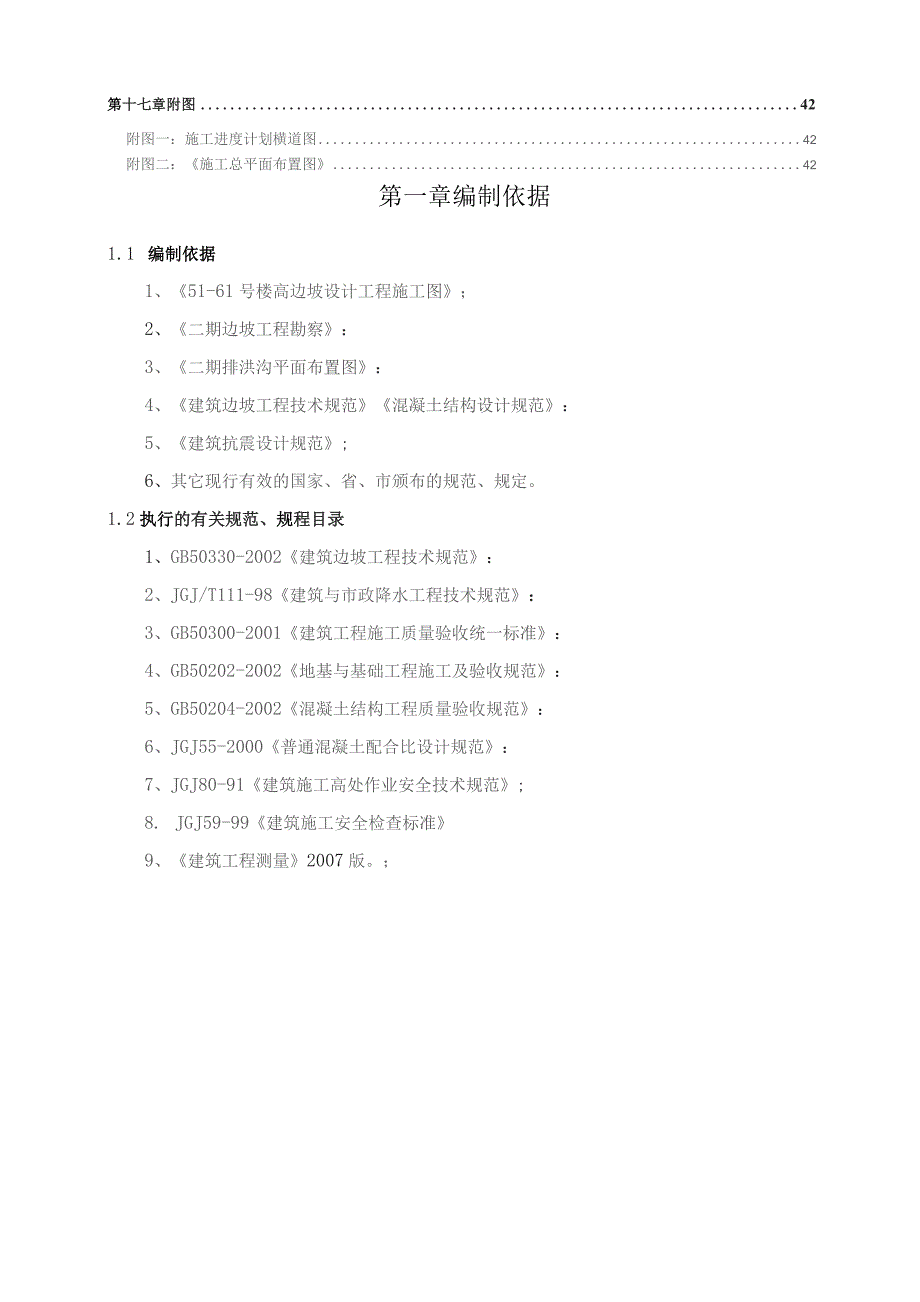

《边坡支护施工组织设计.docx》由会员分享,可在线阅读,更多相关《边坡支护施工组织设计.docx(40页珍藏版)》请在第壹文秘上搜索。
1、目录第一章编制依据31. 1编制依据31. 2执行的有关规范、规程目录3第二章工程概况42. 1工程总体概况43. 2周边环境及地下管线情况42. 3工程、水文地质情况42.4边坡支护设计概况4第三章施工准备63. 1技术准备64. 2施工现场准备65. 3物资准备6第四章施工管理组期构86. 1项目管理机构84.2本工程项目组织人员一览表9第五章施工总体部署及施工技术方案107. 1施工总体部署105.2施工技术方案11第六章工程施工重点及难点188. 1工程施工的重点189. 2工程施工的难点18第七章施工SS计划1910. 1工期目标1911. 2施工计划安排1912. 3本工程影响施工
2、项目进度的因素1913. 4保证施工项目进度计划的措施19第八章主要资源需要量计划2114. 1主要机械设备投入计划2115. 2主要劳动力投入*2116. 3主要材料投入计划217. 4保证措施22第九章施工平面布置2318. 1临设布置2319. 2施工现场布置23第十章质量保证体系和措施2420. 1质量目标24162质量保证体系2410.3质量保证措施24164质量承诺25第十一章安全保证措施2611. 1安全目标261.1 2建立安全生产管理机构2611.3 施工安全保证体系2611.4 安全管理制度2811.5 安全生产实施措施2811 .6供电设备安全措施2912 .7机械作业及
3、设备使用安全措施2921. 8脚手架安全控制措施3012.9现场安全检查制度32第十二章文明施工措施3322. 1文明施工目标3323. 2文明施工措施33第十三章成本控制措施M24. 1成本控制总目标3425. 成本控制原则3413.3项目成本控制措施34第十四章施工风险防范3626. 1可能出现的施工风险3627. 防范风险的措施36第十五章应急措施3728. 1机构设置3729. 2机构的明责3730. 3应急救援工作程序3831. 4应急救援方法3832. 5应急救援装备3933. 6应急救缓药品39第十六章边t测4034. 1监测目的4035. 监测他备工作4036. 3监测项目的报
4、警值及应急措施4037. 4观测时间与周期4138. 5监测的有关规定H16. 6监测质量保证措施41第十七章附图42附图一:施工进度计划横道图42附图二:施工总平面布置图42第一章编制依据1.1 编制依据1、51-61号楼高边坡设计工程施工图;2、二期边坡工程勘察:3、二期排洪沟平面布置图:4、建筑边坡工程技术规范混凝土结构设计规范:5、建筑抗震设计规范;6、其它现行有效的国家、省、市颁布的规范、规定。1.2执行的有关规范、规程目录1、GB50330-2002建筑边坡工程技术规范:2、JGJ/T111-98建筑与市政降水工程技术规范:3、GB50300-2001建筑工程施工质量验收统一标准:
5、4、GB50202-2002地基与基础工程施工及验收规范:5、GB50204-2002混凝土结构工程质量验收规范:6、JGJ55-2000普通混凝土配合比设计规范:7、JGJ80-91建筑施工高处作业安全技术规范;8. JGJ59-99建筑施工安全检查标准9、建筑工程测量2007版。;第二章工程概况2.1 工程总体概况工程名称:51-61#楼永久性边坡支护工程建设地点:市项目工地内建设规模:详见下述建设单位:地产集团有限公司设计单位:城市规划勘测设计研究院监理单位:工程监理有限公司施工单位:地质工程公司拟建二期51-61号楼工程场地位于市环市西路禾利杰村北东侧,现状坡体已部分开挖,且坡率和坡面
6、不规则,边坡坡脚均位于未开挖山体内,场区未发现滑坡、崩塌和泥石流等地质灾害,边坡坡脚走向依据已规划的排洪沟的平面位置和竖向设计。拟进行支护边坡坡长约470m,大体呈人型坡脚已建11栋住宅楼,地面标高一般为98-106mo征地红线内现边坡坡顶线最高点标高为160m,需支护边坡高7-50m,边坡最高坡约50m,绝大部分属开挖方边坡。2.2 周边环境及地下管线情况本边坡工程位于市项目工地内,紧邻市环市西路,本边坡工程属东始地貌低山丘陵,地形较复杂。地下管线需建设单位提供相应管线图纸。2.3 工程、水文地质情况1、征地红线范围内山体标高IooT60m,自然坡体处于相对稳定状体,坡面坡度25-40度植被
7、发育,主要为乔木,灌木,坡脚经人工开挖平整标高为98T06m,坡脚已开挖坡面坡度为45-65度。2、拟治理区主要接受大气降水补给。2.4 边坡支护设计概况2 .4.1主要支护形式锦杆格梁支护:测量放线一施工坡顶截水沟一自上而下分层开挖边坡一人工修坡一分层施工锚杆和格梁一分层施工检查踏步、马道、截水沟一格构梁间植草。3 .4.2主要支护措施的技术参数1,格构梁施工施工格构梁,格构梁尺寸竖向骨架为30OnInI宽x35OnInI高,采用C30混凝土浇筑,主筋4条22,箍筋按中8150设置,截水肋条采用8连接钢筋;与格梁一起浇注,梁间培土绿化。2、截排水系统在坡顶设截水沟,采用浆砌石片砌筑,墙厚40
8、Omnb内径800mm,高800mm,沟内M7.5水泥砂浆抹面,沟底为M7.5水泥砂浆和块石砌筑。3、绿化采用三维网植草方式进行支护。第三章施工准备3.1 技术准备1、施工现场控制网测量:现场勘察,根据建筑总平面图,按照规划部门的红线控制基点和施工图纸,建立施工使用的轴线控制(点)网,并投测到不受施工影响的地方,做好保护措施;引入轴线、高程点。2、组织施工技术人员及技术工人熟悉施工图纸,认真学习会审记录、施工方案和施工规范等有关文件资料,调查分析原始资料,包括调查工程地质、水文地质、地下障碍物、地下管线、周围建筑物的基础形式等,制定各项保护应对处理的措施。根据施工工艺方案,向施工人员进行技术交
9、底。减少和避免施工误差。3、及时编制施工预算、落实资金使用计划,编制月度施工进度计划,编制各项材料进场计划。4,做好三级安全技术交底工作。5,做好前期使用的材料检验、送检工作。技术准备框图如下:3. 2施工现场准备1、根据工程场地的实际情况和施工需要,结合周边环境的情况,做好临时围墙及防护措施。2、按照施工总平面图布置临时设施,接通施工所需要的水、电线路,设置消防、保卫措施。由建设单位提供周边管线位置确保施工安全。4. 3物资准备1、组织建筑材料进场。根据材料供应计划分批组织进场,按规定地点堆放,并做好遮盖保护,同时对各种进场材料进行抽检试验,对不合格产品坚决不能采购进场。2、组织施工机具进场
10、。按照施工设备的进场时间,做好调配、租赁或配置计划,按规定地点存放和安装,并做好相应的保养和试运转工作,确保运转正常,为投入使用作准备。第四章施工管理组织机构4.1 项目管理机构1、施工管理体制为了顺利组织好本工程的施工,给业主交一份满意的答卷,我司派出经验丰富的建造师黎阳文为项目经理的项目部领导班子,对本工程的全部合同内容实施负责,具体负责组织各种资源,并在业主要求的时间内实现本合同的目标。在工程施工中实行以项目经理负责制、项目成本核算的项目法施工模式。以项目经理及主要管理、技术、质安、物资等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、环境及职业健康安全、文明施工、项目
11、核算及施工全过程负责。从项目管理成员、施工机械、物资供应、施工技术管理等方面都应做到充分保证。以公司管理方针“科学管理,精心施工,以客为尊,服务社会,保护环境,优化资源,健康安全,持续发展”为宗旨,有效推行质量环境,职业健康安全体系管理,在保证质量的同时,力争在预定的目标提前完成本工程施工。2、项目经理部组成按项目法施工模式组建51-61#楼永久边坡支护工程项目部,人员主要由有多年建筑施工管理经验的人员组成。经理部设项目经理1人、项目总工1人、及相应的辅助人员4.2 本工程项目组织人员一览表本项目部管理人员具体安排如表4-1所示:表4-1派驻本工程项目主要管理人员一览表姓名担任本项目职务职责范
12、围项目经理负责全面管理工作项目总工程师负责技术管理工作项目副经理辅助项目经理进行现场施工管理施工员负责现场施工管理工作安全员负责工程安全检查、监督质检员负责质量检查测量员负责测量放线、定位、标高的技术指导材料员负责材料供应、验收及保管资料员负责施工资料的收集管理机电员负责机械电气设备、现场临时用电安全第五章施工总体部署及施工技术方案1. 1施工总体部署5. 1.1工程总体施工流程图5T总体施工流程图6. 1.2施工区段划分本工程按剖面划分为3个施工区段(6、7剖面为施工一区,3、4,5剖面为施工二区,1、2为施工三区),并根据现场实际情况进行流水施工。图5-2施工区段划分图7. 2施工技术方案
13、8. 2.1脚手架搭设1、脚手架搭设材料要求(1)钢管采用外径648,壁厚3.5mm直缝电焊钢管或低压流体输送用焊接钢管中的3号普通钢管。扣件扣件材质符合钢管脚手架扣件(GB15831)规定,扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷,扣件与钢管的贴合面接触好,扣件夹紧钢管时开口处最小距离小于5mm。(3)脚手板采用50mm厚木板(松木板)作为施工脚手板,脚手板不得有开裂、腐朽,板面挠曲小于31000(4)绑扎铁丝,采用8号镀锌铁丝。(5)安全网必须采用符合国家质量标准要求的安全网。2、搭设方案及要求(1)既有边坡采用沿坡面搭设双排脚手架,开挖后的边坡沿开挖后的坡面搭设双排脚手架。搭设尺寸为:
14、立杆的纵距为1.8米,立杆的排距为1.2米,横杆步距为1.50米,立杆采用单立管;内排架距离坡面距离为0.50米;大横杆在上,小横杆在下,扫地杆距地面尺寸为IOcm0每一级脚手架搭设高度最高不超过15m。(2)为保证脚手架搭设在稳固的基础上,开挖后的边坡首先要把脚手架立杆基础平整夯实,具有足够的承载力和稳定性;既有边坡的脚手架分层搭设,每一层搭设以既有平台为基础平台,每层高度大约IOm。搭设坡面脚手架之前,根据既有边坡平台的现状,决定是否需要打设立杆插筋:马道平台较宽阔的,岩石状况好,可以不打设立杆插筋;马道平台较窄,搭设施工脚手架之前需要打设一排固定立杆的插筋,(插筋20,入岩1m.外露0.2m,间距5.4m,外排立杆直接套入插筋中,保证脚手架基础的稳定性。脚手架搭设中,小横杆紧触坡面,考虑脚手架施工的震动影响,预先在坡面打设插筋作为脚手架立杆拉结筋,拉结筋按6m*5.4m梅花形布置,插筋插入边坡岩体并用水泥砂浆锚固,插筋20,入岩1m,外露0.3m,外露部分通过拉结筋与立杆焊接牢固,以此保证脚手架整体的稳定性。详见脚手架搭设断面图。脚手架每个施工单元按照30m长度搭设,在每段脚手架的端末搭设人行盘梯,盘梯宽度1.2m,台阶步距0.3m。(3)脚手架作业面高
