钢筋混凝土预制桩打桩施工技术交底.docx

上传人:p** 文档编号:608626 上传时间:2023-12-01 格式:DOCX 页数:3 大小:23.80KB
下载 相关 举报
钢筋混凝土预制桩打桩施工技术交底.docx_第1页
第1页 / 共3页
钢筋混凝土预制桩打桩施工技术交底.docx_第2页
第2页 / 共3页
钢筋混凝土预制桩打桩施工技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋混凝土预制桩打桩施工技术交底.docx》由会员分享,可在线阅读,更多相关《钢筋混凝土预制桩打桩施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

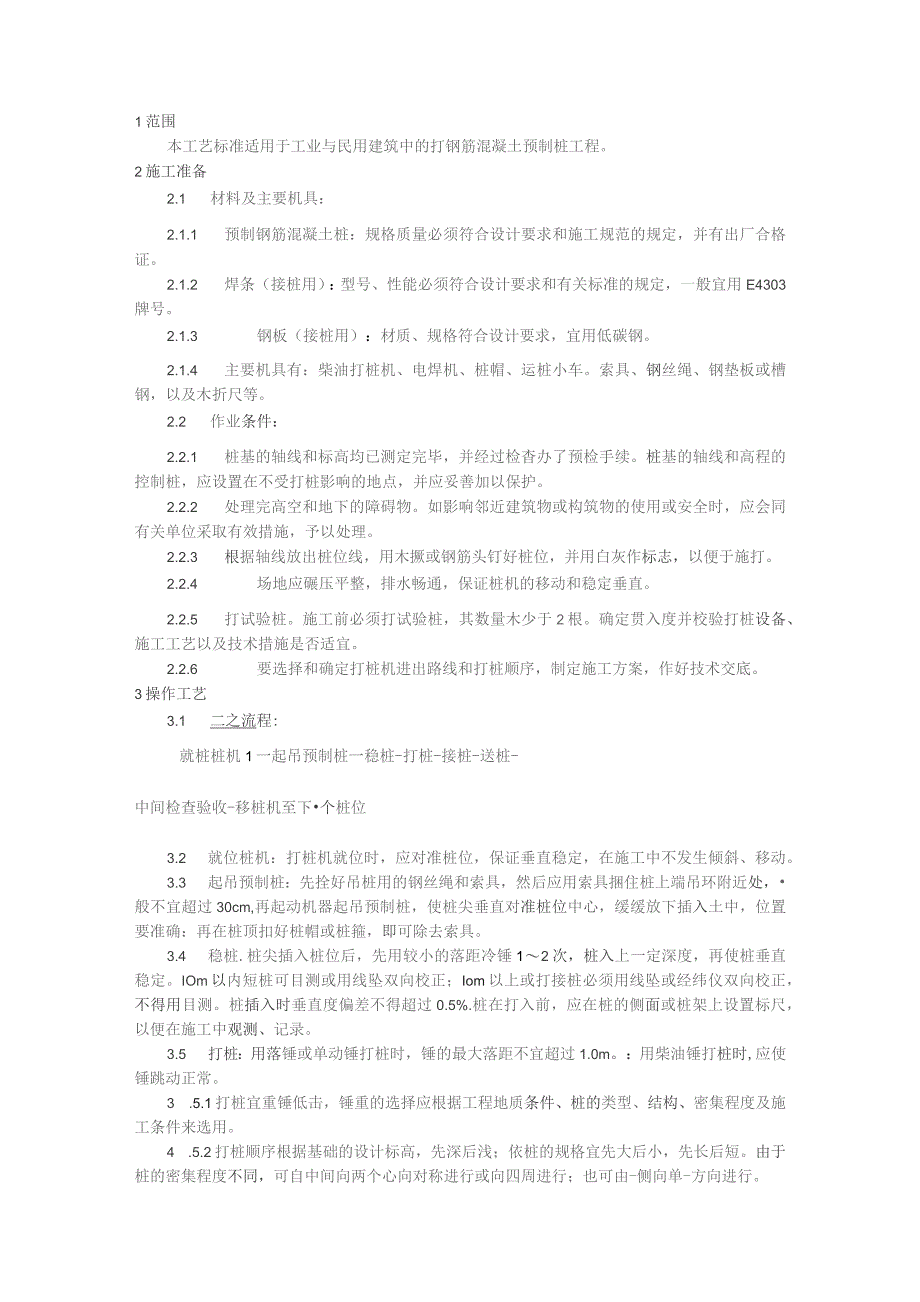

1、1范围本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程。2施工准备2.1 材料及主要机具:2.1.1 预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。2.1.2 焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303牌号。2.1.3 钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。2.1.4 主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。索具、钢丝绳、钢垫板或槽钢,以及木折尺等。2.2 作业条件:2.2.1 桩基的轴线和标高均已测定完毕,并经过检杳办了预检手续。桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保

2、护。2.2.2 处理完高空和地下的障碍物。如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理。2.2.3 根据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打。2.2.4 场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。2.2.5 打试验桩。施工前必须打试验桩,其数量木少于2根。确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。2.2.6 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。3操作工艺3.1 二之流程:就桩桩机1一起吊预制桩一稳桩-打桩-接桩-送桩-中间检查验收-移桩机至下个桩位3.2 就位桩机:打桩机就位时,

3、应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。3.3 起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确:再在桩顶扣好桩帽或桩箍,即可除去索具。3.4 稳桩.桩尖插入桩位后,先用较小的落距冷锤12次,桩入上一定深度,再使桩垂直稳定。IOm以内短桩可目测或用线坠双向校正;Iom以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过0.5%.桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。3.5 打桩:用落锤或单动锤打桩时,锤的最大落

4、距不宜超过1.0m。:用柴油锤打桩时,应使锤跳动正常。3 .5.1打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。4 .5.2打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大后小,先长后短。由于桩的密集程度不同,可自中间向两个心向对称进行或向四周进行;也可由-侧向单-方向进行。3.6 接桩1. 6.I在桩长不够的情况下,采用焊接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时,应采取措施,减少焊缝变形:焊缝应连续焊满。3. 6.2接桩时,一般在距地面Im左右时进行。上下节桩的中心线偏差不得大于IOmm,节点折曲矢高不得大

5、于1%。桩长.4. 6.3接桩处入土前,应对外露铁件,再次补刷防腐漆。3.7 送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才能进行送桩。若桩顶不平,可用麻袋或厚纸垫平。送桩留下的桩孔应立即回填密实。3.8 检查验收:每根桩打到贯入度要求,桩尖标高进入持力层,接近设计标高时,或打至设计标高时,应进行中间验收。在控制时,一般要求最后三次十锤的平均贯入度,不大于规定的数值,或以桩尖打至设计标高来控制,符合设计要求后,填好施工记录。如发现桩位与要求相差较大时,应会同有关单位研究处理。然后移桩机到新桩位。3.9 打桩过程中,遇见下列情况应暂停,并及时与有关单位研究处理:3. 9.1贯入度剧变;

6、4. 9.2桩身突然发生倾斜、位移或有严重回弹;5. 9.3桩项或桩身出现严重裂缝或破碎。5.10 待全部桩打完后,开挖至设计标高,做最后检查验收。并将技术资料提交总包。5.11 冬期在冻土区打桩有困难时,应先将冻土挖除或解冻后进行。4质量标准6. 1保证项目:4.1.1 钢筋混凝土预制桃的质量必须符合设计要求和施工规范的规定,并有出厂合格4.1.2 打桩的标高或贯入度、桩的接头处理,必须符合设计要求和施工规范的规定。4.2允许偏差项目,见表2-5。打钢筋混凝土预制桩允许偏差表2-5项次宣差(mm)检验方法垂直基础梁的中心线方向100沿基础梁的中心线方向1502桩数为13根或单排桩1003桩数

7、为416根由3边缘桩出3中间桩出2注:d为桩的直径或截面边长.5成品保护5.1 桩应达到设计强度的70%方可起吊,达到100%才能运输。5.2 桩在起吊和搬运时,必须做到吊点符合设计要求,应平稳并不得损坏。5.3 桩的堆放应符合下列要求:5. 3.1场地应平整、坚实,不得产生不均匀下沉.6. 3.2垫木与吊点的位置应相同,并应保持在同一平面内。7. 3.3同桩号的桩应堆放在一起,而桩尖应向一端。8. 34多层垫木应上下对齐,最下层的垫木应适当加宽。堆放层数一般不宜超过4层。5.4 妥善保护好桩基的轴线和标高控制电E。不得由于碰撞和振动而位移。5.5 打桩时如发现地质资料与提供的数据不符时,应停

8、止施工,并与有关单位共同研究处理。5.6 在邻近有建筑物或岸边、斜坡上打桩时,应会同有关单位采取有效的加固措施。施工时应随时进行观测,确保避免因打班振动而发生安全事故。5.7 打桩完毕进行基坑开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。6应注意的质量问题6.1 预制桩必须提前定货加工,打桩时预制桩强度必须达到设计强度的100%,并应增加养护期一个月后方准施打。6.2 桩身断裂。由于桩身弯曲过大、强度不足及地下有障碍物等原因造成,或桩在堆放、起吊、运输过程中产生断裂,没有发现而致。应及时检查。6.3 桃顶碎裂、由于桩顶强度不够及钢筋网片不足、主筋距桩顶面大小,或桩顶不平、施工机具选择不当等原因所造成。应加强施工准备时的检查。6.4 桩身倾斜。由于场地不平、打桩机底盘不水平或秘桩不垂直、桩尖在地下遇见硬物等原因所造成。应严格按工艺操作规定执行。6.5 接桩处拉脱开裂。连接处表面不干净、连接铁件不平、焊接质量不符合要求、接桩上下中心线不在同一条线上等原因所造成。应保证接桩的质量。7质量记录本工艺标准应具备以下质量记录:7.1 钢筋混凝土预制桩的出厂合格证。7.2 试桩或试验记录。7.3 补桩平面示意图。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
