资源描述

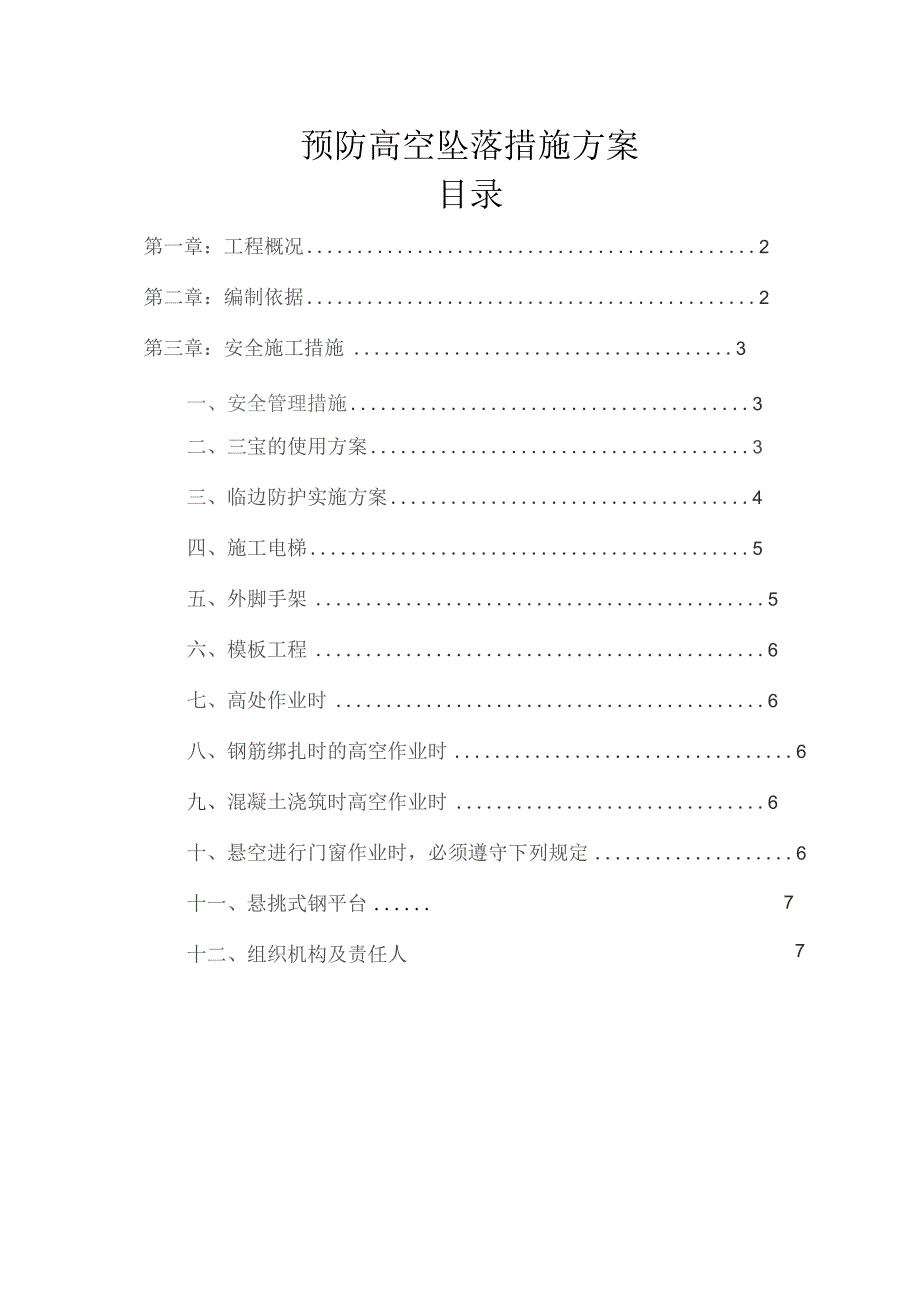

《防高空坠落专项施工方案.docx》由会员分享,可在线阅读,更多相关《防高空坠落专项施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

1、预防高空坠落措施方案目录第一章:工程概况2第二章:编制依据2第三章:安全施工措施3一、安全管理措施3二、三宝的使用方案3三、临边防护实施方案4四、施工电梯5五、外脚手架5六、模板工程6七、高处作业时6八、钢筋绑扎时的高空作业时6九、混凝土浇筑时高空作业时6十、悬空进行门窗作业时,必须遵守下列规定677十一、悬挑式钢平台十二、组织机构及责任人预防高空坠落措施方案第一章工程概况工程概况序号项R内容1工程名称某某花都雅展房地产开发总承包公司住宅楼(自编号29-30座)、住宅楼(自编号31-32座)、住宅楼(自编号39-40座)、住宅楼(自编号41-42座)、住宅楼(自编号33-38座)及地下室2工程

2、地址某某市花都区花山镇106国道以东3建设单位某某花都雅展房地产开发总承包公司4监理单位某某联嘉建设监理总承包公司5设计单位某某市华阳国际工程设计总承包公司6施工单位中天建设总承包公司总承包公司7投资性质自筹资金,按形象进度拨款8工期目标730日历天9质量目标合格工程、争创市、省优良示范工程1、建筑设计概况建筑面积约12.2万m2建筑用途住宅、车库、人防建筑防火等级住宅楼:二级地下室:一级建筑特点单元式住宅、地下停车库建筑防水等级一级建筑总高度42.55地上层数15层地F层数2层地上标准层高度2.8m地下层高3.5m、3.6m设计使用年限50年2、结构设计概况结构型式基础结构型式预应力高强碎管

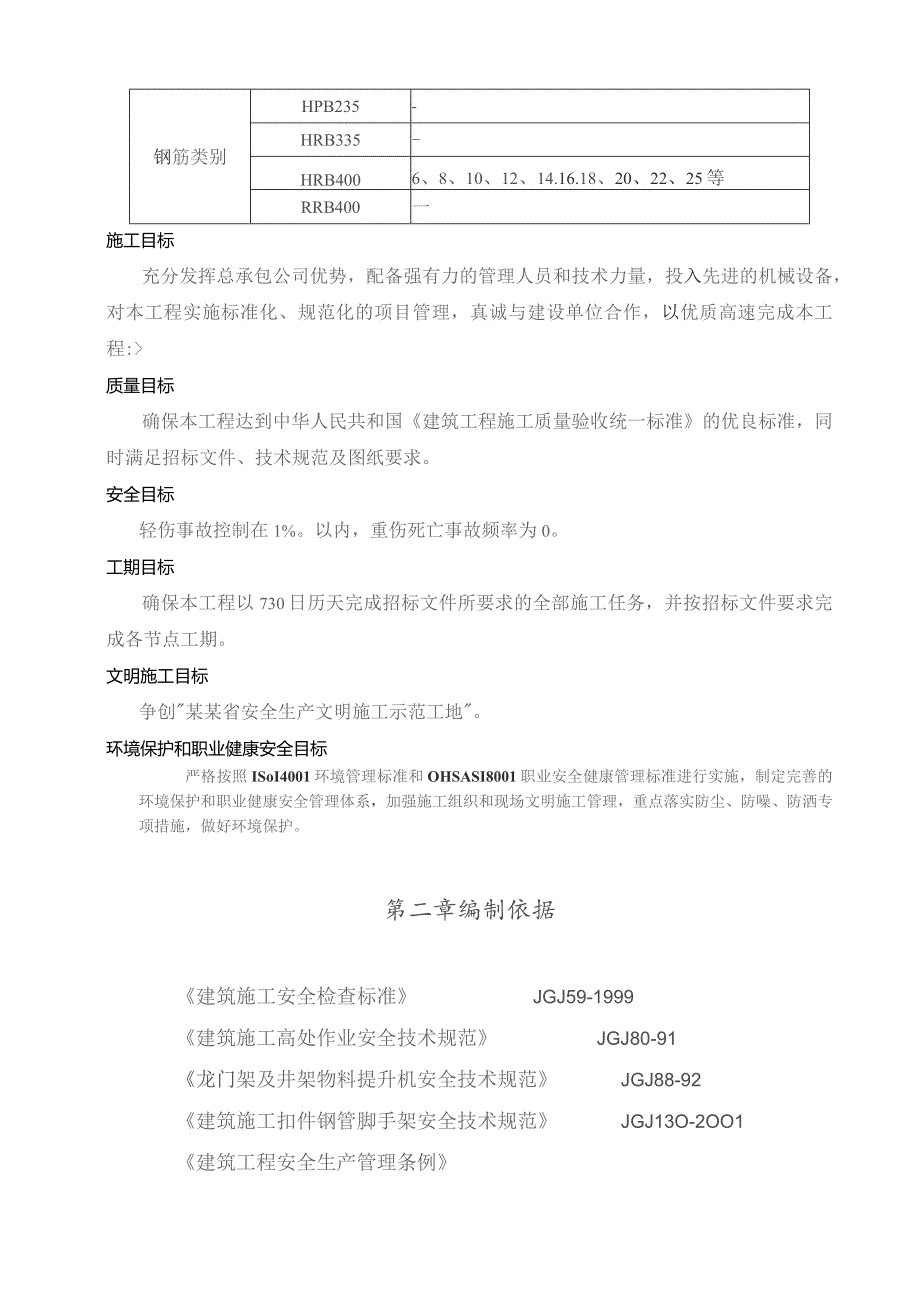

3、桩基础主体结构型式钢筋混凝土框架剪力墙结构屋面结构型式钢筋混凝土梁板结构酷强度等级地下室底板(含桩承台、基础梁)C30(P6)柱C35、C30、C30(P6)、C30(P8)梁、板C30抗震等级工程设防烈度6度钢筋类别HPB235-HRB335-HRB4006、8、10、12、14.16.18、20、22、25等RRB400一施工目标充分发挥总承包公司优势,配备强有力的管理人员和技术力量,投入先进的机械设备,对本工程实施标准化、规范化的项目管理,真诚与建设单位合作,以优质高速完成本工程:质量目标确保本工程达到中华人民共和国建筑工程施工质量验收统一标准的优良标准,同时满足招标文件、技术规范及图纸

4、要求。安全目标轻伤事故控制在1%。以内,重伤死亡事故频率为0。工期目标确保本工程以730日历天完成招标文件所要求的全部施工任务,并按招标文件要求完成各节点工期。文明施工目标争创某某省安全生产文明施工示范工地。环境保护和职业健康安全目标严格按照ISoI4001环境管理标准和OHSASI8001职业安全健康管理标准进行实施,制定完善的环境保护和职业健康安全管理体系,加强施工组织和现场文明施工管理,重点落实防尘、防噪、防洒专项措施,做好环境保护。第二章编制依据建筑施工安全检查标准JGJ59-1999建筑施工高处作业安全技术规范JGJ80-91龙门架及井架物料提升机安全技术规范JGJ88-92建筑施工

5、扣件钢管脚手架安全技术规范JGJ13O-2OO1建筑工程安全生产管理条例中华人民共和国安全生产法第三章安全施工措施一、安全管理措施:为了在该工程施工预防作业人员高空坠落事故的发生,确保施工安全进行,保障作业人员的生命安全,所有高处作业人员在作业前必须由项目部对其班组进行高处作业安全知识教育、安全操作规程、高处作业的规定。特殊作业人员必须持证上岗,作业前由技术负责人进行安全技术交底并签办手续。施工区作业前,由施工班组长对安全防护设施进行检查验收,经验收合格后方可作业,发现有安全隐患及时报告项目部安全员,进行排除。二、三宝的使用方案高处作业人员所使用的安全防护用具,必须符合国家标准,进入施工现场必

6、须由安全员、材料员进行查验。作业人员必须按照正确方法佩戴使用。应符合要求:1、安全帽:凡进场人员都必须正确佩戴安全帽,作业中不得将安全帽脱下。要扣好帽带,调整好帽衬间距。2、安全带:安全带使用时要高挂低用,防止摆动碰撞,绳子不能打结,钩子要挂在连接环上,当发现有异常时要立即更换,换新绳时要加绳套,使用3m以上的绳要加缓冲器。在攀登和悬空等作业中,必须佩戴安全带并有牢靠的挂钩设施。安全带应符合国家标准GB6095-80安全带规定的构造形式、材料、技术和使用保管上的要求,安全带不使用时要妥善保管,使用频繁的绳索经常做外观检查。不得采购和使用不合格产品。安全带使用在5年以上必须进行报废处理。3、安全

7、:安全在使用时必须经过项目部检测后,具备安全生产许可证、产品合格证、安全设施使用备案证,方可使用。安全搭设要求:(1)平的搭设:脚手架内部应设首层安全,每层距小于10米,操作层脚手板下设一层。建筑物的转角处,阳台口和平面突出部位,安全要整体连接,不得中断,不允许出现漏洞。电梯井口、管道竖井等处,井内首层及每隔二层(WlOm)设置固定一道。(2)立搭设:本工程主体结构施工采用轨道式式整体升降脚手架外侧采用立全封闭,立与架体连接应使用绑绳逐点绑扎,不得跳绑、漏绑。各作业层设置防护栏杆和挡脚板;最底层、作业层下方同时用密目及平挂牢封严,防止落人落物。(3)安全拆除要求:安全的拆除应在施工全部完成,作

8、业全部停止后,经项目经理同意,方可拆除,拆除过程要有专人监护。拆除的顺序,应自上而下依次进行,下方应设警戒区,并设“禁止通行”等安全标志。(4)安全使用要求:在使用过程中,要配备专人负责保养安全,并及时做检查和维修。内的坠落物经常清理.,保持体干净,要避免大量焊渣和其它火星掉入内。三、临边防护实施方案I,楼梯口防护:楼梯踏步及休息平台口设置两道牢固防护栏杆及300mm高的挡脚板。电梯口设置1.2米高的钢筋片防护门,格间距不大于15cm,底部焊30Cm高的钢板片,防止杂物滚入,电梯井的首层和首层以上每隔10米设一道水平安全,安全平应封闭严密。所有单元楼梯和电梯井口均需防护。2、预留空洞、坑井防护

9、:楼板屋面及转身平台处的地面上的洞口:边长25cm,用坚实的盖板进行遮挡,盖板四周设置膨胀螺栓固定防止位移;边长25cm-50cm的洞口用竹笆加以盖板,四周要保持均衡并设有钢管加以固定;边长50cm-150Cm的洞口采用钢管或钢筋做格,在上面满铺竹笆,上面铺设密目安全;边长150Cm以上的洞口,四周设护身栏杆,高度1.2m,立杆间距不大于2m,顺水杆间距为600mm,下部设30Cm挡脚板,并在洞口下方某挂平;墙面等处的洞口,凡落地洞口要加装防护门,格间距不大于15cm。下边缘距楼板或地面高度低于80Cm的窗台等的竖向洞口,施工过程中搭设l2m高的防护栏杆,挂设密目进行封闭。3、通道口防护:由于

10、该工程施工现场狭小,生活民工住宿、厨房、开放区通道车道,搭设安全通道。安全通道口必须搭设安全防护棚,设双层防护,上下距离0.6m。两侧设置不低于05m的挡脚板防止二次伤害。安全通道应为该区域建筑物人行通道范围内。4、阳台、楼板、屋面等边口防护:所有外侧洞口进行封闭;楼层、屋面窗台或女儿墙未施工前,均应加设防护栏杆,高度1.2m,立杆间距不大于2m,顺水杆间距为600mm。屋面施工,周边设置防护栏杆,栏杆下部要设置挡脚板,采用密目进行围挡。整体提升脚手架作业时,架体与墙空隙采用翻板措施,保证严密防止落人落物。5、警戒线:在建筑物底部周边搭设防护栏杆,防护栏杆刷红白相间的警示标志,该工程的坠落半径

11、为7m,警戒线采用48钢管栏杆,高度为1.2m,设置两道顺水杆,离地距离分别为60Omm、120OmmO立柱距离为1800mm,入地深度为600mmo6、施工作业区内,在危险区域有针对性的悬挂、某贴安全警示标志,夜间没置红灯示警。四、施工电梯安装和拆除作业严格按照施工电梯安装和拆除安全施工方案实施。使用前必须进行验收,报起重机械检测中心进行检测,检测合格后方可投入使用。施工电梯使用层必须设置停靠装置,设置超载限制装置、上下限位装置、断绳保护装置。各层联络要有明确信号和楼层标志。安全门。通道口走道满铺木板,并固定牢固,两侧边设置防护栏杆和挡脚板,并用密目进行封闭。操作人员必须持证上岗。五、外脚手

12、架搭设和拆除作业严格按照外脚手架安装和拆除安全施工方案执行,由项目部组织验收合格后方可进行作业。作业层的脚手板必须铺设严密,下部铺设安全平兜底,脚手板与建筑物之间的空隙保持在IOCm以内。脚手架外侧采用密目式安全全封闭,不得留有遗漏。作业人员通过专用通道上下架体,不得攀爬架体。六、模板工程应严格按照模板工程安全施工方案执行,支设完毕由项目部组织验收。在拆除前必须在碎同条件养护报告符合要求的前提下,报技术负责人同意后方可进行拆除模板。模板工程在帮扎钢筋、清理模板、支、拆模板时必须保证作业人员有可靠立足点,作业面按照规定设置安全防护设施,模板及支撑体系的施工荷载应均匀堆置,不得超过设计计算要求。七

13、、高处作业时,使用机械设备必须“一机、一闸、一箱、一保护”,电源线不得有接头,不得在模板、钢筋下面拽拉。在楼层周边使用机械时应系好安全带,防止机械故障造成伤害。八、钢筋绑扎时的高空作业时(I)绑扎钢筋和安装钢筋骨架时,必须搭设脚手架和马道。(2)绑扎、挑梁、挑檐、外墙和边柱等钢筋时,应搭设操作台架和某挂安全e(3)悬空大梁钢筋的绑扎,必须在满铺脚手架的支架或操作平台上操作。(4)绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下。3米以内的柱钢筋,可在地面或楼面上绑扎,整体竖立。绑扎3米以上的柱钢筋,必须搭设操作平台。九、混凝土浇筑时高空作业时浇筑离地2米以上框架、过梁、雨蓬和小平台时,应

14、设操作平台,不得直接站在模板或支撑件上操作。特殊情况下如无可靠的安全设施,必须系好安全带并扣好保险钩,或某设安全。十、悬空进行门窗作业时,必须遵守下列规定(1)安装门、窗、油漆及安装玻璃时,严禁操作人员站在植子、阳台栏板上操作。门、窗临时固定,封填材料未达到强度,以及电焊时,严禁手拉门、窗进行攀登。(2)在高处外墙安装门、窗,无外脚手架时,应某挂安全。无安全时,操作人员应系好安全带,其保险钩应挂在操作人员上方的可靠物件上。(3)进行窗口作业时,操作人员的重心应位于室内,不得在窗台上站立,必要时应系好安全带进行操作。十一、悬挑式钢平台,必须符合下列规定(1)悬挑式钢平台应按现行的相应规范进行,其

15、结构构造应能防止左右晃动。(2)钢平台的搁支点与上部位结点,必须位于建筑物上,不得设置在脚手架等设备上。(3)斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的每一道均应作单道受力计算。(4)应设置4个经过验算的吊环。吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。吊环应用甲类3号沸腾钢制作。(5)钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于3个。建筑物锐角口围系钢丝绳处应加补软垫物,钢平台外口应略高于内口。(6)钢平台左右两侧必须装置固定的防护栏杆。(7)钢平台吊装,需待横梁支撑点电焊固定;接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。(8)钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。3、操作平台上应显著地标明容许荷载值。操作平台上人员和物料的总重量,严禁超过设计的容许荷载,应配备专人加以监督。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
