防水技术交底.docx

上传人:p** 文档编号:608670 上传时间:2023-12-01 格式:DOCX 页数:2 大小:23.13KB
下载 相关 举报
防水技术交底.docx_第1页
第1页 / 共2页
防水技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《防水技术交底.docx》由会员分享,可在线阅读,更多相关《防水技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

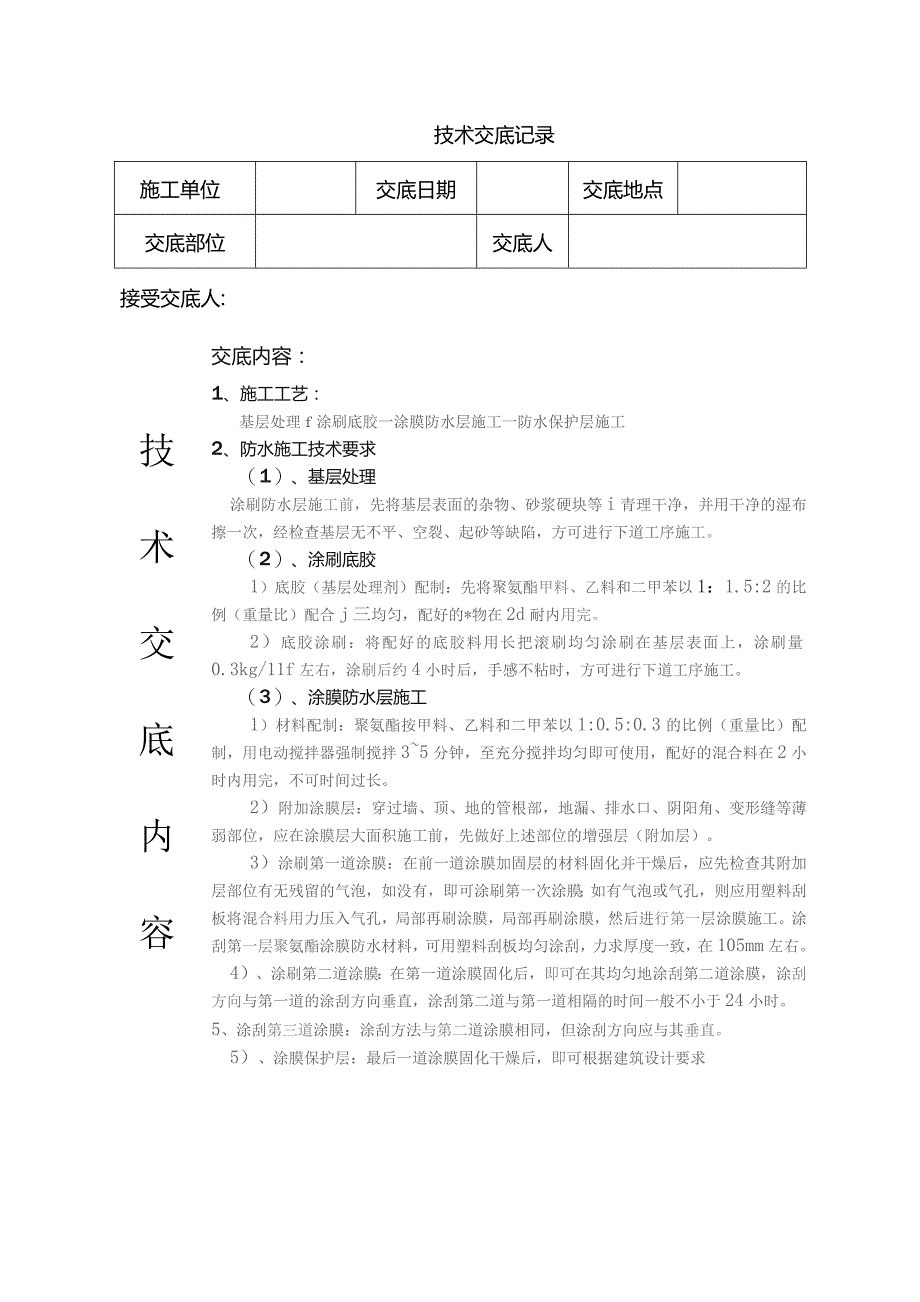

1、技 术 交 底 内 容技术交底记录施工单位交底日期交底地点交底部位交底人接受交底人:交底内容:1、施工工艺:基层处理f涂刷底胶一涂膜防水层施工一防水保护层施工2、防水施工技术要求(1)、基层处理涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等i青理干净,并用干净的湿布擦一次,经检查基层无不平、空裂、起砂等缺陷,方可进行下道工序施工。(2)、涂刷底胶1)底胶(基层处理剂)配制:先将聚氨酯甲料、乙料和二甲苯以1:1.5:2的比例(重量比)配合j三均匀,配好的*物在2d耐内用完。2)底胶涂刷:将配好的底胶料用长把滚刷均匀涂刷在基层表面上,涂刷量0.3kg/11f左右,涂刷后约4小时后,手感不粘时,方

2、可进行下道工序施工。(3)、涂膜防水层施工1)材料配制:聚氨酯按甲料、乙料和二甲苯以1:0.5:0.3的比例(重量比)配制,用电动搅拌器强制搅拌35分钟,至充分搅拌均匀即可使用,配好的混合料在2小时内用完,不可时间过长。2)附加涂膜层:穿过墙、顶、地的管根部,地漏、排水口、阴阳角、变形缝等薄弱部位,应在涂膜层大面积施工前,先做好上述部位的增强层(附加层)。3)涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气泡,如没有,即可涂刷第一次涂膜;如有气泡或气孔,则应用塑料刮板将混合料用力压入气孔,局部再刷涂膜,局部再刷涂膜,然后进行第一层涂膜施工。涂刮第一层聚氨酯

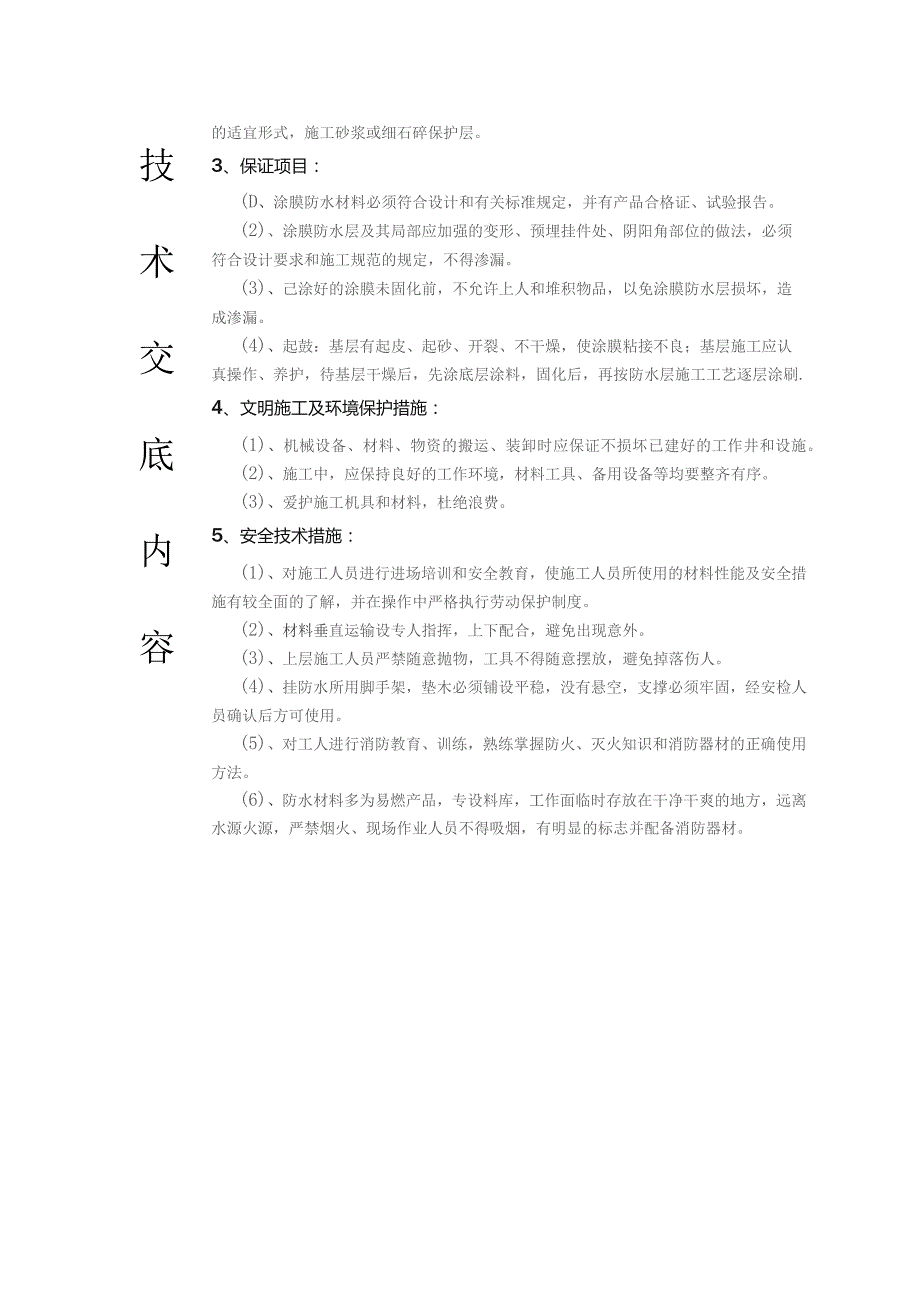

3、涂膜防水材料,可用塑料刮板均匀涂刮,力求厚度一致,在105mm左右。4)、涂刷第二道涂膜:在第一道涂膜固化后,即可在其均匀地涂刮第二道涂膜,涂刮方向与第一道的涂刮方向垂直,涂刮第二道与第一道相隔的时间一般不小于24小时。5、涂刮第三道涂膜:涂刮方法与第二道涂膜相同,但涂刮方向应与其垂直。5)、涂膜保护层:最后一道涂膜固化干燥后,即可根据建筑设计要求技 术 交 底 内 容的适宜形式,施工砂浆或细石碎保护层。3、保证项目:(D、涂膜防水材料必须符合设计和有关标准规定,并有产品合格证、试验报告。(2)、涂膜防水层及其局部应加强的变形、预埋挂件处、阴阳角部位的做法,必须符合设计要求和施工规范的规定,不

4、得渗漏。(3)、己涂好的涂膜未固化前,不允许上人和堆积物品,以免涂膜防水层损坏,造成渗漏。(4)、起鼓:基层有起皮、起砂、开裂、不干燥,使涂膜粘接不良;基层施工应认真操作、养护,待基层干燥后,先涂底层涂料,固化后,再按防水层施工工艺逐层涂刷.4、文明施工及环境保护措施:(1)、机械设备、材料、物资的搬运、装卸时应保证不损坏已建好的工作井和设施。(2)、施工中,应保持良好的工作环境,材料工具、备用设备等均要整齐有序。(3)、爱护施工机具和材料,杜绝浪费。5、安全技术措施:(1)、对施工人员进行进场培训和安全教育,使施工人员所使用的材料性能及安全措施有较全面的了解,并在操作中严格执行劳动保护制度。(2)、材料垂直运输设专人指挥,上下配合,避免出现意外。(3)、上层施工人员严禁随意抛物,工具不得随意摆放,避免掉落伤人。(4)、挂防水所用脚手架,垫木必须铺设平稳,没有悬空,支撑必须牢固,经安检人员确认后方可使用。(5)、对工人进行消防教育、训练,熟练掌握防火、灭火知识和消防器材的正确使用方法。(6)、防水材料多为易燃产品,专设料库,工作面临时存放在干净干爽的地方,远离水源火源,严禁烟火、现场作业人员不得吸烟,有明显的标志并配备消防器材。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
