《项目发电机施工方案(报批).docx》由会员分享,可在线阅读,更多相关《项目发电机施工方案(报批).docx(20页珍藏版)》请在第壹文秘上搜索。

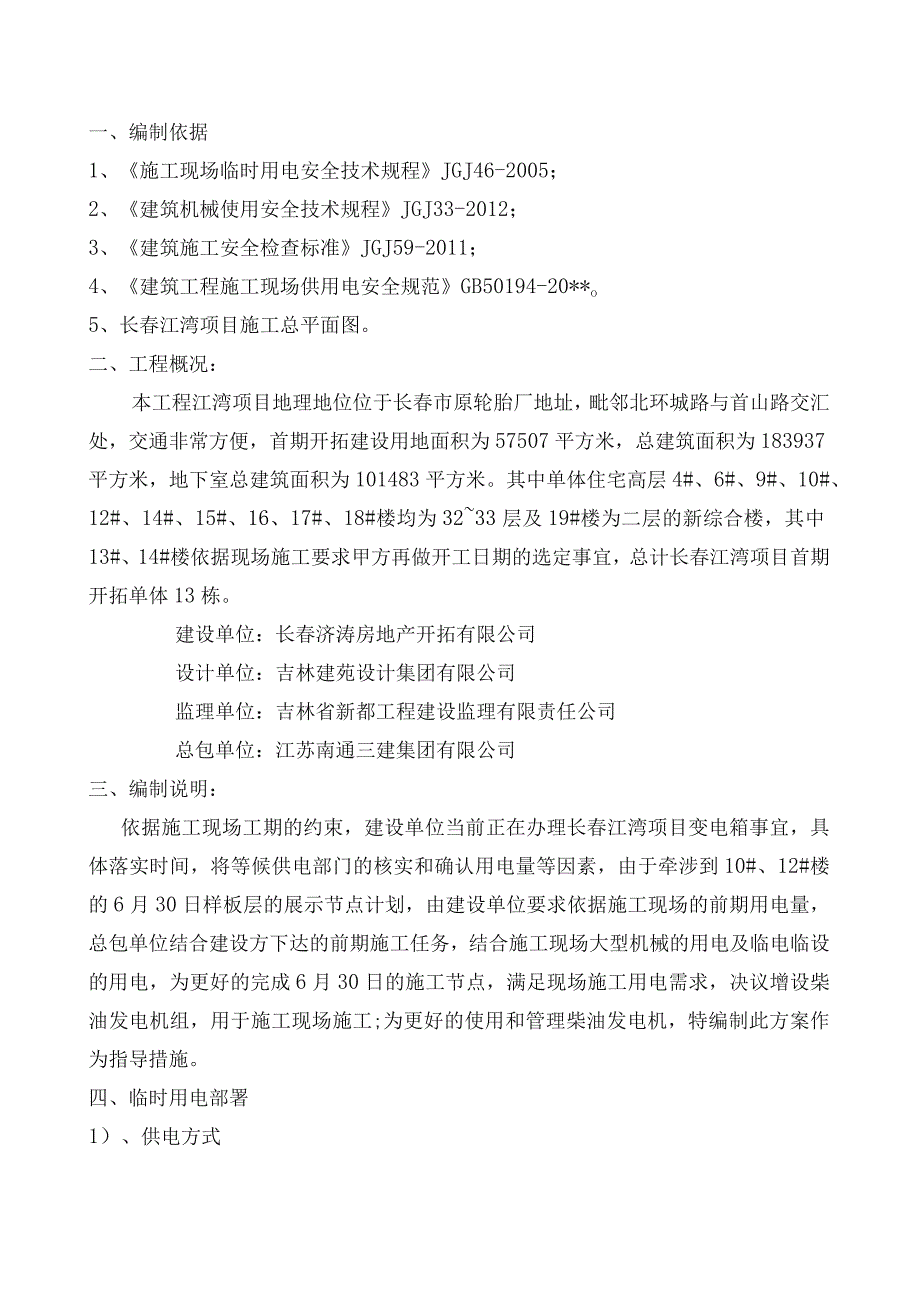

1、一、编制依据1、施工现场临时用电安全技术规程JGJ46-2005;2、建筑机械使用安全技术规程JGJ33-2012;3、建筑施工安全检查标准JGJ59-2011;4、建筑工程施工现场供用电安全规范GB50194-20*o5、长春江湾项目施工总平面图。二、工程概况:本工程江湾项目地理地位位于长春市原轮胎厂地址,毗邻北环城路与首山路交汇处,交通非常方便,首期开拓建设用地面积为57507平方米,总建筑面积为183937平方米,地下室总建筑面积为101483平方米。其中单体住宅高层4#、6#、9#、10#、12#、14#、15#、16、17#、18#楼均为3233层及19#楼为二层的新综合楼,其中13
2、#、14#楼依据现场施工要求甲方再做开工日期的选定事宜,总计长春江湾项目首期开拓单体13栋。建设单位:长春济涛房地产开拓有限公司设计单位:吉林建苑设计集团有限公司监理单位:吉林省新都工程建设监理有限责任公司总包单位:江苏南通三建集团有限公司三、编制说明:依据施工现场工期的约束,建设单位当前正在办理长春江湾项目变电箱事宜,具体落实时间,将等候供电部门的核实和确认用电量等因素,由于牵涉到10#、12#楼的6月30日样板层的展示节点计划,由建设单位要求依据施工现场的前期用电量,总包单位结合建设方下达的前期施工任务,结合施工现场大型机械的用电及临电临设的用电,为更好的完成6月30日的施工节点,满足现场

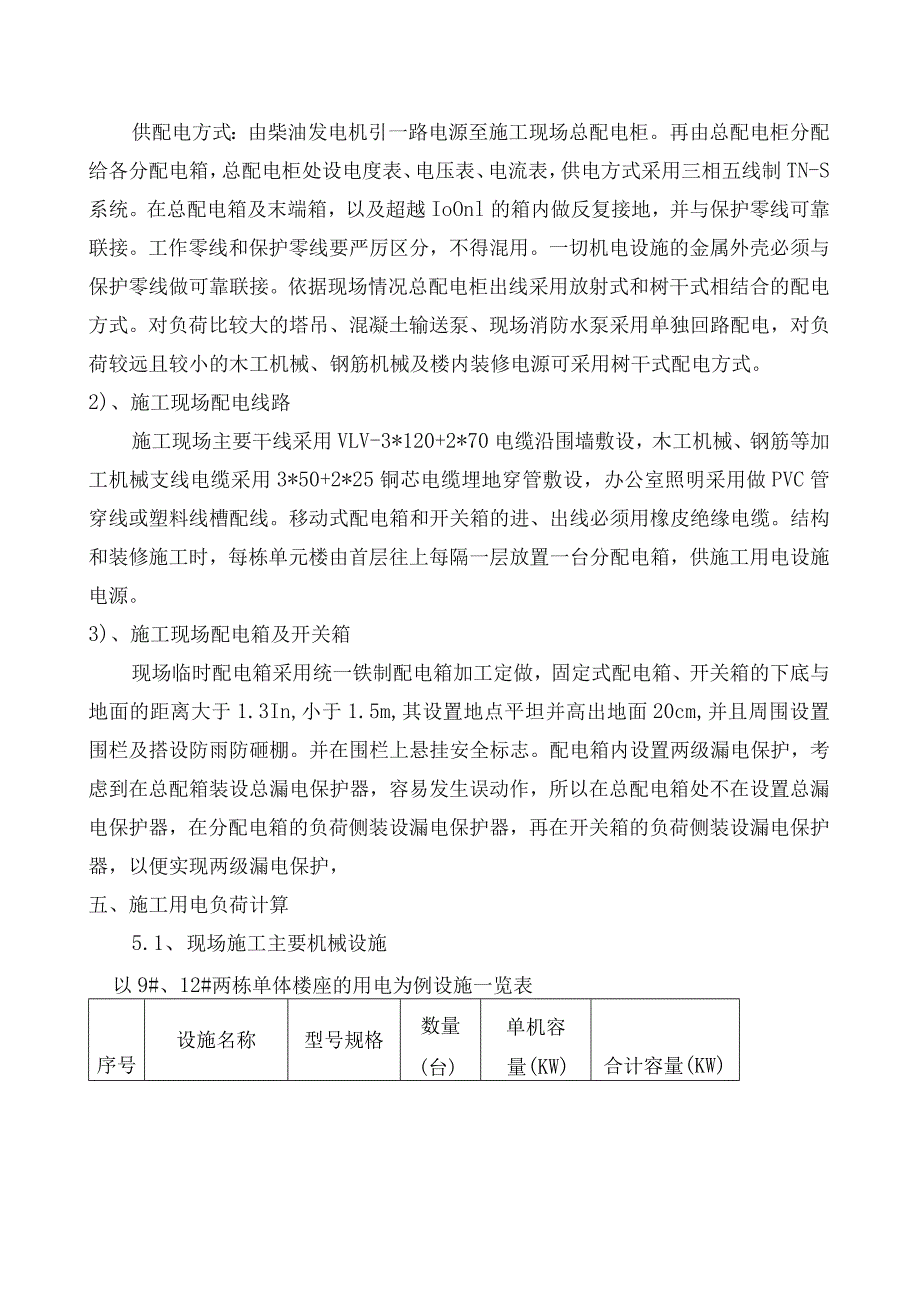

3、施工用电需求,决议增设柴油发电机组,用于施工现场施工;为更好的使用和管理柴油发电机,特编制此方案作为指导措施。四、临时用电部署1)、供电方式供配电方式:由柴油发电机引一路电源至施工现场总配电柜。再由总配电柜分配给各分配电箱,总配电柜处设电度表、电压表、电流表,供电方式采用三相五线制TN-S系统。在总配电箱及末端箱,以及超越IoOnl的箱内做反复接地,并与保护零线可靠联接。工作零线和保护零线要严厉区分,不得混用。一切机电设施的金属外壳必须与保护零线做可靠联接。依据现场情况总配电柜出线采用放射式和树干式相结合的配电方式。对负荷比较大的塔吊、混凝土输送泵、现场消防水泵采用单独回路配电,对负荷较远且较
4、小的木工机械、钢筋机械及楼内装修电源可采用树干式配电方式。2)、施工现场配电线路施工现场主要干线采用VLV-3*120+2*70电缆沿围墙敷设,木工机械、钢筋等加工机械支线电缆采用3*50+2*25铜芯电缆埋地穿管敷设,办公室照明采用做PVC管穿线或塑料线槽配线。移动式配电箱和开关箱的进、出线必须用橡皮绝缘电缆。结构和装修施工时,每栋单元楼由首层往上每隔一层放置一台分配电箱,供施工用电设施电源。3)、施工现场配电箱及开关箱现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱、开关箱的下底与地面的距离大于1.3In,小于1.5m,其设置地点平坦并高出地面20cm,并且周围设置围栏及搭设防雨防砸

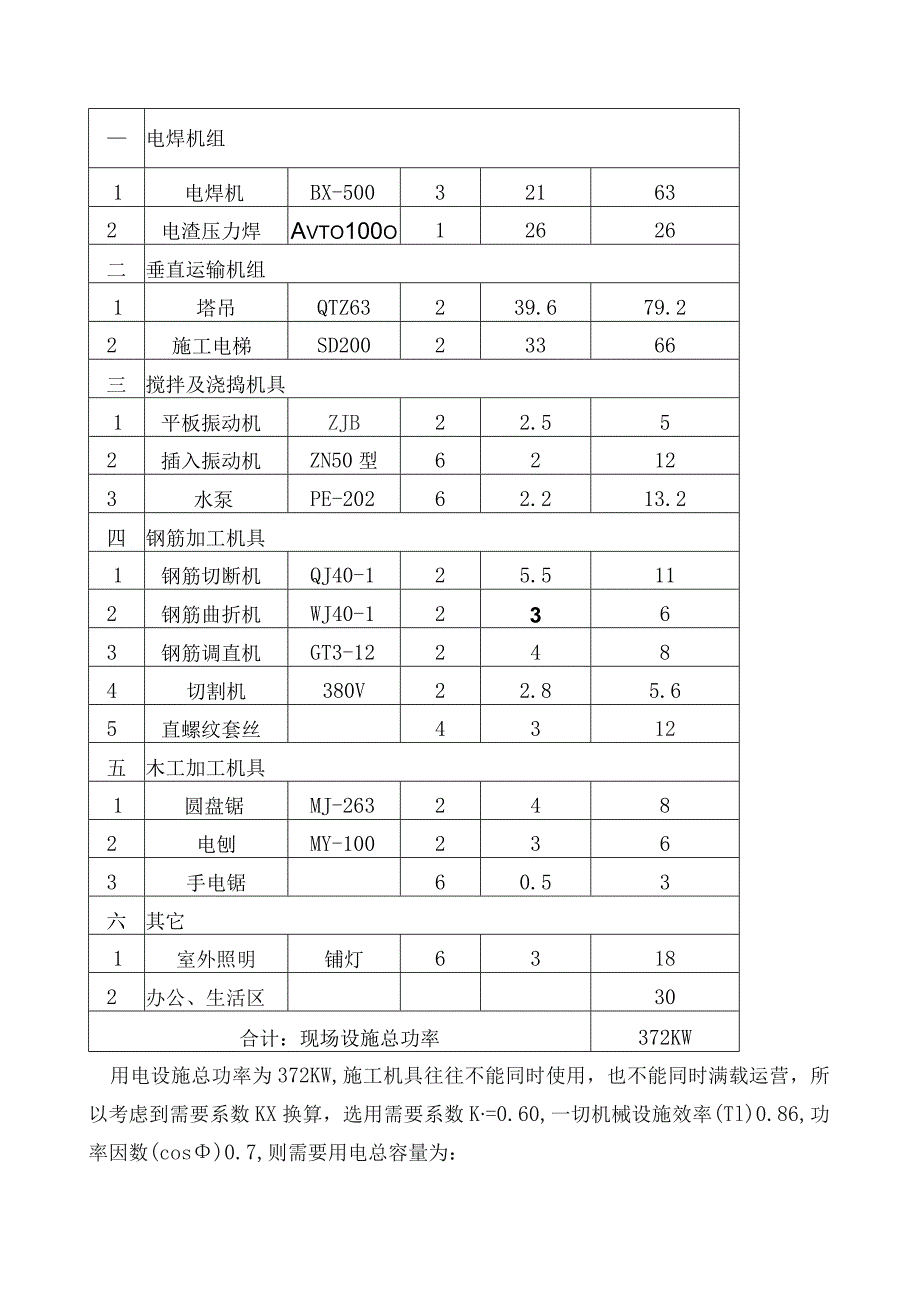

5、棚。并在围栏上悬挂安全标志。配电箱内设置两级漏电保护,考虑到在总配箱装设总漏电保护器,容易发生误动作,所以在总配电箱处不在设置总漏电保护器,在分配电箱的负荷侧装设漏电保护器,再在开关箱的负荷侧装设漏电保护器,以便实现两级漏电保护,五、施工用电负荷计算5.1、 现场施工主要机械设施以9#、12#两栋单体楼座的用电为例设施一览表序号设施名称型号规格数量(台)单机容量(KW)合计容量(KW)电焊机组1电焊机BX-500321632电渣压力焊Avto100o12626二垂直运输机组1塔吊QTZ63239.679.22施工电梯SD20023366三搅拌及浇捣机具1平板振动机ZJB22.552插入振动机Z
6、N50型62123水泵PE-20262.213.2四钢筋加工机具1钢筋切断机QJ40-125.5112钢筋曲折机WJ40-12363钢筋调直机GT3-122484切割机380V22.85.65直螺纹套丝4312五木工加工机具1圆盘锯MJ-2632482电刨MY-1002363手电锯60.53六其它1室外照明铺灯63182办公、生活区30合计:现场设施总功率372KW用电设施总功率为372KW,施工机具往往不能同时使用,也不能同时满载运营,所以考虑到需要系数KX换算,选用需要系数K=0.60,一切机械设施效率(Tl)0.86,功率因数(cos)0.7,则需要用电总容量为:S=K1(Pcos)=0
7、.6(372/0.860.7)=370.76KVA考虑租赁柴油发电机为旧发电机,电压额不能满负载,在现场发电只能取其系数的80%发电量,同时考虑办公区、生活区用电不含在现场施工用电之中,单独提供一台200KW的柴油发电机作为供电源;因300KW的柴油发电机常用功率为300KW,容量为375KVA,所以现场每台300KV的柴油发电机的发电量二栋楼作为一个单体是能够满足的。现场每两栋楼的结构施工进程中考虑一切机械同时用电需要的用电量共计310KVA。S=Kx(Pcos)=0.6(310/0.860.7)=308.97KVA因此,现场每两栋楼配备一台300kw的柴油发电机。现场用电在高峰期应再增加一
8、台30OkW的发电机组。5.2、 现场柴油发电机的配备依据甲方要求首期江湾项目开拓楼盘,作为我施工方的整体施工目的,在现场满足10#及12#楼的6月30日展示节点进度计戈L同时对4#、6#、9#、14#、15#、19#楼进行同时施工,依据现场需求,考虑到施工周期及项目成本的核算,合理的配置柴油发电机,直接关系到施工现场的施工进度需求,因此对现场柴油机的配置如下:序号柴油机数量功率配备楼座备注12120KW10#、19#21300KW4#、6#31300KW9#、12#41300KW14#、15#51300KW16#、办公区及生活区后期施工61300KW17#、18#后期施工5.3、柴油发电机油
9、库的设置及油料的储备现场油库必须设置在没有明火及远离电源的地方,既便于柴油发电机的供油,又要确保油库的安全,并派专人进行看管,实时对油库进行巡检,做好巡检记载,严禁闲杂人等靠近油库。建立要害部位的安全监控,明确安全责任人,同时,值班人员严厉执行巡回检查制度,发现问题及时处置,并报告险情,操作人员必须通过培训合格,持证上岗;在油库区域配置消防设施和器材,设置消防安全标志,并定期组织检验、维修,确保消防设施和器材的完好有效。油料的储备:300KW柴油发电机正常工作的耗油量,按0.2升千瓦小时发电量能够计算如下:300KWX0.2升KW小时=60升小时200KW0.2升KW小时=40升小时现场按发电
10、机连续工作15小时进行计算每天每台300KW柴油发电机需要的油耗如下:60升小时X15小时=900升办公区、生活起200KW柴油发电机每天按工作12个工作小时需要油耗如下:40升小时X12小时=480升六、柴油发电机供电使用管理1、柴油发电机供电安全用电管理技术措施(1)发电机租赁时与租赁单位合同约定并执行:发电机的安装调试由租凭单位的专业技术人员完成,租凭单位给予每台发电机配备两名专业的柴油发电机值班、操作、维护人员,并接收我部的管理。柴油发电机操作、维护人员持证上岗,操作人员能熟练掌握所维护设施的原理、性能及操作规程。(2)柴油发电机选择移动式柴油发电机车,安装在施工现场合理地位。预先制定
11、供用电管理制度、值班制度、发电机操作规程、发电机故障应急预案等。柴油发电机附近设置密闭防火泄油池,为柴油发电机供油的储油罐设置独立的存放区,做好防火措施,安置专人值守。(3)移动式柴油发电机停放地点地面平坦,并高出周围地面0.25-0.3米。柴油发电机拖车的前后轮卡主,固定好。(4)移动式柴油发电机大的拖车做好可靠的接地。(5)移动式柴油发电机拖车上部设置防雨棚,防雨棚做到牢固、可靠。(6)移动式柴油发电机周围4米内不得使用明火,不得存放易燃物品。(7)柴油发电机的总容量满足最大负荷的需要和大容量电动机起动时的要求。起动时母线电压不低于额定电压的80%。(8)柴油发电机的出口侧装设短路保护、过
12、负荷保护及低电压保护等装置。(9)柴油发电机车附近设置可在带电场所使用的消防灭火器材,并安放在便于取用的地方。(10)现场所用配电箱、电缆、橡套线.、漏电保护器必须是合格产品。施工现场用电使用三级配电逐级漏电保护并定期进行检验,工作安全可靠方可使用。各种电器设施金属外壳做好可靠接零保护并压牢。(11)现场露天灯具、电焊机棚有防雨、防风、防雪措施,并安装牢固,远离易燃物。(12)临时供、用电操作人员持证上岗,非电工不随意动用电器,检修用电设施严厉按有关操作规范进行操作,防止发生触电事故。(13)暂设电工做到持证上岗,上班合闸下班拉闸,天天有人值班。(14)对配电箱严厉管理,一箱一锁,箱内器件整齐
13、洁净,闸具齐全,不带病工作,保证工作灵敏安全可靠,各种电器设施不使用不合格产品。施工现场A、B级配电设施设有隔离防护措施,并配备消防器材。(15)施工现场大型用电设施、大型机具等,配有专人进行维护和管理。电工晚间值班双人上岗。特殊情况下需要带点操作时,配备必要的安全用具,采用可靠的安全隔离措施,并指定专业人员进行监护。(16)电焊机做到有专用保护器,一、二次线防护罩。一次线压实,没有松动现场。二次线和电焊机连接,压好连接鼻子,用专门螺栓拧紧压实,严禁用缠绕方法,要双线到位。对于中小型机械到达四个一标准(一机一箱一漏一开关,(17)对手持电动工具、一切小型电动工具加漏电保护,和设施连接用插头连接
14、。胶皮线不乱拉乱扯,防止物品的碰砸和车轮碾压现象。(18)对用电违章者及时纠正,必要时停止送电。(19)非用电人员禁止挪动箱体及线路。(20)施工现场严禁使用不合格的电缆。电缆接头接实,没有松动现象。防止电缆过负荷,发生火灾。(21)发电机操作人员与用电人员要有防火责任心,对于设施要经常进行检修,防止因用电设施打火、短路、发热和绝缘等不良情况。而造成电器设施起火现象。施工人员在现场禁止吸烟,遵守防火安全制度并认真贯彻执行。(22)建立发电机发电、配电、用电三级管理责任制,本工程柴油发电机临时供、用电方案实施负责人为专职电工,负责具体实施执行发电机临时用电施工方案,管理发电机操作、维护人员,指导临电作业人员操作,并对发电机操作、维护人员和临电操作、维护人员做各个阶段的书面安全技术交底。(23)发电机操作人员和临电操作人员均在公司安全监管部备案。发电机操作人员及临电人员应做到爱岗敬业,认真负责,熟练掌握相关的机械操作安全和安全用电规程规范及相应技能。(24)现场电工值班室设在现场入口处。值班室内整洁有序,严禁闲杂人员进入,不存放与工作无关的物品。(25)施工现场设立专门的废弃物临时储存场地,现场发生的临电施工废弃物,如电线头、电线皮、插头、灯泡、灯管等废弃物分类存放,对有可能造成二次污染的废弃物单独储存、设置安全防范措施且有醒目的识。废弃物的运输确保不散撒、不混放,对可回收的废
