铝合金门窗安装工程.docx

上传人:p** 文档编号:609049 上传时间:2023-12-01 格式:DOCX 页数:14 大小:87.84KB
下载 相关 举报
铝合金门窗安装工程.docx_第1页
第1页 / 共14页
铝合金门窗安装工程.docx_第2页
第2页 / 共14页
铝合金门窗安装工程.docx_第3页
第3页 / 共14页
铝合金门窗安装工程.docx_第4页
第4页 / 共14页
铝合金门窗安装工程.docx_第5页
第5页 / 共14页
铝合金门窗安装工程.docx_第6页
第6页 / 共14页
铝合金门窗安装工程.docx_第7页
第7页 / 共14页
铝合金门窗安装工程.docx_第8页
第8页 / 共14页
铝合金门窗安装工程.docx_第9页
第9页 / 共14页
铝合金门窗安装工程.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《铝合金门窗安装工程.docx》由会员分享,可在线阅读,更多相关《铝合金门窗安装工程.docx(14页珍藏版)》请在第壹文秘上搜索。

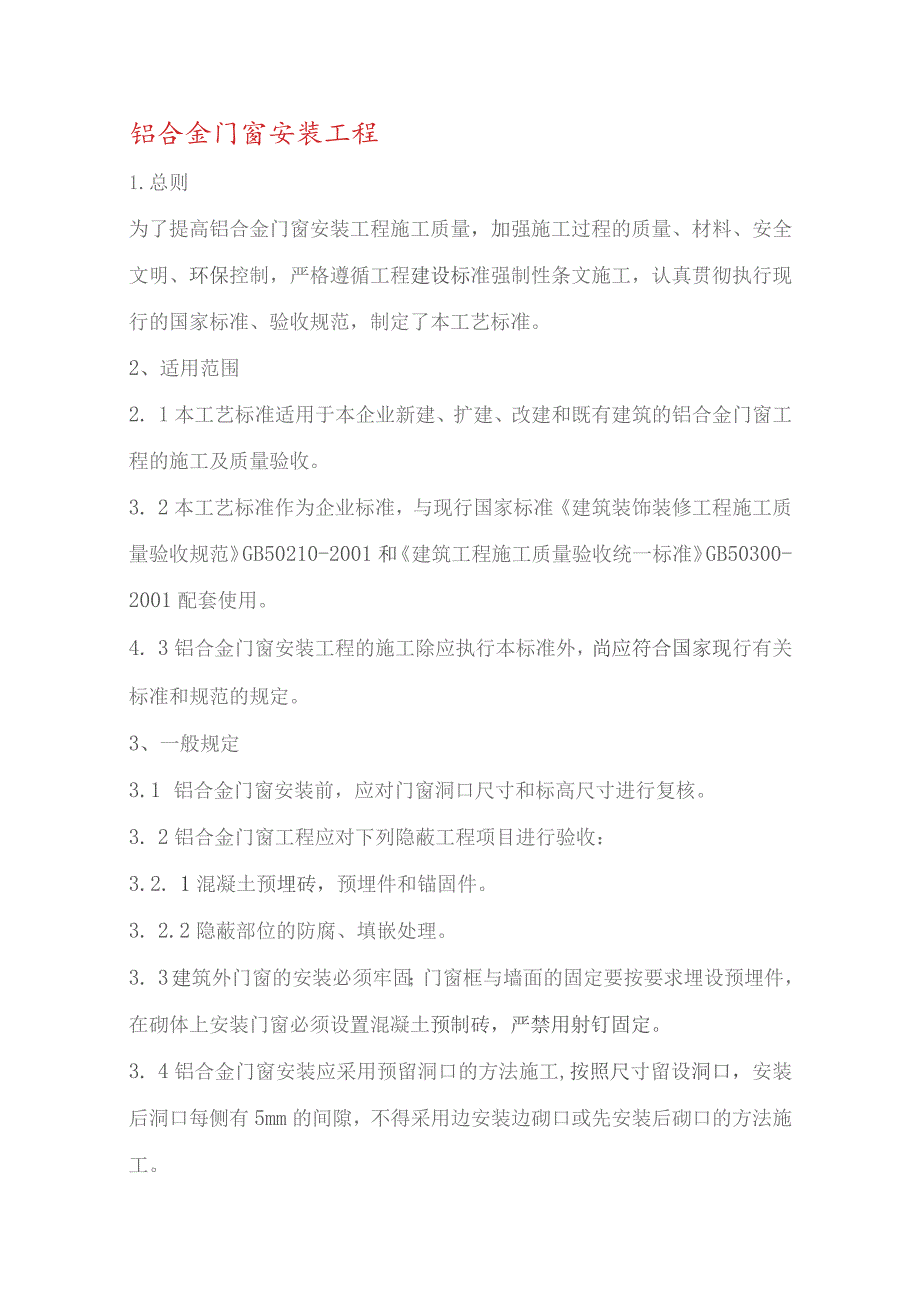

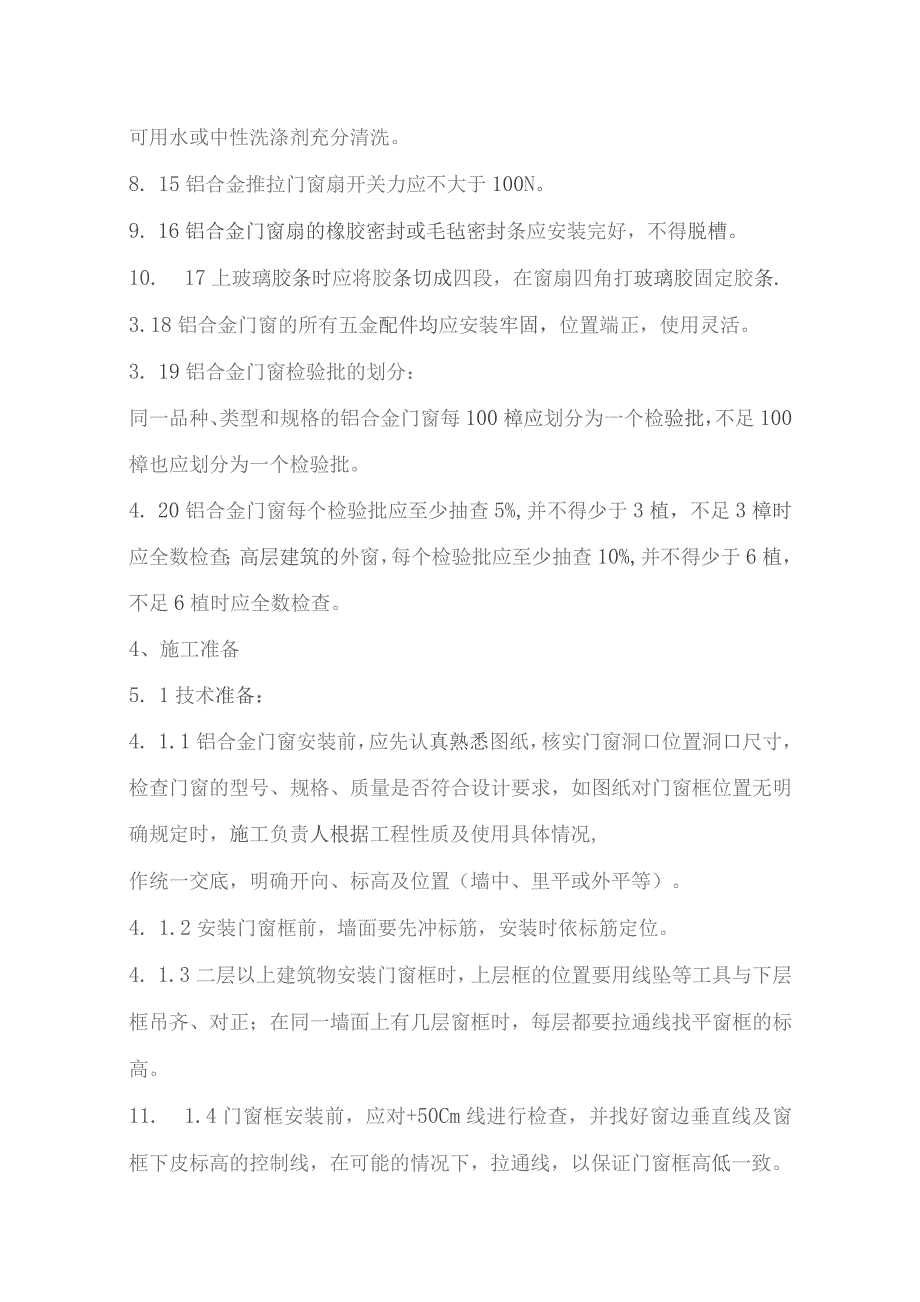

1、铝合金门窗安装工程1.总则为了提高铝合金门窗安装工程施工质量,加强施工过程的质量、材料、安全文明、环保控制,严格遵循工程建设标准强制性条文施工,认真贯彻执行现行的国家标准、验收规范,制定了本工艺标准。2、适用范围2. 1本工艺标准适用于本企业新建、扩建、改建和既有建筑的铝合金门窗工程的施工及质量验收。3. 2本工艺标准作为企业标准,与现行国家标准建筑装饰装修工程施工质量验收规范GB50210-2001和建筑工程施工质量验收统一标准GB50300-2001配套使用。4. 3铝合金门窗安装工程的施工除应执行本标准外,尚应符合国家现行有关标准和规范的规定。3、一般规定3.1 铝合金门窗安装前,应对门

2、窗洞口尺寸和标高尺寸进行复核。3. 2铝合金门窗工程应对下列隐蔽工程项目进行验收:3.2. 1混凝土预埋砖,预埋件和锚固件。3. 2.2隐蔽部位的防腐、填嵌处理。3. 3建筑外门窗的安装必须牢固;门窗框与墙面的固定要按要求埋设预埋件,在砌体上安装门窗必须设置混凝土预制砖,严禁用射钉固定。3. 4铝合金门窗安装应采用预留洞口的方法施工,按照尺寸留设洞口,安装后洞口每侧有5mm的间隙,不得采用边安装边砌口或先安装后砌口的方法施工。3 .5铝合金门窗组合时,其拼植料的尺寸、规格、壁厚应符合设计要求。4 .6立门窗植前,应核对门窗植的型号、规格、开启方向、安装位置及连接方式等,应符合设计要求,门樟下口

3、的锯口线应与楼地面标高相同。3. 7铝合金门窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘、回弹现象,推拉门窗扇必须有防脱落措施,门窗扇的安装应在室内、外装修基本完成后进行。3. 8铝合金下滑道要设泻水孔,以便排水,推拉窗扇上口要设止卸块,两侧框要有防撞块,下槽口两端要加设橡胶角垫,并用玻璃胶满打,推拉窗扇下的滑轮应安装在同一条直线上。3. 9铝合金门窗的抗风压性能、抗空气渗透性能、抗雨水渗漏性能均应符合国家标准的规定,满足使用要求。3. 10选用材料除不锈钢外,应注意防腐处理,不允许与铝合金型材发生接触腐蚀;严禁用水泥砂浆作窗框与墙体之间的填塞材料,宜使用发泡聚氨脂。3. 11门窗构件应连

4、接牢固,需用耐腐蚀的填充材料使连接部位密封、防水。5. 12墙体与连接件、连接件与门窗框的连接方式,可按下列情况确定:5.12. 1连接件焊接连接:适用于钢结构。3. 12.2预埋件连接:适用于钢筋混凝土结构。4. 12.3燕尾铁连接:适用于砖墙结构。5. 12.4金属膨胀螺栓连接:适用于钢筋混凝土结构、砖墙结构。6. 13铝合金门窗框与洞口墙体之间应采用柔性连接,其间隙可用矿棉条、玻璃棉毡条分层、发泡聚氨脂填塞,缝隙两侧采用木方留5-8mm的槽口,用防水密封材料嵌填、封严。7. 14铝合金门窗框(扇)不应用酸性或碱性制剂清洗,也不能用钢刷刷洗,可用水或中性洗涤剂充分清洗。8. 15铝合金推拉

5、门窗扇开关力应不大于100N。9. 16铝合金门窗扇的橡胶密封或毛毡密封条应安装完好,不得脱槽。10. 17上玻璃胶条时应将胶条切成四段,在窗扇四角打玻璃胶固定胶条.3.18铝合金门窗的所有五金配件均应安装牢固,位置端正,使用灵活。3. 19铝合金门窗检验批的划分:同一品种、类型和规格的铝合金门窗每100樟应划分为一个检验批,不足100樟也应划分为一个检验批。4. 20铝合金门窗每个检验批应至少抽查5%,并不得少于3植,不足3樟时应全数检查;高层建筑的外窗,每个检验批应至少抽查10%,并不得少于6植,不足6植时应全数检查。4、施工准备5. 1技术准备:4. 1.1铝合金门窗安装前,应先认真熟悉

6、图纸,核实门窗洞口位置洞口尺寸,检查门窗的型号、规格、质量是否符合设计要求,如图纸对门窗框位置无明确规定时,施工负责人根据工程性质及使用具体情况,作统一交底,明确开向、标高及位置(墙中、里平或外平等)。4. 1.2安装门窗框前,墙面要先冲标筋,安装时依标筋定位。4. 1.3二层以上建筑物安装门窗框时,上层框的位置要用线坠等工具与下层框吊齐、对正;在同一墙面上有几层窗框时,每层都要拉通线找平窗框的标高。11. 1.4门窗框安装前,应对+50Cm线进行检查,并找好窗边垂直线及窗框下皮标高的控制线,在可能的情况下,拉通线,以保证门窗框高低一致。11.1. 5制订该分项工程的质量目标、检查验收制度等保

7、证工程质量的措施。4. 2材料要求:4.1.1 1铝合金门窗的制作和安装必须按设计和有关图集要求选料和制作;窗型材壁厚21.2m,门型材壁厚NI.5m,不得用小料代替大料,不得用塑料型材代替铝合金型材。4.1.2 铝合金型材表面应经过处理,表观应光滑、色彩统一。4.1.3 铝合金门窗的密封材料,可选用硅酮胶、聚硫胶酯胶、聚氨酯胶、丙煽酸等;密封条可选用橡胶条、橡塑条等。1.1.1 2.4下料切割的截面应平整、干净、无切痕、无毛刺。4.2.5 下料时应注意同一批料要一次下齐,并要求表面氧化膜的颜色一致,以免组装后影响美观。4.2.6 -般推拉门、窗下料时宜采用45。角切割;其他类型采用哪种方式,

8、则应根据拼装方式决定。4.2.7 窗框下料时,要考虑窗框加工制作的尺寸,应比已留好的窗洞口尺寸每边小20-25mm(此法为后收口方法)或58mm(采用膨胀螺丝固定门窗),窗框的横、竖料都要按照这个尺寸来裁切,以保证安装合适。4. 3主要机具:5. 3.1施工工具:切割机、小型电焊机、电钻、冲击钻、射钉枪、打胶筒线锯、手锤、扳手、螺丝刀、灰线袋。6. 3.2质量检测工具:线坠、塞尺、水平尺、钢卷尺、弹簧秤。4. 4作业条件:4.1.1 1铝合金门窗安装工程应在主体结构分部工程验收合格后,方可进行施工。4.1.2 弹出楼层轴线或主要控制线(如50Cm线),并对轴线、标高进行复核。4.1.3 预留铁

9、脚孔洞或预埋铁件的数量、尺寸已核对无误。4.1.4 铝合金门窗及其配件、辅助材料已全部运到施工现场,数量、规格、质量完全符合设计要求。4.1.5 管理人员已进行了技术、质量、安全交底。5、操作工艺5. 1工艺流程:铝合金门窗安装工艺流程5.2操作工艺:5.2 .1立门窗框前要看清门窗框在施工图上的位置、标高、型号、门窗框规格、门扇开启方向、门窗框是内平、外平或是立在墙中等,根据图纸设计要求在洞口上弹出立口的安装线,照线立口。5.3 .2预先检查门窗洞口的尺寸、垂直度及预埋件数量。5. 2.3铝合金门窗框安装时用木楔临时固定,待检查立面垂直、左右间隙大小、上下位置一致,均符合要求后,再将镀锌锚固

10、板固定在门窗洞口内。5. 2.4铝合金门窗与墙体洞口的连接要牢固可靠,门窗框的铁脚至框角的距离不应大于18Omm,铁脚间距应小于600mm。5. 2.5铝合金门窗框上的锚固板与墙体的固定方法有预埋件连接、燕尾铁脚连接、金属膨胀螺栓连接、射钉连接等固定方法:当洞口为砖砌体时,不得采用射钉固定。7. 2.6带型窗、大型窗的拼接处,如需设角钢或槽钢加固,则其上、下部要与预埋钢板焊接,预埋件可按每100Omm间距在洞口内均匀设置。5.2.7 铝合金门、窗框与洞口的间隙,应采用矿棉条或玻璃棉毡条分层填塞,缝隙表面留5-8mm深的槽口嵌填密封材料。5.2.8 铝合金门、窗扇安装前须进行检查,翘曲超过2mm

11、的经处置后才能使用。5.2.9 推拉门、窗扇的安装:将配好的门、窗扇分内扇和外扇,先将外扇插入上滑道的外槽内,自然下落于对应的下滑道的外滑道内,然后再用同样方法安装内扇.5. 2.10平开门、窗扇的安装:先把合页按要求位置固定在铝合金门、窗框上,然后将门、窗扇嵌入框内临时固定,调整合适后,再将门、窗扇固定在合页上,必须保证上、下两个转动部分在同一轴线上。6. 2.11地弹簧门扇安装:先将地弹簧主机埋设在地面内,浇筑混凝土使其固定:主机轴应与中横档上的顶轴在同一垂线上,主机表面与地面齐平,待混凝土达到设计强度后,调节上门顶轴将门扇装上,最后调整门扇间隙及门窗开启速度。7. 2.12安装门窗扇时,

12、扇与扇、扇与框之间要留适当的缝隙,一般情况下,留缝限值W2mm,无下框时门扇与地面间留缝4-8mm;8. 2.13铝合金门、窗各杆件的连接均是采用螺钉、铝拉聊钉来进行固定,因此在门、窗的连接部位均需进行钻孔:钻孔前,应先在工作台或铝型材上画好线,量准孔眼的位置,经核对无误后再进行钻孔;钻孔时要保持钻头垂直。9. 2.14铝合金门、窗交工之前,应将型材表面的塑料胶纸撕掉,如果塑料胶纸在型材表面留有胶痕,宜用香蕉水清洗干净。10. 2.15铝合金门窗横竖杆件交接处和外露的螺钉头,均需注入密封胶,并随时将铝合金门窗表面的胶迹清理干净。5. 2.16安装五金配件时,应先在框、扇杆件上钻出略小于螺钉直径

13、的孔眼,然后用配套的自攻螺钉拧入,严禁将螺钉用锤直接打入。5.2. 17门锁安装,应在门扇合页安装完后进行。6、质量标准6. 主控项目:7. 1.l铝合金门窗的品种、类型、规格、尺寸、性能、开启方向安装位置、连接方式及铝合金门窗的型材壁厚应符合设计要求:铝合金门窗的防腐处理及填嵌、密封处理应符合设计要求。检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和复验报告:检查隐蔽工程验收记录。8. 1.2铝合金门窗框的安装必须牢固;预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。9. 检验方法:手扳检查:检查隐蔽工程验收记录。10. 1.3铝合金门窗扇必须安装牢固,

14、并应开关灵活、关闭严密,无倒翘;推拉门窗扇必须有防脱落措施。检验方法:观察;开启和关闭检查;手扳检查。6. 1.4铝合金门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。检验方法:观察;开启和关闭检查;手扳检查。7. 2一般项目:6.2.1铝合金门窗表面应洁净、平整、光滑、色泽一致,无锈蚀;大面应无划痕、碰伤;漆膜或保护层应连续。检验方法:观察。6. 2.2铝合金门窗推拉门窗扇开关力应不大于100N。检验方法:用弹簧秤检查。7. 2.3铝合金门窗框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封;密封胶表面应光滑、顺直,无裂纹。检验方法:观察;轻敲门窗框检查;检

15、查隐蔽工程验收记录。8. 2.4铝合金门窗扇的橡胶密封条和毛毡密封条应安装完好,不得脱槽。检验方法:观察;开启和关闭检查。9. 2.5有排水孔的铝合金门窗,排水孔应畅通,位置和数量应符合设计要求检验方法:观察。6.2.6铝合金门窗安装的允许偏差和检验方法应符合表的6.2.6规定。铝合金门窗安装的允许偏差和检验方法表6.2.6项次项目允许偏差(mm)检验方1门窗槽口宽度、高度1500mmL5用钢尺检查1500mm22门窗槽口对角线长度差2000mm3用钢尺检查2OOOmm43门窗框的正、侧面垂直度2.5用垂直检测尺检查4门窗横框的水平度2用Inl水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏离中心5用钢尺检查7双层门窗相邻扇高度差4用钢尺检查8推拉门窗相邻扇高度差L5用钢直尺检查6.3 资料核查:铝合金门窗工程验收前,应提供下列文件和记录;6.4 .11门窗工程的施工图、设计说明及其他设计文件。6. 3.2材料(铝材、小五金等)的产品合格证书、性能检测报告、进场验收记录和复验报告。7. 3.3特种门及其附件的生产许可

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
