《二层柱混凝土缺陷处理措施.docx》由会员分享,可在线阅读,更多相关《二层柱混凝土缺陷处理措施.docx(2页珍藏版)》请在第壹文秘上搜索。

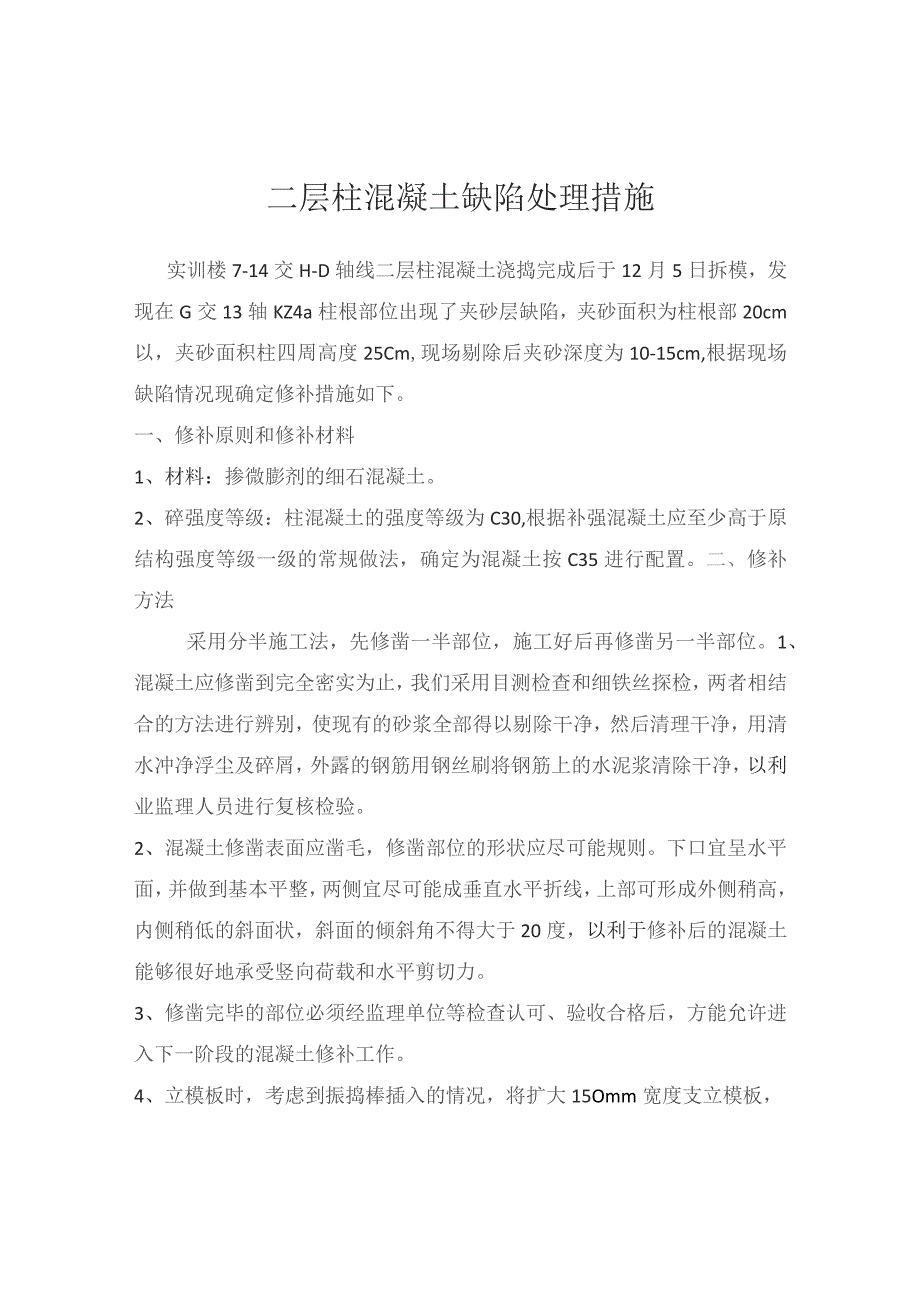

1、二层柱混凝土缺陷处理措施实训楼7-14交H-D轴线二层柱混凝土浇捣完成后于12月5日拆模,发现在G交13轴KZ4a柱根部位出现了夹砂层缺陷,夹砂面积为柱根部20cm以,夹砂面积柱四周高度25Cm,现场剔除后夹砂深度为10-15cm,根据现场缺陷情况现确定修补措施如下。一、修补原则和修补材料1、材料:掺微膨剂的细石混凝土。2、碎强度等级:柱混凝土的强度等级为C30,根据补强混凝土应至少高于原结构强度等级一级的常规做法,确定为混凝土按C35进行配置。二、修补方法采用分半施工法,先修凿一半部位,施工好后再修凿另一半部位。1、混凝土应修凿到完全密实为止,我们采用目测检查和细铁丝探检,两者相结合的方法进

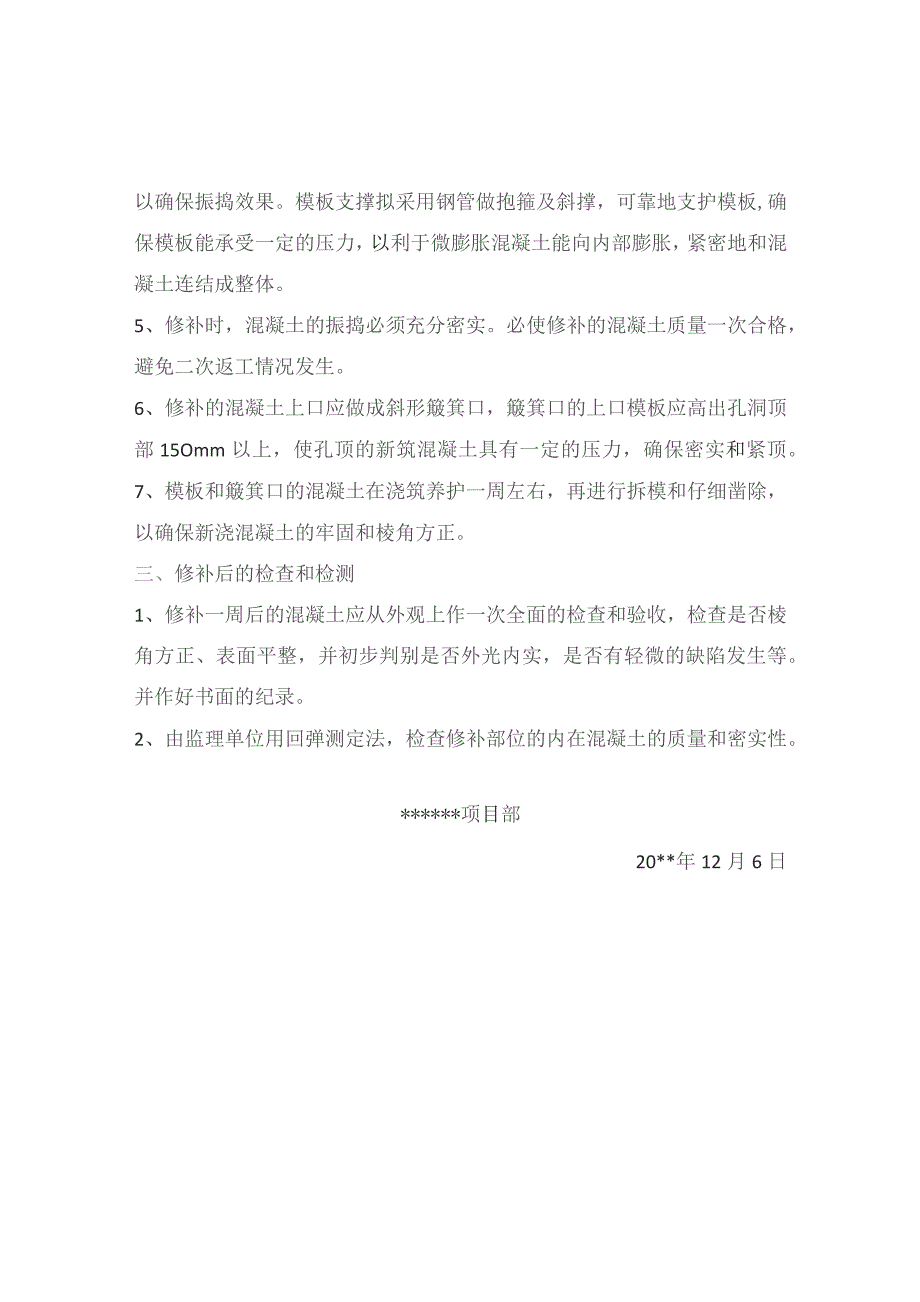

2、行辨别,使现有的砂浆全部得以剔除干净,然后清理干净,用清水冲净浮尘及碎屑,外露的钢筋用钢丝刷将钢筋上的水泥浆清除干净,以利业监理人员进行复核检验。2、混凝土修凿表面应凿毛,修凿部位的形状应尽可能规则。下口宜呈水平面,并做到基本平整,两侧宜尽可能成垂直水平折线,上部可形成外侧稍高,内侧稍低的斜面状,斜面的倾斜角不得大于20度,以利于修补后的混凝土能够很好地承受竖向荷载和水平剪切力。3、修凿完毕的部位必须经监理单位等检查认可、验收合格后,方能允许进入下一阶段的混凝土修补工作。4、立模板时,考虑到振捣棒插入的情况,将扩大15Omm宽度支立模板,以确保振捣效果。模板支撑拟采用钢管做抱箍及斜撑,可靠地支
3、护模板,确保模板能承受一定的压力,以利于微膨胀混凝土能向内部膨胀,紧密地和混凝土连结成整体。5、修补时,混凝土的振捣必须充分密实。必使修补的混凝土质量一次合格,避免二次返工情况发生。6、修补的混凝土上口应做成斜形簸箕口,簸箕口的上口模板应高出孔洞顶部15Omm以上,使孔顶的新筑混凝土具有一定的压力,确保密实和紧顶。7、模板和簸箕口的混凝土在浇筑养护一周左右,再进行拆模和仔细凿除,以确保新浇混凝土的牢固和棱角方正。三、修补后的检查和检测1、修补一周后的混凝土应从外观上作一次全面的检查和验收,检查是否棱角方正、表面平整,并初步判别是否外光内实,是否有轻微的缺陷发生等。并作好书面的纪录。2、由监理单位用回弹测定法,检查修补部位的内在混凝土的质量和密实性。*项目部20*年12月6日
