《工程造价案例分析模拟试卷.docx》由会员分享,可在线阅读,更多相关《工程造价案例分析模拟试卷.docx(44页珍藏版)》请在第壹文秘上搜索。

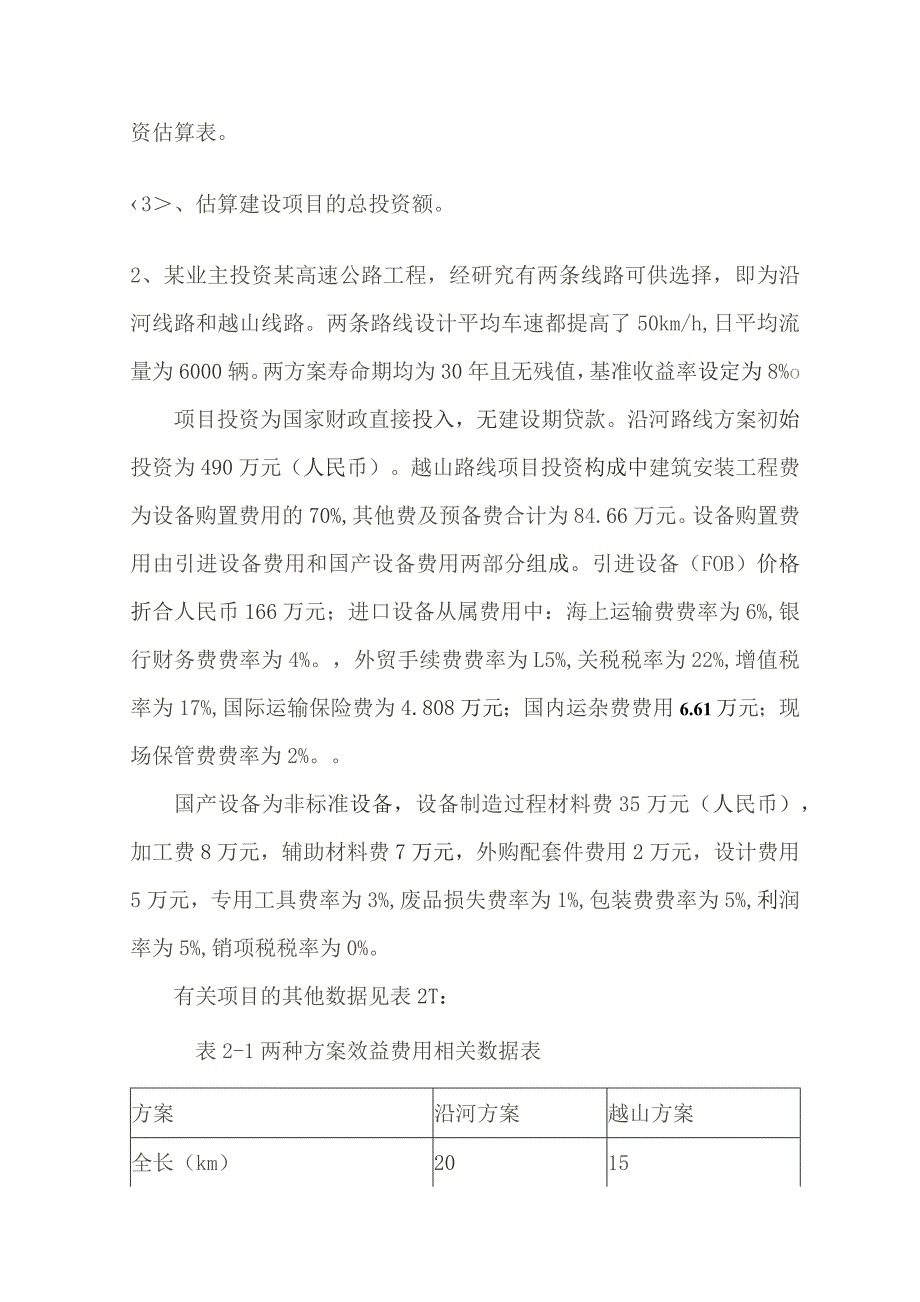

1、一、阅读理解1、某企业预投资某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该类项目生产能力指数估计为0.8。2 .该类项目的建筑工程费是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数为1.0,其他投资费用估算为100O万元。3 .项目建设期为3年,投资进度计划为:第一年30%,第二年50%,第三年20%,建设前期的年数假设为0。4 .基本预备费率为10%,建设期内生产资料涨价预备费率为5%。5 .该项目的自有资金50000万元,其余通过银行贷款获得,年利率为8%,按季计
2、息,贷款发放进度及项目投资进度一致。6 .该项目达到设计生产能力以后,全厂定员IlOO人,工资及福利费按照每人每年12000元估算,每年的其他费用为860万元(其中其他制造费用300万元)。年外购商品或服务费用900万元,年外购原材料、燃料及动力费为6200万元,年修理费为500万元,年经营成本为4500万元,年营业费用忽略不计,年预收营业收入为1200万元。各项流动资金的最低周转天数分别为:应收账款30d,预付账款20d,现金45d,存货中各构成项的周转次数均为40d,应付账款30d,预收账款35d。注:计算结果保留小数点后2位。0、估算建设期借款利息。2、用分项详细估算法估算拟建项目的流动
3、资金,编制流动资金投资估算表。3、估算建设项目的总投资额。2、某业主投资某高速公路工程,经研究有两条线路可供选择,即为沿河线路和越山线路。两条路线设计平均车速都提高了50km/h,日平均流量为6000辆。两方案寿命期均为30年且无残值,基准收益率设定为8%o项目投资为国家财政直接投入,无建设期贷款。沿河路线方案初始投资为490万元(人民币)。越山路线项目投资构成中建筑安装工程费为设备购置费用的70%,其他费及预备费合计为84.66万元。设备购置费用由引进设备费用和国产设备费用两部分组成。引进设备(FOB)价格折合人民币166万元;进口设备从属费用中:海上运输费费率为6%,银行财务费费率为4%。

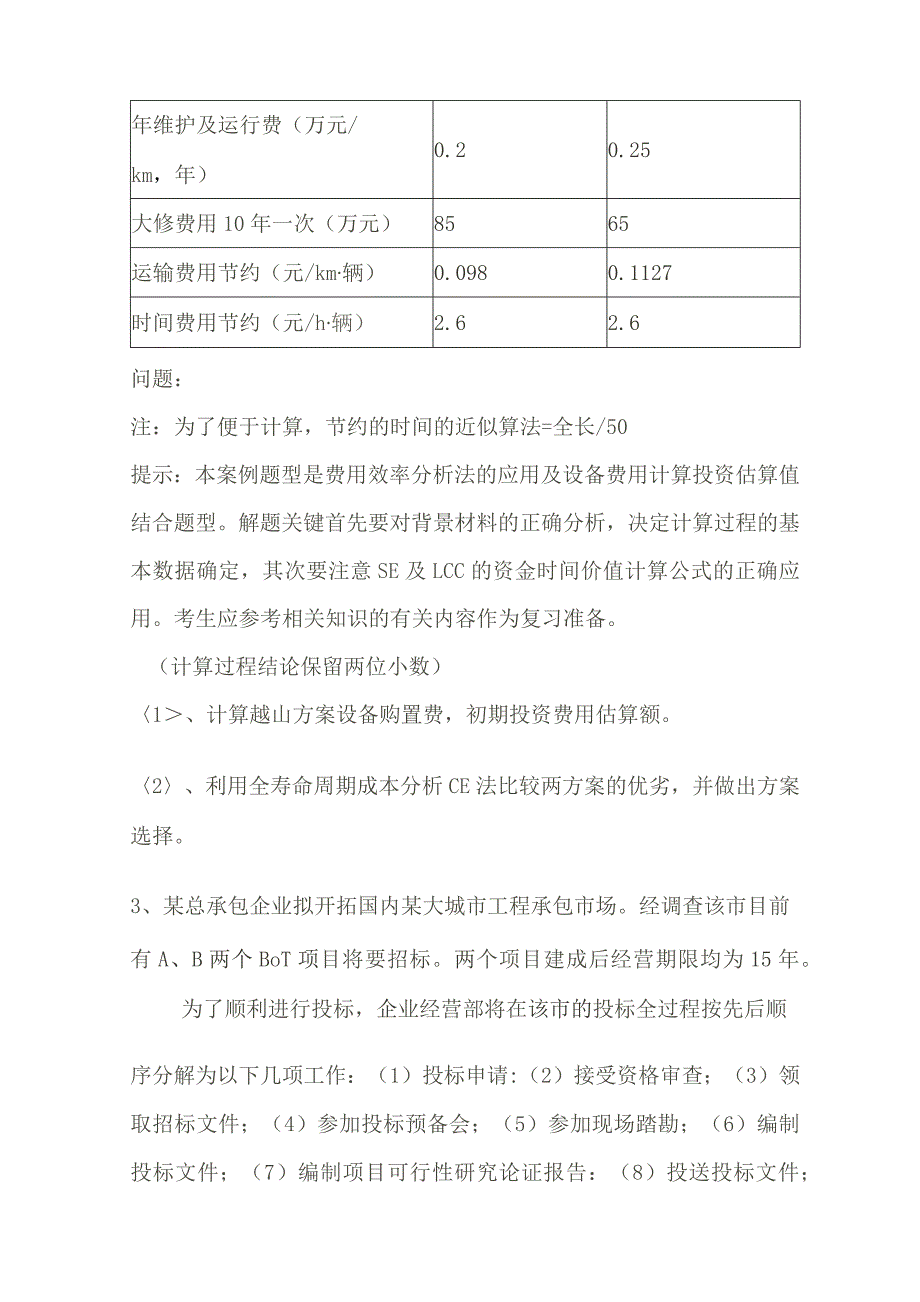

4、,外贸手续费费率为L5%,关税税率为22%,增值税率为17%,国际运输保险费为4.808万元;国内运杂费费用6.61万元;现场保管费费率为2%。国产设备为非标准设备,设备制造过程材料费35万元(人民币),加工费8万元,辅助材料费7万元,外购配套件费用2万元,设计费用5万元,专用工具费率为3%,废品损失费率为1%,包装费费率为5%,利润率为5%,销项税税率为0%。有关项目的其他数据见表2T:表2-1两种方案效益费用相关数据表方案沿河方案越山方案全长(km)2015年维护及运行费(万元/km,年)0.20.25大修费用10年一次(万元)8565运输费用节约(元/km辆)0.0980.1127时间费
5、用节约(元/h辆)2.62.6问题:注:为了便于计算,节约的时间的近似算法=全长/50提示:本案例题型是费用效率分析法的应用及设备费用计算投资估算值结合题型。解题关键首先要对背景材料的正确分析,决定计算过程的基本数据确定,其次要注意SE及LCC的资金时间价值计算公式的正确应用。考生应参考相关知识的有关内容作为复习准备。(计算过程结论保留两位小数)1、计算越山方案设备购置费,初期投资费用估算额。2、利用全寿命周期成本分析CE法比较两方案的优劣,并做出方案选择。3、某总承包企业拟开拓国内某大城市工程承包市场。经调查该市目前有A、B两个BoT项目将要招标。两个项目建成后经营期限均为15年。为了顺利进
6、行投标,企业经营部将在该市的投标全过程按先后顺序分解为以下几项工作:(1)投标申请:(2)接受资格审查;(3)领取招标文件;(4)参加投标预备会;(5)参加现场踏勘;(6)编制投标文件;(7)编制项目可行性研究论证报告:(8)投送投标文件;(9)投标文件内容说明及陈述;(10)参加开标会议;(11)签订合同。经进一步调研,收集和整理出A、B两个项目投资及收益数据,见表3.1。表3.1A、B项目投资及收益数据表项目名称初始投资(万元)运营期每年收益(万元)15年610年】115年A项目10OOO200025003000B项目7000150020002500基准折现率为6%,资金时间价值系数见表3
7、.2。表3.2资金时间价值系数51015(PF.6%e0.74740.55840.4173(PA.6,)4.21237.36019.7122按以下步骤求解该问题:(1)计算B项目扩建后总收益的净现值;(2)将各方案总收益净现值和不中标费用损失作为损益值,绘制投标决策树;(3)判断B项目在5年后是否扩建?计算各机会点期望值,并做出投标决策。(计算结果均保留二位小数(I)1、经营部拟定的各项投标工作的先后顺序有何不妥?(6分)e2、不考虑建设期的影响,分别列式计算A、B两个项目的净现值。(4分)3、据估计:投A项目中标概率为0.7,不中标费用损失80万元;投B项目中标概率为0.65,不中标费用损失
8、100万元。若投B项目中标并建成经营5年后,可以自行决定是否扩建,如果扩建,其扩建投资4000万元,扩建后B项目每年运营收益增加IoOo万元。(10分)4、某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,及承包人签订了施工合同。合同中部分内容如下:(1)合同工期160天,承包人编制的初始网络进度计划,如图5-1所示。图5由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同时平行进行。(2)承包人在投标报价中填报的部分相关内容有:完成A、B、&D、E
9、、F、G、H、I九项工作的人工工日消耗量分别为:100、400、400、300、200、60、60、90、100o个工日。工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班,吊装机械台班单价为1200元/台班。分项工程项目和措施项目均采用以直接费为计算基础的工料单价法,其中的间接费费率为18%,利润率为7%,税金按相关规定计算。纳税地点为县城。(3)合同中规定:人员窝工费补偿25元/工日,运输机械折旧费IOoO元/台班,吊装机械折旧费500元/台班。在施工过程中,由于设计变更使工作E增加了工程量,作业时间延长了20天,增加用工100个工日,增加材料费2.5万元,增加机械台班20
10、个,相应的措施费增加1.2万元。同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。(计算结果均保留两位小数。)1、对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。2、调整后的网络进度计划总工期为多少天?关键工作有哪些?3、按建筑安装工程费用项目组成(建标2003206号)文件的规定计算该工程的税率。分别列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。4)、在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔的费用外,是否还可以索赔其他费用?如果有可以索赔的其他费用,请分项列式计算可以索赔的费用;如果没有,请说明原
11、因。5、某建筑公司(乙方)于某年3月10日及某建设单位(甲方)签订一工程施工合同。合同中有关工程价款及其交付的条款摘要如下:合同总价为600万元;其中:工程主要材料和结构件总值占合同总价的60%;预付备料款为合同总价的25%,于开工前10天拨付给乙方:工程进度款由乙方逐月(每月末)申报,经审核后于下月10日前支付;工程竣工并交付竣工结算报告后30日内,支付工程总价款的95%,留5%作为工程质量保证金,保修期满后全部结清。合同中有关工程工期的规定为:4月1日开工,9月20日竣工。工程款逾期支付,按每日3%。的利率计息。逾期竣工,按每日100O元罚款。根据经甲方代表批准的施工进度,各月计划完成产值
12、(合同价)如表1所示:表1单位:万元月份456789完成产值8010012012010080在工程施工至8月16日,因施工设备出现故障停工两天,造成窝工50工日(每工日窝工补偿12.50元),8月份实际完成产值比原计划少3万元;工程施工至9月6日,因甲方提供的某种室外饰面板材质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工60工日(每工日工资19.50元),机械多闲置3个台班(每闲置台班按400元补偿),预算外材料费损失5万元,其他费用损失1万元,重新粘贴预算价10万元,因拆除、重新粘贴使工期延长6天。最终工程于9月29日竣工。,请按原施工进度计划,为甲方制定拨款计划。2、乙方分别于8
13、月20日和9月20日提出延长工期和费用补偿要求。请问该两项索赔能否成立?应批准的延长工期为几天?费用补偿为多少万元?3、8月份和9月份,工程结算款分别为多少?6、本试题分三个专业(I土建工程、II工业管道安装工程、HI电气安装工程),请任选其中一题作答。若选作多题,按所答的第一题(卷面顺序)计分。I土建工程某工程基础平面图如图6.1.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6.1.2所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度30Omnb槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。直接工程费单价表,见表
14、6.I.1.表6.I.1直接工程费单价表序号项目名称计里单位费用组成(元)人工费材料费机械使用费单侨1带形基础组合钢模板B.8521.531.6031.982独立基础组合钢模技B.3219.011.3928.723里层木模板3.5821.64).4625.68基础定额表,见表6.1.2.表6.I.2基础定.额表项目基础槽底夯买现浇混凝土基础垫层现浇混凝土带形基础名称单位单价(元)100IOl1:Io辣合人工工日52.361.427.339.56混灌土C15If252.4010.15混凝土C20r266.0510.15草袋2.251.362.52水n:2.928.679.19电动打夯机台班31.540.56混徽土振捣器台班23.510.610.77翻斗车台班154.800.620.78依据建设工程工程量清单计价规范计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费率1.5%、环境保护费率0.8%、安全和文明施工费率L8%。依据建设工程工程量清单计价规范(GB50500-2003)的规定(有特殊注明除外)完成下列计算:.计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量。将计算过程及结果填入答题纸表6.Ll“分部分项工程量计算表”。棱台体体积公式为V=
