《工程结算书.docx》由会员分享,可在线阅读,更多相关《工程结算书.docx(9页珍藏版)》请在第壹文秘上搜索。

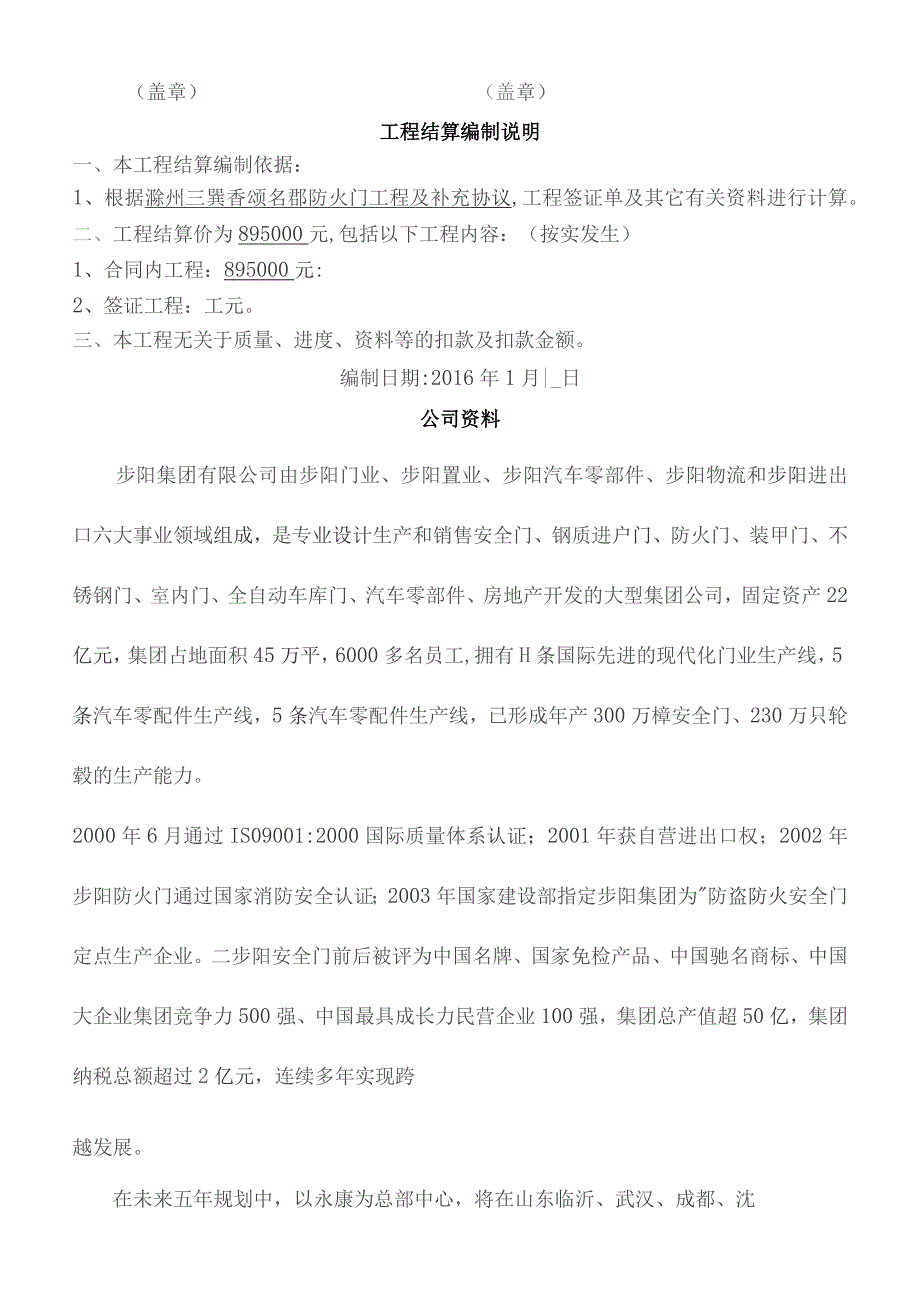

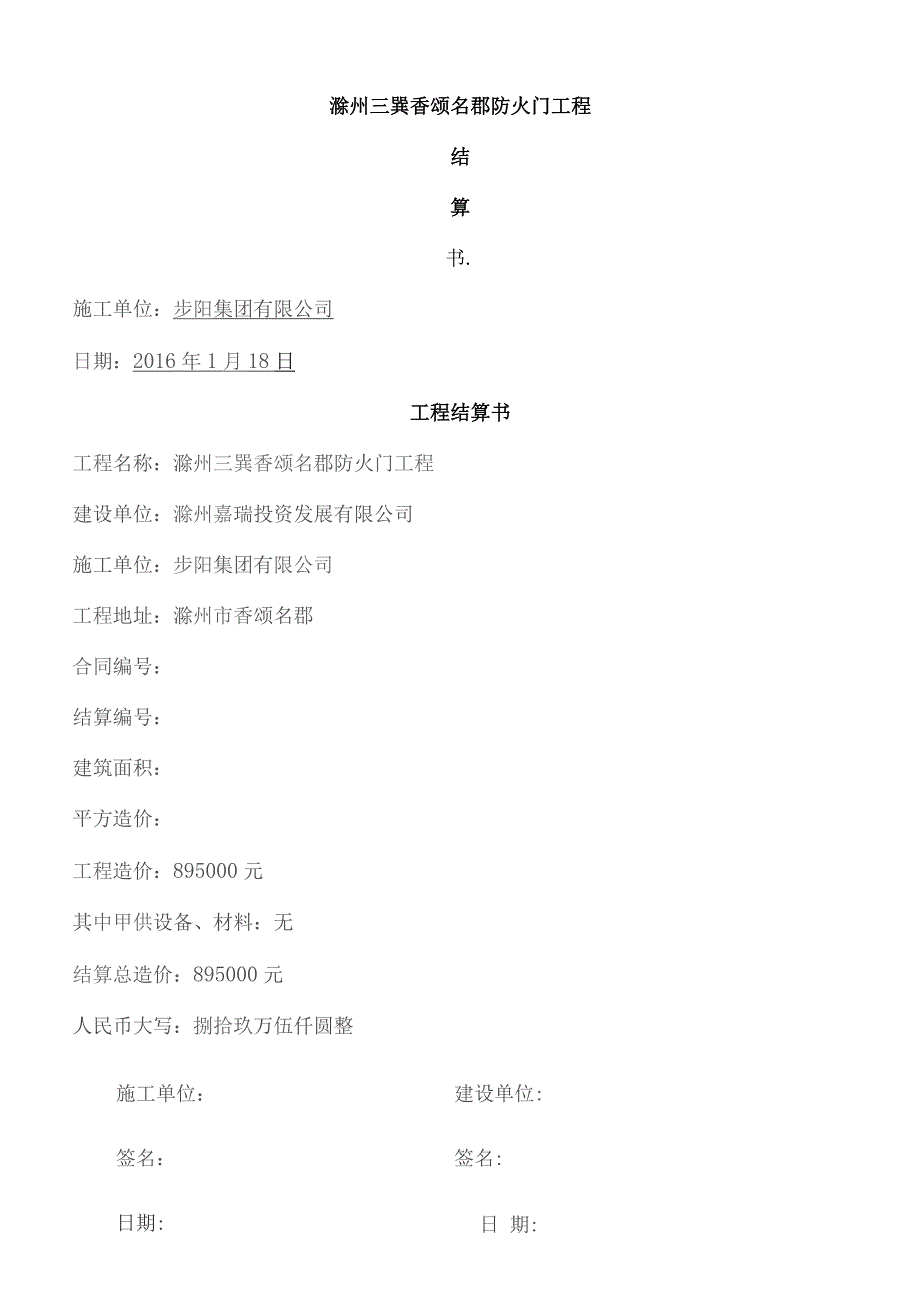

1、滁州三巽香颂名郡防火门工程结算书.施工单位:步阳集团有限公司日期:2016年1月18日工程结算书工程名称:滁州三巽香颂名郡防火门工程建设单位:滁州嘉瑞投资发展有限公司施工单位:步阳集团有限公司工程地址:滁州市香颂名郡合同编号:结算编号:建筑面积:平方造价:工程造价:895000元其中甲供设备、材料:无结算总造价:895000元人民币大写:捌拾玖万伍仟圆整施工单位:建设单位:签名:签名:日 期:日期:(盖章)(盖章)工程结算编制说明一、本工程结算编制依据:1、根据滁州三巽香颂名郡防火门工程及补充协议,工程签证单及其它有关资料进行计算。二、工程结算价为895000元,包括以下工程内容:(按实发生)

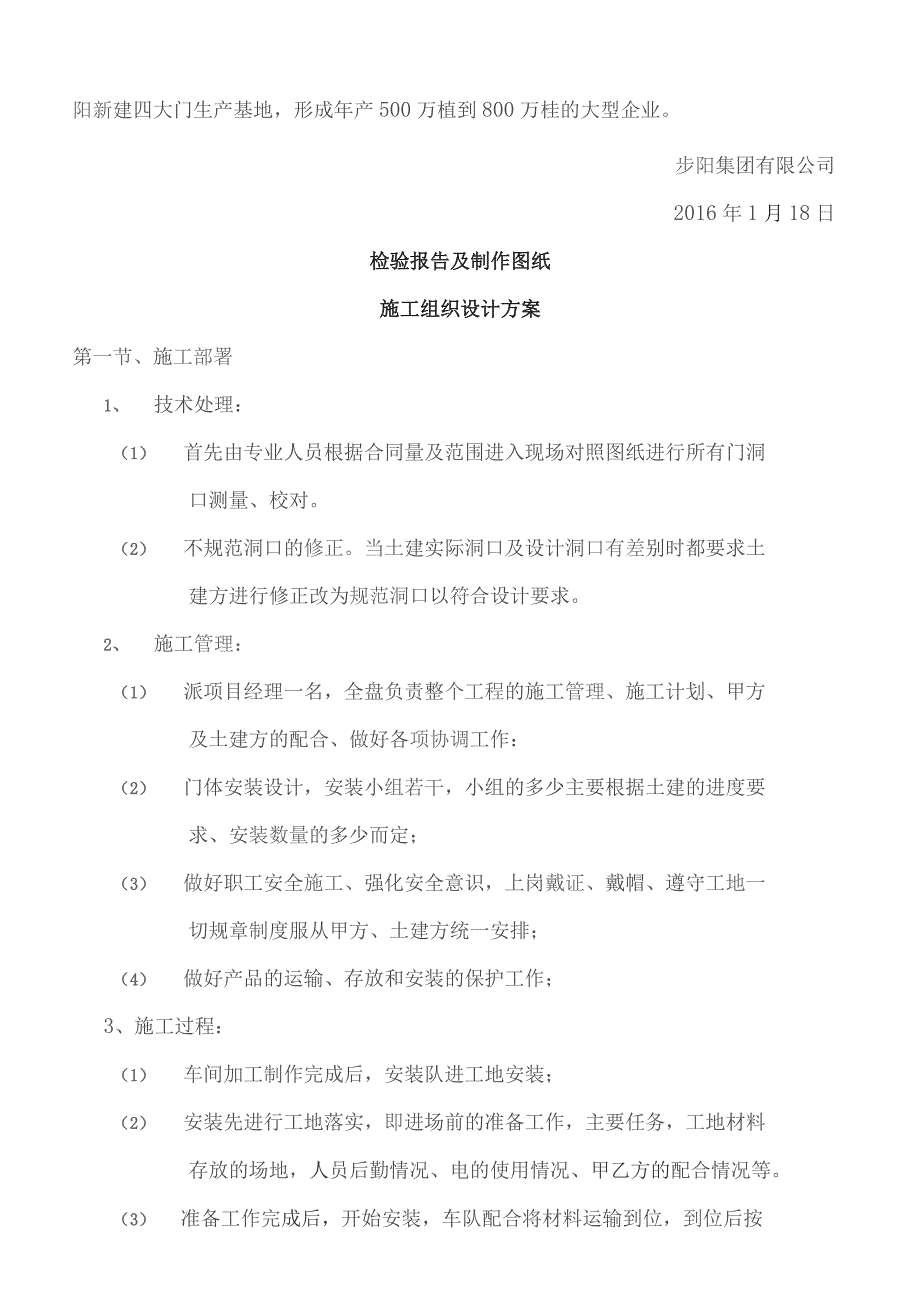

2、1、合同内工程:895000元:2、签证工程:工元。三、本工程无关于质量、进度、资料等的扣款及扣款金额。编制日期:2016年1月|_日公司资料步阳集团有限公司由步阳门业、步阳置业、步阳汽车零部件、步阳物流和步阳进出口六大事业领域组成,是专业设计生产和销售安全门、钢质进户门、防火门、装甲门、不锈钢门、室内门、全自动车库门、汽车零部件、房地产开发的大型集团公司,固定资产22亿元,集团占地面积45万平,6000多名员工,拥有H条国际先进的现代化门业生产线,5条汽车零配件生产线,5条汽车零配件生产线,已形成年产300万樟安全门、230万只轮毂的生产能力。2000年6月通过IS09001:2000国际质
3、量体系认证;2001年获自营进出口权;2002年步阳防火门通过国家消防安全认证;2003年国家建设部指定步阳集团为防盗防火安全门定点生产企业。二步阳安全门前后被评为中国名牌、国家免检产品、中国驰名商标、中国大企业集团竞争力500强、中国最具成长力民营企业100强,集团总产值超50亿,集团纳税总额超过2亿元,连续多年实现跨越发展。在未来五年规划中,以永康为总部中心,将在山东临沂、武汉、成都、沈阳新建四大门生产基地,形成年产500万植到800万桂的大型企业。步阳集团有限公司2016年1月18日检验报告及制作图纸施工组织设计方案第一节、施工部署1、 技术处理:(1) 首先由专业人员根据合同量及范围进
4、入现场对照图纸进行所有门洞口测量、校对。(2) 不规范洞口的修正。当土建实际洞口及设计洞口有差别时都要求土建方进行修正改为规范洞口以符合设计要求。2、 施工管理:(1) 派项目经理一名,全盘负责整个工程的施工管理、施工计划、甲方及土建方的配合、做好各项协调工作:(2) 门体安装设计,安装小组若干,小组的多少主要根据土建的进度要求、安装数量的多少而定;(3) 做好职工安全施工、强化安全意识,上岗戴证、戴帽、遵守工地一切规章制度服从甲方、土建方统一安排;(4) 做好产品的运输、存放和安装的保护工作;3、施工过程:(1) 车间加工制作完成后,安装队进工地安装;(2) 安装先进行工地落实,即进场前的准
5、备工作,主要任务,工地材料存放的场地,人员后勤情况、电的使用情况、甲乙方的配合情况等。(3) 准备工作完成后,开始安装,车队配合将材料运输到位,到位后按图纸进行施工;(4) 施工完成后,进行质量检查,检验标准按照经甲方认可的样板门为质量标准。(5) 等消防局到位后,进行消防配合,直至消防验收。4、工程进度计划(预计):合同生效后自甲方书面通知之日起开始制作供货到现场开始进场安装,生产及安装同步进行,具体安装时间如有变动,乙方服从甲方工期安装。具体工期可按甲方施工要求作相应安排,保证工程高效、协调、优质完成。5、验收交工:安装完毕后,先按甲方进行全面检查验收、我公司提供全部验收资料。第二节、施工
6、等程序和方法1、 施工现场平面布置及说明:现场材料堆放应在指定的位置,并堆放整齐,做好防雨措施,临时工棚及生活用水设施,应听从总包方安排,定点搭设,并保持清洁、卫生,服从工地管理。2、 施工段划分及施工程序A:门体的安装程序和安装方法。a、办理书面洞口交接,土建方应提供符合要求的洞口。b、将需处理的洞口(凿打或框及洞口缝隙超过两公分应补抹灰),用粉笔做记号,并做好文字记录,提交土建方处理。C、清理洞口,将灰渣铲平扫清。d、复核洞口尺寸、定位线的位置及数量是否正确,并标出洞口中心线位置、洞口对应的门型编号。B:安装注意事项:a、在安装前必须检查所供产品是否完好、是否符合现场的规格型号、是否进行包
7、装,检查完毕后方可进行安装。安装队的人员分配按背门上楼,同时注意轻搬轻放。安装时的五金件、固定螺丝,杜绝敲打入内,必须按作业规程操作。b、由于在安装时要求精度较高,尺寸误差较小,故在施工中,必须严格按图纸要求尺寸预留好门洞口。c、安装防盗门及其五金配件,禁用锤子将膨胀螺栓直接钉入,以防安装不牢。3、 产品安装过程为:勘察门洞标准,定制安装方案,办理安装方案的签证,开始安装,现场调试合格,组织配件,编制钥匙,申请验收,办理交接手续。第三节、质量目标及保证措施在严格执行现行规范、规程的前提下,针对门体安装的特点,实行项目经理负责制,公司将严格遵守企业的质量方针,加强项目综合管理,规范各项管理工作程
8、序,实现我方提出的本工程质量目标。1、质量目标:合格争创市优工程。2、项目管理体系:建立健全组织机构,加强质量管理,从工程的设计,材料选用、加工、制作、运输、安装施工、各环节进行质量控制。4、我方委派专业安装质检人员进入现场进行产品自检、安装质量监督和验收,确保安装质量。5,施工过程中质量保证措施(1) 复查洞口偏差和质量,不符合安装条件的不准安装,待土建洞口修整验收后再安装门框。(2) 检查防盗门的外观有无缺陷,框型是否符合设计图纸要求。(3) 检查控制同层水平面误差和上下层垂直偏差。(4) 检查防盗门的垂直度、平整度、对角线偏差是否在允许偏差范围内。(5) 检查防盗门连接点和周边固定片是否
9、牢固;检查固定片位置和间距。(6) 检查填缝是否填好,填塞是否密实。(7) 检查成品保护包装是否严密。以上检查项目,专职质检人员要做好检查记录,不符合规范要求及时整改,符合要求移交下道工序施工,严格执行质量三检”制度。第四节、安全文明施工措施1、 一般安全规定:安全是关系到全体施工人员生命的大事,也是直接影响到一个企业和工程成败的关键,它和质量有着同样的重要地位,必须引起高度重视。(1) 做好现场施工人员安全施工宣传教育,使全体施工人员真正认识安全的重要性,进入施工现场必须遵守建筑安装工人技术规程,自觉遵守各项安全规定和安全规章制度。(2)材料的堆放、吊运必须服从业主及土建单位的统一指挥。(3
10、) 所用的以用电设备实行一闸一插一漏电开关,不使用时一律拉闸断电,增设和拆除供电线路时,一律由电工操作,施工临时用电严格按OGJ46一88规范要求执行,并有防雨、防潮和接地、接零措施。(4) 严禁高空抛物。2, 文明施工措施(1) 施工人员应文明施工,安装废料和垃圾及时清理。(2) 施工机具材料及包装用物在工地指定位置堆放整齐。3, 检查和调整施工进度计划:在施工过程中,由于人力、物资供应和配合单位进度等因素会改变计划,应随时掌握施工动态,经常检查并及时调整,作出实际的安装计划。4, 进度保证措施:(1)项目经理部实施项目法施工,对本工程行使计划、组织、指挥、协调、控制、监督六项基本职能,并在
11、本公司系统内选择素质好,能打硬仗的施工队伍组成作业层,承担本工程的施工任务。(2)建立生产例会制度,每星期召开一次工程例会,检查上一次例会计划要求的工程内容是否完成,若没完成,找出原因,并采取有效措施保证计划完成。(3)现场及土建方积极配合,不符合要求的洞口请土建公司提前进行修整,以便门窗的安装,防止出现由于洞口原因造成停工或返工,引起工期延误。步阳集团有限公司2016年1月18日三巽香颂名郡防火门结算清单序号楼号类型型式洞口尺寸mm数量单价(元/樟)总价(元)宽高7#乙级单门960205054桂92049680防火门27#乙级防火门子母门12002050104124012896038#乙级防
12、火门单门9602050108H9209936049#乙级防火门子母门12002050262+11240324880510#乙级防火门单门9602050105樟92096600610#乙级防火门子母门1200205034桂124042160711#乙级防火门单门9602050105模92096600811#乙级防火门子母门12002050341240421609消防控制室乙级防火门单门96020501模92092010消防控制室乙级防火门子母门120020502椁1240248011开闭所乙级防火门对开门180027004模280011200合计813H895000元步阳集团有限公司2016年1月18日
