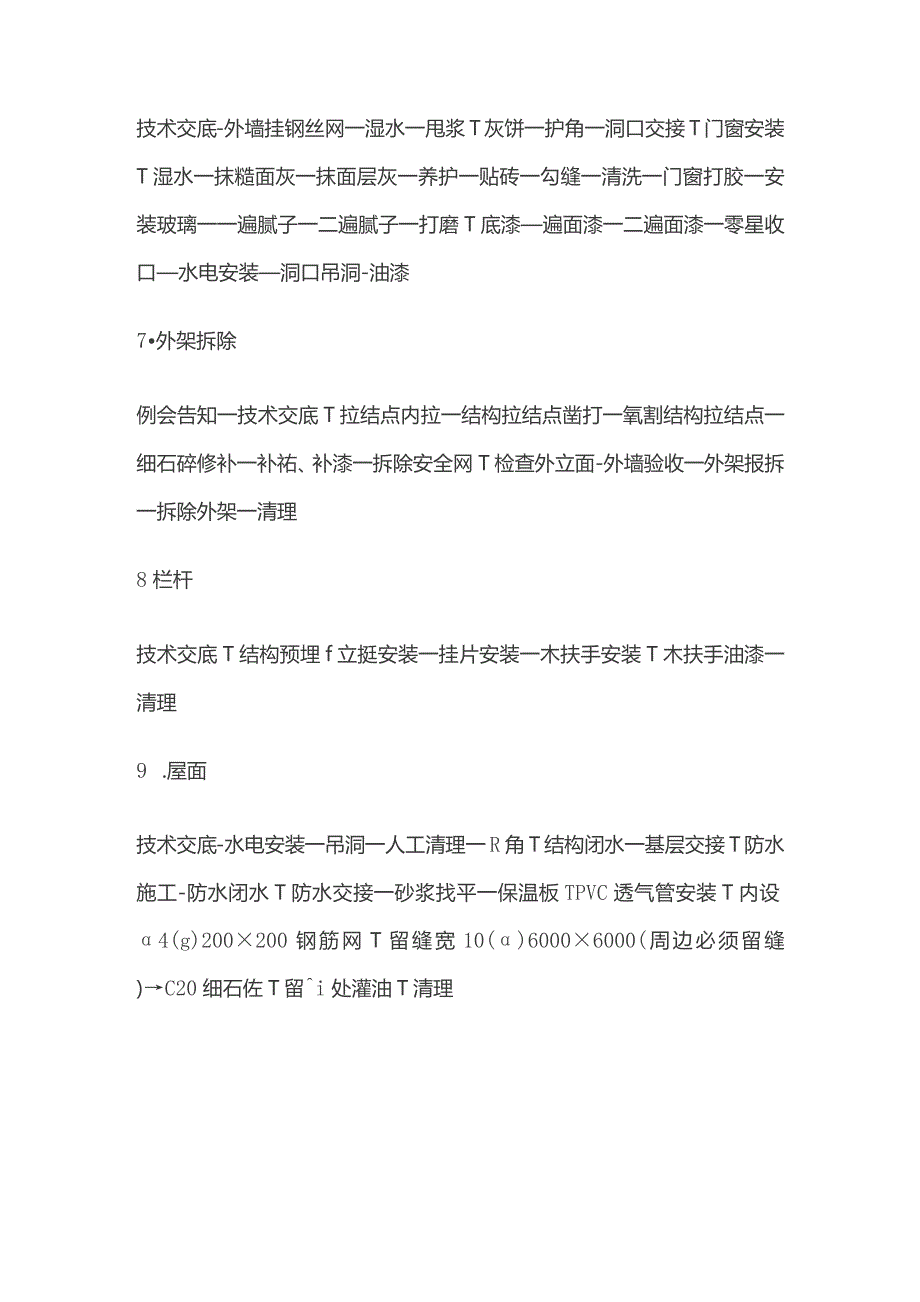

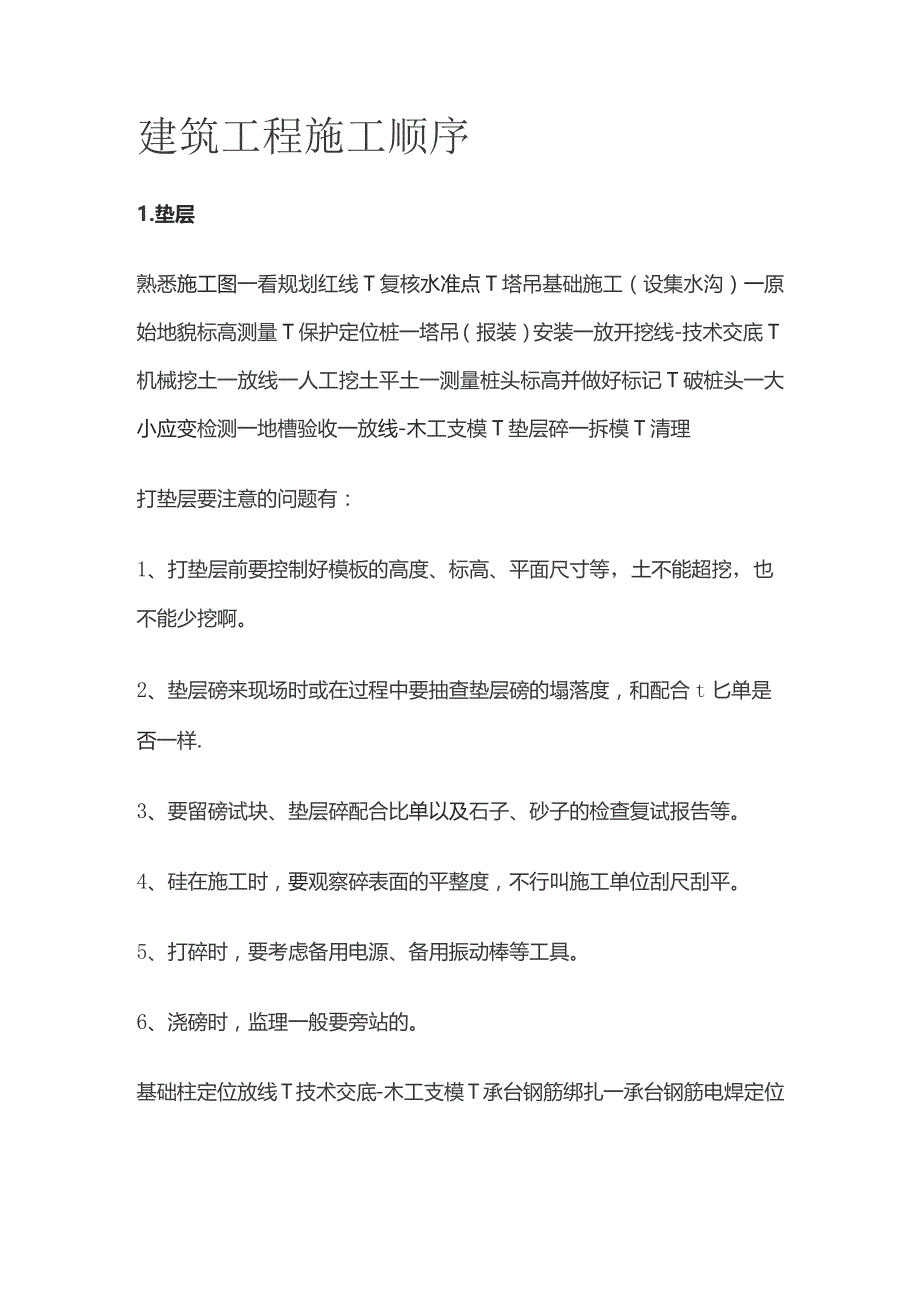

1、建筑工程施工顺序1.垫层熟悉施工图一看规划红线T复核水准点T塔吊基础施工(设集水沟)一原始地貌标高测量T保护定位桩一塔吊(报装)安装一放开挖线-技术交底T机械挖土一放线一人工挖土平土一测量桩头标高并做好标记T破桩头一大小应变检测一地槽验收一放线-木工支模T垫层碎一拆模T清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。2、垫层磅来现场时或在过程中要抽查垫层磅的塌落度,和配合t匕单是否一样.3、要留磅试块、垫层碎配合比单以及石子、砂子的检查复试报告等。4、硅在施工时,要观察碎表面的平整度,不行叫施工单位刮尺刮平。5、打碎时,要考虑备用电源、备用

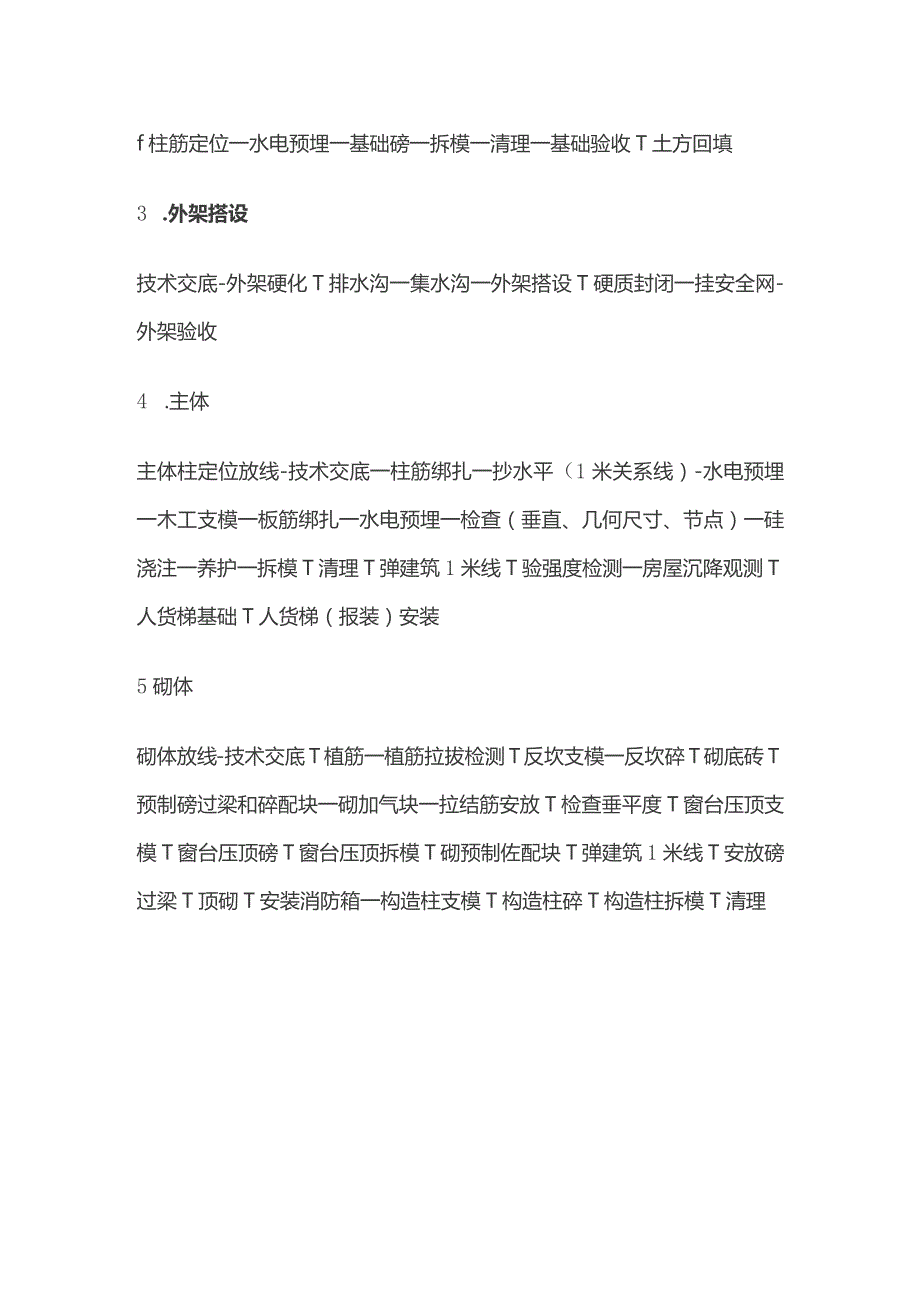

2、振动棒等工具。6、浇磅时,监理一般要旁站的。基础柱定位放线T技术交底-木工支模T承台钢筋绑扎一承台钢筋电焊定位f柱筋定位一水电预埋一基础磅一拆模一清理一基础验收T土方回填3 .外架搭设技术交底-外架硬化T排水沟一集水沟一外架搭设T硬质封闭一挂安全网-外架验收4 .主体主体柱定位放线-技术交底一柱筋绑扎一抄水平(1米关系线)-水电预埋一木工支模一板筋绑扎一水电预埋一检查(垂直、几何尺寸、节点)一硅浇注一养护一拆模T清理T弹建筑1米线T验强度检测一房屋沉降观测T人货梯基础T人货梯(报装)安装5砌体砌体放线-技术交底T植筋一植筋拉拔检测T反坎支模一反坎碎T砌底砖T预制磅过梁和碎配块一砌加气块一拉结筋
3、安放T检查垂平度T窗台压顶支模T窗台压顶磅T窗台压顶拆模T砌预制佐配块T弹建筑1米线T安放磅过梁T顶砌T安装消防箱一构造柱支模T构造柱碎T构造柱拆模T清理技术交底-外墙挂钢丝网一湿水一甩浆T灰饼一护角一洞口交接T门窗安装T湿水一抹糙面灰一抹面层灰一养护一贴砖一勾缝一清洗一门窗打胶一安装玻璃一一遍腻子一二遍腻子一打磨T底漆遍面漆一二遍面漆一零星收口水电安装洞口吊洞-油漆7外架拆除例会告知一技术交底T拉结点内拉一结构拉结点凿打一氧割结构拉结点一细石碎修补一补祐、补漆一拆除安全网T检查外立面-外墙验收一外架报拆一拆除外架一清理8栏杆技术交底T结构预埋f立挺安装一挂片安装一木扶手安装T木扶手油漆一清理
4、9 .屋面技术交底-水电安装一吊洞一人工清理一R角T结构闭水一基层交接T防水施工-防水闭水T防水交接一砂浆找平一保温板TPVC透气管安装T内设4(g)200200钢筋网T留缝宽10()60006000(周边必须留缝)C20细石佐T留i处灌油T清理技术交底-水电打压T地坪机械清理-湿水一灰饼一扫浆一浇注T养护一清理一地板安装11 .墙砖技术交底-水电打压T排版一找方一铺贴一清理一勾缝一清理一厨卫间吊顶一洁具安装一橱柜安装一小五金安装12地砖技术交底-水电打压T水电安装一吊洞一大理石门坎石安装-人工清理一R角(有防水要求)-结构闭水一基层交接一防水施工-防水闭水一防水交接一排版一找方一铺贴一清理一
5、勾缝一清理13户门内技术交底T打眼一钉木塞T安装底框安装门套T安装贴脸一安装门扇一安装门锁T清理14 .吊顶技术交底T水电打压一弹线一画龙骨分档线T安装主龙骨吊杆T安装主龙骨一安装次龙骨一隐蔽验收一安装石膏板T刷防锈漆T安装压条T清理人货梯(报拆)拆除一收口16进户门技术交底一打眼一钉螺丝一安装门框一安装门扇-安装门锁一清理17水电技术交底一基础预埋-主体预埋一砌体开槽一安装线盒、线管、水管一补线槽一打压一安装立管一吊洞一室内穿钢丝一室内穿线一安装灯具一电测试18 .物业验收分项验收一瓷片一油漆一地坪一吊顶一塑钢门窗T户内门一进户门一橱柜T栏杆T大理石-专项验收T打压一通球T闭水T淋水T电测试19施工管网施工T园建施工20 .交付前验收备案T预验收T整改T工地开放T整改一验收合格T收钥匙
