《建筑给排水施工质量通病及解决措施.docx》由会员分享,可在线阅读,更多相关《建筑给排水施工质量通病及解决措施.docx(5页珍藏版)》请在第壹文秘上搜索。

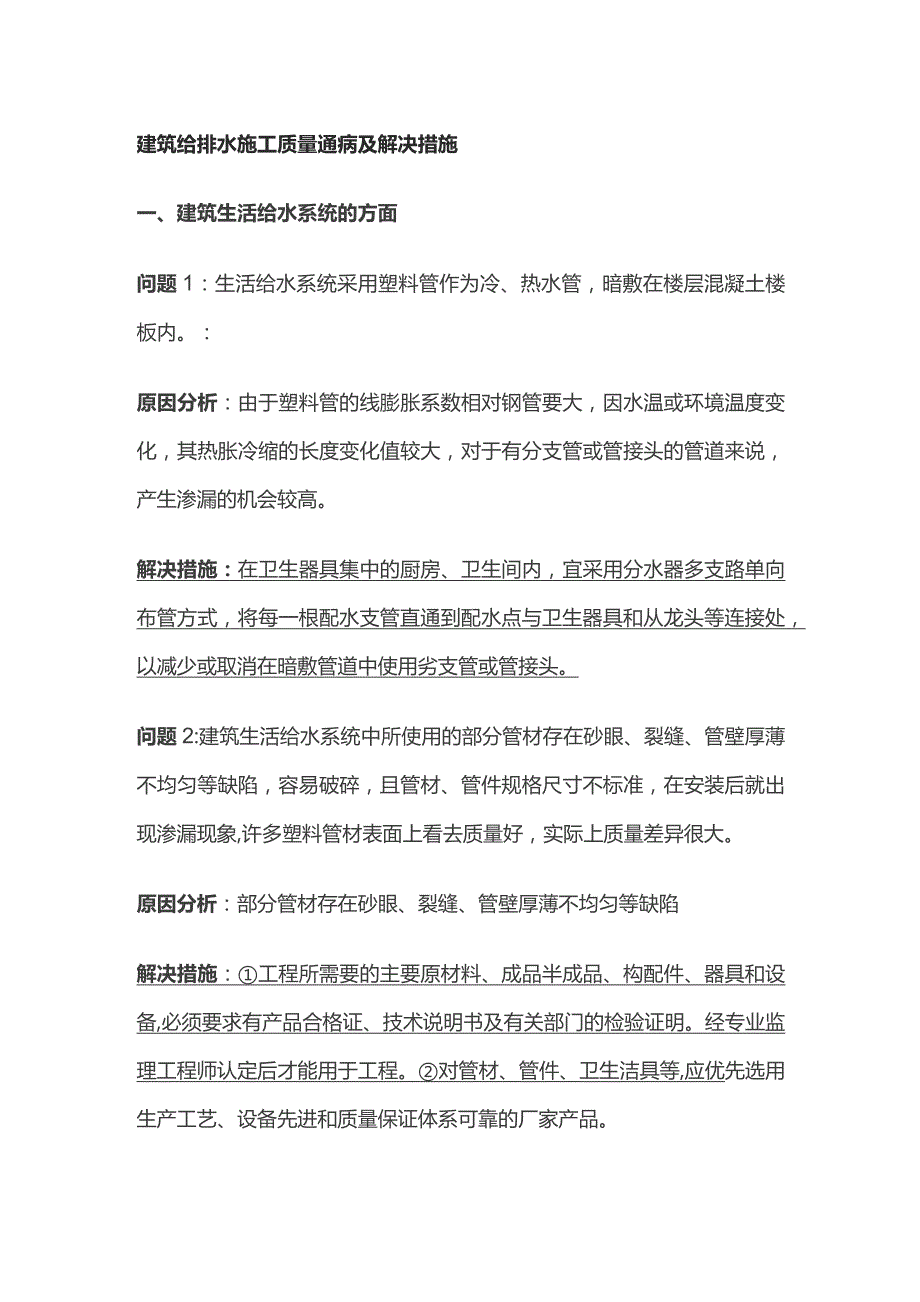

1、建筑给排水施工质量通病及解决措施一、建筑生活给水系统的方面问题1:生活给水系统采用塑料管作为冷、热水管,暗敷在楼层混凝土楼板内。:原因分析:由于塑料管的线膨胀系数相对钢管要大,因水温或环境温度变化,其热胀冷缩的长度变化值较大,对于有分支管或管接头的管道来说,产生渗漏的机会较高。解决措施:在卫生器具集中的厨房、卫生间内,宜采用分水器多支路单向布管方式,将每一根配水支管直通到配水点与卫生器具和从龙头等连接处,以减少或取消在暗敷管道中使用劣支管或管接头。问题2:建筑生活给水系统中所使用的部分管材存在砂眼、裂缝、管壁厚薄不均匀等缺陷,容易破碎,且管材、管件规格尺寸不标准,在安装后就出现渗漏现象,许多塑

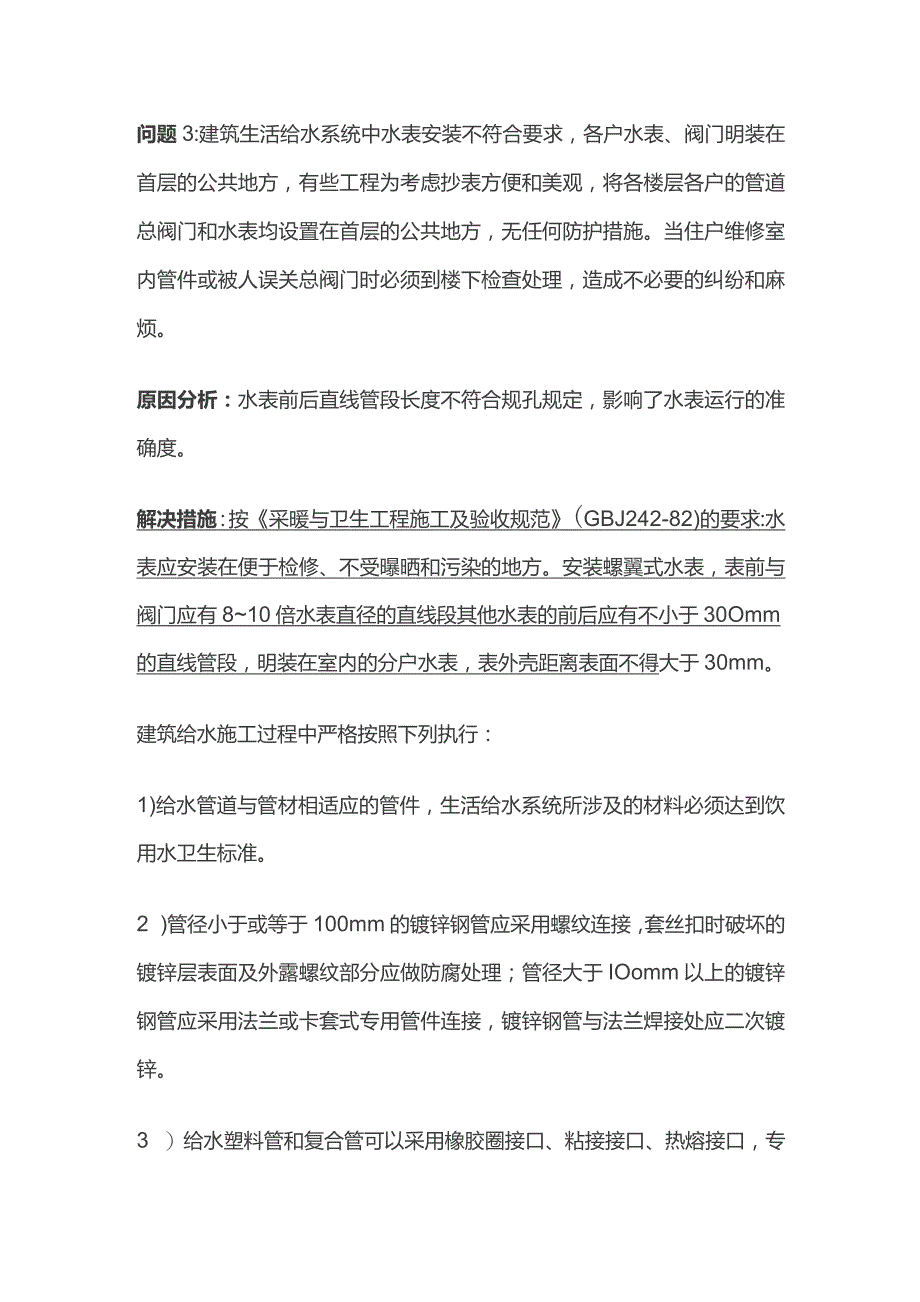

2、料管材表面上看去质量好,实际上质量差异很大。原因分析:部分管材存在砂眼、裂缝、管壁厚薄不均匀等缺陷解决措施:工程所需要的主要原材料、成品半成品、构配件、器具和设备,必须要求有产品合格证、技术说明书及有关部门的检验证明。经专业监理工程师认定后才能用于工程。对管材、管件、卫生洁具等,应优先选用生产工艺、设备先进和质量保证体系可靠的厂家产品。问题3:建筑生活给水系统中水表安装不符合要求,各户水表、阀门明装在首层的公共地方,有些工程为考虑抄表方便和美观,将各楼层各户的管道总阀门和水表均设置在首层的公共地方,无任何防护措施。当住户维修室内管件或被人误关总阀门时必须到楼下检查处理,造成不必要的纠纷和麻烦。
3、原因分析:水表前后直线管段长度不符合规孔规定,影响了水表运行的准确度。解决措施:按采暖与卫生工程施工及验收规范(GBJ242-82)的要求:水表应安装在便于检修、不受曝晒和污染的地方。安装螺翼式水表,表前与阀门应有810倍水表直径的直线段其他水表的前后应有不小于30Omm的直线管段,明装在室内的分户水表,表外壳距离表面不得大于30mm。建筑给水施工过程中严格按照下列执行:1)给水管道与管材相适应的管件,生活给水系统所涉及的材料必须达到饮用水卫生标准。2 )管径小于或等于100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径大于IOomm以上的镀锌钢管应采用
4、法兰或卡套式专用管件连接,镀锌钢管与法兰焊接处应二次镀锌。3 )给水塑料管和复合管可以采用橡胶圈接口、粘接接口、热熔接口,专用管件连接及法兰连接等连接方式;塑料管和复合管与金属管件、阀门等连接应使用专用管件连接,不得在塑料管上套丝。4 )钢管连接可采用专用管件连接或焊接,当管径小于22mm时宜采用承插或套管焊接,承口应迎向介质流向安装,当管径大于或等于22mm时宜采用对口焊接。5 )给水管或装有3个或3个以上配水点的支管始端,均应安装可拆卸的连接件。6 )冷、热水管道应同时安装时应符合下列规定:上下平行安装时热水管应在冷水管上方。垂直平行安装时,热水管应在冷水管左侧。二、建筑排水系统安装的方面

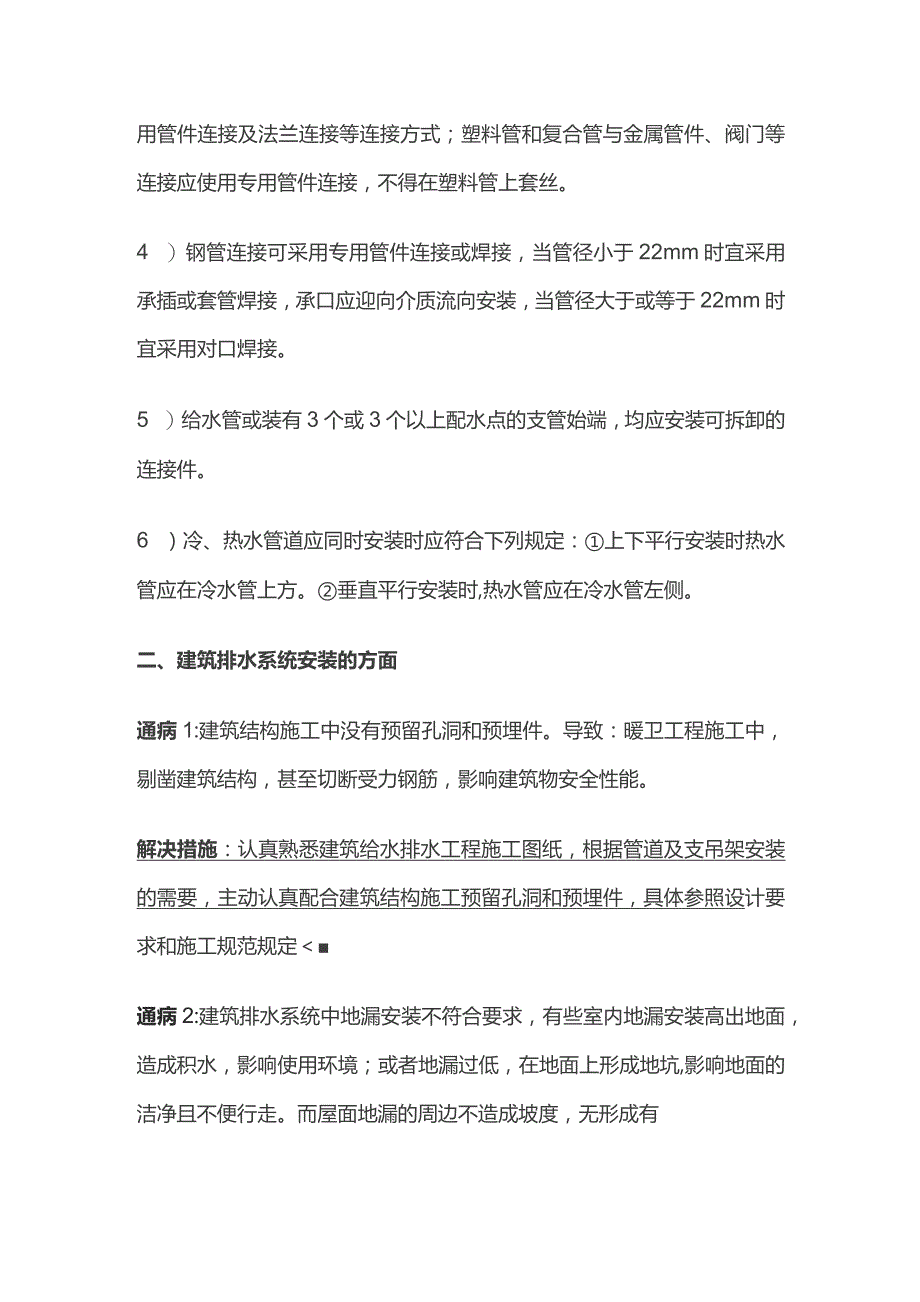

5、通病1:建筑结构施工中没有预留孔洞和预埋件。导致:暖卫工程施工中,剔凿建筑结构,甚至切断受力钢筋,影响建筑物安全性能。解决措施:认真熟悉建筑给水排水工程施工图纸,根据管道及支吊架安装的需要,主动认真配合建筑结构施工预留孔洞和预埋件,具体参照设计要求和施工规范规定通病2:建筑排水系统中地漏安装不符合要求,有些室内地漏安装高出地面,造成积水,影响使用环境;或者地漏过低,在地面上形成地坑,影响地面的洁净且不便行走。而屋面地漏的周边不造成坡度,无形成有组织排水,其格栅使用了普通透气管的网罩,未按照雨水斗格栅进水孔的有效面积应大于连接管横断面积225倍的规定造成因雨水倒进水孔被堵塞而使屋面积水的可能。解
6、决措施:地漏的选用应遵循下面原则:公用卫生间不宜采用钟罩式带存水弯地漏,建议采用格栅加P型或S型存水弯式地漏;不能用地漏取代屋面雨水斗,一方面因标准雨水斗顶部有盖,水从侧面进入,空气不能进入管中,在雨水斗处产生真空抽吸,管内为满流。排水能力大,而一般地漏因无顶盖,排水时会产生旋涡,夹带空气进入管中,减少过水能力,另一方面地漏进水口为平面,很容易被垃圾堵塞,此情况在低层建筑更为严重;饭堂盥洗槽的排水口,应在排水口处设活动网箱隔渣,其尺寸应大于20OmmX20OmmX30Omm(长X宽X高),且应方便取箱倒渣。通病3:建筑排水系统中透气管口设在建筑物挑出部分(如屋檐檐口、阳台和雨篷)的下面,容易造
7、成臭气积存,或者其伸出屋面的透气管高度小于2m,使臭气容易在屋面活动的人群中散发。:解决措施:按照建筑给水排水设计规范(GB50015-2003)要求,对于经常有人活动的屋面,透气管伸出屋面的高度不得小于2m,并且尽量设置支架固定。建筑排水系统施工过程中严格按照下列执行:1、隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度不应低于地层卫生器具的上边缘或地层地面高度;2、排水塑料管必须按设计要求及位置装饰伸缩带。如设计无要求时,伸缩带间距不得大于4m;3、排水立管及水平干管管道应做通球试验,通球球径不小于排水管管道的2/3,通球率必须达到100%。三、结论1、建筑给排水系统施工中的细节处理不细致,常常给住户带来诸多问题,因此设计及施工人员,应本着技术、安全、美观、实用的原则,在实践中努力创新,将问题消除于萌芽状态。2、施工单位严格按照建筑给排水及采暖工程施工质量验收规范进行施工及验收,保质、保量、按期完成。
