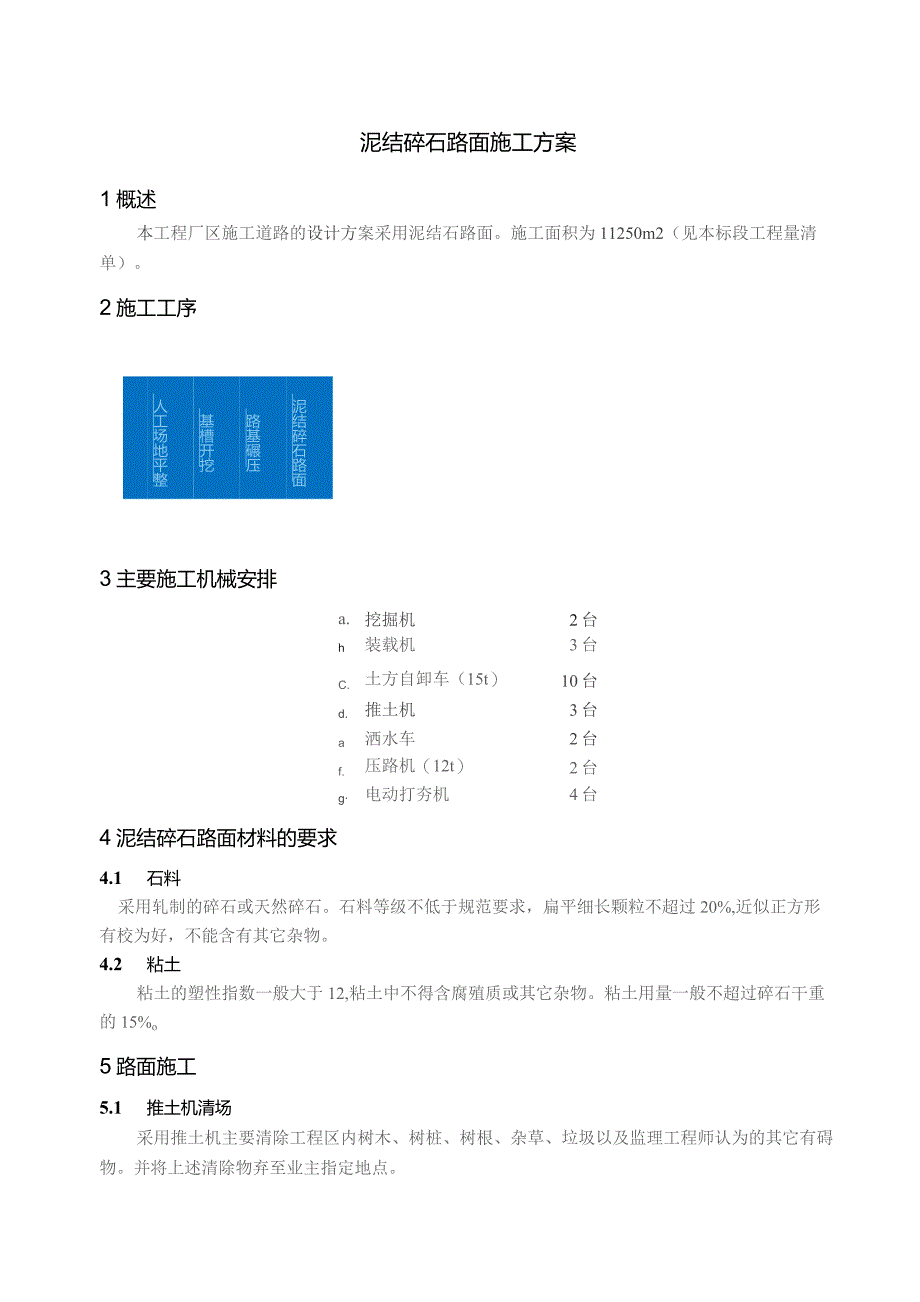

《泥结碎石路面施工方案.docx》由会员分享,可在线阅读,更多相关《泥结碎石路面施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。
1、泥结碎石路面施工方案1概述本工程厂区施工道路的设计方案采用泥结石路面。施工面积为11250m2(见本标段工程量清单)。2施工工序泥结碎石路面路基碾压基槽开挖人工场地平整测量放线3主要施工机械安排a.挖掘机2台h装载机3台C.土方自卸车(15t)10台d.推土机3台a洒水车2台f.压路机(12t)2台g电动打夯机4台4泥结碎石路面材料的要求4.1 石料采用轧制的碎石或天然碎石。石料等级不低于规范要求,扁平细长颗粒不超过20%,近似正方形有校为好,不能含有其它杂物。4.2 粘土粘土的塑性指数一般大于12,粘土中不得含腐殖质或其它杂物。粘土用量一般不超过碎石干重的15%o5路面施工5.1 推土机清场
2、采用推土机主要清除工程区内树木、树桩、树根、杂草、垃圾以及监理工程师认为的其它有碍物。并将上述清除物弃至业主指定地点。5.2 人工场地平整推土机推平后,辅以人工整平,以达到设计要求的平整度5.3 路基施工a.按照测量人员的施测标志进行路基施工。若在施工开挖中偏离指定开挖线,应重新修整。开挖路槽的土方弃至两侧,路基要进行多遍碾压处理并达到设计强度值。b.施工中应防止雨水侵蚀地基土壤.c.使用机械开挖路槽土方时,实际施工的沟槽适当留有修整余量,再用人工修整。路基中不能含有草皮、树根、杂草以及地面上的淤泥等物。d.路基土湿度不得超过20%,新填路基每层回填碾压厚度为200mm,路中间要比两边略高一些

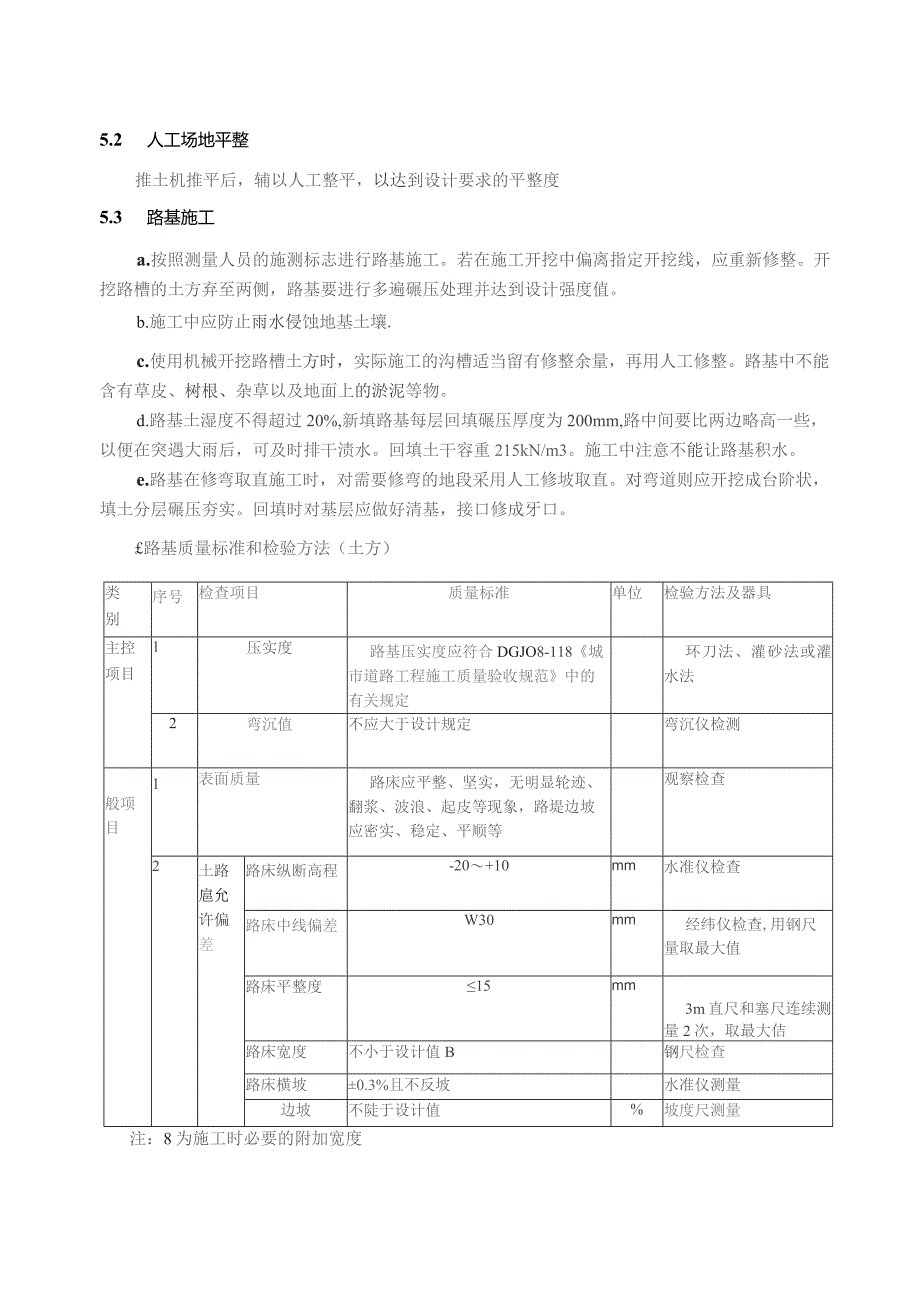

3、,以便在突遇大雨后,可及时排干渍水。回填土干容重215kN/m3。施工中注意不能让路基积水。e.路基在修弯取直施工时,对需要修弯的地段采用人工修坡取直。对弯道则应开挖成台阶状,填土分层碾压夯实。回填时对基层应做好清基,接口修成牙口。路基质量标准和检验方法(土方)类别序号检查项目质量标准单位检验方法及器具主控项目1压实度路基压实度应符合DGJO8-118城市道路工程施工质量验收规范中的有关规定环刀法、灌砂法或灌水法2弯沉值不应大于设计规定弯沉仪检测般项目1表面质量路床应平整、坚实,无明显轮迹、翻浆、波浪、起皮等现象,路堤边坡应密实、稳定、平顺等观察检查2土路扈允许偏差路床纵断高程-20+10mm
4、水准仪检查路床中线偏差W30mm经纬仪检查,用钢尺量取最大值路床平整度15mm3m直尺和塞尺连续测量2次,取最大佶路床宽度不小于设计值B钢尺检查路床横坡0.3%且不反坡水准仪测量边坡不陡于设计值%坡度尺测量注:8为施工时必要的附加宽度g.路基质量标准和检验方法(挖石)类JIJ序号检查项目质最标准单位检验方法及器具主控项1边坡质量上边坡必须稳定,严禁有松石、险石观察般项目2挖石方路基允许偏差路床纵断高程-100+50mm水准仪检查路床中线偏位30mm经纬仪、钢尺量取最大值检查路床宽度不小于设计值B钢尺检查边坡不大于设计值坡度尺测量注:8为施工时必要的附加宽度。h.路基质量标准和检验方法(填石)类
5、别序号检查项目质量标准单位检验方法及器具主控项目1压实度路基压实度应符合试验路段确定的施工工艺要求,沉降差不应大于试验路段确定的沉降差水准仪测量般项1路床质量路床顶面应嵌缝牢固表面均匀、平整、稳定,无推移、浮石观察2边坡质量边坡应稳定、平顺,无松石观察3填石方路基允i:偏差路床纵断高程-20+10mm水准仪检杳路床中线偏位W30mm经纬仪、钢尺量取最大值检查路床宽度不小于设计值8钢尺检查路床横坡土0.3%d不反坡水准仪测量边坡不大于设计值坡度尺测量注:6为施工时必要的附加宽度。5.4 泥结碎石面层施工a.泥结碎石面层一般为8cm,碎石粒径为24cm,等级不低于3级,粘土塑性指数1220,用土量
6、不超过碎石的15%(按重量计)。在压实的路基上按松散铺厚度(压实厚度1.2倍)摊铺碎石,要求碎石大小颗粒均匀分布,厚度一致。碎石铺好后,用1012t压路机碾压34遍,直至石料无松动为止。碾速不应过快,以25m30m/分钟为宜。b.泥结碎石面层采用拌和法:碎石摊铺后,将规定的用量土,均匀地摊铺在碎石层顶上。然后拌和,拌和一遍后,随拌随洒水,一般翻拌34遍,以粘土成浆与碎石粘结在一起为止。c.用平地机械或铁锹等工具进行路面整平。再用12t压路机洒水碾压,使泥浆上冒,表层石缝中有一层泥浆即停止碾压。过几小时后,再用压路机进行收浆碾压1遍。然后,撒嵌缝石屑,再碾压2遍。压实后的土体取样试验频次每20Om2、厚30Cm,取样一次或由监理工程师根据工程实际确定试验频率。
