水稳碎石基层施工标准化管理.docx

上传人:p** 文档编号:611858 上传时间:2023-12-03 格式:DOCX 页数:16 大小:22.67KB
下载 相关 举报
水稳碎石基层施工标准化管理.docx_第1页
第1页 / 共16页
水稳碎石基层施工标准化管理.docx_第2页
第2页 / 共16页
水稳碎石基层施工标准化管理.docx_第3页
第3页 / 共16页
水稳碎石基层施工标准化管理.docx_第4页
第4页 / 共16页
水稳碎石基层施工标准化管理.docx_第5页
第5页 / 共16页
水稳碎石基层施工标准化管理.docx_第6页
第6页 / 共16页
水稳碎石基层施工标准化管理.docx_第7页
第7页 / 共16页
水稳碎石基层施工标准化管理.docx_第8页
第8页 / 共16页
水稳碎石基层施工标准化管理.docx_第9页
第9页 / 共16页
水稳碎石基层施工标准化管理.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水稳碎石基层施工标准化管理.docx》由会员分享,可在线阅读,更多相关《水稳碎石基层施工标准化管理.docx(16页珍藏版)》请在第壹文秘上搜索。

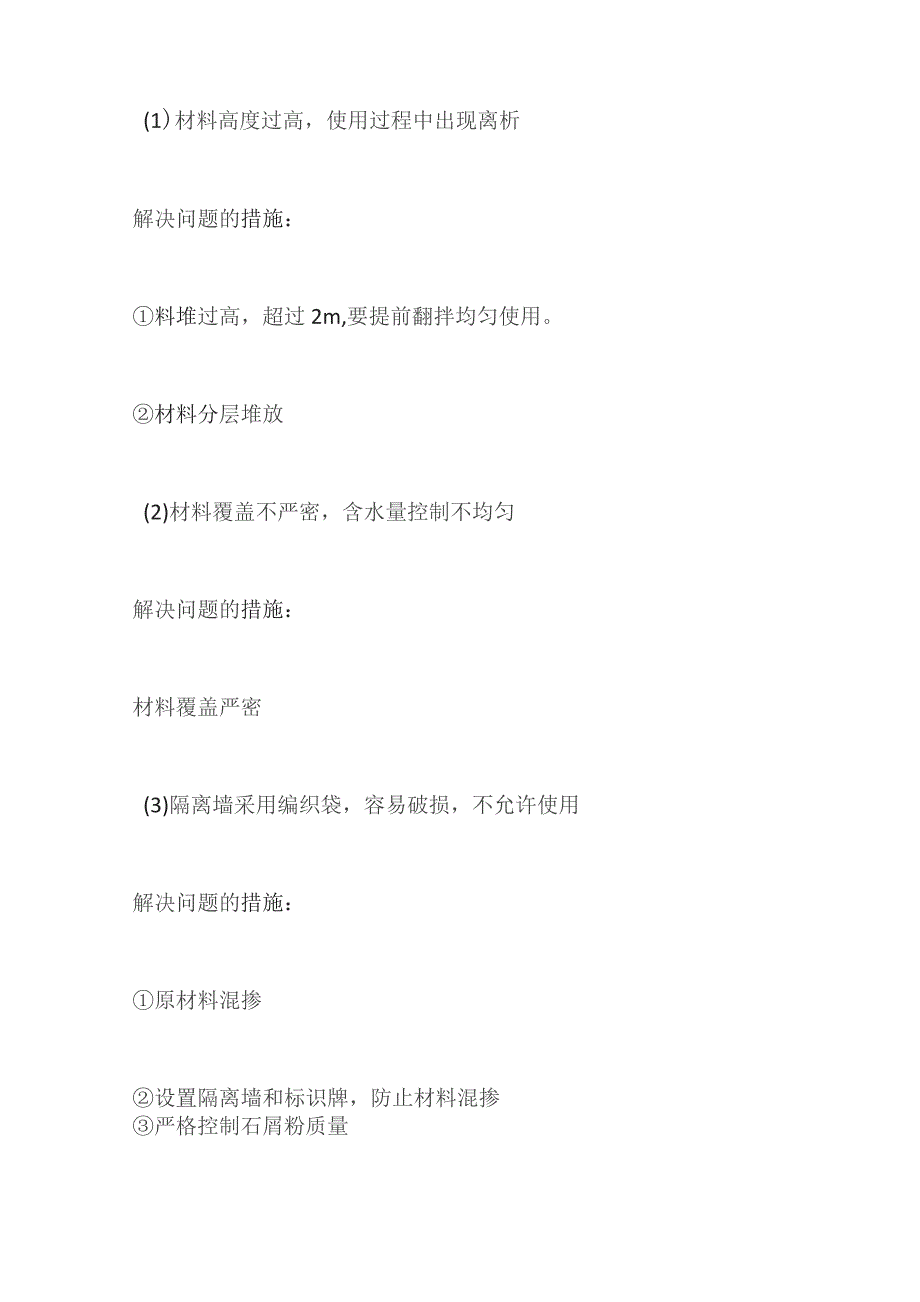

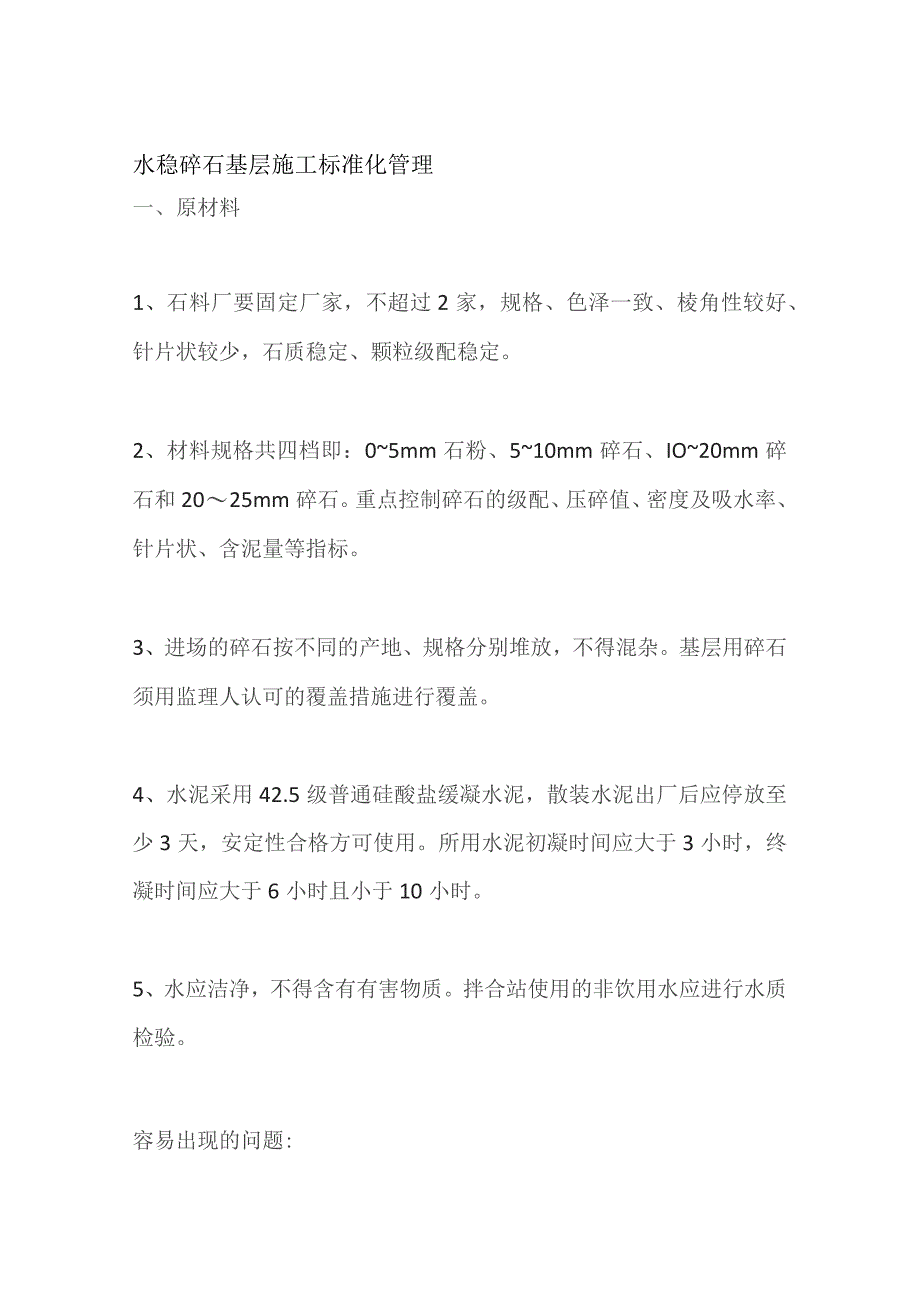

1、水稳碎石基层施工标准化管理一、原材料1、石料厂要固定厂家,不超过2家,规格、色泽一致、棱角性较好、针片状较少,石质稳定、颗粒级配稳定。2、材料规格共四档即:05mm石粉、510mm碎石、IO20mm碎石和2025mm碎石。重点控制碎石的级配、压碎值、密度及吸水率、针片状、含泥量等指标。3、进场的碎石按不同的产地、规格分别堆放,不得混杂。基层用碎石须用监理人认可的覆盖措施进行覆盖。4、水泥采用42.5级普通硅酸盐缓凝水泥,散装水泥出厂后应停放至少3天,安定性合格方可使用。所用水泥初凝时间应大于3小时,终凝时间应大于6小时且小于10小时。5、水应洁净,不得含有有害物质。拌合站使用的非饮用水应进行水

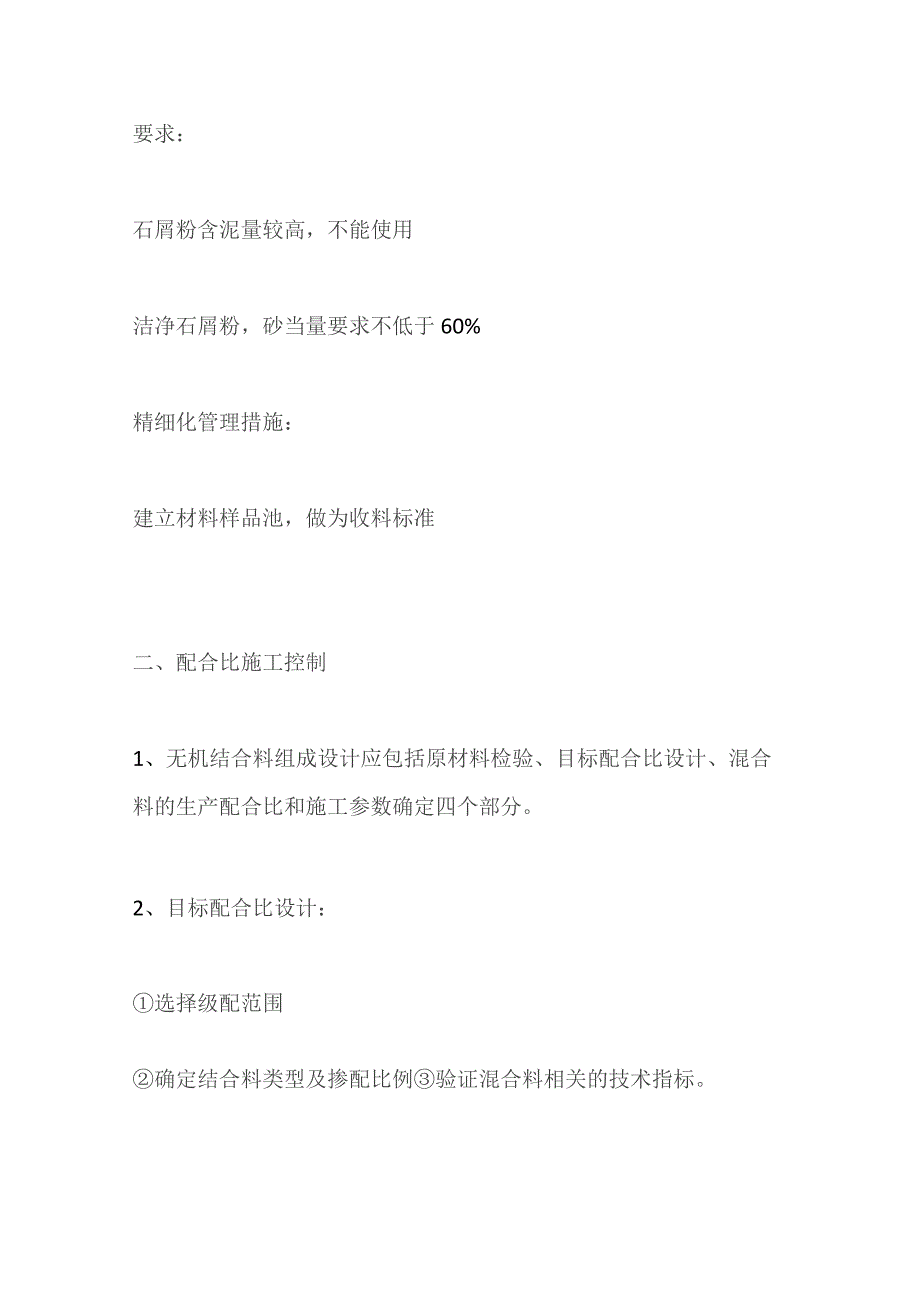

2、质检验。容易出现的问题:(1)材料高度过高,使用过程中出现离析解决问题的措施:料堆过高,超过2m,要提前翻拌均匀使用。材料分层堆放(2)材料覆盖不严密,含水量控制不均匀解决问题的措施:材料覆盖严密(3)隔离墙采用编织袋,容易破损,不允许使用解决问题的措施:原材料混掺设置隔离墙和标识牌,防止材料混掺严格控制石屑粉质量要求:石屑粉含泥量较高,不能使用洁净石屑粉,砂当量要求不低于60%精细化管理措施:建立材料样品池,做为收料标准二、配合比施工控制1、无机结合料组成设计应包括原材料检验、目标配合比设计、混合料的生产配合比和施工参数确定四个部分。2、目标配合比设计:选择级配范围确定结合料类型及掺配比例验

3、证混合料相关的技术指标。3、生产配合比设计:确定料仓供料比例确定水泥稳定材料的容许延迟时间确定结合料剂量的标定曲线确定混合料的最佳含水率、最大干密度。4、施工参数确定阶段:确定施工中结合料的剂量确定施工合理含水率及最大干密度验证混合料强度技术指标。5、基础混合料还应检验抗冲刷和抗裂性能。三、拌合站设置1、各料仓、水泥电子称在使用前经有资质的检测部门进行标定,使用前还需进行动载试验标定,确保计量准确。2、混合料拌合时,应采用两次拌合的生产工艺,拌合时间应不少于15s拌合站布局合理,施工井然有拌合设备安置规范并检修、标定合格:输入材料比例严禁随意调整,需根据试验检测结果,由试验人员完成材料比例调整

4、。拌合站采用电脑控制材料比例,专人监控,保证配合比准确:拌合站采用变频加水控制器,严格控制用水量。3、材料装运由专人指挥车辆,确保运输过程不产生离析。要求自卸车分三次装料防离析:4、搭设工作平台,专人负责覆盖料车。搭设工作平台,专人负责覆盖料车。料车覆盖严密四、施工过程控制1、分项工程施工前,制定施工方案,进行技术、安全交底,设置技术交底展板。承包人应在施工前一天准备好下承层,发现表面过干、表面松散的下承层应予铲除,防止形成薄层,待基层施工时予以找平;当松散层较厚时,清除后按挖补处理。下承层表面应平整、坚实、干净,具有规定的路拱。施工前对下承层洒水湿润。填写工作面验收单:2、路肩采用钢模方法控

5、制:3、基层施工宜采用多台摊铺机全幅摊铺,摊铺机的规格、型号要求一致。在机械上设置工作标识牌,明确职责4、当基层不能全幅摊铺而采用半幅摊铺时,应在中缝处设立侧模。钢模板采用三角撑和中25钢轩共同支撑,支撑牢固,每根钢模板分别用三根三角撑和钢锌来支撑,分别支撑于钢模的lm.3m、5m处;相邻模板之间互相扣连,防止模板发生变形。5、专人清除“粗集料窝”:设专人对边部滑落粗骨料铲起运走防粗骨料集中而离析专人清理粗集料窝,清理深度不少于IOCm。摊铺机前专人负责松铺厚度:6、对摊铺机进行适当的改进(如在摊铺机两侧挡料板下加挡料皮等),以避免混合料离析。7、摊铺过程中采取措施,确保表面湿润。人工采用喷洒

6、器对小面积局部表面风干进行处理:胶轮压路机改进洒水装置向上洒水,确保表面湿润:8、重点控制压实工作,每个工作面至少1台25T胶轮压路机或双钢轮压路机、4台激振力大于35t重型振动压路机,碾压组合一般为:胶轮2遍(或双钢轮稳压2-3遍),振动至少7遍(4遍强振、3遍弱振;前进振动、后退静压、重叠1/2轮为1遍)、静压2遍,最后采用双钢轮压路机碾压以消除轮迹,均重叠1/2轮。在表面碎石无破损情况下,适当增加碾压遍数,专人控制碾压质量。碾压过程中,压路机严禁随意停放,应停放在已碾压完成且不妨碍车辆通过的路段。胶轮压路机碾压至少2遍:振动压路机碾压至少7遍(4遍强振、3遍弱振;前进振动、后退静压、重叠

7、1/2轮为1遍)振动压路机设置钢丝绳防止粘轮:9、主线部分与培土路肩要同时碾压,严格控制施工段落长度,以20030Om为宜。10、上下基层施工间隔不大于水泥初凝时间,以3-4小时为宜。由于上下基层连续摊铺,下基层完成后应及时组织验收,先由驻地或副驻地组织验收外观:不得有松散、翻浆、轮迹、离析等问题,然后由现场监理组织验收各项指标,合格后方可摊铺上基层,上基层摊铺完成,若采用透层+封层养生,则按照上述程序及时组织验收,合格后施工透层+封层。11、摊铺行进方向应顺路线行进方向,纵坡路段的摊铺压实应由坡下往坡上进行。边桩采用挂线控制高程:中桩采用支设铝合金杆控制高程:按照工作段长度设置调头地点,专人

8、引导车辆。摊铺过程中跟踪检测:及时对平整度进行自检。检测合格及时覆盖。五、接缝处理1、与老路基层纵向接缝时,台阶开挖要顺直、密实,不能出现掏空、内倾现象。2、新做基层半幅施工时,纵缝应垂直相接,外倾坡度为10:1,第一幅基层成型后,对接缝进行初步切边处理,并切至结构密实,成型良好部位。保证边部大面垂直、纵向直顺。3、第二幅施工前,对第一幅边部再进行精切边,保证成型完好,结构密实。用两层再生棉覆盖,洒水保持湿润:4、第二幅摊铺前,对接缝处洒水湿润,涂刷水泥净浆。5、摊铺时应保证后施工的基层压实厚度较先施工的基层厚度高约2-3mm,碾压前,对接缝处进行清扫,碾压时,靠近接缝部位5cm处采用三轮压路

9、机增加碾压遍数压至密实。终压前在纵缝处灌入水泥浆,并增加纵缝处的碾压遍数,用18-21T三轮压路机在纵缝处增加3遍碾压,确保纵缝处碾压密实。6、成型后及时进行验收,重点对边部和接缝处的压实度、钻芯成型情况进行检验。横缝处理:(1)用摊铺机摊铺混合料时,不宜中断,如因故中断时间超过2h,设置横缝,横缝处重点检查压实度和平整度。(2)采用多台摊铺机成梯形摊铺时,横缝应设在一个断面上,不得采用梯形横接缝。横缝处的覆盖湿润、喷洒水泥净浆、碾压等符合前述有关标准。不得采用梯形横缝,横缝应在一个断面上。六、养生控制1、基层碾压完成后立即进行养生,养生时间至少7d,直至沥青面层施工时清扫基层工作面,方可停止

10、养生。采取双层养生毯覆盖,养生毯必须结实完整无破损且双面带毛绒。覆盖时纵、横向搭接宽度均不少于20Cm,养生期间保持湿润,并间隔300米设置彩钢瓦,半幅施工中间设置隔离墩及彩条旗,同时每隔60米设置一道挡土展。挡土展按照精细化相应尺寸进行设置。覆盖完毕后采用侧喷养生:侧喷洒水养生:2、SBS改性乳化沥青透层加SBS改性热沥青下封层养生:上基层施工完成后,若能全部封闭交通,采用洒布乳化沥青透层加热沥青封层养生,经监理人验收合格后,在碾压成型路段上及时洒布乳化沥青(一般用量1.2Kg/m2),破乳后再洒布热沥青(一般用量Lo-I2Kg/m2),乳化沥青及热沥青的洒布量根据试验段情况确定。在摊铺沥青

11、面层前一天洒布预拌碎石(68m3Km2),热拌热撒(145C-165C)。洒布SBS改性乳化沥青(一般用量L2Kg/m2):洒布SBS改性热沥青(一般用量1.0-1.2Kg/m2)在摊铺沥青面层前一天洒布预拌碎石(68m3/Km2),热拌热撒(145C-165C)通过对原材料、配合比、施工过程、养生等一系列精细化管理措施,保证了基层施工质量。基层摊铺避免了离析,做到了级配均匀、密实,成型较好,上下基层以及油层和基层连接良好。骨架嵌挤结构既保证强度,又减少了基层横向裂缝的产生,取得了良好的施工效果。基层级配较好:结构较好,形成嵌挤结构,上下基层连接较好:嵌挤结构,油层和2层基层连接较好:嵌挤结构

12、,油层和2层基层连接较好:通过精细化管理,减少基层横向反射裂缝,路面整体质量较好:七、首件工程基层和底基层正式施工前,应提交首件开工申请及进行安全技术交底。1、首件施工期间需检测项目:原材料、结合料剂量、含水率、级配、松铺系数、混合料击实。2、养生7天后检测项目:无侧限抗压强度、钻芯取样评价外观、弯沉、承载比3、总结报告内容:首件检测报告、总体效果评价、关键参数推荐值包括配合比、含水率、松铺系数、碾压工艺、养生控制、安全控制等。八、质量控制标准底基层:纵断高程(+5,-2Omm)厚度平均值2-12mm宽度不小于设计横坡度05%平整度15mm基层:纵断高程(+5,-15mm)厚度平均值m-lOmm宽度不小于设计横坡度0.5%平整度12mm

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
