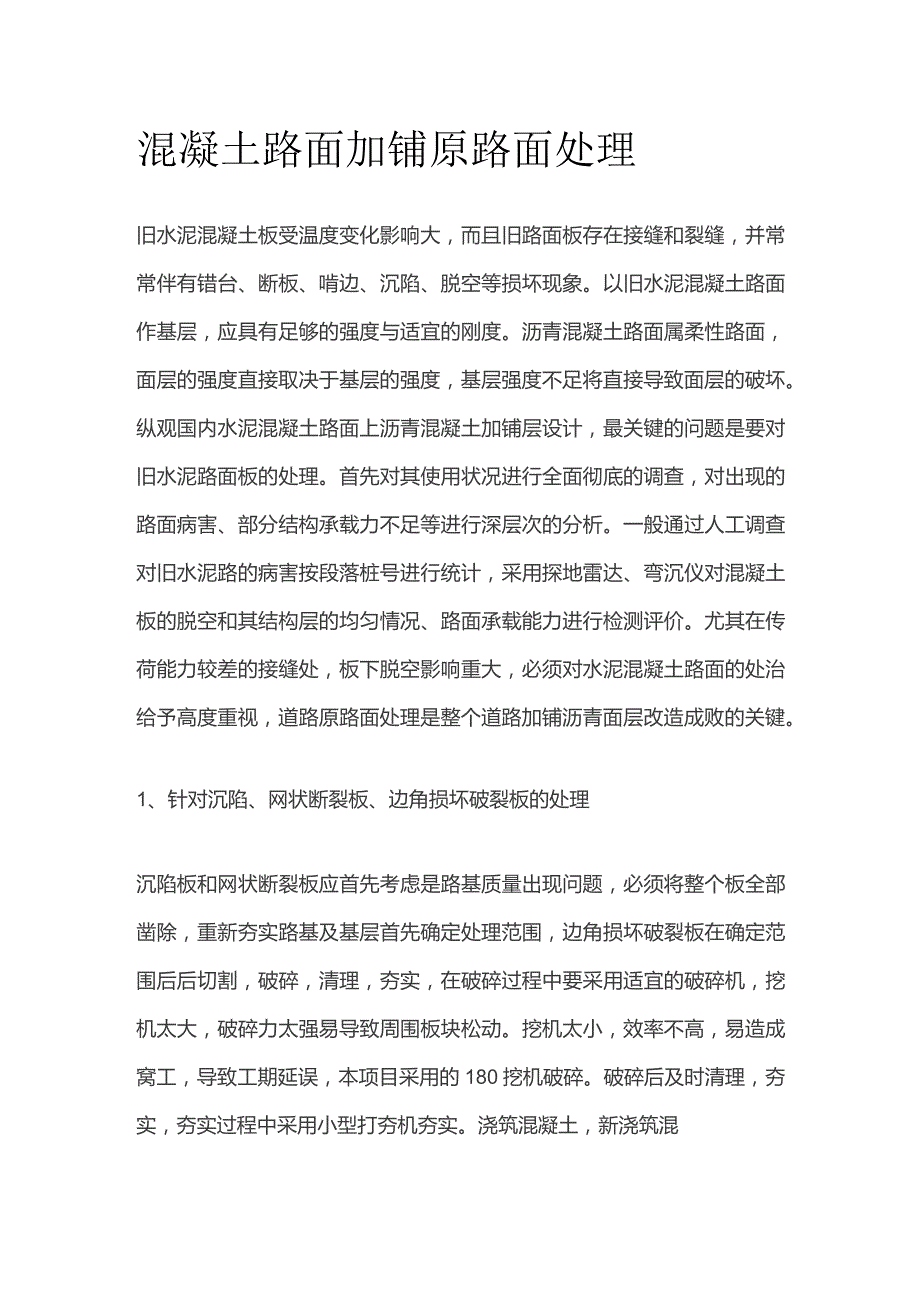

1、混凝土路面加铺原路面处理旧水泥混凝土板受温度变化影响大,而且旧路面板存在接缝和裂缝,并常常伴有错台、断板、啃边、沉陷、脱空等损坏现象。以旧水泥混凝土路面作基层,应具有足够的强度与适宜的刚度。沥青混凝土路面属柔性路面,面层的强度直接取决于基层的强度,基层强度不足将直接导致面层的破坏。纵观国内水泥混凝土路面上沥青混凝土加铺层设计,最关键的问题是要对旧水泥路面板的处理。首先对其使用状况进行全面彻底的调查,对出现的路面病害、部分结构承载力不足等进行深层次的分析。一般通过人工调查对旧水泥路的病害按段落桩号进行统计,采用探地雷达、弯沉仪对混凝土板的脱空和其结构层的均匀情况、路面承载能力进行检测评价。尤其在

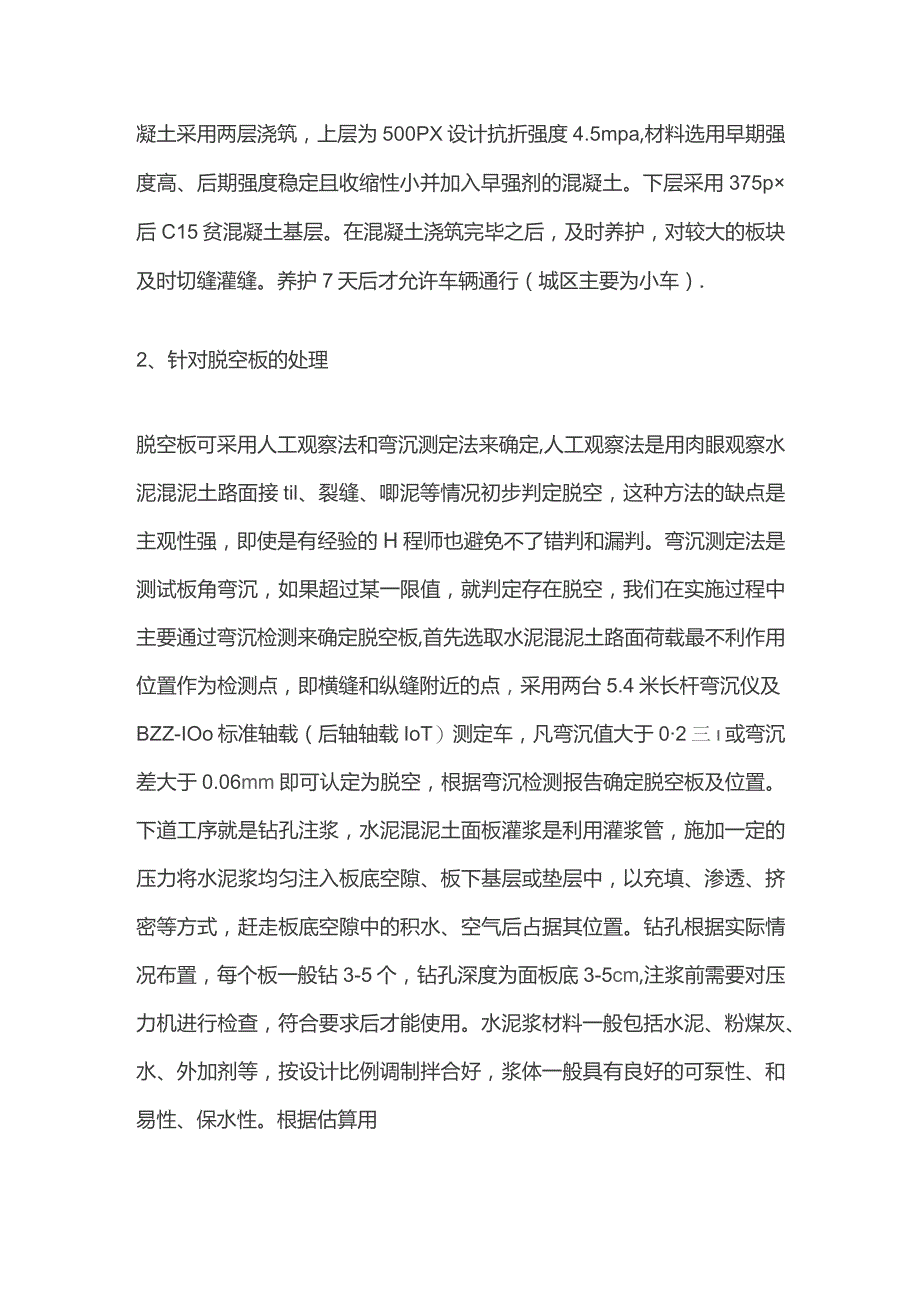

2、传荷能力较差的接缝处,板下脱空影响重大,必须对水泥混凝土路面的处治给予高度重视,道路原路面处理是整个道路加铺沥青面层改造成败的关键。1、针对沉陷、网状断裂板、边角损坏破裂板的处理沉陷板和网状断裂板应首先考虑是路基质量出现问题,必须将整个板全部凿除,重新夯实路基及基层首先确定处理范围,边角损坏破裂板在确定范围后后切割,破碎,清理,夯实,在破碎过程中要采用适宜的破碎机,挖机太大,破碎力太强易导致周围板块松动。挖机太小,效率不高,易造成窝工,导致工期延误,本项目采用的180挖机破碎。破碎后及时清理,夯实,夯实过程中采用小型打夯机夯实。浇筑混凝土,新浇筑混凝土采用两层浇筑,上层为500PX设计抗折强度

3、4.5mpa,材料选用早期强度高、后期强度稳定且收缩性小并加入早强剂的混凝土。下层采用375p后C15贫混凝土基层。在混凝土浇筑完毕之后,及时养护,对较大的板块及时切缝灌缝。养护7天后才允许车辆通行(城区主要为小车).2、针对脱空板的处理脱空板可采用人工观察法和弯沉测定法来确定,人工观察法是用肉眼观察水泥混泥土路面接til、裂缝、唧泥等情况初步判定脱空,这种方法的缺点是主观性强,即使是有经验的H程师也避免不了错判和漏判。弯沉测定法是测试板角弯沉,如果超过某一限值,就判定存在脱空,我们在实施过程中主要通过弯沉检测来确定脱空板,首先选取水泥混泥土路面荷载最不利作用位置作为检测点,即横缝和纵缝附近的

4、点,采用两台5.4米长杆弯沉仪及BZZ-IOo标准轴载(后轴轴载IoT)测定车,凡弯沉值大于02三或弯沉差大于0.06mm即可认定为脱空,根据弯沉检测报告确定脱空板及位置。下道工序就是钻孔注浆,水泥混泥土面板灌浆是利用灌浆管,施加一定的压力将水泥浆均匀注入板底空隙、板下基层或垫层中,以充填、渗透、挤密等方式,赶走板底空隙中的积水、空气后占据其位置。钻孔根据实际情况布置,每个板一般钻3-5个,钻孔深度为面板底3-5cm,注浆前需要对压力机进行检查,符合要求后才能使用。水泥浆材料一般包括水泥、粉煤灰、水、外加剂等,按设计比例调制拌合好,浆体一般具有良好的可泵性、和易性、保水性。根据估算用量,使用多

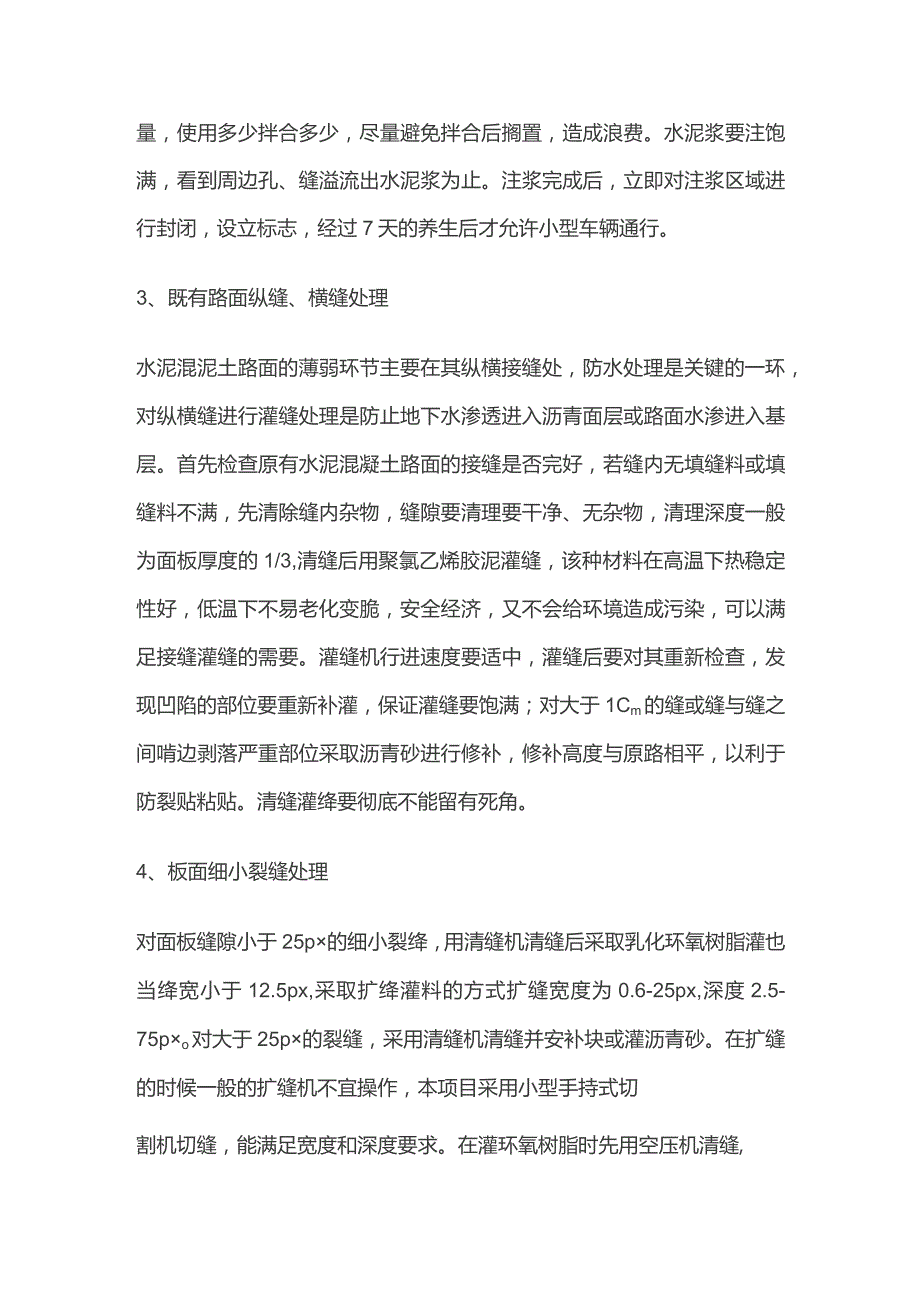

5、少拌合多少,尽量避免拌合后搁置,造成浪费。水泥浆要注饱满,看到周边孔、缝溢流出水泥浆为止。注浆完成后,立即对注浆区域进行封闭,设立标志,经过7天的养生后才允许小型车辆通行。3、既有路面纵缝、横缝处理水泥混泥土路面的薄弱环节主要在其纵横接缝处,防水处理是关键的一环,对纵横缝进行灌缝处理是防止地下水渗透进入沥青面层或路面水渗进入基层。首先检查原有水泥混凝土路面的接缝是否完好,若缝内无填缝料或填缝料不满,先清除缝内杂物,缝隙要清理要干净、无杂物,清理深度一般为面板厚度的1/3,清缝后用聚氯乙烯胶泥灌缝,该种材料在高温下热稳定性好,低温下不易老化变脆,安全经济,又不会给环境造成污染,可以满足接缝灌缝的需要。灌缝机行进速度要适中,灌缝后要对其重新检查,发现凹陷的部位要重新补灌,保证灌缝要饱满;对大于1Cm的缝或缝与缝之间啃边剥落严重部位采取沥青砂进行修补,修补高度与原路相平,以利于防裂贴粘贴。清缝灌绛要彻底不能留有死角。4、板面细小裂缝处理对面板缝隙小于25p的细小裂绛,用清缝机清缝后采取乳化环氧树脂灌也当绛宽小于12.5px,采取扩绛灌料的方式扩缝宽度为0.6-25px,深度2.5-75po对大于25p的裂缝,采用清缝机清缝并安补块或灌沥青砂。在扩缝的时候一般的扩缝机不宜操作,本项目采用小型手持式切割机切缝,能满足宽度和深度要求。在灌环氧树脂时先用空压机清缝,然后及时灌缝。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
