钢性套管施工技术交底.docx

上传人:p** 文档编号:612503 上传时间:2023-12-03 格式:DOCX 页数:2 大小:18.46KB
下载 相关 举报

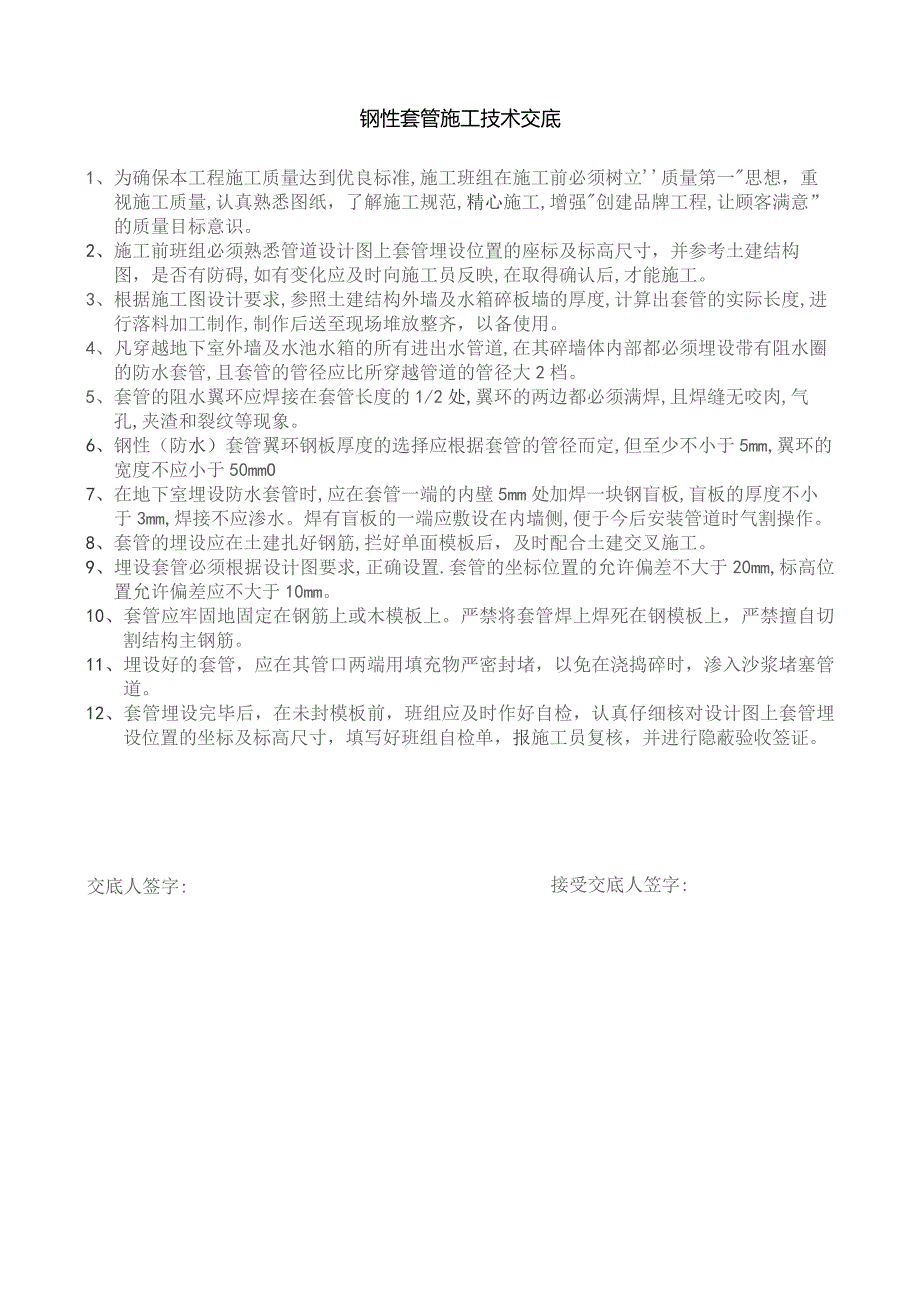

钢性套管施工技术交底.docx_第1页
第1页 / 共2页
钢性套管施工技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢性套管施工技术交底.docx》由会员分享,可在线阅读,更多相关《钢性套管施工技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

1、钢性套管施工技术交底1、为确保本工程施工质量达到优良标准,施工班组在施工前必须树立质量第一思想,重视施工质量,认真熟悉图纸,了解施工规范,精心施工,增强创建品牌工程,让顾客满意”的质量目标意识。2、施工前班组必须熟悉管道设计图上套管埋设位置的座标及标高尺寸,并参考土建结构图,是否有防碍,如有变化应及时向施工员反映,在取得确认后,才能施工。3、根据施工图设计要求,参照土建结构外墙及水箱碎板墙的厚度,计算出套管的实际长度,进行落料加工制作,制作后送至现场堆放整齐,以备使用。4、凡穿越地下室外墙及水池水箱的所有进出水管道,在其碎墙体内部都必须埋设带有阻水圈的防水套管,且套管的管径应比所穿越管道的管径

2、大2档。5、套管的阻水翼环应焊接在套管长度的1/2处,翼环的两边都必须满焊,且焊缝无咬肉,气孔,夹渣和裂纹等现象。6、钢性(防水)套管翼环钢板厚度的选择应根据套管的管径而定,但至少不小于5mm,翼环的宽度不应小于50mmO7、在地下室埋设防水套管时,应在套管一端的内壁5mm处加焊一块钢盲板,盲板的厚度不小于3mm,焊接不应渗水。焊有盲板的一端应敷设在内墙侧,便于今后安装管道时气割操作。8、套管的埋设应在土建扎好钢筋,拦好单面模板后,及时配合土建交叉施工。9、埋设套管必须根据设计图要求,正确设置.套管的坐标位置的允许偏差不大于20mm,标高位置允许偏差应不大于10mm。10、套管应牢固地固定在钢筋上或木模板上。严禁将套管焊上焊死在钢模板上,严禁擅自切割结构主钢筋。11、埋设好的套管,应在其管口两端用填充物严密封堵,以免在浇捣碎时,渗入沙浆堵塞管道。12、套管埋设完毕后,在未封模板前,班组应及时作好自检,认真仔细核对设计图上套管埋设位置的坐标及标高尺寸,填写好班组自检单,报施工员复核,并进行隐蔽验收签证。交底人签字:接受交底人笠字:年 月 日年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
