项目管理中容易遗漏的签证项目汇总全套.docx

上传人:p** 文档编号:612707 上传时间:2023-12-03 格式:DOCX 页数:7 大小:18KB
下载 相关 举报
项目管理中容易遗漏的签证项目汇总全套.docx_第1页
第1页 / 共7页
项目管理中容易遗漏的签证项目汇总全套.docx_第2页
第2页 / 共7页
项目管理中容易遗漏的签证项目汇总全套.docx_第3页
第3页 / 共7页
项目管理中容易遗漏的签证项目汇总全套.docx_第4页
第4页 / 共7页
项目管理中容易遗漏的签证项目汇总全套.docx_第5页
第5页 / 共7页
项目管理中容易遗漏的签证项目汇总全套.docx_第6页
第6页 / 共7页
项目管理中容易遗漏的签证项目汇总全套.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《项目管理中容易遗漏的签证项目汇总全套.docx》由会员分享,可在线阅读,更多相关《项目管理中容易遗漏的签证项目汇总全套.docx(7页珍藏版)》请在第壹文秘上搜索。

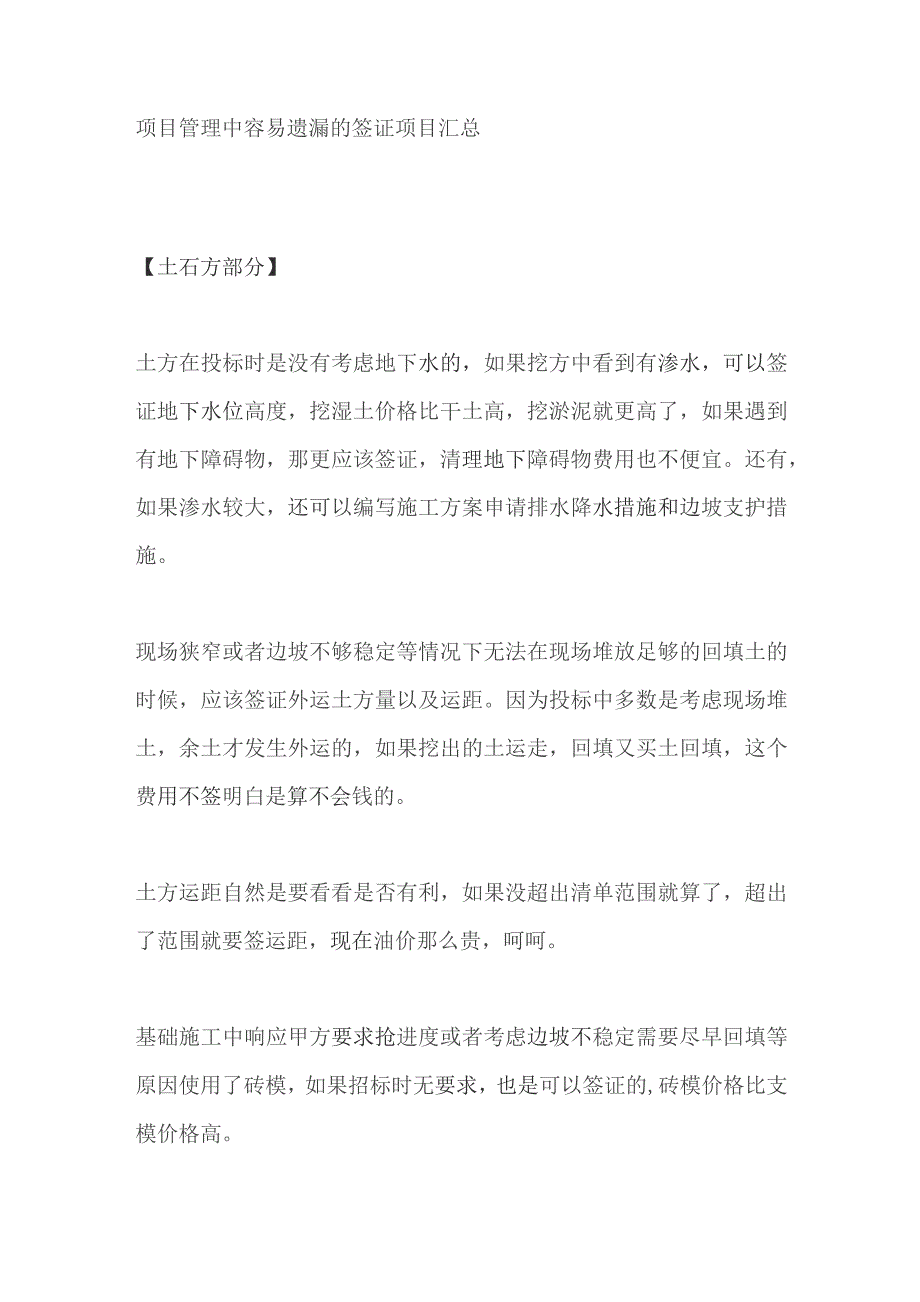

1、项目管理中容易遗漏的签证项目汇总【土石方部分】土方在投标时是没有考虑地下水的,如果挖方中看到有渗水,可以签证地下水位高度,挖湿土价格比干土高,挖淤泥就更高了,如果遇到有地下障碍物,那更应该签证,清理地下障碍物费用也不便宜。还有,如果渗水较大,还可以编写施工方案申请排水降水措施和边坡支护措施。现场狭窄或者边坡不够稳定等情况下无法在现场堆放足够的回填土的时候,应该签证外运土方量以及运距。因为投标中多数是考虑现场堆土,余土才发生外运的,如果挖出的土运走,回填又买土回填,这个费用不签明白是算不会钱的。土方运距自然是要看看是否有利,如果没超出清单范围就算了,超出了范围就要签运距,现在油价那么贵,呵呵。基

2、础施工中响应甲方要求抢进度或者考虑边坡不稳定需要尽早回填等原因使用了砖模,如果招标时无要求,也是可以签证的,砖模价格比支模价格高。基础期间如果因雨停工或者因甲方原因延误工期,其排水降水费用是可以按照台班签证的,当然,如果长期停工,一定要记住不要拖到开工才签证,至少一个月要办一次,这也是长期签证的原则。不然时间久远,甲方监理无法考核,后期补签会很麻烦。建设单位应该负责现场的三通一平,如果乙方也参与了该工作,可以和甲方协商。【桩基础部分】桩基础除了做好隐蔽工程记录之外,还要注意地下障碍物的签证,如果遇到岩石,更应该及时签证入岩深度。隐蔽记录也要尽可能详尽,也就是说至少有:孔深、桩长、钢筋笼长、空段

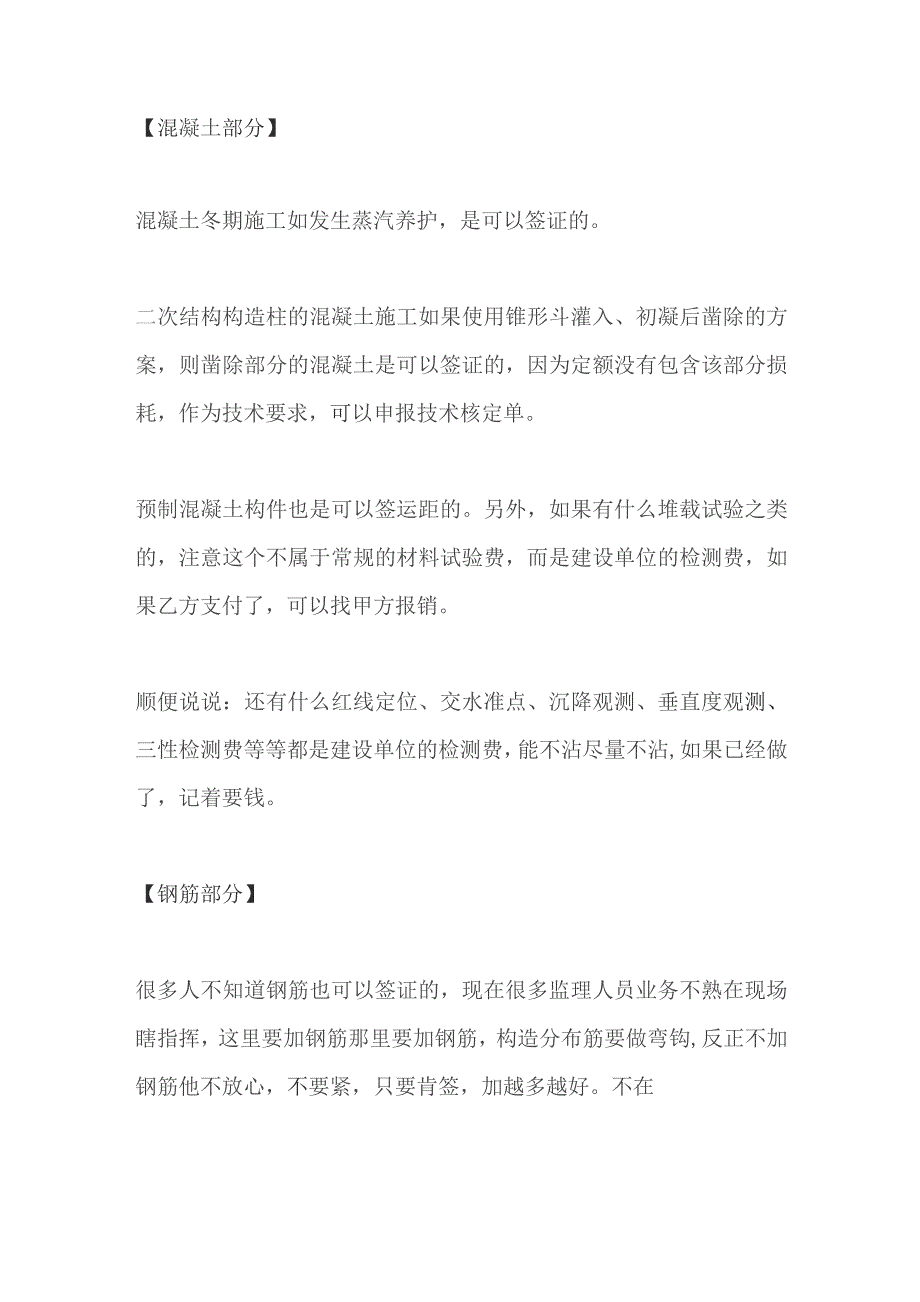

3、长、直径、入岩深度【砌筑部分】砌体最常发生的就是做了拆拆了做,拆墙没问题,但签证一定要说明砖的破损程度(不然审计的直接给你把材料减掉),如果破损不严重,则签砖的损耗率和二次使用铲除灰疤、出渣等工日。【混凝土部分】混凝土冬期施工如发生蒸汽养护,是可以签证的。二次结构构造柱的混凝土施工如果使用锥形斗灌入、初凝后凿除的方案,则凿除部分的混凝土是可以签证的,因为定额没有包含该部分损耗,作为技术要求,可以申报技术核定单。预制混凝土构件也是可以签运距的。另外,如果有什么堆载试验之类的,注意这个不属于常规的材料试验费,而是建设单位的检测费,如果乙方支付了,可以找甲方报销。顺便说说:还有什么红线定位、交水准点

4、、沉降观测、垂直度观测、三性检测费等等都是建设单位的检测费,能不沾尽量不沾,如果已经做了,记着要钱。【钢筋部分】很多人不知道钢筋也可以签证的,现在很多监理人员业务不熟在现场瞎指挥,这里要加钢筋那里要加钢筋,构造分布筋要做弯钩,反正不加钢筋他不放心,不要紧,只要肯签,加越多越好。不在乎这点钱,主要是堵住那些半吊子监理的嘴。【模板部分】现在做工程很多都是清单计价了,一些清单措施部分列得不清不白的,造成后续结算麻烦,模板就一项解决。所以模板增加的签证尤为重要,如果不写明,很可能直接给你砍了,虽然可以争,但是事情做在前面总是好的。还有就是赶工的模板增加,这个是正大光明的要赶工费,但事实上大家都没要。按

5、法定工期或者按照投标工期是多少,现在甲方要求提速到多少,导致模板增加多少套,这个里面的计算相当复杂,建议参考有关刊物多理解。这同时也给我们提了醒:1、投标时如果甲方没约定形象进度,或者约定的不够详细,可以尽量把工作后延,以争取对自己有利的索赔。2、施工中但凡有工期要求,都自己先核算一次,够不够签证的,养成习惯就好了。3、施工中甲方无权增加条款说几月几日封不了顶,延迟一天罚多少之类的话,有要求在合同里提,增加要求是要付费的。【屋面】屋面也是经常被甲方改来改去的地方,如果掌握诀窍可以在投标时低价切入,待这些喜欢改来改去的领导们发明了新的屋面做法,重新核算单价就好看了。注意核算单价的时候不要忘记了保

6、温层的排气管及管件,面层保护层的油浸木丝板和油膏嵌缝【降水排水】定额中的排水只是排地表水和少量明水,如果大量排水或者流沙处理就好玩了,当然一般只是井点降水,这个要签证。注意是井点,看够条件不,不够条件尽量创造条件搞成井点,别拿一个小集水坑去忽悠,小心穿帮。搞不了井点就争取抽水机降水,这些别手软,都是事后无法查验的,签多少就要给多少。基础施工停工或者延期的更应该签证了,抽水机台班不便宜,所以抽水机型号要写上,拣大的写,现场的监理和甲方不一定懂这些的。【垂直运输】这和模板部分差不多的,唯一需要注意的是加班还要增加机械操作工资等一系列降效费用。【设备安拆和场外运输】注意这个设备进出场很有意思,我把挖

7、土机开到工地外,出场费一次,又开进来,进场费一次,再开出去,再开进来,往返几次我就发财了,哈哈,开玩笑的。现在不叫进出场了,叫安拆和运输了。运输签运距,这个不多说了,已经说得够多了。至于安拆要注意,别听甲方今天挖点这明天挖点那,机械本来就是要集中使用,就是自己的也要当作是租来的,尽快用完归还。归还之后再要进场,那就要签证了。比如房子做完又来挖化粪池,挖围墙基础,小区内场地平整、集中回填等等,这时候要机械,就该签证。【装饰工程】这块签证就比较单调了,没什么容易遗漏的,价值也低。但是对于其他分包单位来房子里乱搞,装门窗、刷油漆、装管线、搞破坏等,一定要好好调教,教会他们尊重别人的劳动成果为止,对付这帮人一点都不要手软,下一条说的也是这个。【配合费】没有想到配合费也能签证吧?配合费只是你为其他分包单位完成其工序提供水、电、脚手架、垂直运输等配合(注意水电费也是不在配合费里面的,看合同怎么约定),但是分包单位如果损坏了或者污染了你的东西,毫不客气找他要,协商不成找甲方签证,代扣其工程款。【成品保护】成品保护不是与生俱来的,不是你铺了大理石就有大理石的成品保护,而是你正儿八经的做了成品保护才有,虽然没几个钱,但是被人砍也是不划算的。现场哪怕是拿竹篙子围一下,破麻袋铺一下也要尽快证明。有些事审计是不讲道理的。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 统计图表

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
