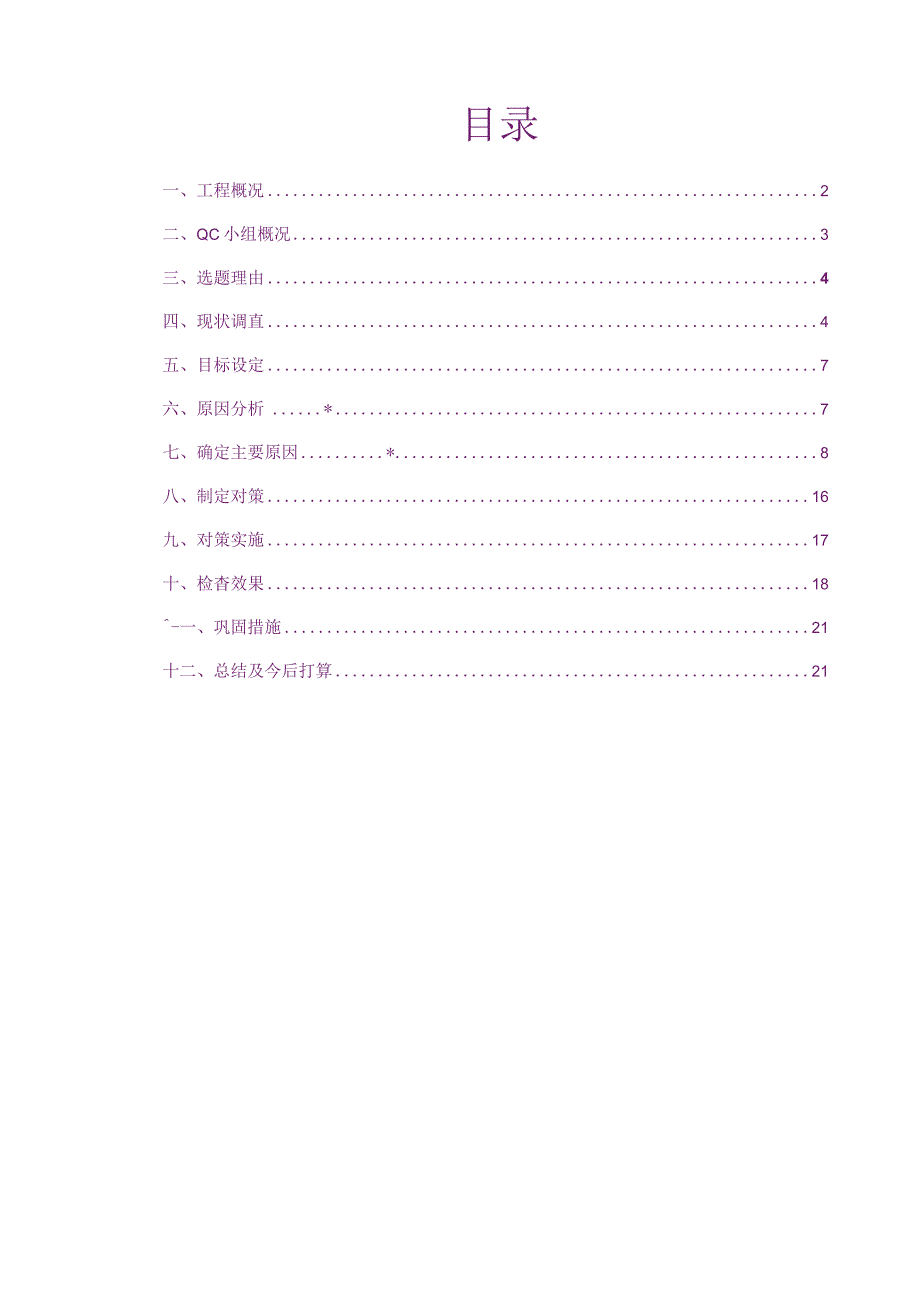

《建设公司QC小组提高高大模板支撑体系一次验收合格率成果汇报书.docx》由会员分享,可在线阅读,更多相关《建设公司QC小组提高高大模板支撑体系一次验收合格率成果汇报书.docx(27页珍藏版)》请在第壹文秘上搜索。

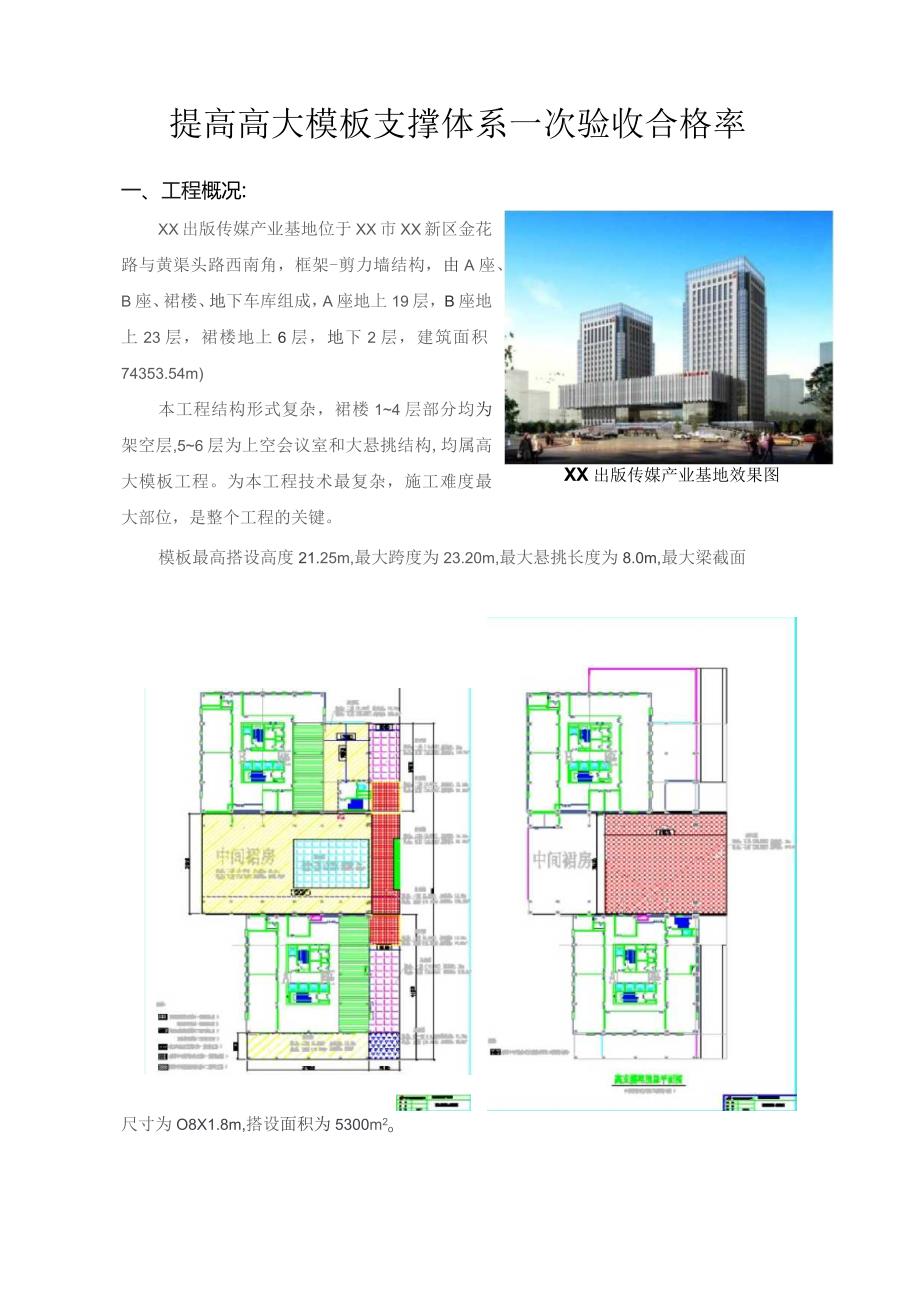

1、XX省工程建设优秀QC小组申报小组名称:XX五建XX出版传媒产业基地QC小组课题名称:提高高大模板支撑体系一次验收合格率目录一、工程概况2二、QC小组概况3三、选题理由4四、现状调直4五、目标设定7六、原因分析*7七、确定主要原因*8八、制定对策16九、对策实施17十、检杳效果18-一、巩固措施21十二、总结及今后打算21XX出版传媒产业基地效果图提高高大模板支撑体系一次验收合格率一、工程概况:XX出版传媒产业基地位于XX市XX新区金花路与黄渠头路西南角,框架-剪力墙结构,由A座、B座、裙楼、地下车库组成,A座地上19层,B座地上23层,裙楼地上6层,地下2层,建筑面积74353.54m)本工
2、程结构形式复杂,裙楼14层部分均为架空层,56层为上空会议室和大悬挑结构,均属高大模板工程。为本工程技术最复杂,施工难度最大部位,是整个工程的关键。模板最高搭设高度21.25m,最大跨度为23.20m,最大悬挑长度为8.0m,最大梁截面尺寸为O8X1.8m,搭设面积为5300m2oXX出版传媒产业基地高支模体系平面布置图二、小组简介小组概况表表一1小组名称XX出版传媒产业基地QC小组成立时间XX.4课题名称提高高大模板支撑体系一次验收合格率登记注册号ZTQC15-11课题类型现场型课题登记号ZTQCKT15-11活动时间XX年4月10日XX年7月30日小组人数10培训情况人均65小时平均年龄3
3、3.7岁序号姓名性别年龄学历职称单位职务组内职组内职责1男36本科工程师项目经理顾问技术指导2男45本科工程师项目副经组长组织策划3I37本科工程师生产经理副组长组织协调4男35本科工程师技术负责联络员制定技术方案措施5男28大专工程师质量员组员质量监控6男32大专助工安全员组员现场实施7男25本科助工测量员组员现场实施8男24本科助工施工员组员资料整理9男42高中技工木工组员现场实施10男36高中技工架子工组员现场实施制表人:XX日小组活动计划表期:XX年4月10日表一一2序号期内容XX年4月100-XX年7年30日循环阶段4月5月6月7月1020311020301020311020311选
4、择课题=P2设定目标3现状调查I口4确认目标I=5原因分析6确定主要原因I7制定对策-8对策实施AD9效果检查C10成果巩固=A11总结和下一步打算三、选题理由:1.裙楼结构部分为本工程难点,也是亮点。是本工程的关键环节。高支模架施工则是关键中的关键。过程中,存在与紧邻非高支模楼层穿插施工,同时考虑屈曲约束支撑和后张法有粘结预应力张拉施工,过程管控点多面广,搭设周期长等问提高高大模板支撑体系一次验收合格率2.承重架坍塌事故,是建筑施工中极易引发群体伤亡的重大危险源之一,易造成重大的人员伤亡及财产损失。本工程为文化部重点工程,受到省市领导重视,企业性质特殊,受到各界广泛关注,建设过程不得出现质量
5、安全事故,否则影响较大。3.QC小组成员对本工程己完成地TF、中间裙楼1层支模体系一次搭设合格率进行验收,其合格率仅为84.7机造成后续整改难度大,费时费工。四、现状调查:QC小组于XX年4月25日,对收集到的高支模板坍塌事故的有关材料进行了分析,并结合公司近年来大跨度高支模支撑体系的施工整改经验,收集、整理资料。类似工程检查验收统计表调查分析如下项目名称序号检查项目检查数量合格数量分项合格率(%)总合格率(%)长安文化广场体育中心高支模体系1立杆搭设1207058.383.32纵横杆搭设1207360.83连墙柱杆搭设12011091.64剪刀撑搭设12011394.25扫地杆搭设12011
6、696.66其它12011898.3高陵县曹家新苑服务中心高支模体系1立杆搭设905864.486.12纵横杆搭设906167.83连墙柱杆搭设908493.34剪刀撑搭设908695.55扫地杆搭设908796.66其它908998.9制表人:XX日期:XX年4月25日下表是本工程Tl层局部高支模架搭设完成检查统计表。根据第一次检杳验收情况进行汇总,作出统计表。-ri层AB/1112轴高大支模支撑体系一次验收问题调查表表一4项目名称序号检查项目检查数量合格数量分项合格率(%)总合格率(%)XX出版传媒产业基地-1层、-2层普通支模1立杆搭设603863.384.72纵横杆搭设6039653连
7、墙柱杆搭设605591.64剪刀撑搭设605693.35扫地杆搭设605896.66其它605998.3序号检查问题频数(处)累计频数(处)频率)累计频率(%)1立杆搭设不满足要求222240402纵横杆搭设不满足要求214338783连墙柱杆搭设不满足要求5489874剪刀撑搭设不满足要求4527945其它35561006合计55100制表人:XX日期:XX年4月25日高大支模支撑体系一次验收问题排列图图一1制表人:XX日期:XX年4月25日结论:以上排列图可以看出:立杆和纵横杆的搭设问题的累计频数占验收问题的78%。是影响高大模板支撑体系搭设质量的主要因素,将成为小组重点攻关对象。五、确定
8、目标:1、目标设定:经QC小组成员讨论分析,决定将本次活动的目标设定为:提高高大模板支撑体系一次验收合格率95%。小组活动目标图图一2制表人:XX日期:XX年4月26日2、可行性分析:经过对现状调查分析,纵横杆和立杆搭设为高大模板支撑体系一次验收的主要问题,如果将这两项合格率提高到90%,则目标值可达到95%,设定目标是可以实现的。84.7%+15.3%78%90%=95.4%因此,我们完全有理由相信我们可以实现既定目标。六、原因分析:针对以上问题,小组在XX年6月7日至6月9日期间通过细致深入的调查研究,对各种问题的影响因素进行分析,绘制出关联图,得出12个末端因素,如下:XX年4月28日制
9、图人:XX日期:七、要因确认:关联图中共12条末端因素,我们对其经过调查、分析和现场验证,进行要因确认。序号末端因素确认内容确定标准确认人确认方法确认时间1缺乏高支模安全教育项目部是否对操作工人进行高支模板架施工的安全教育,是否与本工程实际结合。高支模安全教育与实际结合,接受教育率100%O调查分析XX年6月9日2岗位责任制未落实项目部是否建立了完善的奖罚制度,是否执行。严格按公司制定执行,奖罚分明。调查分析XX年6月11日3缺乏技能培训是否进行详细的、针对性的技能培训,并通过考核.针对分项工程实际进行技能培训,通过率90%以上。调查分析XX年6月12日4钢管位置标记不明确操作工人竖立杆位置和
10、长度的确定,是否采取可控措施,是否简单明了,操作性强.立杆位置进行放线标记,并喷涂长度,接头处贴接长尺寸,料单置现场醒目处。测试测量XX年6月15日5力矩扳手不合格操作工人是否会正确使用力矩扳手,扳手是否检验合格。力矩扳手有检测证书,检查合格。现场验证XX年6月9日6搭设时没使用检测工具检查搭立管和纵横管时,是否用钢尺、水平尺量测,过程中是否使用力矩扳手检查。过程中对纵横、立杆进行测量校正,并对扣件拧紧力矩检查。满足JGJ130-2011规范表8.2.4、5要求.调查分析XX年6月17日7进场材料未检验是否采购和租赁合格材料,进场是否进行联合检查,过程是否进行抽查。材质检验报告、合格证齐全,满
11、足JGJ130-2011规范表8.1.8现场验证XX年6月15日8技术交底不清是否对操作工人进行高支模板架施工的技术交底,记录签到是否齐全,并考核。技术交底记录签到齐全,考核通过率95%以上.调查分析XX年6月15日9允许偏差控制不严支模架纵横距、步距、高度是否按照方案进行操作,是否满足JGJI30-2011要求。搭设过程对纵横、立杆检查验收,并满足JGJ130-2011要求。现场验证XX年6月18日10未按详图配料单、详单施工方案是否经公司主管部门审核,审批,监理批准,并经专家组论证通过,按方案详图下配料单、详单。施工方案经公司主管部门审核,审批,监理批准,并经专家组论证通过。按方案配料单、
12、详单现场验证XX年6月13日11未采取加固措施楼板是否满足承载力要求,是否采取可靠措施。楼板承载力验算或采取措施满足要求。调查分析现场验证XX年6月14日12作业处位置风很大大风是否影响拉线调立杆。大风有合理措施。现场验证XX年6月16日确认时间:XX年5月1日确认方法:进行调查、沟通QC小组到现场对施工班组的操作人员进行询问落实,检查了登记卡、培训记录、成绩单,项目部向工人针对高支模施工进行了专项安全教育,现场操作工100接受了三级安全和专项教育,制作了胸卡,记录签到齐全,操作工人对应注意事项清楚,成绩单真实有效。结论:非要因要因确认二:岗位责任制未落实确认时间:XX年5月1日确认人:XX确认方法:调查分析QC小组查阅了项目部奖罚制度,并对己奖罚的班组
