雨污分流改造工程施工方案.docx

上传人:p** 文档编号:620030 上传时间:2023-12-06 格式:DOCX 页数:79 大小:116.67KB
下载 相关 举报
雨污分流改造工程施工方案.docx_第1页
第1页 / 共79页
雨污分流改造工程施工方案.docx_第2页
第2页 / 共79页
雨污分流改造工程施工方案.docx_第3页
第3页 / 共79页
雨污分流改造工程施工方案.docx_第4页
第4页 / 共79页
雨污分流改造工程施工方案.docx_第5页
第5页 / 共79页
雨污分流改造工程施工方案.docx_第6页
第6页 / 共79页
雨污分流改造工程施工方案.docx_第7页
第7页 / 共79页
雨污分流改造工程施工方案.docx_第8页
第8页 / 共79页
雨污分流改造工程施工方案.docx_第9页
第9页 / 共79页
雨污分流改造工程施工方案.docx_第10页
第10页 / 共79页
亲,该文档总共79页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《雨污分流改造工程施工方案.docx》由会员分享,可在线阅读,更多相关《雨污分流改造工程施工方案.docx(79页珍藏版)》请在第壹文秘上搜索。

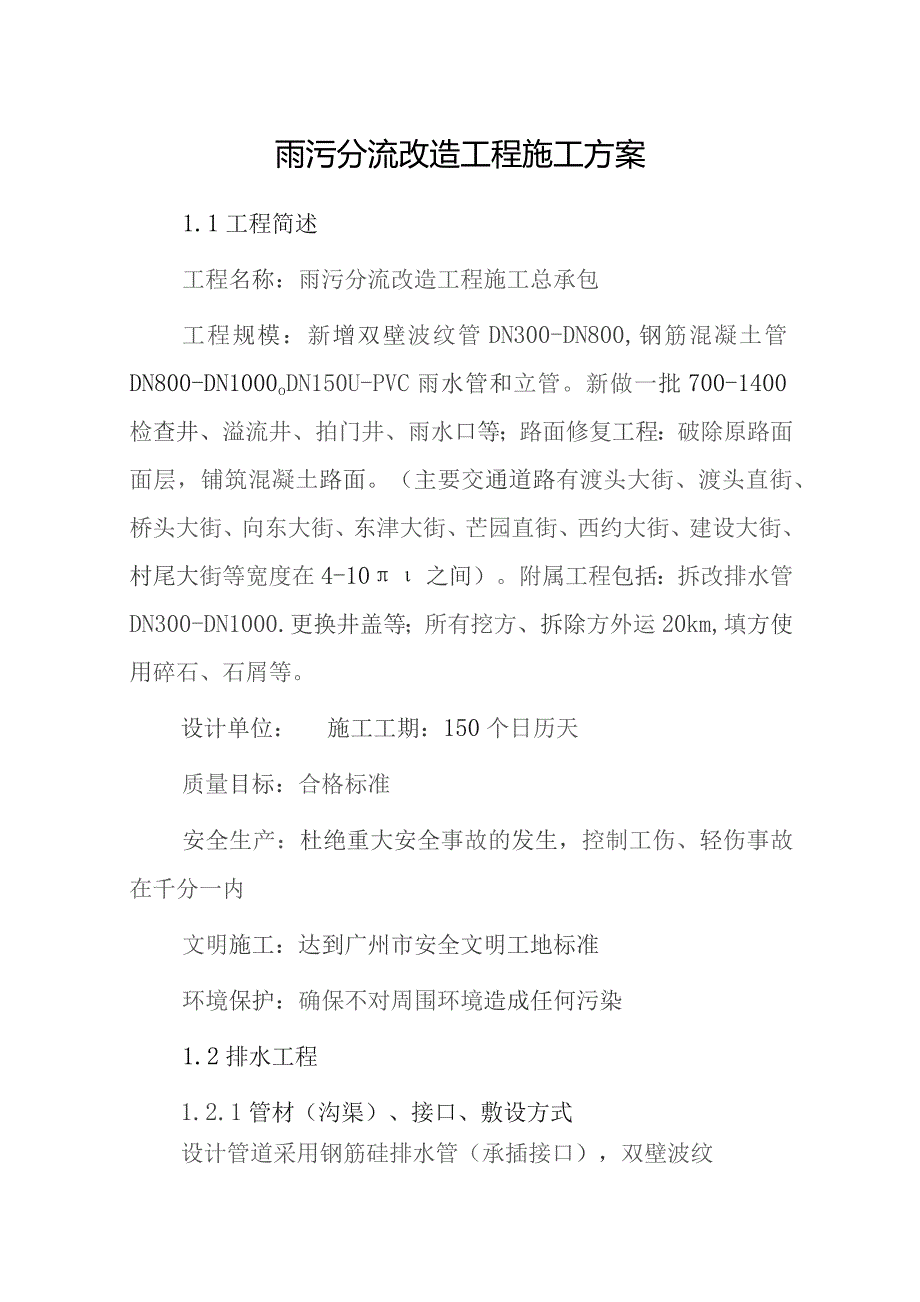

1、雨污分流改造工程施工方案1.1工程简述工程名称:雨污分流改造工程施工总承包工程规模:新增双壁波纹管DN300-DN800,钢筋混凝土管DN800-DN1000oDN150U-PVC雨水管和立管。新做一批700-1400检查井、溢流井、拍门井、雨水口等;路面修复工程:破除原路面面层,铺筑混凝土路面。(主要交通道路有渡头大街、渡头直街、桥头大街、向东大街、东津大街、芒园直街、西约大街、建设大街、村尾大街等宽度在4-10之间)。附属工程包括:拆改排水管DN300-DN1000.更换井盖等;所有挖方、拆除方外运20km,填方使用碎石、石屑等。设计单位:施工工期:150个日历天质量目标:合格标准安全生产

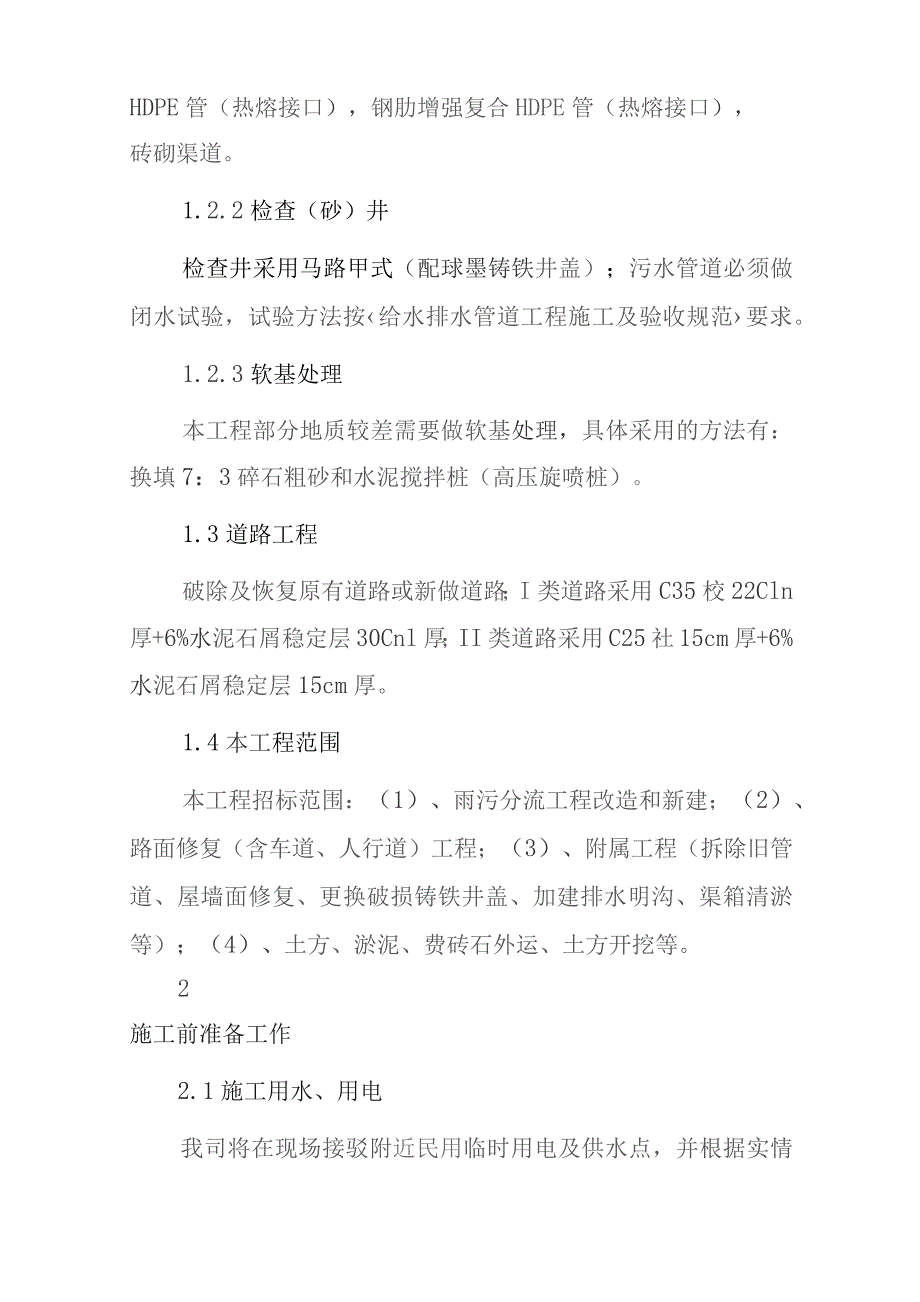

2、:杜绝重大安全事故的发生,控制工伤、轻伤事故在千分一内文明施工:达到广州市安全文明工地标准环境保护:确保不对周围环境造成任何污染1.2排水工程1.2.1管材(沟渠)、接口、敷设方式设计管道采用钢筋硅排水管(承插接口),双壁波纹HDPE管(热熔接口),钢肋增强复合HDPE管(热熔接口),砖砌渠道。1.2.2检查(砂)井检查井采用马路甲式(配球墨铸铁井盖);污水管道必须做闭水试验,试验方法按给水排水管道工程施工及验收规范要求。1.2.3软基处理本工程部分地质较差需要做软基处理,具体采用的方法有:换填7:3碎石粗砂和水泥搅拌桩(高压旋喷桩)。1.3道路工程破除及恢复原有道路或新做道路;I类道路采用C

3、35校22Cln厚+6%水泥石屑稳定层30Cnl厚;II类道路采用C25社15cm厚+6%水泥石屑稳定层15cm厚。1.4本工程范围本工程招标范围:(1)、雨污分流工程改造和新建;(2)、路面修复(含车道、人行道)工程;(3)、附属工程(拆除旧管道、屋墙面修复、更换破损铸铁井盖、加建排水明沟、渠箱清淤等);(4)、土方、淤泥、费砖石外运、土方开挖等。2施工前准备工作2.1施工用水、用电我司将在现场接驳附近民用临时用电及供水点,并根据实情况际在现场进行水电网的布设,为保证施工的顺利进行,我方还自备发电机组进行施工。2.2临时设施由于施工现场附近有较多的仓库和简易建筑物,我们将首先考虑租借。如确实

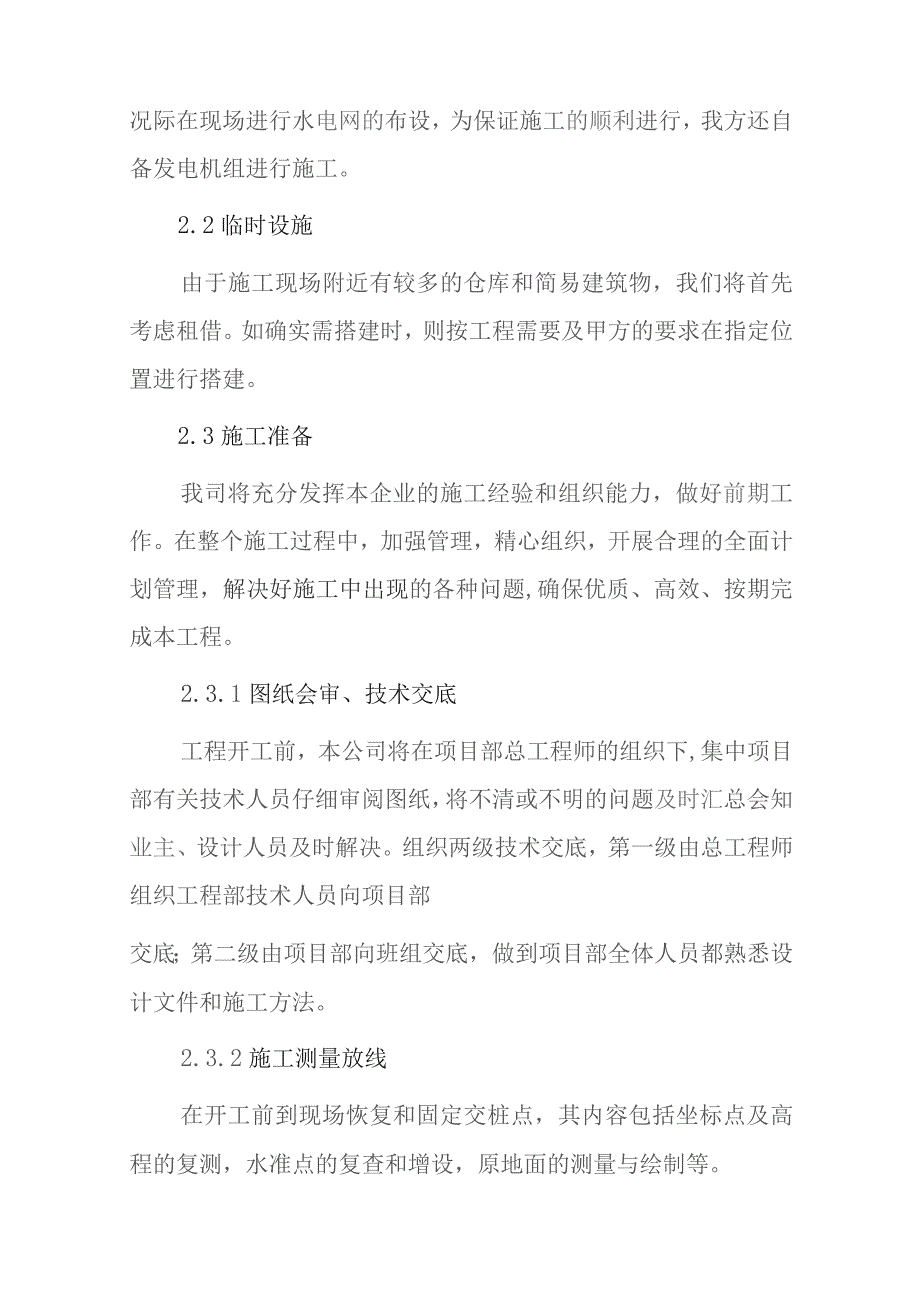

4、需搭建时,则按工程需要及甲方的要求在指定位置进行搭建。2.3施工准备我司将充分发挥本企业的施工经验和组织能力,做好前期工作。在整个施工过程中,加强管理,精心组织,开展合理的全面计划管理,解决好施工中出现的各种问题,确保优质、高效、按期完成本工程。2.3.1图纸会审、技术交底工程开工前,本公司将在项目部总工程师的组织下,集中项目部有关技术人员仔细审阅图纸,将不清或不明的问题及时汇总会知业主、设计人员及时解决。组织两级技术交底,第一级由总工程师组织工程部技术人员向项目部交底;第二级由项目部向班组交底,做到项目部全体人员都熟悉设计文件和施工方法。2.3.2施工测量放线在开工前到现场恢复和固定交桩点,

5、其内容包括坐标点及高程的复测,水准点的复查和增设,原地面的测量与绘制等。对所有的测量进行记录并整理所有资料。每段测量完成后,测量记录本及成果资料由测量人员和专业工程师共同签字,交给监理工程师审核认可,原件为业主所有,我方留测量记录及资料的副本。在施工测量完成以前,不得着手开挖。开挖时,遇非适用材料必须挖除。在挖除之前对非适用材料的范围应先行测量,并在开挖完成后及回填之前重新进行测量。必要时,监理工程师核对全部或任何一部分工程的测量,以证实我方所提供的测量资料是否符合实际。2.3.3施工放样开工之前我司将在现场放出施工边线、堆土场等的具体位置,标明轮廓,提请监理工程师检查批准。2.3.4施工协调

6、配合工作我司将办好开工以及工程开工之前需申办的一切手续,并加强与各主办单位及协助单位、相关部门的联系工作。为工程的顺利进行提供有利条件。2.3.5机械材料的进场准备我司将按机械材料使用计划,分期、分批进驻施工场地。2.3.6现场试验室的设置为保证工程质量,使工程质量处于受控状态,计划在工地建立实验室,并配置相应的试验仪器及器具以满足现场施工检验的需要。3施工技术措施3.1测量放线本工程标高系统采用广州城建高程系统。施工基线设置要求:宜选择在不发生沉降及位移的平整地段上,必要时应与三角网联系。施工基线要求每月底用市政点校核。放线时,每50M埋设一个桩号定桩,以方便施工与检查。施工水准点的设置:应

7、选择不致发生沉降、位移,且不受外界影响并便于实测的建筑物作为标高点设置参照物;施工水准点数量不应少于2个,应在每月月底校核;岸墙顶每间隔50米设一个永久性观点,观测岸墙在施工期和使用期的沉降、水平位移和倾斜。倾斜观测须埋设测斜管,并用测斜仪读数。永久性观测点的具体布设位置,应便于施工期、使用期观测和识别;要求在工程完工头三个月内,每星期观测一次,以后至试运行期间,每月观测一次。观测点设在压顶附近,统一埋设。观测点在施工期及试运行期内由施工单位观测,竣工验收后永久观测点由使用单位定期进行观测,试运行期满后一周内提供观测成果。施工基线施工准点精度须符合三等水准测量精度要求。施工放线测量中,应注意平

8、面位置。高程方面与邻队的衔接,要求邻队间进行互测衔接段,并于测量后2天内提交测量成果。3.2土方开挖3.2.1测量放线及坑槽开挖1、测量放线(1)施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法。(2)由测量人员根据设计图纸放出管中线及井位,再根据管中线及基坑开挖横断面图要求,放出边线的线位。(3)将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。(4)在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度。进行施工放样测量,定出管道中线及井位并引出水准基准点,作为整个

9、雨水工程的控制点。每次测量均要闭合,按规范严格控制闭合误差。施工前先复测各排水出口标高,若与设计有矛盾,应立即会知设计人进行调整。2、坑槽开挖(1)坑槽采用挖掘机开挖。(2)施工顺序则上按由下游至上游的施工顺序施工,以利坑槽的临时排水。(3)坑槽深度超过3m的地段采用钢板桩疏板支护。(4)开挖宽度为结构底基础宽度两边各加工作宽度和支撑、模板的厚度而定。(5)施工中应利用截水沟等方法防止地面水流入沟坑内造成塌方或基土破坏。雨天施工时,若不能及时进行下一工序时,基底没计高程(注意:实际开挖高程应为设计高程减去管厚加上基础和垫层厚),以上宜留20厘米左右一层不挖,待下一工序进行前方予以开挖。(6)每

10、一段沟槽内采用明沟排水。如按从下游至上游方向逐段推进施工的,可以利用已完成的管道无市政管网排走。如分段施工可设置临时集水井配合抽水机以满足施工临时抽水需要。(7)挖出的土多余部分直接运至于指定地点,其余暂时转移至离坑边2米以外的位置堆放以备回填之用,不应堆在基坑顶边,以免加重土坡压力和阻碍操作及运输。(8)基坑底面土不得超挖或扰动(指挖松或浸泡等)。若发生超挖或扰动,应将扰动部分清除,并将超挖和清除位置填回石粉或碎石、砂,并予夯实。(9)基坑挖至设计高程,应迅速进行复核中线和平水,无误后立即浇筑素杜垫层覆盖,匆使长期暴露而被地下水或雨水浸泡。(10)管沟槽开挖的宽度按管道基础的宽度加上每边工作

11、面和模板、支撑的厚度进行开挖。(11)基坑底两侧设置排水沟,每施工段设四个集水井,以利排除坑积水,避免坑底土壤受浸泡。(12)开挖时,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程达到CJJ3-90中沟槽验收规定的要求。(13)沟槽检查验收沟槽开挖完成后,进行检查验收。检查项目包括开挖断面、槽底标高、轴线位置、沟槽边坡等。沟槽开挖允许偏差和检查方法见表2:口项目允许偏差(mm)检查频率检查方法围数槽底高程0,-30井间用水准仪测量槽底中线每侧宽度不小于规定挂中心线用尺量每侧3点沟槽边坡不陡于规定用坡度尺检验每侧计3点开挖中如发现土层性质有变化或遇有地下管道、电缆,应修改施工方案,并及时

12、报请监理工程师批准注意对图纸未示出的地下管道、缆线和其它构造物的保护。3.2.2雨季施工应注意下列事项凡进入雨季施工的工程,应根据工程物点合理安排机具和劳力,组织快速施工。开挖沟槽,应开挖纵向或横向排水沟至集水井,采用泵排设备抽水,使雨水及时排出。低于附近地面的施工地段,应在道路外设排水设施及时排出积水。3.2.3弃方弃土堆应堆放整齐,美观稳定,排水畅通,不得对土堆周围的建筑物、排水及其它任何设施产生干扰或损坏。任何时,弃土不得干扰正常社会车辆的行驶,无论是运输或堆放中,皆不得对环境造成污染。否则,由此造成的后果应自负。3.3土方回填与压实1、施工顺序:测量放线一原土夯实土方分层回填-回填断面

13、边坡修整。回填前应对用于回填的土取样进行击实试验,确定其最佳含水率。用于回填的土的含水率必须满足施工规范的要求。其土质也应满足土石方施工规范和有关规范和标准的要求。含有大量有机质、水溶性硫酸盐含量大于5%的土壤、冻结或液化状态的泥炭、粘土或粉状砂质粘土不得用于回填。用于回填的土中不得含有淤泥、腐植土、树根、杂草、生活垃圾、石膏等有害物质及粒径大于30CM的石块。2、墙后塘渣回填塘渣料最大粒径应不超过IOCM,通过5MM筛孔的质量控制在3050%,最大含泥量不超;过总质量的5%。密实度大于90%(重型击实标准)。塘渣填筑采用分层填筑的方法,分层压实,分层松铺厚度做到不大于30cm。在逐层填筑口寸

14、,合理安排宕渣运输路线,由专人负责指挥,按水平分层填筑,先两侧后中央卸料,利用推土机摊平,个别不平整的地方配合人工用细石填补,石屑找平。严格控制宕渣的料径,料径较大的则先在料场进行破碎,个别运至填筑现场的大块半斗由人工进行破碎。压实时先压两侧,后压中间,先静压后振动碾压光弱振后强振。压实路线纵向互相平行并重叠40-50cmo当压实层顶面稳定,不再下沉时,即达到密实状态。3、回填土施工方法河坎坎后塘渣回填压实至标高-0.83后,开始填筑黄土,施工时应分层回填,密实度要求达到轻型击实标准95%,填土时不得有积水。回填分层进行,每层填筑厚度最大不得大于夯实机械压土时的压实影响厚度。分层填筑前尽量采用

15、同类土填筑,如采用不同土壤填筑时,应将透水性较大的置于透水性较小的土层之下,不能将各种土混杂一起使用。每一层回填须经夯实机械进行压实,并经取样检验其压实度达到规范和设计及有关要求后,方可进行下一层填筑。每一层填筑压实度检测由具有资质的试验室进行,每一层检测完后应出具压实度检验报告。填土应从最低处开始,由下而上整个宽度分层碾压或夯实。大坡度堆填土,不能居高临下不分层次一次性堆土O分段填筑时,每层接缝处应作成大于1:1.5的斜坡,上层与下层错缝距离不应小于1M。接缝部位应尽量避免在设计构筑物的基础位置。4、土方回填施工应注意事项回填土在碾压过程中若出现弹簧、起皮等现象,对其进行换填处理压实合格后方可进行其上层回填。回填土填筑边坡满足设计和规范及有关标准的规定。土方回填时注意施工区域内的地面水的排除,以免影响施工。已填好的土如遭水浸,把稀泥彻底清除后,方能进行下一道工序。填土区保持一定的横坡,中间稍高四周较低,以利排水。填土及时压实。填土预留一定的下沉高度,以备在行车、堆重或干湿交替等自然因素作用下,土体逐渐沉落密实。预留沉降量应根据工程性质、填方高度、填料种类、压实系

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
