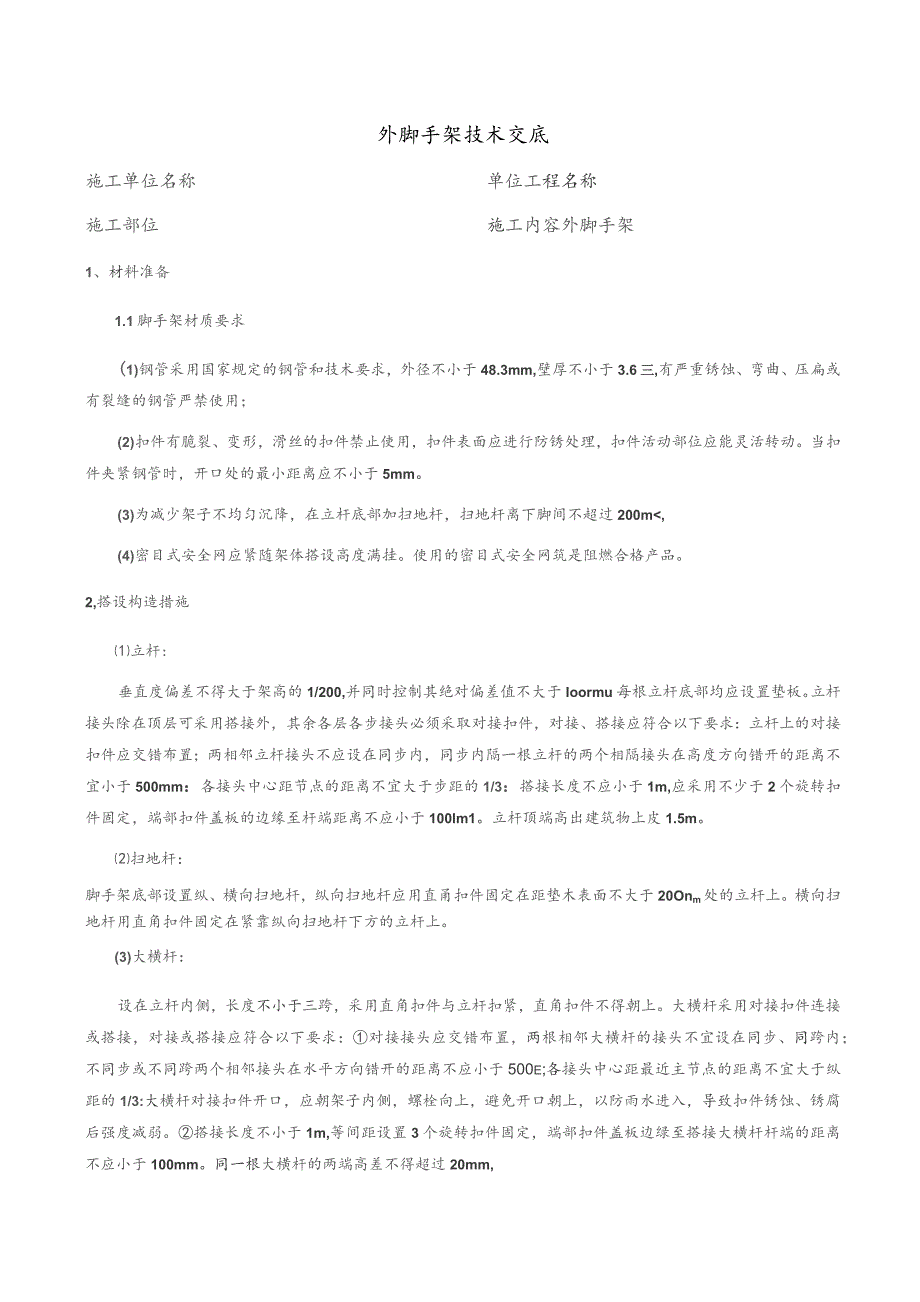

1、外脚手架技术交底施工单位名称单位工程名称施工部位施工内容外脚手架1、材料准备1.1脚手架材质要求(1)钢管采用国家规定的钢管和技术要求,外径不小于48.3mm,壁厚不小于3.6三,有严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用;(2)扣件有脆裂、变形,滑丝的扣件禁止使用,扣件表面应进行防锈处理,扣件活动部位应能灵活转动。当扣件夹紧钢管时,开口处的最小距离应不小于5mm。(3)为减少架子不均匀沉降,在立杆底部加扫地杆,扫地杆离下脚间不超过200m,(4)密目式安全网应紧随架体搭设高度满挂。使用的密目式安全网筑是阻燃合格产品。2,搭设构造措施立杆:垂直度偏差不得大于架高的1/200,并同时控制其绝对

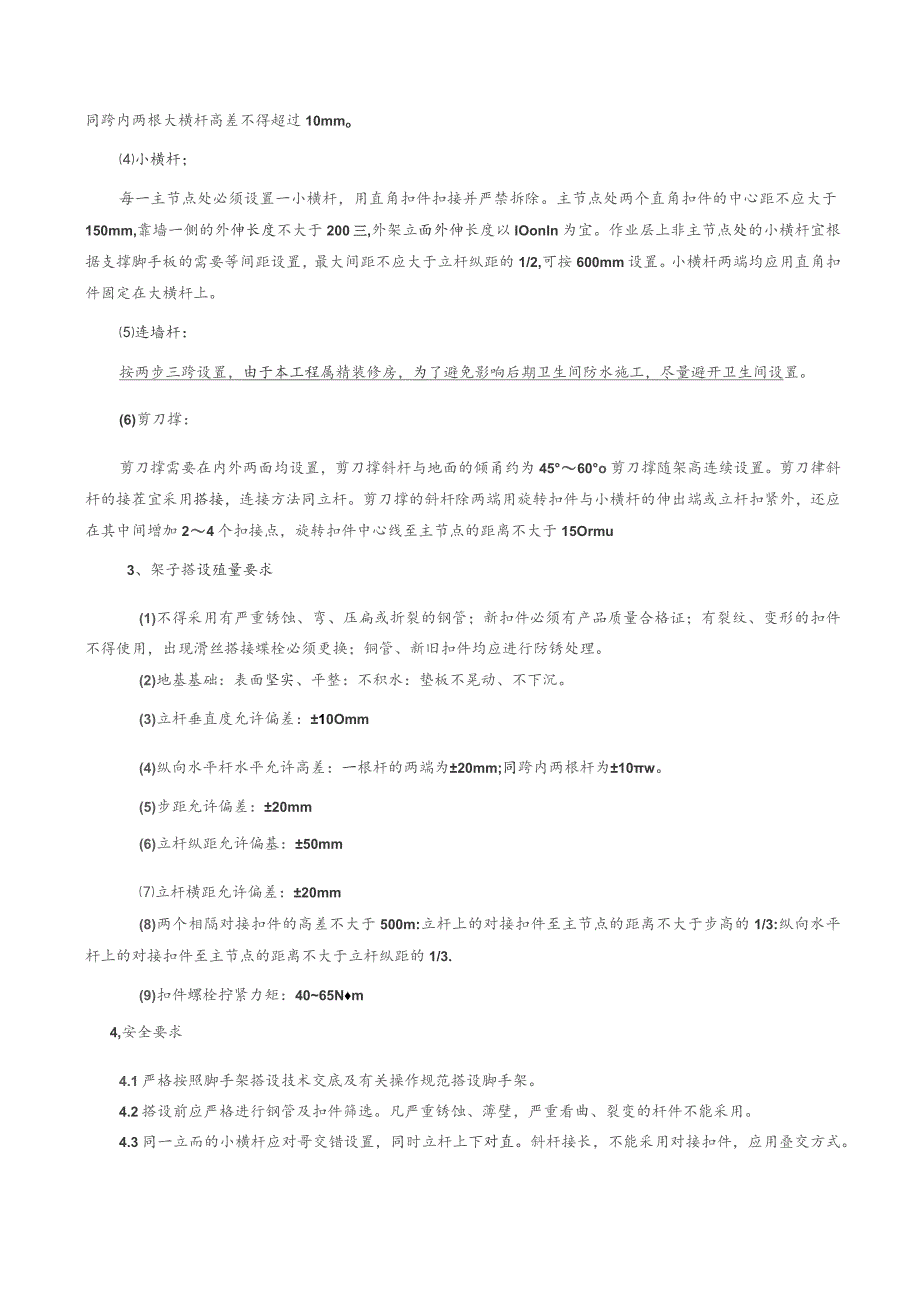

2、偏差值不大于Ioormu每根立杆底部均应设置垫板。立杆接头除在顶层可采用搭接外,其余各层各步接头必须采取对接扣件,对接、搭接应符合以下要求:立杆上的对接扣件应交错布置;两相邻立杆接头不应设在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm:各接头中心距节点的距离不宜大于步距的1/3:搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100lm1。立杆顶端高出建筑物上皮1.5m。扫地杆:脚手架底部设置纵、横向扫地杆,纵向扫地杆应用直甬扣件固定在距垫木表面不大于20Onm处的立杆上。横向扫地杆用直角扣件固定在紧靠纵向扫地杆下方的立杆

3、上。(3)大横杆:设在立杆内侧,长度不小于三跨,采用直角扣件与立杆扣紧,直角扣件不得朝上。大横杆采用对接扣件连接或搭接,对接或搭接应符合以下要求:对接接头应交错布置,两根相邻大横杆的接头不宜设在同步、同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500e;各接头中心距最近主节点的距离不宜大于纵距的1/3:大横杆对接扣件开口,应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进入,导致扣件锈蚀、锈腐后强度减弱。搭接长度不小于1m,等间距设置3个旋转扣件固定,端部扣件盖板边绿至搭接大横杆杆端的距离不应小于100mm。同一根大横杆的两端高差不得超过20mm,同跨内两根大横杆高差不得超过1

4、0mmo小横杆;每一主节点处必须设置一小横杆,用直角扣件扣接并严禁拆除。主节点处两个直角扣件的中心距不应大于150mm,靠墙一侧的外伸长度不大于200三,外架立面外伸长度以IOonIn为宜。作业层上非主节点处的小横杆宜根据支撑脚手板的需要等间距设置,最大间距不应大于立杆纵距的1/2,可按600mm设置。小横杆两端均应用直角扣件固定在大横杆上。连墙杆:按两步三跨设置,由于本工程属精装修房,为了避免影响后期卫生间防水施工,尽量避开卫生间设置。(6)剪刀撑:剪刀撑需要在内外两面均设置,剪刀撑斜杆与地面的倾甬约为4560o剪刀撑随架高连续设置。剪刀律斜杆的接茬宜采用搭接,连接方法同立杆。剪刀撑的斜杆除

5、两端用旋转扣件与小横杆的伸出端或立杆扣紧外,还应在其中间增加24个扣接点,旋转扣件中心线至主节点的距离不大于15Ormu3、架子搭设殖量要求(1)不得采用有严重锈蚀、弯、压扁或折裂的钢管;新扣件必须有产品质量合格证;有裂纹、变形的扣件不得使用,出现滑丝搭接蝶栓必须更换;铜管、新旧扣件均应进行防锈处理。(2)地基基础:表面坚实、平整:不积水:垫板不晃动、不下沉。(3)立杆垂直度允许偏差:10Omm(4)纵向水平杆水平允许高差:一根杆的两端为20mm;同跨内两根杆为10w。(5)步距允许偏差:20mm(6)立杆纵距允许偏基:50mm立杆横距允许偏差:20mm(8)两个相隔对接扣件的高差不大于500

6、m:立杆上的对接扣件至主节点的距离不大于步高的1/3:纵向水平杆上的对接扣件至主节点的距离不大于立杆纵距的1/3.(9)扣件螺栓拧紧力矩:4065Nm4,安全要求4.1严格按照脚手架搭设技术交底及有关操作规范搭设脚手架。4.2搭设前应严格进行钢管及扣件筛选。凡严重锈蚀、薄壁,严重看曲、裂变的杆件不能采用。4.3同一立而的小横杆应对哥交错设置,同时立杆上下对直。斜杆接长,不能采用对接扣件,应用叠交方式。二只回转扣件接长,搭接距离视二只扣件间隔,不少于0.4u4.4作业人员必须身体健康,持证上岗,穿防滑鞋,系安全带。4.5作业中,发现有缺陷或隐患时,必须及时解决。危及人身安全时,须停止作业。4.6

7、有生落可能的物件,应一律先行报除或加以固定。4.7高处作业中所有物料,应堆放平役。工具应随手放入工具袋,传递物料禁止抛郑,应有安全措施。4.8雨天搭设作业时,必须采取可靠的防滑措施,否则禁止搭设。4.9连墙件及剪刀撑应及时设置,不得滞后2步。4.10杆件端部伸出扣件之外的长度不得小于100e。4.11在顶排连墙杆件之上的架高不得大于2步,否则应加设1道斜拉措施。4.12周边脚手架的纵向平杆必须在甬部交圈并与立杆连接固定。4.13随着脚手架的上升搭设,应及时挂设密目安全网。4.14严禁在架上戏闹和坐在栏杆上等不安全处休息。4.15每步架作业完成后,必须将架上轲余材料物品清理干净。作业期间应及时清理落入安全网内的材料和物品。在任何情况下,严禁自架上向下抛郑材料物品和倾倒垃圾。4.16禁止酒后上岗作业。交底人签名接受交底负责人签名交底时间本表一式两份,班组自存一份,归档一份。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
