2023年冬季四防方案.docx

上传人:p** 文档编号:621846 上传时间:2023-12-10 格式:DOCX 页数:37 大小:140.88KB
下载 相关 举报
2023年冬季四防方案.docx_第1页
第1页 / 共37页
2023年冬季四防方案.docx_第2页
第2页 / 共37页
2023年冬季四防方案.docx_第3页
第3页 / 共37页
2023年冬季四防方案.docx_第4页
第4页 / 共37页
2023年冬季四防方案.docx_第5页
第5页 / 共37页
2023年冬季四防方案.docx_第6页
第6页 / 共37页
2023年冬季四防方案.docx_第7页
第7页 / 共37页
2023年冬季四防方案.docx_第8页
第8页 / 共37页
2023年冬季四防方案.docx_第9页
第9页 / 共37页
2023年冬季四防方案.docx_第10页
第10页 / 共37页
亲,该文档总共37页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023年冬季四防方案.docx》由会员分享,可在线阅读,更多相关《2023年冬季四防方案.docx(37页珍藏版)》请在第壹文秘上搜索。

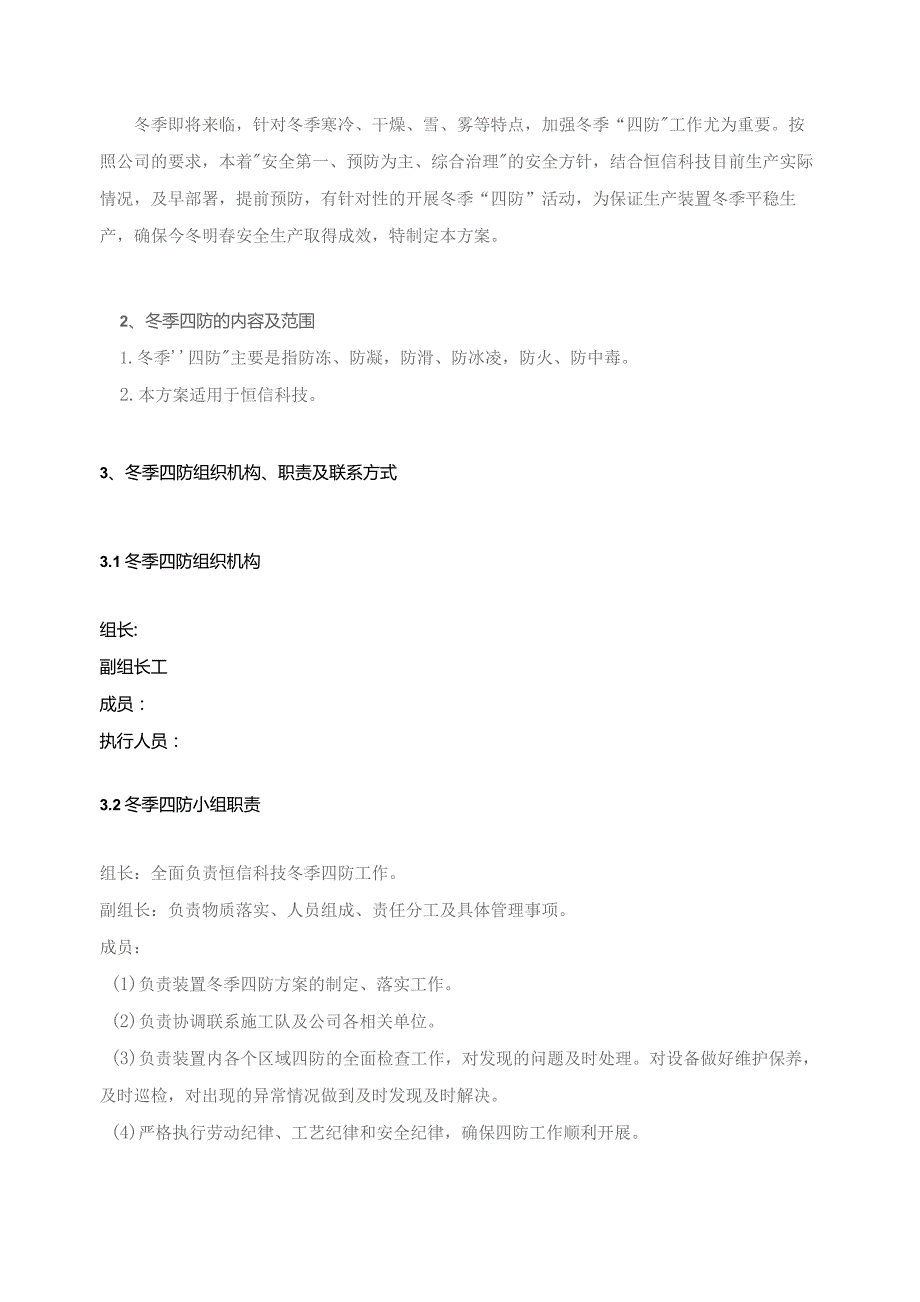

1、山东有限公司冬季四防方案编写:冬季四防编制小组审核:批准:2023年10月目录2、冬季四防的内容及范围33、冬季四防组织机构、职责及联系方式33,1冬季四防组织机构33.3冬季四防小组联系方式冬季四防的原则4.1防冻、防藤的原则44.2防滑、防冰凌的原则54.3防火的原则54.4防中毒的原则65、冬季四防的规定66、冬季四防物资准备77、MV_L=L-HgEAIhfHUBJY-1-I页*rb*rr*r.*r*77.1加氢主装置四防77.2产品精制装置四防注意事项127.3辅运装置四防注意事项147.4苯加氢四防注意事项198、冬季四防责任划分228.1各区域冬季四防管理责任人划分228.2加氢

2、主装置设备管理责任划分238.3JIU14清I:Ir壬里!,!T:/r*t*rrr.r*r8.4辅运设备管理责任划分298.5329,考核353610、结语1、目的冬季即将来临,针对冬季寒冷、干燥、雪、雾等特点,加强冬季“四防工作尤为重要。按照公司的要求,本着安全第一、预防为主、综合治理的安全方针,结合恒信科技目前生产实际情况,及早部署,提前预防,有针对性的开展冬季“四防”活动,为保证生产装置冬季平稳生产,确保今冬明春安全生产取得成效,特制定本方案。2、冬季四防的内容及范围1.冬季四防主要是指防冻、防凝,防滑、防冰凌,防火、防中毒。2.本方案适用于恒信科技。3、冬季四防组织机构、职责及联系方式

3、3.1冬季四防组织机构组长:副组长工成员:执行人员:3.2冬季四防小组职责组长:全面负责恒信科技冬季四防工作。副组长:负责物质落实、人员组成、责任分工及具体管理事项。成员:(1)负责装置冬季四防方案的制定、落实工作。(2)负责协调联系施工队及公司各相关单位。(3)负责装置内各个区域四防的全面检查工作,对发现的问题及时处理。对设备做好维护保养,及时巡检,对出现的异常情况做到及时发现及时解决。(4)严格执行劳动纪律、工艺纪律和安全纪律,确保四防工作顺利开展。(5)夜间值班人员:负责夜间值班期间冬季四防全面工作。3.3冬季四防小组联系方式序号职务姓名电话备注1组长2副组长3副组长4成员5成员6成员7

4、成员8成员10成员11成员12成员13成员15成员16成员17成员18成员19成员20成员21成员22成员23成员4、冬季四防的原则4.1防冻、防凝的原则(1)所有的仪表、工艺管线的伴热线全部给汽并保持畅通,疏水器工作性能调节至正常,工艺管道保温完好无死角。(2)停用的设备(设备内无物料)、管线和冷却器内存水排干净,排不净的要用压缩空气或氮气将存水吹扫干净。(3)各新鲜水、除盐水、冷却水线上的末端放空阀稍开少许,维持少量流水。(4)各固定消防蒸汽和吹扫蒸汽应稍开,少量冒汽。(5)消防栓和消防炮做好防冻措施,地上部分的消防管道和泡沫管道应放空,低点放净阀应全开。(6)地上循环水管道上水和回水连通

5、阀应开,机泵用循环水管道应保持循环畅通。(7)对压缩机、重患油升压泵等重要设备安排专人不定时巡检,防止冻裂或发生跑冒滴漏现象,对发现的问题要采取可靠措施及时处理;4.2防滑、防冰凌的原则(1)对于地面积水应及时清理,如遇降雨、降雪各工段员工应第一时间组织清理现场积水、积雪,尤其是巡检路线、操作平台、爬梯、道路、装卸车等处,采取清扫、撒盐等措施避免结冰。(2)冬季施工现场人员必须采取防滑、防冻措施,并要求戴好安全帽、系好安全带,在雨雪大风天气禁止登高作业。(3)冬季禁止用水冲洗地面,尤其是巡检路线,对积水、冰块进行及时清理。(4)严禁用水冲洗楼梯、扶手、平台及路面,防止结冰。4.3防火的原则(1

6、)严格执行厂区禁烟令,及时清理生产现场及施工场地的易燃物;(2)消防设施及器材在入冬前要全面检查,易燃区域要按照要求配齐消防设施,并加强维护保养,确保灵敏可靠。(3)冬季照明线路必须符合安全标准要求,严禁线路超负荷使用。严禁操作室及施工单位临时设施内使用电暖气、大功率电炉子等无安全防护设施电气设备。(4)加强对各生产、办公场所的防火检查,对动火、用电等不符合要求的要限期整改,杜绝火灾和触电事故发生。(5)严禁施工人员乱搭线路,防止电路问题引起火灾。(6)应加强电气设备、临时用电线路巡检,防止电线(缆)冻结在冰雪中,防止断线造成触电及短路引起火灾。(7)建筑物、工艺装置、作业场所等的防静电设施要

7、全面检查完好,防止静电火花引起火灾。(8)现场所有气瓶按规定进行储存,气瓶存放区必须按规定配置消防器材,各施工单位所使用的气瓶须经过恒信科技现场班值长安全检查确认后,方可使用。4.4防中毒的原则(1)普及装置涉及到所有有毒物质物化性质,严格按照操作规程安全操作,如遇到泄漏或接触,能在第一时间减小事故发生或自救。(2)定期校验现场可燃、有毒气体报警仪,使其设备时刻处在工作状态;并对现场巡检、维修人员配备齐全的有毒气体检测仪及防护用品,确保员工的安全。(3)重大危险区域,非工作人员不得随意出入,如工作需要,必须佩戴齐全的防护用品,并在现场负责人的陪同下方可进入,严格执行公司关键装置、重点部位的管理

8、规定。(4)当班人员时刻保持对讲机通讯畅通,确保各岗位报警装置正常工作,发现问题及时汇报值长、值班人员并及时联系仪表进行处理,对各岗位的流量、压力、温度控制、自调阀开度、液位计、安全阀等部位增加巡检频次。5、冬季四防的规定(1)装置人员应遵循谁当班谁负责的原则,把防冻防凝检查作为24小时不间断巡检的重要内容之一,做到24小时有人管,全方位、全天候”对装置四防进行检查,冬季在交接班时要有四防相关记录,并作为一项重要内容进行交接,确保各项问题得到及时发现和处理。(2)认真落实班组巡检及隐患排查情况、管理人员及值班人员日常检查、公司联合周检查的检查制度,并建立详细的检查记录。(3)一旦发现有冻凝现象

9、及时处理,避免冻凝部位扩大,引起安全事故。(4)水线、风线、蒸汽线要保持适当开度排凝,做到即节约又防冻。(5)各缓冲罐必须每班排水,保证排水阀门畅通,接班方接班前巡检必须巡检到位,做到交班交责任、接班接责任。(6)对冻结的铸铁阀门等要用温水解冻或少量蒸汽慢慢地加热,防止骤然受热损坏。(7)施工和生产用水,要设法排放到地沟或不影响通行的地方。有人通行架空的管路和管架下的冰溜子要随时打掉。有冰雪的跳板、斜梯、罐顶等要及时清理。(8)四防方案的执行要责任到人,按照卫生区域划分“防冻、防滑、防火、防中毒”责任区。6、冬季四防物资准备序号物质数量单位放置位置备注1大扫帚20把各工段2铁徐20把防汛物资仓

10、库3潜水泵4台防汛物资仓库4消防桶29个防汛物资仓库5水带20盘防汛物资仓库6强光防爆手电10个各工段7正压式空气呼吸器10套各工段8推车式正压式呼吸器2套中控室、产品精制9长管呼吸器8套仓库10滤毒罐50套仓库及各工段事故柜11便携式H2、Hf、NL报警器25个各工段12过滤式防毒面具10个仓库及各工段事故柜13雨衣12号防汛物资仓库14雨靴21双防汛物资仓库15医药箱7个各工段7、各装置重点部位四防注意事项7.1加氢主装置四防7.1.1重点部位防冻、防凝注意事项序号项目部位对策责任人备注1水冷冷却器(包括各润滑油站水冷、电机水冷)具体设备:E12106、E12107、E12108、E122

11、01AB、E12308、E12503、E12504、E12506.E12601.正常投用水冷器,未使用的稍过量,冷却器出入口连通阀打开,保证不冻凝。当班气温在接近ODc时开始执行E12604.E12606、压缩机电机冷却部位、C12201AB.C12201ABC12201AB.C122O1AB2非净化风非净化风各管线末端、非净化风缓冲罐各末端定期排凝,阀稍开,排凝后及时关闭当班气温在接近0时升始执行3净化风净化风缓冲罐罐底排凝阀定期排凝当班气温在接近0肘开始执行4生产水2#管桥北头3#管桥中间硫化剂泵处新鲜水各软管站2#管桥北头生产水阀门关闭,并将2#管桥生产水管线内和软管站内存水吹扫放净头:

12、3#管桥中间、硫化剂泵处新鲜水接软管长流水:各软管站新鲜水放净。当班气温在接近OC时开始执行,出现极寒天气时重点监控5压缩机水站脱盐水水箱L新氢压缩机、循环压缩机备机的气缸、填料冷却水投用,新增气缸冷却水末端跨线投用:2.脱盐水进水箱阀门稍开,水箱顶溢流口接临时橡胶管接地沟:3.投水箱伴热(包括仪表伴热)当班气温在接近0时开始执行,出现极寒天气时重点监控6放空罐投伴热(包括仪表伴热),并且每班切水一次。当班气温在接近0七时开始执行7地下污油系统地下污油罐、污油池、污油线L污油罐投伴热(包括仪表伴热);2.污油池内严禁存水;3.污油线保持畅通,污油泵出口至罐区管线投伴热。当班8工艺泵所有备用机泵

13、盘车、冷却水、热油泵预热、高压注水泵L各备用泵每班盘车一周半:2.冷却水保持畅通,冷却水跨线稍开;3.热油泵预热线稍开,不倒转:4.高压注水泵备用泵进口稍开,跨线导淋打开长流水。当班9硫化剂、缓蚀剂系统二甲基二硫、缓蚀剂装置进出口管线1.硫化剂罐改氮封操作,液位计伴热稍开;硫化剂罐循环水投用.当班出现极寒天气时重点排查监2.中和缓蚀剂开始执行冬季配比方案。控10仪表伴热线系统所有带有伴热的仪表L检查仪表易冻或怕冻部位的保温材料是否破损;2.送蒸汽前检查伴热管路是否畅通或堵塞;3.必须根据天气温度变化调整保温汽量:4.必须考虑待保温介质特性,防止温度太高使变送器引压管内冷凝液汽化影响变送器工作,或因温度太低使变送器引压管内冷凝液冷冻影响变送器工作畅通(重点燃料气压力远传、各塔顶灌顶压力远传,必要时增加外部加热蒸汽。);5.检查保温箱内伴热管、穿板接头的焊接情况,是否有漏点

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
