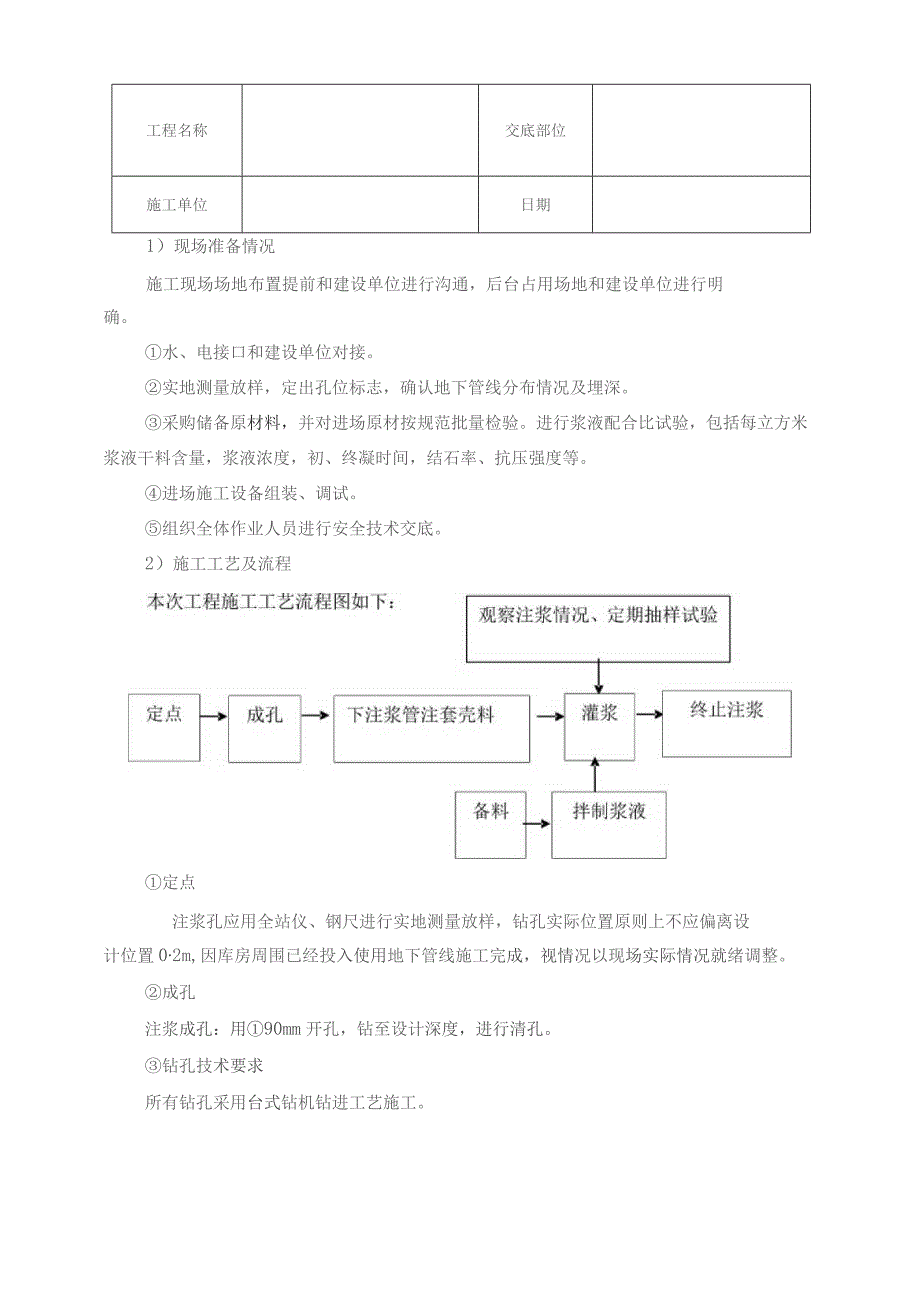

1、工程名称交底部位施工单位日期1)现场准备情况施工现场场地布置提前和建设单位进行沟通,后台占用场地和建设单位进行明确。水、电接口和建设单位对接。实地测量放样,定出孔位标志,确认地下管线分布情况及埋深。采购储备原材料,并对进场原材按规范批量检验。进行浆液配合比试验,包括每立方米浆液干料含量,浆液浓度,初、终凝时间,结石率、抗压强度等。进场施工设备组装、调试。组织全体作业人员进行安全技术交底。2)施工工艺及流程定点注浆孔应用全站仪、钢尺进行实地测量放样,钻孔实际位置原则上不应偏离设计位置02m,因库房周围已经投入使用地下管线施工完成,视情况以现场实际情况就绪调整。成孔注浆成孔:用90mm开孔,钻至设

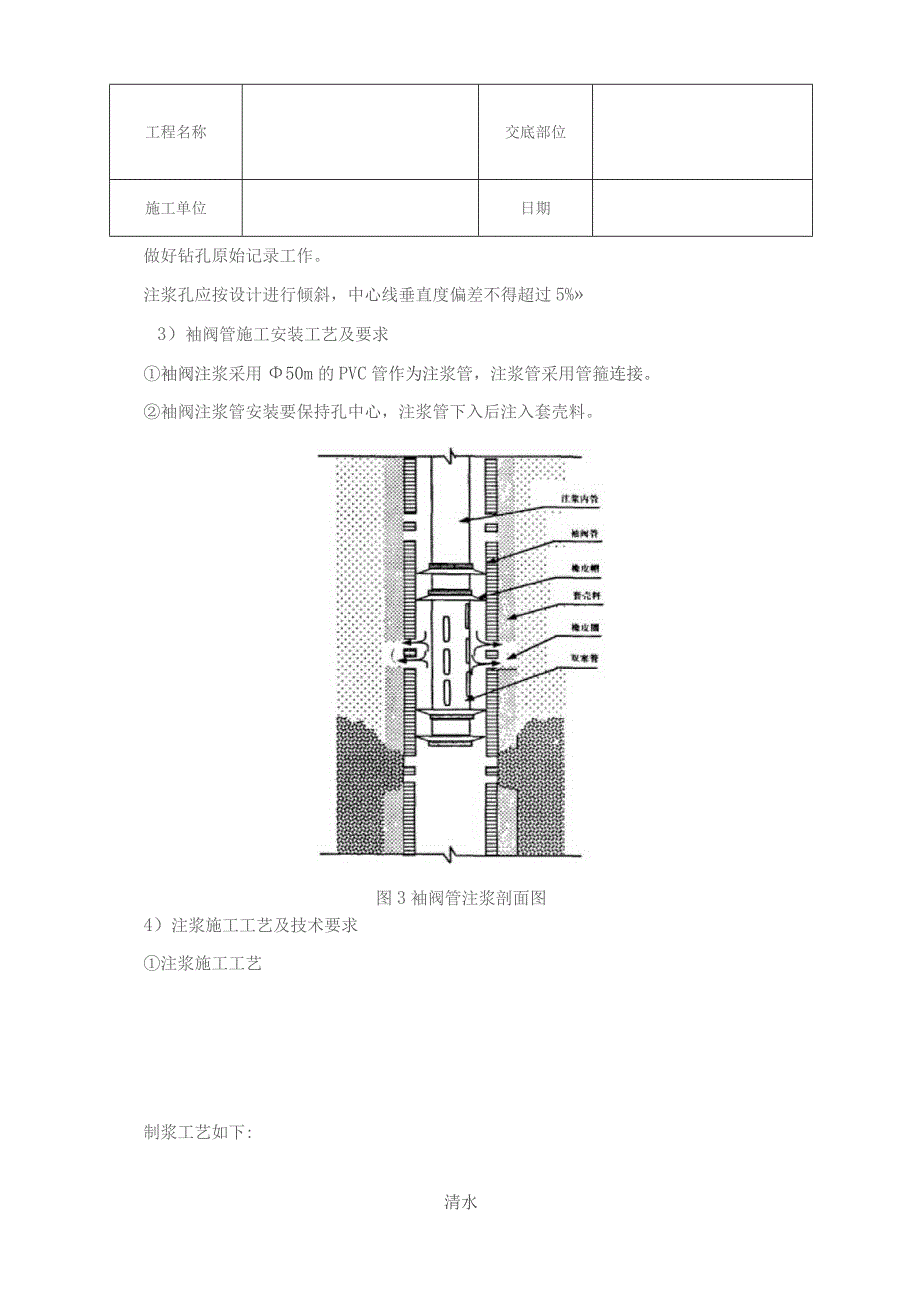

2、计深度,进行清孔。钻孔技术要求所有钻孔采用台式钻机钻进工艺施工。工程名称交底部位施工单位日期做好钻孔原始记录工作。注浆孔应按设计进行倾斜,中心线垂直度偏差不得超过5%3)袖阀管施工安装工艺及要求袖阀注浆采用50m的PVC管作为注浆管,注浆管采用管箍连接。袖阀注浆管安装要保持孔中心,注浆管下入后注入套壳料。图3袖阀管注浆剖面图4)注浆施工工艺及技术要求注浆施工工艺制浆工艺如下:清水工程名称交底部位施工单位日期浆液配制应按设计浆液配合比进行,并随机抽查浆液的各项指标。原材料:水用水表或定量容器计量;水泥按袋计量。搅拌过程:一级搅拌每次搅拌时间不得少于35分钟。单盘注浆材料比例可根据现场搅拌池大小与

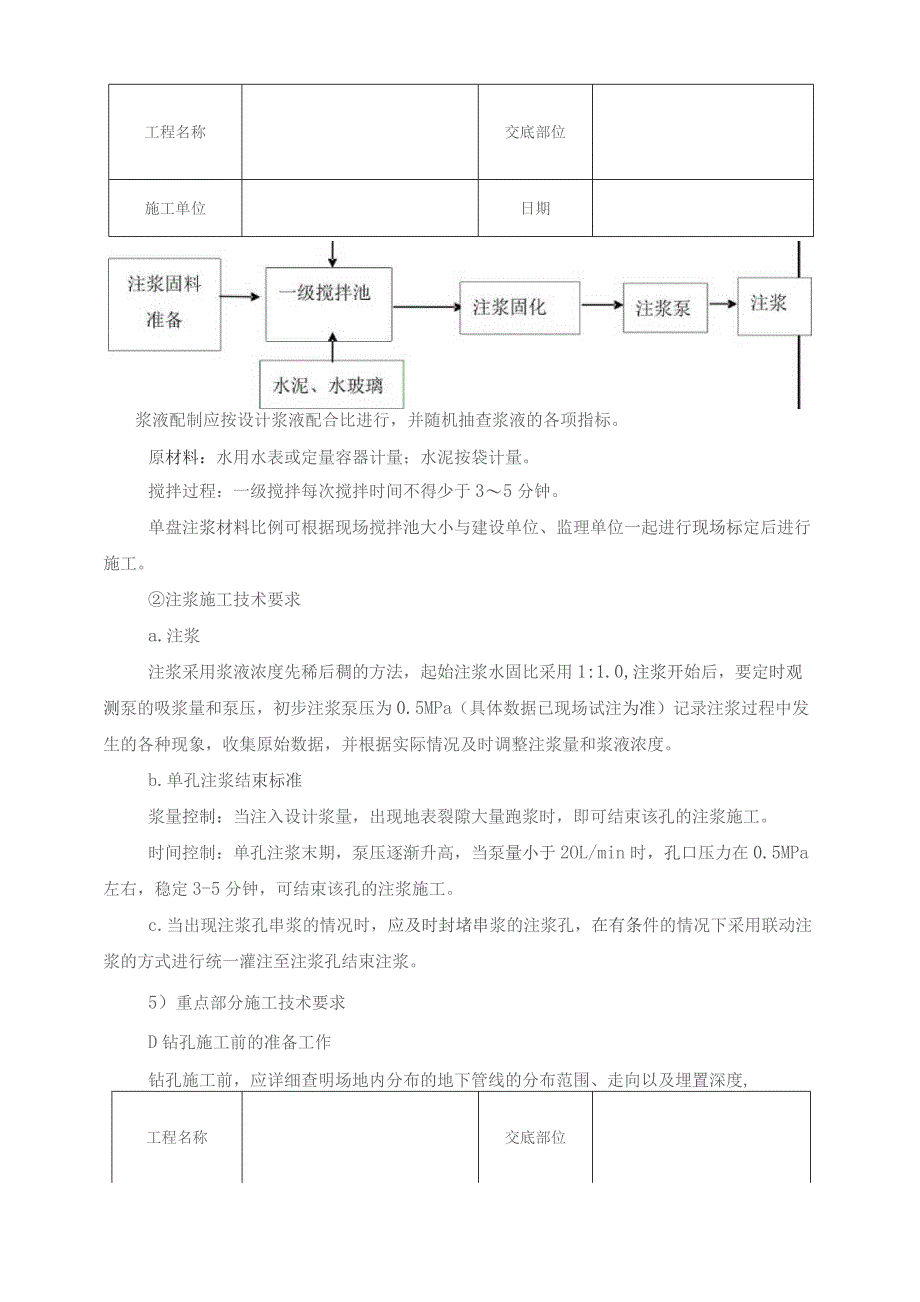

3、建设单位、监理单位一起进行现场标定后进行施工。注浆施工技术要求a.注浆注浆采用浆液浓度先稀后稠的方法,起始注浆水固比采用1:1.0,注浆开始后,要定时观测泵的吸浆量和泵压,初步注浆泵压为0.5MPa(具体数据已现场试注为准)记录注浆过程中发生的各种现象,收集原始数据,并根据实际情况及时调整注浆量和浆液浓度。b.单孔注浆结束标准浆量控制:当注入设计浆量,出现地表裂隙大量跑浆时,即可结束该孔的注浆施工。时间控制:单孔注浆末期,泵压逐渐升高,当泵量小于2OL/min时,孔口压力在0.5MPa左右,稳定3-5分钟,可结束该孔的注浆施工。c.当出现注浆孔串浆的情况时,应及时封堵串浆的注浆孔,在有条件的情
4、况下采用联动注浆的方式进行统一灌注至注浆孔结束注浆。5)重点部分施工技术要求D钻孔施工前的准备工作钻孔施工前,应详细查明场地内分布的地下管线的分布范围、走向以及埋置深度,工程名称交底部位施工单位日期必要时钻孔位置应适当避让。2)原材料选用本工程选用粒状悬浮浆材,固料由水泥、水玻璃组成。a.水施工用水应符合混凝土拌合用水标准ob.水泥水泥采用P042.5#普通硅酸盐水泥,其物理性能及化学成份应符合普通硅酸盐水泥(GB/T175-2007)的规定。水泥进场时,应有产品合格证和出厂检验报告。不同标号、厂牌、品种、出厂日期的水泥不得混合堆放,并严禁混合使用。严禁使用结块变质的水泥。按规定见证取样试验,对水泥的细度、凝结时间、安定性、强度等主要技术性能进行检验,合格方可使用。7)注浆情况处理原则a.单孔注浆末期应连续注浆(是场地范围内地下完好处治的关键)。单孔注浆末期,在孔口已有少许压力时,绝对不能采用间歇法注浆。若此时停注,裂隙内的水泥粉煤灰浆凝固,堵塞裂缝通道,等再注时,会出现孔口压力无限高,根本注不进浆的情况,表面上达到了单孔注浆结束标准,实质上裂隙带并未得到注浆处治。b.注浆顺序应按照从外围到内部、间隔跳孔的注浆施工顺序注浆(是整个工程达到完好处治的关键)。工程名称交底部位施工单位日期技术负责:交底人:5SE组负责人:施工人员:
