《图解内墙抹灰细部做法.docx》由会员分享,可在线阅读,更多相关《图解内墙抹灰细部做法.docx(4页珍藏版)》请在第壹文秘上搜索。

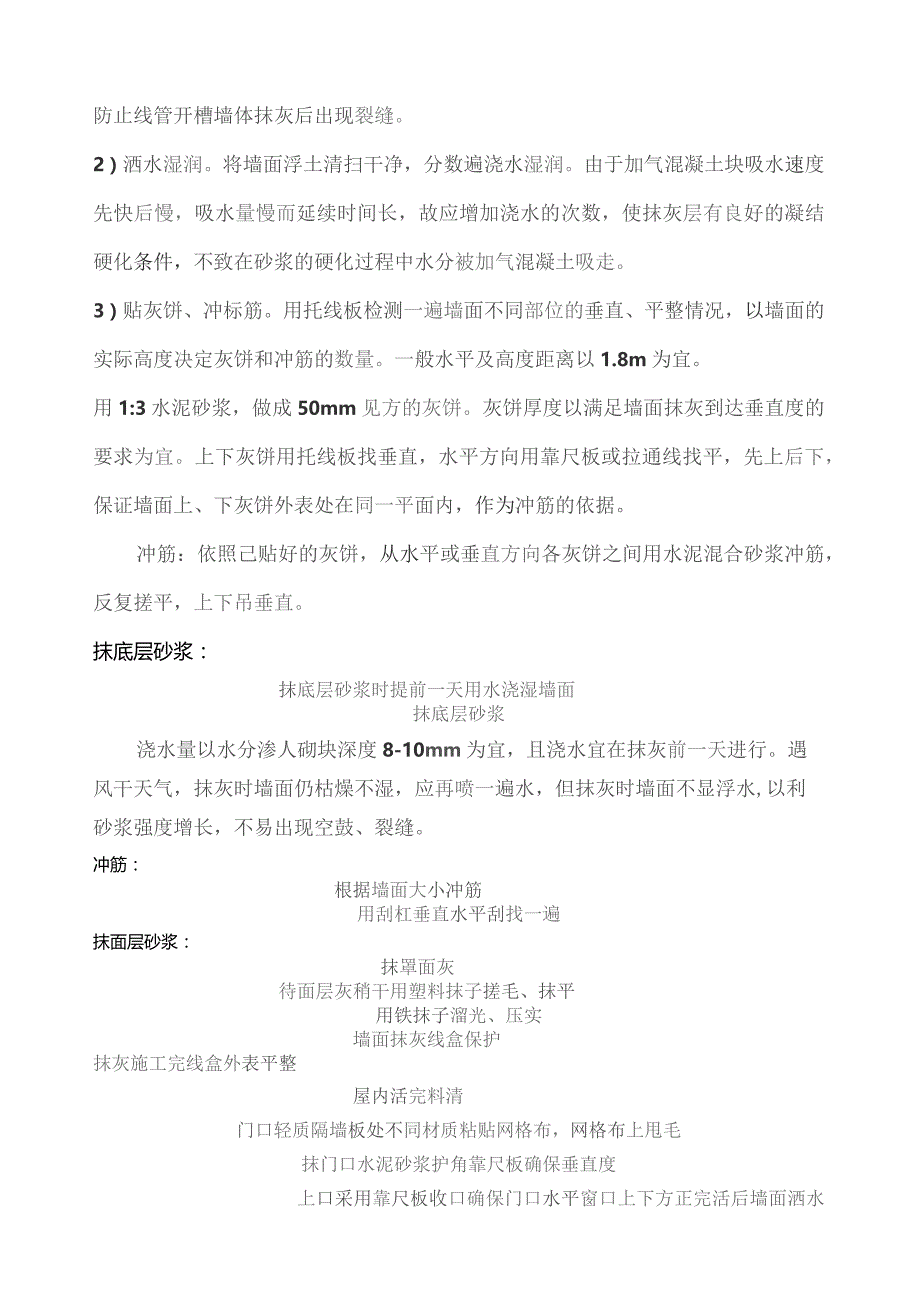

1、内墙抹灰细部做法施工流程:墙面处理墙面浇水润湿基层仄理吊垂式抹灰饼、冲筋4灰层控制线抹底层砂浆抹罩L灰墙面处理:抹灰前墙体上对剔凿的管线槽进行整修完善抹灰前墙体上对线盒进行整修完善填充墙清理干净浇水湿润墙面基层处理:洞应用1:3水泥砂浆整修密实、平顺。修补后在剔槽的部位挂钢丝网,用铁钉固定,防止线管开槽墙体抹灰后出现裂缝。2)洒水湿润。将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。3)贴灰饼、冲标筋。用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实
2、际高度决定灰饼和冲筋的数量。一般水平及高度距离以1.8m为宜。用1:3水泥砂浆,做成50mm见方的灰饼。灰饼厚度以满足墙面抹灰到达垂直度的要求为宜。上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上、下灰饼外表处在同一平面内,作为冲筋的依据。冲筋:依照己贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直。抹底层砂浆:抹底层砂浆时提前一天用水浇湿墙面抹底层砂浆浇水量以水分渗人砌块深度8-10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍枯燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。冲筋:根据墙
3、面大小冲筋用刮杠垂直水平刮找一遍抹面层砂浆:抹罩面灰待面层灰稍干用塑料抹子搓毛、抹平用铁抹子溜光、压实墙面抹灰线盒保护抹灰施工完线盒外表平整屋内活完料清门口轻质隔墙板处不同材质粘贴网格布,网格布上甩毛抹门口水泥砂浆护角靠尺板确保垂直度上口采用靠尺板收口确保门口水平窗口上下方正完活后墙面洒水养护防止空鼓、开裂抹灰原那么(1)必须采用自上而下的施工原那么,防止施工用水下渗流淌造成抹灰墙面破坏;(2)墙体基层材料与硅墙结合部位垂直处用网格布加强,电线管在墙面开槽处用钢丝网加强,每边留IoOnIm宽,防止两种材质的不同产生变形造成裂缝;一般要求(1)必须根据建筑图纸设计要求的工程做法进行操作,本工程砌

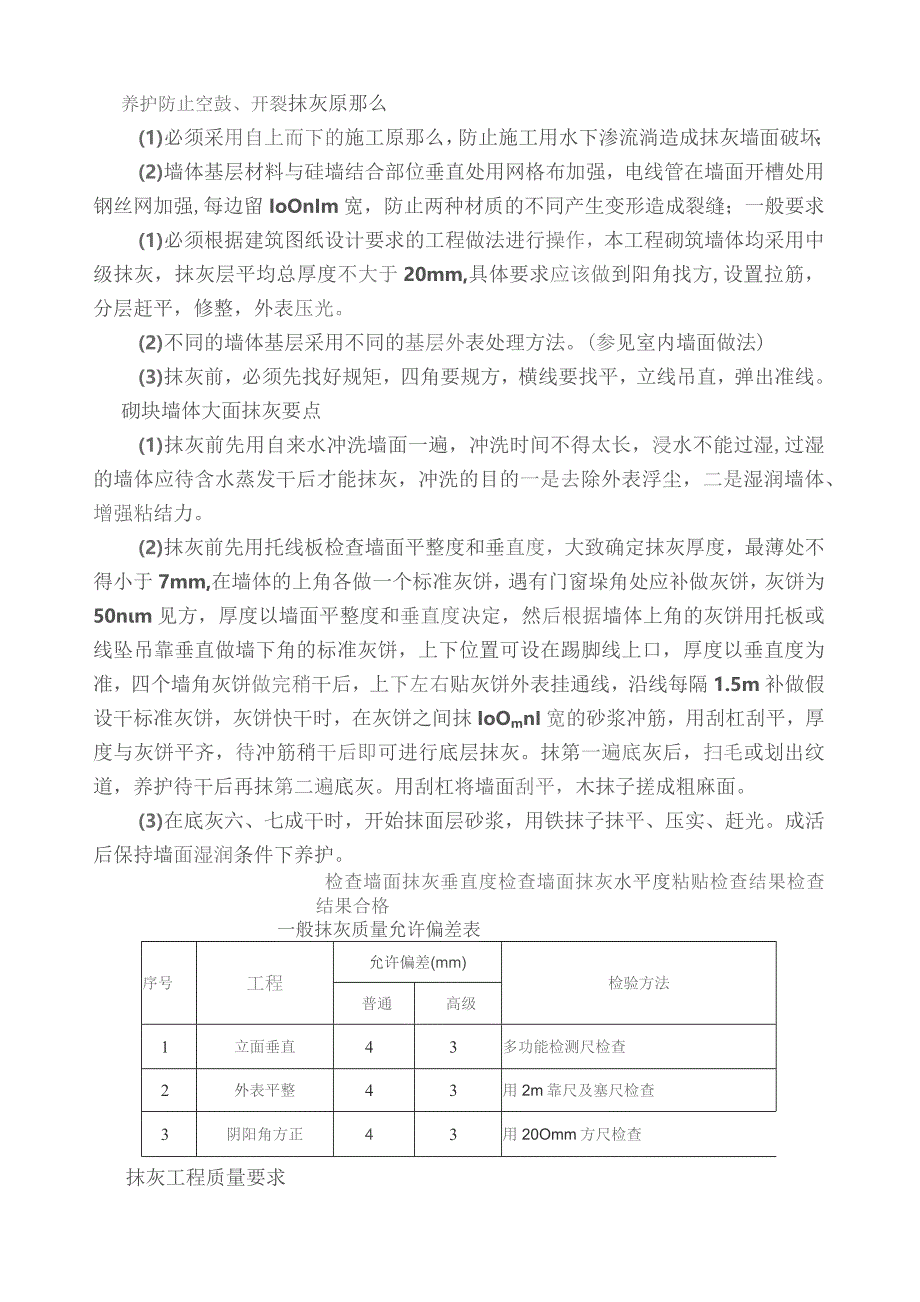

4、筑墙体均采用中级抹灰,抹灰层平均总厚度不大于20mm,具体要求应该做到阳角找方,设置拉筋,分层赶平,修整,外表压光。(2)不同的墙体基层采用不同的基层外表处理方法。(参见室内墙面做法)(3)抹灰前,必须先找好规矩,四角要规方,横线要找平,立线吊直,弹出准线。砌块墙体大面抹灰要点(1)抹灰前先用自来水冲洗墙面一遍,冲洗时间不得太长,浸水不能过湿,过湿的墙体应待含水蒸发干后才能抹灰,冲洗的目的一是去除外表浮尘,二是湿润墙体、增强粘结力。(2)抹灰前先用托线板检查墙面平整度和垂直度,大致确定抹灰厚度,最薄处不得小于7mm,在墙体的上角各做一个标准灰饼,遇有门窗垛角处应补做灰饼,灰饼为50nm见方,厚
5、度以墙面平整度和垂直度决定,然后根据墙体上角的灰饼用托板或线坠吊靠垂直做墙下角的标准灰饼,上下位置可设在踢脚线上口,厚度以垂直度为准,四个墙角灰饼做完稍干后,上下左右贴灰饼外表挂通线,沿线每隔1.5m补做假设干标准灰饼,灰饼快干时,在灰饼之间抹IoOmnI宽的砂浆冲筋,用刮杠刮平,厚度与灰饼平齐,待冲筋稍干后即可进行底层抹灰。抹第一遍底灰后,扫毛或划出纹道,养护待干后再抹第二遍底灰。用刮杠将墙面刮平,木抹子搓成粗麻面。(3)在底灰六、七成干时,开始抹面层砂浆,用铁抹子抹平、压实、赶光。成活后保持墙面湿润条件下养护。检查墙面抹灰垂直度检查墙面抹灰水平度粘贴检查结果检查结果合格一般抹灰质量允许偏差
6、表序号工程允许偏差(mm)检验方法普通高级1立面垂直43多功能检测尺检查2外表平整43用2m靠尺及塞尺检查3阴阳角方正43用20Omm方尺检查抹灰工程质量要求(1)抹灰工程验收时,应检查所有材料的品种,面层颜色与装饰线是否符合设计要求:(2)检查抹灰操作过程是否与工程做法和具体要求相一致:(3)抹灰工程的面层不得有爆灰和裂缝,抹灰基层与抹灰面层之间粘结牢固,不能出现脱层、空鼓等缺陷;(4)抹灰分格缝的宽度和深度应均匀一致外表光滑无砂眼,没有错缝,缺棱掉角的现象;(5)外表光滑洁净,接槎平整,灰线清晰顺直无抹纹。抹灰工程质量保证措施(1)加强抹灰工程质量宏观控制,实行操作过程三检制度,即自检、互检、质检员检查;(2)实行样板先行措施,选定样板间,做出抹灰标准的样板,以此指导抹灰工程施工。(3)采用挂牌或记名操作制度,在各自的操作范围挂操作者姓名,完成后的成品应标注操作者的姓名,检查时对号入座,谁出现质量问题由谁负责返修。推行奖罚制度,奖惩严明,质量好、材料节约受奖,质量差、材料浪费当罚;(4)技术员或施工员认真做好技术交底工作,定出质量预控措施,加强质量管理。
