《重型实验室储能实验平台输配电改造及储能集成仓基础技术规范书储能实验仓集装箱基础及输配电工程.docx》由会员分享,可在线阅读,更多相关《重型实验室储能实验平台输配电改造及储能集成仓基础技术规范书储能实验仓集装箱基础及输配电工程.docx(6页珍藏版)》请在第壹文秘上搜索。

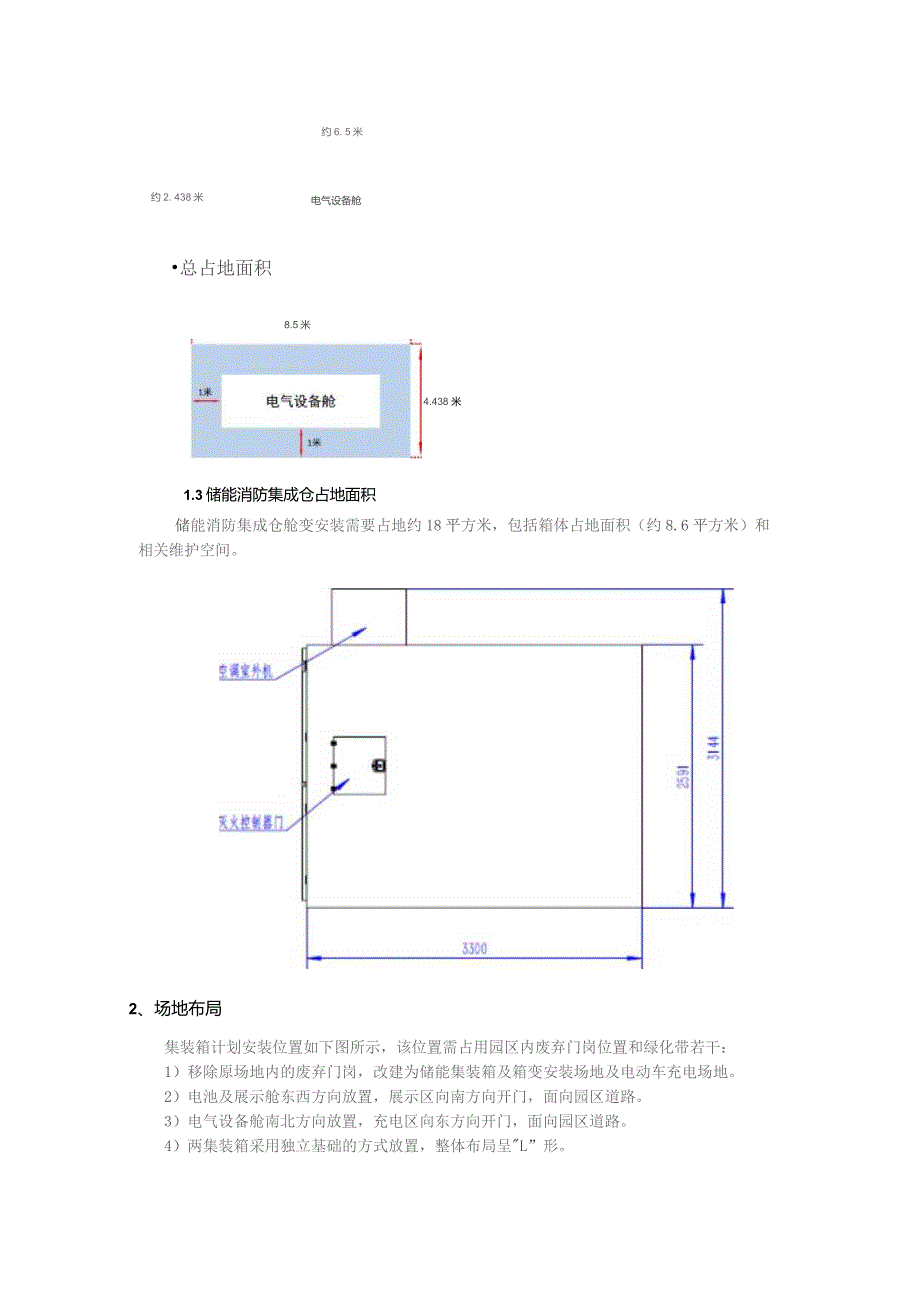

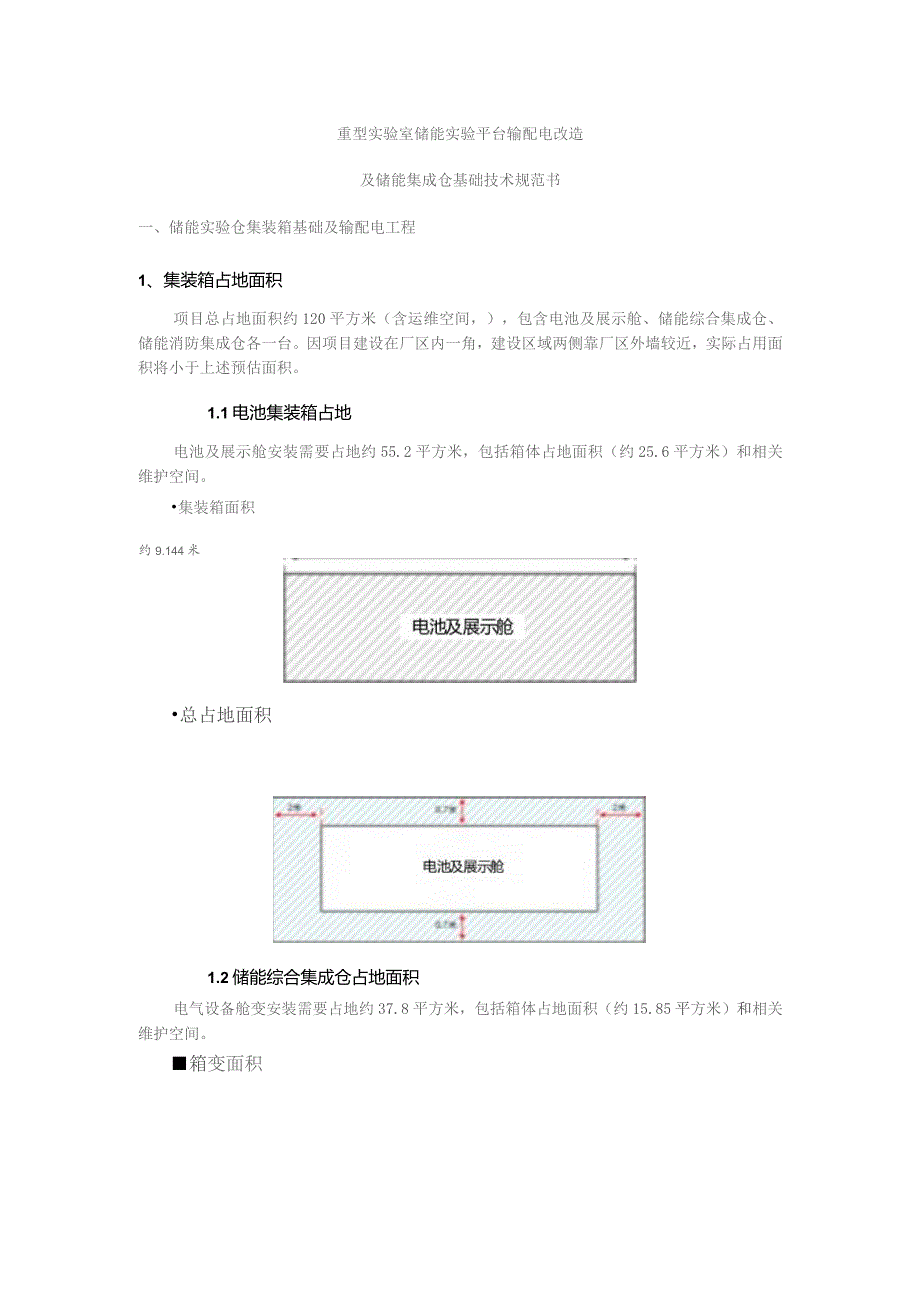

1、重型实验室储能实验平台输配电改造及储能集成仓基础技术规范书一、储能实验仓集装箱基础及输配电工程1、集装箱占地面积项目总占地面积约120平方米(含运维空间,),包含电池及展示舱、储能综合集成仓、储能消防集成仓各一台。因项目建设在厂区内一角,建设区域两侧靠厂区外墙较近,实际占用面积将小于上述预估面积。1.1电池集装箱占地电池及展示舱安装需要占地约55.2平方米,包括箱体占地面积(约25.6平方米)和相关维护空间。集装箱面积约9.144米总占地面积1.2储能综合集成仓占地面积电气设备舱变安装需要占地约37.8平方米,包括箱体占地面积(约15.85平方米)和相关维护空间。箱变面积约2. 438米约6.

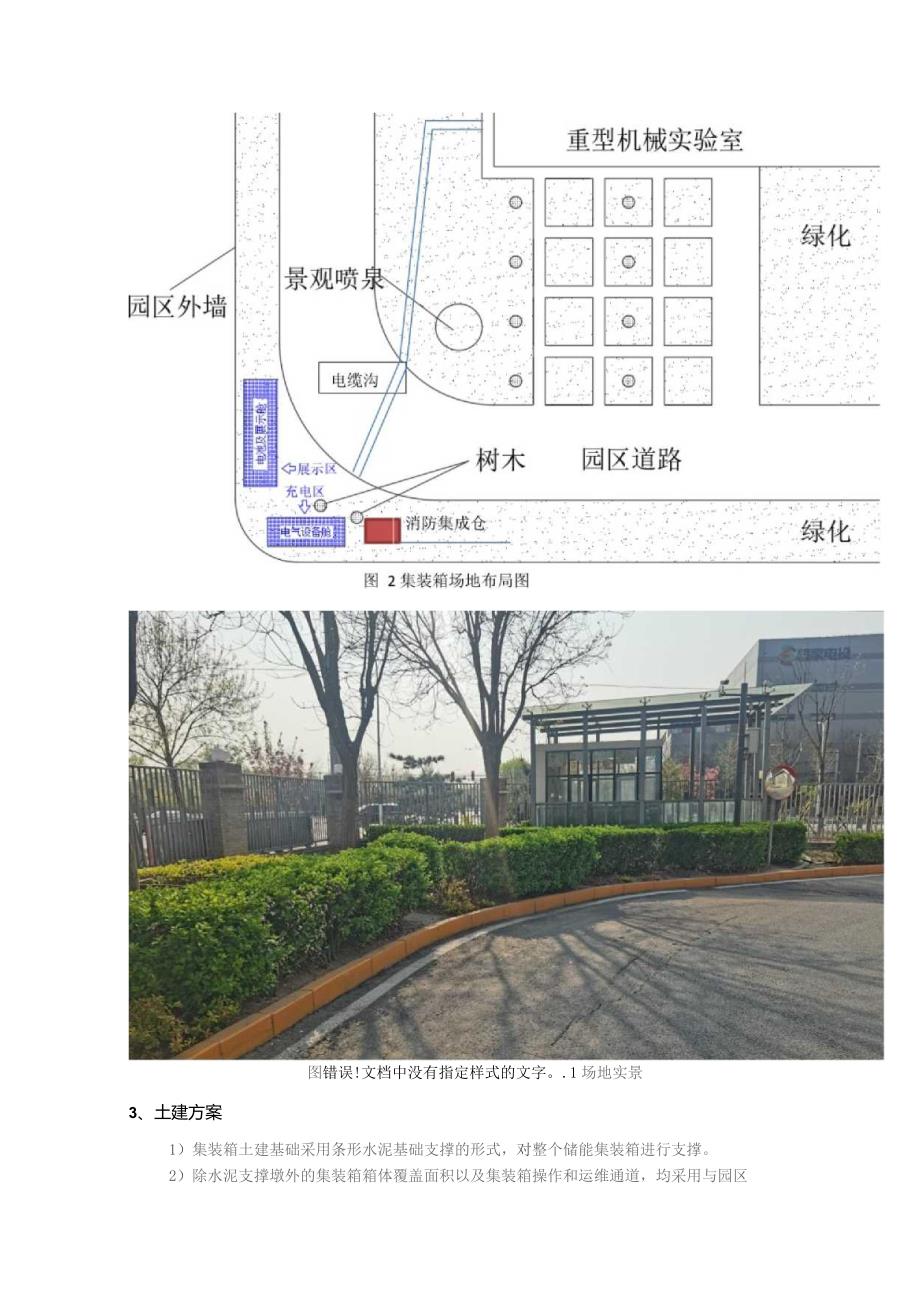

2、 5米电气设备舱总占地面积8.5米4.438 米1.3储能消防集成仓占地面积储能消防集成仓舱变安装需要占地约18平方米,包括箱体占地面积(约8.6平方米)和相关维护空间。2、场地布局集装箱计划安装位置如下图所示,该位置需占用园区内废弃门岗位置和绿化带若干:1)移除原场地内的废弃门岗,改建为储能集装箱及箱变安装场地及电动车充电场地。2)电池及展示舱东西方向放置,展示区向南方向开门,面向园区道路。3)电气设备舱南北方向放置,充电区向东方向开门,面向园区道路。4)两集装箱采用独立基础的方式放置,整体布局呈L”形。图错误!文档中没有指定样式的文字。.1场地实景3、土建方案1)集装箱土建基础采用条形水泥
3、基础支撑的形式,对整个储能集装箱进行支撑。2)除水泥支撑墩外的集装箱箱体覆盖面积以及集装箱操作和运维通道,均采用与园区绿化带内通行小路相同材质的碎石进行铺设。3)箱体周围不涉及操作和运维的部分,采用与园区绿化相同的植物进行修缮,使其与园区绿化完整融合。集装箱土建基础示意图如下图所示(配电及展示舱和电气设备舱、消防集成仓同模式)。图2集装箱土建基础示意图二、重型实验室储能实验平台输配电改造工程:清能院实验楼A楼重型实验室储能实验平台输配电改造工程,是由A栋1层配电室-重型实验室母线槽架设等配电改造工程(含配件),重型实验室至储能集成仓电缆铺设,如图所示。三、工程详单序号名称单位数量1拆除沥青混凝
4、土路面30cmm2162拆除混凝土路面20Cmm2263沟槽土方开挖用2186.004现浇混凝土垫层m33.935现浇钢筋混凝土墙400mm厚Im高m3226钢筋制作安装t1.87混凝土墙模板m283.68电缆直埋敷设YJV-4*240+1*12Omm2铠装m2859电缆沿桥架敷设YJV-4*240+1*12Omm2铠装m9010电缆沿桥架敷设YjV-5*25mm2铠装m15811电缆沟铺砂盖砖30cm厚m7012回填级配砂石m34213回填土方m38314台阶砌筑m33.615台阶抹灰m22216恢复冬青等绿植m2156.0017恢复沥青混凝土路面30CnIm21018恢复混凝土路面20cmm21519垃圾清理m311620密集母线ZLM-2000A/5-A米98.621弯通加工费S.2LS.S.1LS.7/LC.5节2122始端箱800*800*600只123始端箱1200*600*600只12410#槽钢800mm根3425固定吊架套2626固定角钢支架25套627接头连接器ZLM-20OOA/5-JT套4328搭接排100*10L=6000米1829安装费含接头制作2组米98.630电气工程设计、测试、检测项1
