《二次结构施工方案.docx》由会员分享,可在线阅读,更多相关《二次结构施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

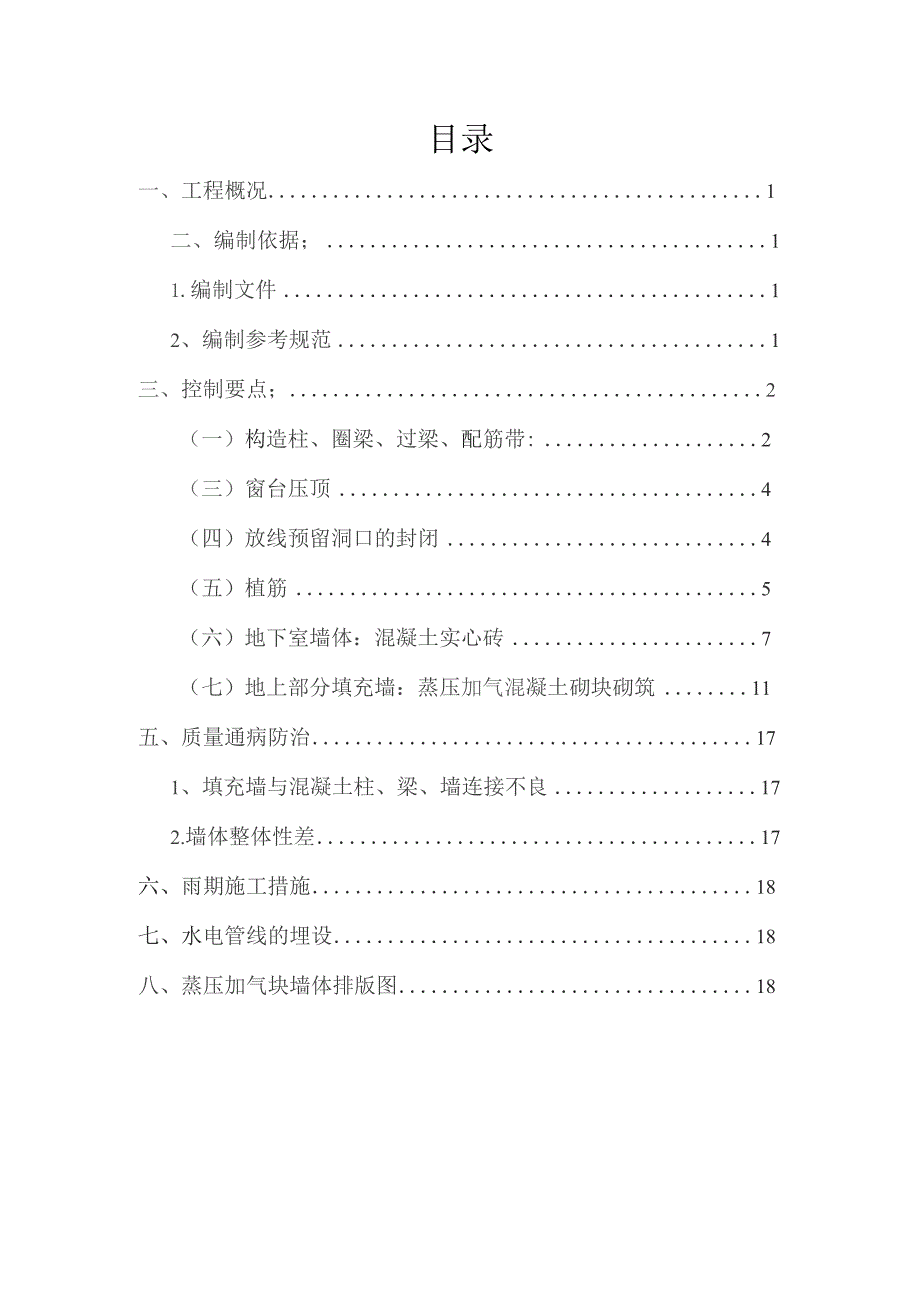

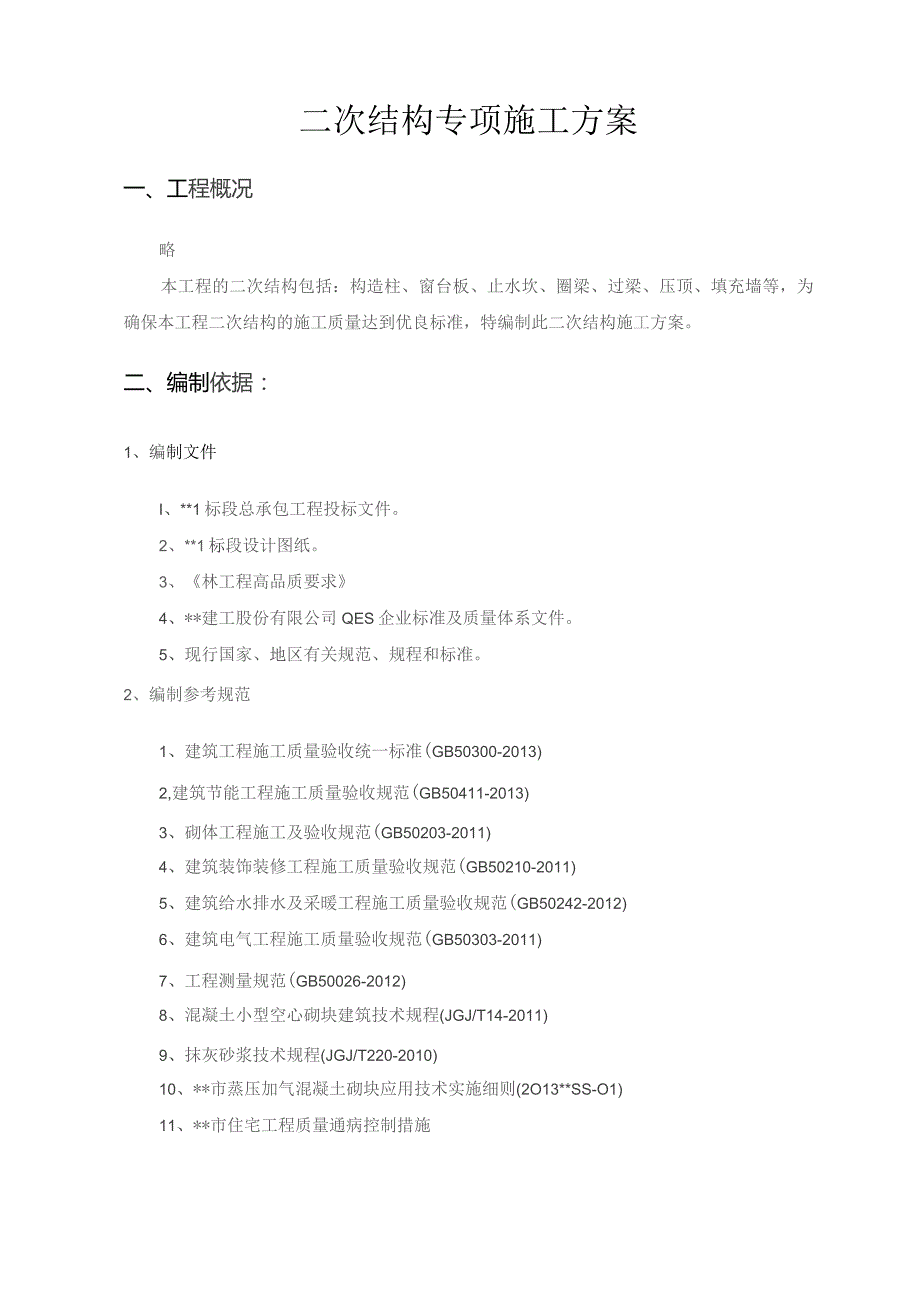

1、目录一、工程概况1二、编制依据;11.编制文件12、编制参考规范1三、控制要点;2(一)构造柱、圈梁、过梁、配筋带:2(三)窗台压顶4(四)放线预留洞口的封闭4(五)植筋5(六)地下室墙体:混凝土实心砖7(七)地上部分填充墙:蒸压加气混凝土砌块砌筑11五、质量通病防治171、填充墙与混凝土柱、梁、墙连接不良172.墙体整体性差17六、雨期施工措施18七、水电管线的埋设18八、蒸压加气块墙体排版图18二次结构专项施工方案一、工程概况略本工程的二次结构包括:构造柱、窗台板、止水坎、圈梁、过梁、压顶、填充墙等,为确保本工程二次结构的施工质量达到优良标准,特编制此二次结构施工方案。二、编制依据:1、编
2、制文件I、*1标段总承包工程投标文件。2、*1标段设计图纸。3、林工程高品质要求4、*建工股份有限公司QES企业标准及质量体系文件。5、现行国家、地区有关规范、规程和标准。2、编制参考规范1、建筑工程施工质量验收统一标准(GB50300-2013)2,建筑节能工程施工质量验收规范(GB50411-2013)3、砌体工程施工及验收规范(GB50203-2011)4、建筑装饰装修工程施工质量验收规范(GB50210-2011)5、建筑给水排水及采暖工程施工质量验收规范(GB50242-2012)6、建筑电气工程施工质量验收规范(GB50303-2011)7、工程测量规范(GB50026-2012)

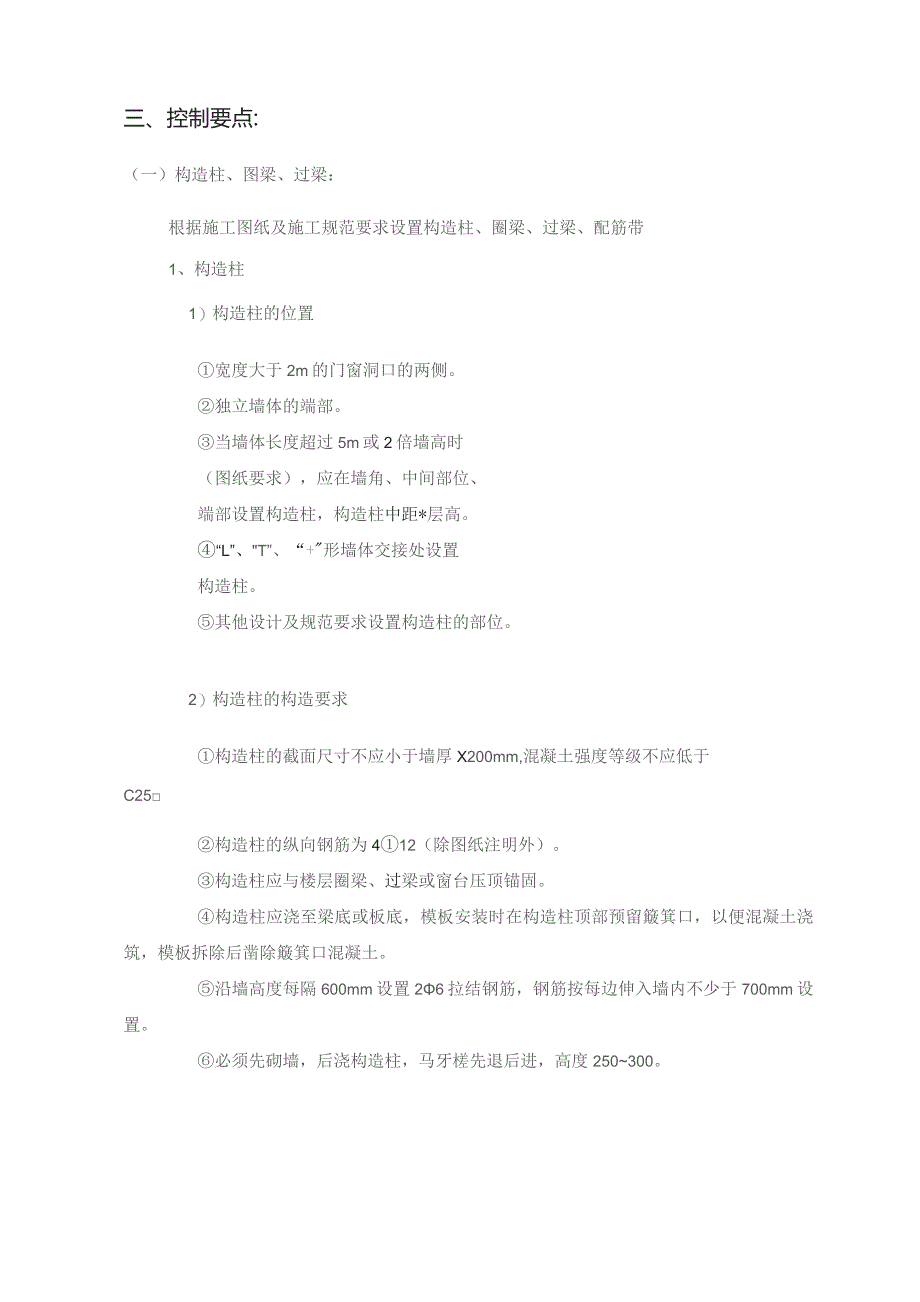

3、8、混凝土小型空心砌块建筑技术规程(JGJ/T14-2011)9、抹灰砂浆技术规程(JGJ/T220-2010)10、*市蒸压加气混凝土砌块应用技术实施细则(2O13*SS-O1)11、*市住宅工程质量通病控制措施三、控制要点:(一)构造柱、图梁、过梁:根据施工图纸及施工规范要求设置构造柱、圈梁、过梁、配筋带1、构造柱1)构造柱的位置宽度大于2m的门窗洞口的两侧。独立墙体的端部。当墙体长度超过5m或2倍墙高时(图纸要求),应在墙角、中间部位、端部设置构造柱,构造柱中距*层高。“L”、T”、“+形墙体交接处设置构造柱。其他设计及规范要求设置构造柱的部位。2)构造柱的构造要求构造柱的截面尺寸不应小
4、于墙厚X200mm,混凝土强度等级不应低于C25构造柱的纵向钢筋为412(除图纸注明外)。构造柱应与楼层圈梁、过梁或窗台压顶锚固。构造柱应浇至梁底或板底,模板安装时在构造柱顶部预留簸箕口,以便混凝土浇筑,模板拆除后凿除簸箕口混凝土。沿墙高度每隔600mm设置26拉结钢筋,钢筋按每边伸入墙内不少于700mm设置。必须先砌墙,后浇构造柱,马牙槎先退后进,高度250300。2、圈梁、过梁、窗台压顶1)圈梁、过梁、窗台压顶位置窗台压顶构造:砌体工程在窗台标高处应设置现浇钢筋混凝土压顶,窗台压顶厚度不小于100mm;板带的混凝土强度等级不应小于C25,纵向配筋不宜少于3中8,窗台压顶伸入两侧墙内长度不小
5、于600三或与两侧混凝墙锚固。圈梁的位置a.自由端的墙体顶面。b.高度超过4m的墙体。c.其他设计及规范要求设置圈梁的部位。过梁:在门洞口上方需设置混凝土过梁。过梁高度及配筋见设计图纸说明,过梁伸入两侧墙内长度不小于30Omm。当过梁边有构造柱时,过梁与构造柱应同时浇筑。2)圈梁、配筋带的构造要求本工程号楼底层架空层、1#、5#楼裙房填充墙在门窗上端设置圈梁,圈梁宜连续地设置在同一水平面上,并形成封闭状;当圈梁被门窗洞口截断时,应在洞口上部增设相同截面的附加圈梁。附加圈梁与圈梁的搭接长度不应小于2H(H为圈梁与附加圈梁的垂直距离),且不应小于1米。圈梁或配筋带的截面宽度应与墙厚相同;圈梁的截面
6、高度不应小于180mm,配筋带的截面高度不应小于100mm;圈梁的纵向配筋为412,箍筋为中6200,配筋带的纵向配筋为3中8,横向配筋不宜少于6200;混凝土强度等级为C25j3、过梁1)过梁的位置跨度大于30Omm的预留洞口、门窗洞口的顶面。其他设计及规范要求设置过梁的部位。2)过梁的构造要求跨度大于0.3m的过梁应采用预制或现浇钢筋混凝土过梁,且过梁宜与圈梁结合一起考虑。过梁的截面宽度应与墙厚相同,截面高度及配筋应按图纸配筋表确定(二)卫生间、外墙的止水1、卫生间、外墙止水坎浇捣前与原混凝土接触面凿毛,并清理干净。2、在主体浇捣时组织好预埋钢筋,预埋钢筋时须控制好标高。二次外墙飘板部位绑
7、扎好分布钢筋,卫生间、外墙止水使用C20素混凝土,卫生间周边墙体下设200高同墙体厚混凝土止水,外墙必须设置200高同墙体厚C20混凝土导墙。3、采用木模板支架,卫生间、外墙止水严禁使用铁丝固定,以防止渗漏水,本工程采用木卡固定卫生间、外墙止水,支模时控制好标高,保证保护层厚度。4,混凝土浇捣前,要用水浇湿模板和凿毛部位,浇捣中用振动棒振捣密实,以减少蜂窝、麻面等质量问题。5、浇捣完成后,在结构面扫毛,并定时浇水养护,待养护到凝固强度后拆除模板进行下一步施工。(三)窗台压顶窗台混凝土压顶板要求向外找坡,高差20mm(安装模板时外侧模板比内侧模板低)。窗台板必须浇筑同墙宽,高IoOmmC25混凝
8、土浇筑压板,每边伸入墙内不少于60Omnb纵向配筋为3中8,横向配筋不宜少于6200。(四)放线预留洞口的封闭1、把放线孔四周楼板凿毛,用水冲洗干净。2、配筋,用不小于小8的钢筋,间距不得大于150,四面置筋,并用铁丝绑扎牢固。3、支模,在下一层用钢管顶牢模板。浇捣混凝土前用水浇湿模板和洞口四周。4、浇捣混凝土,用比楼板高一等级的混凝土或膨胀混凝土浇捣。浇捣完成后,在面上扫毛,并定时浇水养护,待养护到凝固强度后拆除模板。(五)植筋1,施工准备材料机具准备:电钻、吹风机(前部带塑料管)、植筋胶技术准备:植筋长度按照混凝土结构加固设计规范GB50367-2006对植筋基本锚固长度的规定:本工程二次
9、结构植筋最大直径d=16mm,锚固深度统一按照dW10mm以下按100设置,当d12时,按10倍d考虑。2、施工方法和工艺施工流程:现场清理一定位放线钢筋下料制作一钢筋处理一钻孔一清孔一孔烘干一结构胶调制灌胶一植筋f固化养护f验收。3、现场清理:将需要植筋部位的现场清理干净。4、定位放线:必须按照图纸要求的钢筋间距、位置放线,但由于为了避免原钢筋碎结构层内钢筋相碰,允许微量移位。5、钢筋下料制作:钢筋下料时必须按照图纸要求,严格根据图纸下料。钢筋处理:锚固用钢筋必须做好除锈清理,除锈长度大于锚固长度5cm左右,锚固用钢筋的型号、规格要严格按图纸设计要求选用;用铜丝刷将除锈清理高度范围内的钢筋表
10、面打磨出光泽;将所有处理完的钢筋码放整齐,现场负责人检查清理工作。6、钻孔:由专业人员接通电源,检查、调试机具;选用与埋筋匹配的钻头进行钻孔,其孔径应略大于钢筋直径(4-5mm)o7、清孔:用毛刷和电吹风机配用塑料管吹净孔内粉尘。(清孔是植筋过程中重要的一个环节,它直接影响锚固质量,所以是必须清理干净)。8,孔烘干:孔内必须烘干,避免影响植筋质量。9,结构胶调制:每次使用前检查包装桶内有无沉淀,按照一定比例充分搅拌。10,灌胶:结构胶充分搅拌均匀后注入孔内,以孔内盛满即可。11、植筋:将钢筋埋根部用钢丝刷清楚锈污后,迅速插入灌满结构胶的孔内并慢慢单向旋入(不可中途逆向反转)直至埋件入孔洞底壁,
11、应有结构胶从孔洞内溢出,钢筋预留长度应符合图集、规范要求。12,固化养护:固结期间勿振动埋筋,待完全固结后可进行下道工序施工。13、验收;埋植工作完成后,现场负责人按部位请监理对植筋质量进行检查验收。14、质量要求严格按照有关规范的质量要求及设计的要求进行施工。钻孔完成后,必须将孔清理干净,做到孔内清洁干燥,埋植用的钢筋必须清理干净,打磨出光泽。锚固用胶需有产品合格证,各项技术指标应达到规范定的数值,锚固用胶必须严格按产品说明配制使用.钢筋锚固工作完成后,经自检合格后,报请有关单位验收,按照遇的抽检率随机对植筋进行拉拔试验,并做好拉拔试验记录。拉拔荷载检验值应取0.9Asfyk(AS-钢筋截面
12、积,fyb钢筋强度标准值)。15、施工中应注意的问题植筋胶拟采用结构胶,结构胶内添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀,若有沉淀,用细棍重新搅拌均匀即可。孔内尘屑是否清净,钢筋是否除锈,胶配比是否准确,是否搅拌均匀,孔内胶是否密实决定了锚固效果的好坏。结构胶完全规划后为无毒的材料,但未固化前个别组份对皮肤、眼睛的劳动保护(配备工作服、手套等),人体直接接触后,应用清水冲洗干净。结构胶宜在阴凉处封闭保存,保质期8个月,使用寿命80年。16、安全文明施工进入施工现场必须佩带安全帽。由架子工搭设临时操作脚手平台,搭设时佩戴安全绳。施工前检查临时操作脚手是否牢靠,确保安全。使用电钻前应
13、戴绝缘手套,与现场临水临电交涉后做好准备工作可进行施工。现场禁止吸烟、吐痰、乱扔垃圾,避免对植筋部位的污染。(六)地下室墙体:混凝土实心砖1、材料准备1)砖:MU15混凝土实心病,品种、强度等级必须符合设计要求,并有出厂合格证、试验单。2)砌筑砂浆:MUIO水泥砂浆3)其它材料:墙体拉筋及预埋件、木砖应刷防腐剂等。2、施工机具1)应备有大铲、刨薪、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖槽、砖夹子、扫帚等。3、作业条件1)办完地基、基础工程隐检手续。2)弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。3)按设计标
14、高要求立好皮数杆,皮数杆的间距以1520m为宜。4)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。4、工艺流程工艺流程1)砖浇水混凝土实心砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1.5Cln为宜,含水率为10%15国,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙:冬期浇水有困难,必须适当增大砂浆稠度。2)砂浆搅拌砌筑砂浆采用商品预拌砂浆,拟在施工现场放置放置两台预拌砂浆桶。砂浆搅拌完成后,宜在两个小时内用完,不得使用隔夜砂浆。3)砌砖墙(1)组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。(2)排砖摆底(干摆砖
15、):一般墙第一层指底时,两山墙排丁砖,前后檐纵墙排条砖。根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数。(3)选砖:砌正手墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。(4)盘角:砖砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整垂直完全符合要求后,再挂线砌墙。(5)挂线:砌筑一砖半墙必须双面挂线,如果长墙几个均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚墙时宜采用外手挂线,可照顾碗墙两面平整,为下道工序控制抹灰厚奠定基础。(6)砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的三一砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面应要张:里手低墙面就要背。砌
